地下室防水施工方案(底板湿铺法)
- 格式:doc
- 大小:210.50 KB
- 文档页数:12

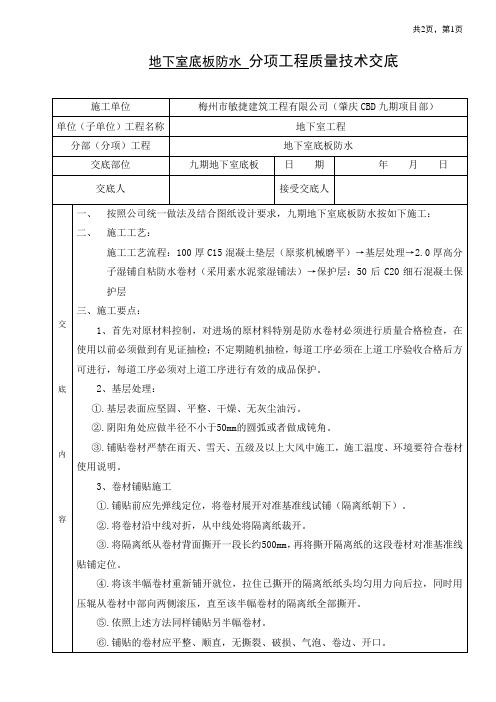

地下室防水的施工工艺做法展开全文地下室防水施工一、地下室底板施工做法空铺反粘法(适用:地下室底板、承台、地梁)1、施工工艺基层清理→卷材定位→铺贴卷材→排气、压实→卷材搭接→撕开隔离膜→检查、修整→组织验收。
(1)基层清理用铁铲、扫帚等工具清除基层表面上的浮浆、凸起物、施工垃圾等,排除明水。
基层表面应平整、凹处用水泥砂浆抹平,无尖锐突起物。
(2)卷材定位a.弹线。
在基层上按920mm 的间距弹出卷材铺贴控制线。
b.卷材根据所需形状进行正确裁剪。
(3)铺贴卷材a.卷材(粘结面朝上,即粘结面朝着主体结构)沿着控制线进行试铺。
b.将后铺卷材的一端对折出80mm 的搭接边,然后向已铺好的卷材靠拢、对齐。
c.阴阳角部位的卷材,应预先对折成所需形状,以便卷材能够平整铺贴于基层。
(4)排气、压实将卷材底部的气体排出,并压实、压平。
(5)卷材搭接a.将卷材搭接部位上的隔离膜全部揭开后进行搭接,然后辊压,使搭接粘结严密。
b.搭接顺序:先长边,后短边。
c.搭接宽度不小于80mm,允许偏差-10mm。
(6)撕开隔离膜(可待安装钢筋前再撕)a.施工完成后,将卷上的隔离膜全部撕掉。
对于预留的卷材,其搭接部位隔离膜必须保留,待后续卷材施工时再撕掉,以免影响后期搭接效果;b.如太阳暴晒不易撕膜时,应用冷水降温后再撕膜;C。
为保护反应粘免遭践踏破坏和污染破坏粘接性,必须在安装钢筋前才撕开保护膜。
d.为了防止卷材粘脚,可在卷材面上撒水或水泥干粉作隔离措施。
(7)检查、修整防水层铺设完工后,进行全面检查,如有破损、搭接不牢时,及时修整。
(8)组织验收防水施工完成后,应第一时间组织验收,以便下一道工程能够进行施工作业,避免防水工程工期影响整个项目的施工进度。
02地下室外墙防水施工一、施工工艺(1)工艺流程基层处理→配制水泥浆料→基面淋水充分湿润→构造节点防水增强层处理→基面涂刮水泥凝胶→揭开卷材隔离膜涂刮水泥凝胶→铺贴卷材→刮压排汽→凉放→自检修整→组织防水层验收→合格迅速铺贴保护层。
地下室防水专项施工方案第1章编制依据1.1编制依据(1)《地下工程防水技术规范》GB50108-2001;(2)《地下防水工程质量验收规范》GB50208-2011;(3)《建筑防水工程技术规程》DBJ15-19-97;(4)《建筑工程质量验收统一标准》GB50300-2001;(5)《地下建筑防水构造》10J301(6)中国建筑工业出版社出版的《建筑施工手册》(第四版);(7)中国建筑工业出版社出版的《建筑工程质量通病防治手册》(第三版);(8)标准图集《10G301地下建筑防水构造》;(9)其他与本工程有关的现行工程技术、质量评定标准、施工及验收标准及规范;第2章工程概况2.1工程概况本工程主楼结构形式采用框架-核心筒结构体系,裙房结构形式采用框架结构体系。
基础形式(主楼)为桩筏基础,基础形式(裙房)为桩基+防水板基础。
地下室防水等级设计为一级,地下室防水部位有地下室底板、侧墙、顶板,承台,集水坑,后浇带,施工缝,电梯井坑。
2.2防水工程概况地下室顶板侧墙交界处、侧墙与底板交界处均应设置卷材加强层,具体做法如下:第3章施工准备3.1组织准备项目部管理人员职责3.1.1.项目经理为第一责任人的项目管理班子,负责实现地下防水工程的施工管理目标,项目经理解决施工资源和监督地下防水施工管理的目标实现,负责工作布置和检查。
3.1.2.项目执行经理负责施工进度计划,施工质量、安全文明施工措施落实及督促检查,负责工作汇报。
3.1.3.项目安全经理负责地下防水安全、文明施工、消防、职业健康管理。
3.1.4.项目技术负责:负责编制施工专项方案,技术交底。
3.1.5.地下建筑防水施工组织系统图:地下建筑防水组织系统图3.2现场准备(1)、基层必须坚固、不起砂、不起皮、表面清洁平整,用2m直尺检查,最大空隙不应大于5mm,不得有空鼓、开裂及起砂、脱皮等缺陷,空隙只允许平缓变化。
阴角处应做成半径为20mm的圆角;阳角处应做成半径为50mm的圆角。
地下室防水施工方案
地下室采取全防水处理,保护墙为50mm厚聚苯板。
采用聚酯胎基双层SBS 改性沥青防水卷材。
(1)基础底板侧边防水层采用外防内贴法;抗压板上、地下室外墙防水层采用外防外贴法。
其构造如下图所示:
(2)基础底板防水施工工艺流程:浇筑混凝土垫层→砌筑保护墙→抹找平层→满刷底涂料一道→铺贴防水卷材→防水保护层。
(3)地下室外墙防水施工工艺流程:清理基层→满刷底涂料一道→铺贴防水卷材→铺50厚聚苯板保护层→土方回填。
(4)卷材使用前将表面的防粘物清理干净后立放在通风良好处待用。
(5)抹找平层时,转角处阴阳角均应做成圆弧,圆弧半径不得小于50mm。
(6)基础底板防水层施工时,先铺贴板侧防水层后铺贴板底防水层,接茬设在板底,并在侧面与立面转角处加贴防水附加层。
(7)抗压板上、地下室外墙防水层施工时,先铺贴抗压板上防水层后铺贴墙体防水层,接茬设在抗压板上。
(8)为防止基础四周防水卷材甩头在下道工序施工过程中受到破坏,采用混合砂浆砌两皮砖做甩头保护。
(9)为防止绑筋时碰掉防水保护层,划破四周墙立面的防水层,绑筋前在靠墙内侧临时布设纤维板,保护防水层,随绑筋随拆除。
(10)立面卷材铺贴时,压在临时保护墙里的卷材接头剥出后,将表面浮灰清理干净,有局部损伤处应及时修补。
(11)墙体防水卷材铺贴自下而上采用满粘法施工,其长、短边搭接宽度不小于100mm。
(12)外墙防水层做完一步立即回填一步。
目录第一章编制说明及编制依据 (1)第二章工程慨况 (1)第三章项目组织管理机构 (7)第四章施工工艺 (7)第一节桩头部位水泥基渗透结晶型防水涂料 (9)第二节防水砂浆施工 (11)第三节防水混凝土施工 (13)第四节地下室侧墙湿铺防水卷材 (15)第五节地下室顶板SBS改性沥青化学耐根穿刺防水卷材 (21)第六节地下室侧墙挤塑聚苯板(XPS) (21)第七节地下室顶板非固化橡胶沥青防水涂料 (25)第八节细部构造防水 (27)第五章质量保证措施 (30)第一节质量目标 (30)第二节质量验收标准 (31)第三节工程质量保证措施 (39)第六章安全施工措施 (40)第七章文明施工保证措施 (41)第八章成品、半成品保护措施 (42)第一章编制说明及编制依据一、编制说明针对宝龙专精特新产业园1栋地下室防水工程,项目部组织了技术人员进行了技术探讨,并仔细研究了本防水项目的防水设计施工要求、设计施工图纸,现依据我部现有的施工力量、技术装备情况、在其它类似工程施工中取得的经验以及国家颁布的现行施工验收规范、施工规程和有关工艺标准的相关内容特编制本《地下室防水施工方案》。
二、编制依据1、《地下工程防水技术规范》GB50108-20082、《地下防水工程质量验收规范》GB50208-20113、《地下建筑防水构造》10J301-20104、《建筑工程施工质量统一验收标准》GB50300-20135、《建筑工程安全生产管理条例》(第393号国务院令)6、建设单位的技术文件要求7、相关防水材料国家、行业和企业标准8、本工程特点、现场实际条件、自然环境9、深圳市建设工程防水技术标准(SJG 19-2019)10、建筑防水工程技术规程 DBJ/T 15-19-202011、建筑防水工程现场检测技术规范12、《建筑与市政工程防水通用规范》GB55030-2022三、编制原则1、坚持质量第一,用户至上的宗旨,全面执行我公司质量方针,严格按照ISO9001要求进行施工管理,切实贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和安全。
1.设计概况本工程地下四层,整个地下室防水面积为96992m2,其中地下室顶板面积39842 m2,底板防水施工面积为42485m2(基础内部高低错台全部按照底板面积考虑),地下室外墙防水施工面积为14665m2。
地下室防水等级为一级,地下室底板及外墙均采用防水混凝土,抗渗等级P8、顶板抗渗等级P6;基础垫层厚度为120mm,垫层强度等级为C15。
地下室外墙防水外保护层:采用 50 厚聚苯板。
本工程屋面形式为平屋面,分上人及不上人两种,相关设置部位、做法详见设计图纸。
屋面防水等级为Ⅰ级,用于非种植屋面时,选用2厚非固化橡胶沥青防水涂料+1.5厚自粘性高份子防水卷材,具体做法详见“材料做法表”;用于种植屋面时,选用2厚非固化橡胶沥青防水涂料+4厚自粘型阻根性(化学阻根)防水卷材(上层)。
室内涉水房间体指所有卫生间、厨房、车库排水沟、机电管沟、空调机房、泵房、水箱间等用水点房间,详见“附表室内工程做法表”。
厕浴间、厨房四周墙根防水层泛水高度≥250mm,其他墙面以可能溅到水的范围为基准向外加高和延伸250mm;浴室淋浴的临墙面防水高度2.4m;遇门洞处向外延伸300mm。
1)建筑各部位防水等级及防水工程做法可概括如下6)消防水池防水做法(消防水池池底及内壁)施工工艺流程2.1底板防水施工流程2.2外墙防水施工流程2.3顶板防水施工流程2.4屋面防水施工流程2.5特殊部位防水施工流程3.施工工艺3.1高分子防水卷材湿铺工艺1)先把卷材平铺在基层上,按铺贴位置要求,将卷材的一端对折于另一端,然后用橡皮刮板将高分子防水卷材胶粘剂均匀涂刷在基层表面,并控制厚度均匀,再将自粘结油毡卷材和隔离纸撕开,边开卷边铺卷材边用橡皮棍子推展卷材一边排除空气至压实,使卷材平整地紧贴在基层上。
并以同样的方法进行另一端卷材的铺贴。
2)将第一道防水卷材铺设好以后,为使卷材搭接宽度相等,用粉笔在距离卷材边沿100mm处划一条线,作为第一卷与第二卷搭接的正确位置。
深圳市福田科技广场地下室防水工程编制人:审核人:日 期:中铁建工集团有限公司目录一、地下室防水设计方案 (1)二、防水工程施工管理 (1)三、施工中需重点注意的部位 (2)四、防水原材料要求 (2)五、防水材料检验 (3)六、防水施工作业准备 (4)七、自粘橡胶防水卷材施工 (4)八、渗透结晶型防水涂料施工 (6)九、防水施工细部节点做法 (6)十、防水工程质量标准 (8)十一、防水施工中的重点、难点及相应措施 (9)十二、质量问题及处理办法 (10)十三、半成品、成品保护 (10)深圳福田科技广场地下室防水工程施工方案一、地下室防水设计方案:1.1、本工程地下室防水等级为Ⅰ级(-7.00m以上),防水耐久年限为25年;局部防水等级为Ⅱ级(-7.00m以下),防水耐久年限为15年;采用结构混凝土自防水与迎水面附加柔性防水层相结合的做法,结构混凝土防水抗渗等级为P8。
具体设计做法要求为:部位地下室底板外防水做法地下室外墙外防水做法地下室顶板外防水做法1、素土夯实(密实度≥0.93);1、钢筋混凝土侧壁结构自防水,抗渗等级≥P8;1、钢筋混凝土顶板结构自防水,抗渗等级≥P6;2、100mm厚C15砼垫层随捣随抹光;2、1mm厚渗透结晶型防水涂料(仅-7.00标高以上有);2、1mm厚渗透结晶型防水涂料;3、3mm厚湿铺法自粘橡胶沥青卷材防水层(空铺);3、3mm厚湿铺法自粘橡胶沥青卷材防水层;3、3mmm厚湿铺法自粘橡胶沥青卷材防水层;聚酯无纺布隔离层;做法表4、钢筋混凝土底板结构自防水,抗渗等级≥P8。
4、30mm厚聚苯板;三七灰土或回填粘土分层夯实,宽500。
4、40mm厚C20细石混凝土,内配φ4@150×150mm钢筋网片。
1.2、设计构造要求为:1)、地下室出地面结构防水层设防高度比室外地坪高出300mm,并在端头固定密封。
2)、后浇带混凝土应采用补偿收缩混凝土,强度等级应比两侧提高一级,钢筋应采用焊接连接。
BAC卷材一、编制依据二、工程概况......2.12.22.32.4 总体简介........工程周边环境概况工程规模 ........建筑使用功能简介:2.5结构简介 ...................................2.6防水工程主要用料及做法:...................三、主要工程内容及技术特点: ......................四、材料性能及说明(见产品说明书)。
...............五、施工整体部署...................................5.1施工准备 ...................................5.2项目施工组织系统...........................5.3施工机具安排................................六、主要施工工艺及要点: ...........................6.1地下室防水工程主要技术措施.................6.2承台防水:采用聚合物水泥基复合防水涂料,厚七、细部构造........................................7.1地下室底板防水卷材施工.....................7.2地下室侧墙、顶板防水卷材施工...............7.3细部构造施工................................八、工程质量保证措施:.............................8.1工程质量总目标..............................8.2公司质量保证体系..........................8.3落实质量保证体系...........................8.5保证工程质量的技术措施.....................九、安全生产保证措施..............................9.1安全生产、文明施工管理体系.................9.2文明施工保证措施..........................9.3施工工期保证措施........................... 1.5mm 二道。
第一章.编制依据第二章.工程概况2.1、结构形式及防水设计1、地下共两层,底板厚度为450㎜、主楼筏板厚度为450㎜采用C35抗渗混凝土(抗渗等级P6),地下室外墙厚度为350㎜,采用C35抗渗混凝土(抗渗等级P6)。
2、地下防水工程面积约20000㎡,设防等级为二级。
采用三道设防,主体结构为自防水的钢筋混凝土,外包一层柔性卷材形成刚柔结合的复合防水构造。
防水材料选用单面反应粘高分子防水卷材,厚度分别为1.5mm。
湿铺防水卷材物理力学性能序号项目指标P PYⅠⅡⅠⅡ1可溶物含量/(g/㎡)3.0mm21004.0mm29002拉伸性能拉力(N/50mm)150200400600最大拉力时伸长率/%3015030403撕裂强度/N≥12251803004耐热性70℃,2h无位移、流淌、滴落4低温柔性/℃-15-25-15-255无裂纹6不透水性0.3MPa,120min不透水为了加强防水施工质量,地下外墙施工缝采用止水钢板,防水卷材满粘施工,在施工过程中加强对卷材收口、搭接、施工时环境温度和湿度、止水钢板的安装、抗渗混凝土质量及浇筑等关键因素的质量控制,保证防水质量。
本工程防水施工的重点与难点及措施如下:2.1.3.卷材搭接:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实,接槎损坏、空鼓;施工操作中应按程序弹标准线,使与卷材规格相符,操作中齐线铺贴,使卷材搭接长边不小于100mm,短边不小于150mm。
2.1.4.空鼓:铺贴卷材的基层潮湿,不平整、不干净,产生基层与卷材间窝气、空鼓;铺设时排气不彻底,窝住空气,也可使卷材间空鼓。
施工时基层应干燥,卷材铺设应均匀压实。
2.1.5.管根处粘贴:清理不干净、裁剪卷材与根部形状不符、压边不实造成粘贴不良;施工时清理应彻底干净,注意操作,应将卷材压实,不得有张嘴、翘边、折皱等现象。
2.1.6.渗漏:转角、管根、变形缝处不易操作而渗漏。
施工时附加层应仔细操作;保护好接茬卷材,搭接应满足宽度要求,保证特殊部位的施工质量。
地下室防水施工方案地下室是一个位于房屋或建筑物下方的空间,常用于储存物品、作为车库或其他使用。
然而,由于地下室处于地下水位面以下,并且受到地面水分渗透的影响,很容易发生水损害。
因此,对地下室进行防水施工是非常重要的。
下面是一个地下室防水施工方案的详细解决方案。
1.准备工作:在进行地下室防水施工之前,需要进行适当的准备工作。
首先,清理地下室内的任何杂物,并且移除地下室内的任何表面脱落的油漆。
然后检查地下室墙壁和地板是否有裂缝或损坏,如有,则需要进行修补。
最后,确保地下室内的任何外部渗水问题得到解决。
2.表面处理:在进行地下室防水施工之前,需要确保地下室墙壁和地板的表面是干燥和平整的。
如果有任何湿度或不平整的表面,需要进行适当的处理。
可以使用恰当的封闭剂来填补裂缝和缝隙,并使用砂浆平整表面。
3.防水材料:选择合适的防水材料是地下室防水施工的关键。
根据地下室的具体需要,可以选择不同的防水材料,如沥青、聚氨酯、水泥基涂料等。
这些材料各有优缺点,需要根据具体情况来选择。
4.墙体防水:对于地下室的墙壁防水,可以采用两种方法:外墙防水和内墙防水。
外墙防水是通过在地下室外墙表面涂刷防水材料来进行的。
这种方法可以有效地防止地下水渗透进入地下室。
内墙防水是通过在地下室内墙壁表面涂刷防水材料来进行的。
这种方法适用于没有外墙防水的情况。
5.地板防水:地下室地板的防水可以通过先铺设防水层再进行地板铺设来实现。
防水层可以采用聚乙烯薄膜或聚合物水泥防水涂料。
在地下室地板进行铺设之前,需要确保地下室地板的表面是干燥和平整的。
6.排水系统:为了有效地排除地下室内的水分,需要安装适当的排水系统。
这可以包括排水沟、排水管和泵站等。
排水系统可以将地下室内的水分引导到合适的位置进行排放。
7.定期维护:完成地下室防水施工后,定期维护非常重要。
定期检查地下室的防水层和排水系统,确保其正常运行。
如果发现任何问题,应及时进行修复。
总结:地下室防水施工需要进行充分的准备工作,并选择合适的防水材料。
地下室防水施工方案 页脚内容1 地 下 室
防 水 施 工 方 案 (湿铺法) 编制人: 审核人: 审批人: 江苏宏牛建筑防水科技有限公司 广州宏牛建筑防水材料有限公司 Guangzhou Acer cattle waterproof building materials Co. Ltd地下室防水施工方案
页脚内容1 目 录 第一部分、编制依据 .......................................................................................................................... 3
第二部分、使用材料及施工做法 ..................................................................................................... 3 1、使用材料 ............................................................................................................................................ 3 2、产品优势 ............................................................................................................................................ 3 3、产品粘结特点 ................................................................................................................................... 3 第三部分、防水构造节点大样及施工做法 ................................................................................... 4 1、 地下室做法构造图 ..................................................................................................................... 4 第四部分、地下室底板湿铺法施工工艺 ....................................................................................... 4 4.1 施工准备 .......................................................................................................................................... 4 4.3、施工工艺 ......................................................................................................................................... 6 4.4、施工注意事项 ................................................................................................................................ 8 4.5、质量验收 ......................................................................................................................................... 9 第五部分、 保证工程质量措施 ....................................................................................................... 9 一、保证质量组织措施 ........................................................................................................................ 9 二、保证质量的技术措施 ................................................................................................................. 10 第六部分、 安全生产的技术组织措施 ........................................................................................ 10 一、 安全生产措施 ............................................................................................................................. 10 二、安全技术措施 ............................................................................................................................... 10 第七部分、 文明施工的技术组织措施 ........................................................................................ 10 地下室防水施工方案 页脚内容2 一、 遵守施工措施: ........................................................................................................................ 10 二、 场地整齐措施 ............................................................................................................................. 11 三、工完场清措施 ............................................................................................................................... 11 地下室防水施工方案
页脚内容3 第一部分、编制依据 1. 《地下工程防水技术规范》GB 50108—2008 2. 《地下防水工程质量验收规范》GB 50208—2002 3. 《建筑工程施工质量验收统一标准》GB 50300—2001 4. 《预铺/湿铺防水卷材》GB/T23457-2009
第二部分、使用材料及施工做法 1、使用材料 地下室: 1.5厚HNP-CL反应粘结型高分子湿铺防水卷材 (单面粘:反应粘密封胶+绿黑交叉强力膜) 2、产品优势 1、能跟混凝土反应粘结,长在一起,形成一层牢固不可逆的界面密封反应层(类似涂料层),起到涂料和卷材防水的双重功效,杜绝窜水现象发生; 2、兼具SBS、APP、自粘卷材耐高低温、蠕变抗裂、抗老化等优异性能; 3、采用湿铺法在潮湿环境下施工,适应赶工期的需要。 3、产品粘结特点 HNP反应粘防水卷材,其最独特的功能是与现浇混凝土或水泥凝胶发生化学交联反应,通过物理卯榫和化学交联的协同作用牢固地粘结到混凝土上。因此和常规卷材相比,在与混凝土基面粘结方面它具有更独特的优势: ■ 粘接力更大:它不仅有物理吸附和卯榫作用,而且在深入基层的卯榫部位产生化学键合作用,使卯榫和化学交联两种作用协同进行,让粘结更为牢靠。即使卷材表层发生破坏,粘结基面的界面也不会受损而产生窜水漏水现象; 地下室防水施工方案 页脚内容4 ■ 粘接更持久:物理吸附和卯榫往往在溶剂、水汽或基面热胀冷缩的作用下,产生解吸附和脱卯榫的过程,从而使粘结力下降,失去永久封闭的防水效果。而通过HNP反应粘卷材的粘结,由于在卯榫部位存在化学键合作用,不受湿热循环、水汽溶胀、基层运动影响,而持久地产生粘附效果,使卷材的防水寿命与主体层相同。 ■ 接边更可靠:湿铺时可以直接采用湿接边,施工便捷,接边牢固。 ■ 粘结刚柔相济:通过物理吸附和卯榫作用形成柔性粘结,以消除由于基层变化产生的应力,而通过化学键产生的刚性粘结,使界面层有足够的粘结强度,能有效抵抗外界应力的破坏。 ■ 粘结不可逆:由于相关部位存在化学键合作用,这种粘结是不可逆的。只有通过铲除破坏反应界面层才能使粘结失效; 普通自粘防水卷材 HNP反应粘防水卷材 (第三代沥青改性防水卷材) (第四代改性沥青防水卷材) 普通改性沥青卷材与HNP反应粘防水卷材与混凝土粘结的效果对比图
第三部分、防水构造节点大样及施工做法
1、 地下室做法构造图 根据本工程地下室不同施工部位防水层做法如下表: 施工部位 工序 设计材料 施工方法
地下室底板 一道 1.5厚HNP-CL反应粘结型高分子湿铺防水卷材(单面粘) 湿铺法
地下室侧墙 一道 1.5厚HNP-CL反应粘结型高分子湿铺防水卷材(单面粘) 湿铺法
第四部分、地下室底板湿铺法施工工艺 4.1 施工准备 1、技术准备 ①对进场的工人进行安全“三级”教育和详细的口头、书面技术交底;
