第三章 工程报价
- 格式:doc
- 大小:75.50 KB
- 文档页数:12
第三章建设工程计量与计价本章基本知识点:1.建筑安装工程定额有关知识;2.建筑安装工程人工、材料、机械台班消耗指标的确定方法;3.概预算工料机单价的组成、确定、换算及补充方法4.工程造价指数的确定及运用;5.设计概算的编制方法;6.单位工程施工图预算的编制方法;7.建设工程工程量清单及清单计价的编制方法。
8.《建设工程工程量清单计价规范》2008版;第一节建筑安装工程定额有关知识一、工程定额计价基本方法定额是在合理的劳动组织和合理地使用材料与机械的条件下,完成一定计量单位合格产品所消耗资源的数量标准。
工程定额是一个综合概念,是建设工程造价计价和管理中各类定额的总称,包括许多种类的定额,可以按照不同的原则和方法对它进行分类。
各种常见定额间关系比较二、工程定额计价的基本程序可以用公式进一步表明确定建筑产品价格定额计价的基本方法和程序:工程造价定额计价程序示意图第二节建筑安装工程人工、机械台班、材料定额消耗量确定方法一、确定人工定额消耗量的基本方法时间定额和产量定额是人工定额的两种表现形式。
拟定出时间定额,也就可以计算出产量定额。
【例】通过计时观察资料得知:人工挖二类土1m3的基本工作时间为6小时,辅助工作时间占工序作业时间的2%。
准备与结束工作时间、不可避免的中断时间、休息时间分别占工作日的3%、2%、18%。
则该人工挖二类土的时间定额是多少。
解:基本工作时间=6小时=6小时/8小时=0.75工日/ m3工序作业时间=0.75/(1-2%)=0.765工日/ m3时间定额=0.765/(1-3%-2%-18%)=0.994工日/ m34 工程量清单计价4.1 一般规定4.1.1 采用工程量清单计价,建设工程造价由分部分项工程费、措施项目费、其它项目费、规费和税金组成。
4.1.2 分部分项工程量清单应采用综合单价计价。
4.1.3 招标文件中的工程量清单标明的工程量是投标人投标报价的共同基础,竣工结算的工程量按发、承包双方在合同中约定应予计量且实际完成的工程量确定。
最新版工程经济第三章(建设工程估价)超级总结(图表总结)第一节、建设工程项目总投资第一小节:建设工程项目总投资的概念1、设备及工器具购置费2、建筑安装工程费3、工程建设其他费用基本预备费静态投资部分4、预备费涨价预备费建设投资5、建设期利息动态投资部分生产性建设工程铺底流动资金一般按流动资金的30%计算项目总投资非生产性建设工程只包括建设投资第二小节:设备及工器具购置费的组成一、设备购置费的组成和计算:国产标准原价:带有备件的出厂价计算国产非标准原价:接近实际出厂价设备原价或进口设备抵岸价进口设备抵岸价1、国产:制造厂至工地仓库的运费和装卸费;进口:到岸港口、边境至工地仓库的运费和装卸费2、没有包含的包装及包装材料器具费3、供销部门手续费4、采购与仓库保管费设备购置费设备运杂费5、如果成套设备供应,服务费也应计入设备及工器具购置费工具、器具及生产家具购置费二、进口设备抵岸价的构成及计算:1、进口设备的交货方式:1)内陆交货类;2)目的地交货类;3)装运港交货类(最常用);2、进口设备抵岸价=货价+国外运费+国外运输保险费+银行财务费+外贸手续费+进口关税+增值税+消费税3、货价=离岸价×人民币外汇牌价;国外运费=离岸价×运费率;国外运输保险=(离岸价+国外运费)/1-国外运输保险费率×国外运输保险费率;银行财务费=离岸价×人民币外汇牌价×银行财务费率=货价×银行财务费率;外贸手续费+进口关税+增值税+消费税以上是以到岸价为计算基数的;到岸价=离岸价+国外运费+国外运输保险费4、装运港交货类主要有装运港船上交货价习惯称为离岸价;运费、保险费在内价习惯称为到岸价第三小节:工程建设其他费的组成农用土地征用费:土地管理费第一类:土地使用费取得国有土地使用费:城市建设配套费第二类:与项目建设有关的费用工程建设其他费第三类:与未来企业生产和经营活动有关的费用一、与项目建设有关的费用:建设单位管理费:设计审查费、工程招标费、竣工验收费与项目建1、建设管理费工程监理费工程质量监督费2、可行性研究费3、研究试验费不包括:科技三项费用(新产品);施工企业对材料的一般鉴定及技术革新的研究试验费4、勘察设计费5、环境影响评价费6、劳动安全卫生评价费7、场地准备及临时设施费不包括:建筑安装费用中的施工单位临时设施费用8、引进技术和进口设备其他费 9、工程保险费10、特殊设备安全监督检验费设有关的费用11、市政公用设施建设及绿化补偿费二、与未来企业生产和经营活动有关的费用:1、联合试运转费1)生产职工培训费2、生产准备费2)生产单位提前进厂参加施工人员的工资、补贴、福利费、餐旅交通费、劳动保护费与未来企业生产和经营活动有关的费用3、办公和生活家居购置费联合试运转费不包括应由设备安装工程费用开支的调试及试车费用,以及暴露出来的因施工原因或设备缺陷等发生的处理费用;★ 不发生试运转或试运转收入大于(或等于)费用支出的工程,不列此项费用;联合试运转费是指所发生的费用净支出(运转支出大于收入的产额部分费用)第四小节:预备费的组成一、基本预备费:是指在项目实施中可能发生难以预料的支出,预先预留的费用,又称不可预见费;主要是指设计变更及施工过程中可能增加工程量的费用;基本预备费=(设备及工器具购置费+建筑安装工程费+工程建设其他费)×基本预备费率二、涨价预备费:是指建设工程项目在建设期内由于价格等变化引起投资增加,需要事先预留的费用。

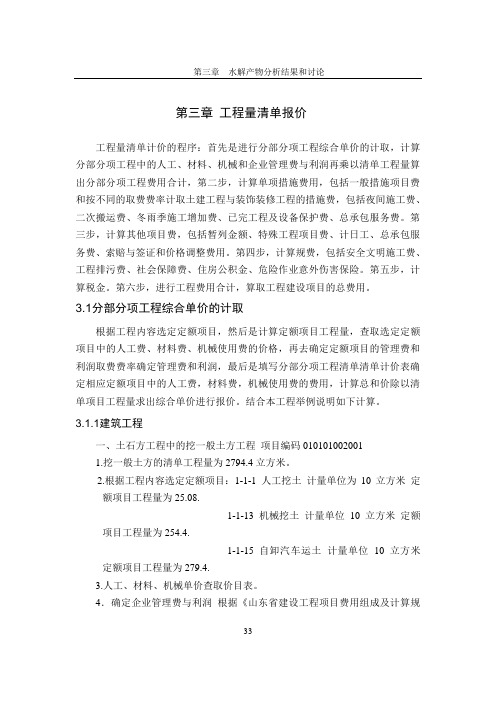

第三章工程量清单报价工程量清单计价的程序:首先是进行分部分项工程综合单价的计取,计算分部分项工程中的人工、材料、机械和企业管理费与利润再乘以清单工程量算出分部分项工程费用合计,第二步,计算单项措施费用,包括一般措施项目费和按不同的取费费率计取土建工程与装饰装修工程的措施费,包括夜间施工费、二次搬运费、冬雨季施工增加费、已完工程及设备保护费、总承包服务费。
第三步,计算其他项目费,包括暂列金额、特殊工程项目费、计日工、总承包服务费、索赔与签证和价格调整费用。
第四步,计算规费,包括安全文明施工费、工程排污费、社会保障费、住房公积金、危险作业意外伤害保险。
第五步,计算税金。
第六步,进行工程费用合计,算取工程建设项目的总费用。
3.1分部分项工程综合单价的计取根据工程内容选定定额项目,然后是计算定额项目工程量,查取选定定额项目中的人工费、材料费、机械使用费的价格,再去确定定额项目的管理费和利润取费费率确定管理费和利润,最后是填写分部分项工程清单清单计价表确定相应定额项目中的人工费,材料费,机械使用费的费用,计算总和价除以清单项目工程量求出综合单价进行报价。
结合本工程举例说明如下计算。
3.1.1建筑工程一、土石方工程中的挖一般土方工程项目编码010*********1.挖一般土方的清单工程量为2794.4立方米。
2.根据工程内容选定定额项目:1-1-1 人工挖土计量单位为10立方米定额项目工程量为25.08.1-1-13 机械挖土计量单位10立方米定额项目工程量为254.4.1-1-15 自卸汽车运土计量单位10 立方米定额项目工程量为279.4.3.人工、材料、机械单价查取价目表。
4.确定企业管理费与利润根据《山东省建设工程项目费用组成及计算规- 33 -则》确定管理费费率6.9%,利润率4.2%5 填写分部分项工程项目综合单价表确定综合单价。
(见附表1)二、地基处理与边坡支护工程中的喷射混凝土砂浆项目编码010*********喷射混凝土水泥砂浆的清单工程量为517.55立方米根据工程内容选定定额项目:4-4-3混凝土运输车运输计量单位10立方米定额项目工程量为2.59.2-5-23 喷射50厚混凝土混凝土强度等级为C15 定额项目工程量为2.59人工、材料、机械单价查取价目表。
第一节投资估算的编制一、项目决策阶段影响工程造价的主要因素(一)影响工程造价的主要因素建设规模、建设地区及地点、技术方案、设备方案(国货、匹配)、工程方案、环境保护措施1.建设规模(项目生产规模)2.建设地区及建设地点(厂址)地区:区域范围的选择地点:具体坐落位置的选择(1)建设地区的选择原则1:靠近原料、燃料提供地和产品消费地的原则。
并不是意味着等距离范围内,而是根据项目的技术经济特点和要求具体对待。
项目类别原因布置原则农产品、矿产品的初步加工大量消耗原料尽可能靠近原料产地高能耗如铝厂、电石厂,减少电能输送损失所获得的利益,大于原料、半成品调运中的劳动耗费宜靠近电厂技术密集型大中城市工业和科学技术力量雄厚,协作配套条件完备,信息灵通宜在大中城市原则2:工业项目适当聚集的原则。
优点■有利于各种资源和生产要素的充分利用,形成综合生产能力;■便于建设比较齐全的基础结构设施,避免重复建设,节约投资;■为不同类型的劳动者提供多种就业机会。
不“适当”聚集要适当,“外部不经济性”的总和超过生产集聚带来的利益时,综合经济效益反而下降:■各种原料、燃料需要量大增,运输距离延长,流通中增加劳动力的耗费;■城市人口集中,农副产品需求大,增加相应的费用;■“水”的用量增加,如远距离引水,耗资巨大;■生产生活排泄物集中排放,会造成环境污染(2)建设地点的选择更多精品考资加微信:1292053576■选择建设地点(厂址)的要求(省钱、环保)3.技术方案(1)技术方案选择的基本原则:先进适用;安全可靠;经济合理。
(2)技术方案选择的内容包括:■生产方法选择■工艺流程方案选择■工艺方案的比选生产方法选择生产方法直接影响生产工艺流程的选择■采用先进适用的生产方法。
■研究拟采用的生产方法是否与采用的原材料相适应。
■研究拟采用生产方法的技术来源的可得性,若采用引进技术或专利,应比较所需费用。
■研究拟采用生产方法是否符合节能和清洁的要求,尽量选择节能环保的方法工艺流程方案选择投入物变为产出物的过程■研究工艺流程方案对产品质量的保证程度。
第三章建筑安装工程造价计价方式及计价依据本章内容:第一节建筑安装工程造价计价方式第二节建筑安装工程造价计价依据的种类第三节建筑安装工程人工、机械台班、材料定额消耗量确定方法第四节预算定额与单位估价表第五节企业定额和成本管理信息系统第一节建筑安装工程造价计价方式本节内容:一、传统的概、预算定额计价方式(了解)二、改革发展过渡时期的概、预算定额计价方式(了解)程量清单计价方式(掌握)决定建筑安装工程造价的基本因素有两大方面:基本子项(分部分项工程)实物工程量的大小和单位实物工程量价格的高低。
我国工程造价的计价方式可划分为三大阶段:第一阶段:建国初期至推行建设工程招投标制度前——“量、价、费集中控制”的传统概预算定额计价方式第二阶段:建设工程招投标制度推行后至《建设工程工程量清单计价规范》颁布前——“控制量、指导价、竞争费”的改革发展过渡时期概、预算定额计价方式第三阶段:《建设工程工程量清单计价规范》颁布后——工程量清单计价方式一、传统的概、预算定额计价方式量、价、费集中控制” (即根据设计施工图纸和国家或地区、行业行政管理部门统一规定的分部分项工程划分及工程量计算规则,自行计算工程量,套用行政管理部门颁发的、在一定范围内强制性执行的工程建设概、预定额和费用定额确定工程造价。
)二、改革发展过渡时期的概、预算定额计价方式“控制量、指导价、竞争费耗量仍然由国家、地区、行业行政管理部门统一颁发工程建设定额确定,人材机价格实行地区指导价,管理费及即人材机消利润等完全由企业根据自身管理水平及市场竞争情况确定。
)工程量清单计价方式2003 年出台了《建筑工程工程量清单计价规范》(以下简称《计价规范》),确立了我国招标投标实行工程量清单计价的基本规则和思路,即我国工程造价计价方式进入“消耗量自定,价格、费用自选,全面竞争,自主报价”的完全市场化模式阶段。
程量清单计价的基本过程(2003年计图3.1价规程造价工程量清单计价过程示意冬'2008年新的《工程量清单计价规范》中包括了合同价和结算价的计价。
第三章 工程报价及工程结算规定 1. 投标报价编制说明 1.1 本工程报价表与投标须知、合同通用条款、专用条款、技术规范、工程量计算规则和图纸一起使用。 1.2 本工程量表所列的工程量是按设计图纸和工程量计算规则计算列出的,以作为投标报价的共同基础。各投标人应按工程量清单的工程量报价,实际完成的合格工程量与表二清单量差按“单价索赔”。如果投标人依据图纸核算工程量有差异,这种差异可以在“综合单价”中考虑。如果工程量表有缺项,按第三章1.3或1.7.3条款约定报价。 中期付款及竣工结算以实际完成的综合进度合格工程量为依据。实际完成合格工程量由承包人依据工程量计算规则计量、项目监理核实并报业主核准,最后以按具有标价的工程量表中所报的价格(如果适用的话)或者按项目监理根据合同条件确定的价格共同确定其支付金额。 1.3 本合同项下的全部费用都应包含在具有标价的各项目价格单项中,没有列出的项目的费用应视为已分配到有关项目的价格中。本工程量表所列的工程量(按设计图纸和工程量计算规则计算列出的工程量)和结合现场实际情况施工应发生的工程量,以及招标施工图工程量与现场实际情况的工程量差异,均应包括在投标人报价范围内。投标人根据设计图纸及有关说明结合现场踏勘情况,考虑完成施工图工程量应采取的措施,并将应发生的费用包含在具有标价的各项目价格单项中。如发生下列情况工程结算时不予调整造价(仅举例,不限与此):通过现场踏勘应看到某些应发生的工程量,但因没有踏勘或踏勘不仔细而没有看到的;通过现场踏勘或施工图,对应考虑的工程量没有考虑或考虑不足的;对施工技术措施应估列的工程量没有估列或估列不足的;对应报价的工程量没有报价或报价不足的;对应考虑二次倒运没有考虑或考虑不足的;中标后应业主或监理要求改变施工组织设计或施工方案以满足施工要求的;因地方关系协调不善导致工程某些项目由地方或部门施工的(业主直接外委的除外);因汛期影响导致工程汛期后施工费用增加的;土石方开挖与回填子目中,土方各类别之间、石方各类别之间变化与招标施工图有区别的;管段连头已综合到管段安装及穿跨越中,其连头数量未考虑或考虑不足的等。 1.4 除非招标文件中另有规定,投标人所报的价格应包括完成所需进行的一切工作内容的费用摊入。如果报价表中未列出,业主将认为投标人不收取这方面的费用,或在其它款项下已综合进行计算,勿需附任何说明。 1.5 参照现行的费用组成,综合报价(均为含税价格)应包含下列内容: 1.5.1 直接工程费、间接费、特定条件下计取的费用、计划利润、定额编制测定费、税金等; 1.5.2 为完成本工程量采用的施工措施费用摊入,采取的质量、HSE(健康、安全、环保)措施的费用摊入等; 1.5.3 业主供应的设备材料的安装费和自业主供货地点运至施工现场的运杂费、现场保管费、以及施工单位自购的材料费用(含二次倒运费)等; 1.5.4 与标价编制有关的所有因素包括各种风险和责任费用,均由投标人自行测定,包括在报价中。 1.6 工程量表不再重复或概列工程及材料的一般说明,在填写工程量表的每一项的单价和价格时应参考招标文件的有关章节。 1.7 工程结算 1.7.1 报价应充分考虑各种因素。合同价格不因人工、材料、机械等价格的变化而调整(包括政策性调整及其他有关规定),合同中另有约定者除外。 1.7.2 如果工程量表中的某一项目实际完成的工程量与工程量清单中的工程量差在±20%以内,此项综合单价不做调整。工程结算时按实际完成的合格工程量和原综合单价结算。如果工程量增多或减少超过20%时,承包商应降低或增加该项综合单价5%(不含业主供设备材料); 1.7.3 综合单价的调整约定 如果经业主确认的设计变更与工程量表中某一项目的内容一致,只涉及工程量的增减,则按1.7.2计算设计变更的价值。 如果经业主确认的设计变更,是材质或质量标准的变更而造成相应项目单价变化或是新增项目,则由承包人在10天内将变更报价书提交业主(或项目监理)核定。如果承包人在规定时间内未提交变更报价书,则业主认为承包人自动放弃对变更费用及工期的要求。 1.7.4 工程结算总价超过中标合同总价±4%时,则对超出±4%以上部分进行调整。本条款中的总价不包括业主所供设备材料费和新增项目。下述1.11列明的投标报价不包括的内容不适用本条款。工程量清单中注明总价承包的,工程结算时不予调整。表三中的业主供主材税金因承担工程的工程量变化(多于或少于)导致业主供应的材料数量变化和业主提供的材料单价变化的,其税金可在工程结算时有条件调整;表三中的其他费用不做调整。 1.8 建议编制投标报价可参考下列计价依据: 1.8.1 安装工程和管沟土石方工程。 1.8.1.1 《石油建设安装工程预算定额》(中油计字[2000]第106号文件) 1.8.1.2 费用定额:(95)中油基字第79文件。 1.8.1.3 招标文件中的定额为参考定额,如何选用,各投标人自行决定。 1.8.2 建筑工程可参照工程所在地现行的计价依据。 1.9 设备及材料 1.9.1 本工程由业主供应的钢管和管件等所有设备材料,按业主提供价格(见附表四)计入报价内,设备费不计税金。 1.9.2 除业主提供的设备材料外,其余材料均由投标人自行采购,价格自行确定(含运输及二次倒运)计入报价,结算时不再调整。 1.9.3 业主提供的设备材料,由投标人在业主指定的中转站或其他地点拉运的,装车由业主负责,其绑扎、运输、卸车、堆放、保管(保管费最高限价设备为0.1%,材料为0.4%)及税金(税金按规定计算)等由投标人自测或计算并计入报价;业主提供的设备材料由业主送至施工现场的,则由投标人卸车并将费用计入报价,见(表三)。 1.9.4 钢管重量按理论重量计算。 1.9.5 业主在评标时将考核业主供设备材料损耗率,其中,站外管道的钢管损耗率不能大于0.5%,热收缩套损耗率各标段均不能大于2%。投标人在表四所填数量如超过有关规定,业主对超出部分不予承认。 1.9.6 业主供材料设备列入工程结算,超领部分扣投标人施工费。 1.10 其他说明 1.10.1 地貌恢复要求达到原状原层,其中农田地貌恢复、梯田恢复复达到复耕条件。地表植被作物不在承包商恢复范围内。 1.10.2 试压、清管、测径所需材料和设备,除清管器、测径仪业主供应外,其它均由承包商自行负责采购,其费用应计入投标报价。管道测径应计入本次投标报价。 1.10.3 修建临时堆管场及施工便道的工程费用计入投标报价,其临时用地补偿费用由业主负责。 1.10.4 如业主把水工保护中的毛石砌筑等工程直接外委,工程结算时按实际完成工程量结算,并不受工程总价±4%不予调减的约束。 1.11 投标报价不包括的内容: 1.11.1 管段内外防腐。 1.11.2 管道无损检测。 1.12 报价修正约定 1.12.1 如果报价中用数字表示的数额与用文字表示的数额不一致时,以文字数额修正报价。 1.12.2 当分项的工程量与填报的综合单价的乘积与分项合价不一致时,通常以该分项的综合单价为准。除非业主认为综合单价有明显的小数点错位,此时应以分项合价为准,并修改综合单价。 1.12.3 当中标侯选人分项报价高于各投标人该分项报价平均值的50%时,业主将视为该分项报价为不可接受的偏离报价。在这种情况下,业主将用同标段该分项报价平均值来修正该项报价,并要求中标侯选人确认修正后的单项报价及总价。此修正的单项报价与其他综合单价(表二)作为合同附件。
2.清单项目工程量计算规则 2.1 有关术语定义: 2.1.1 防腐管运距:指从业主指定地点到施工现场临时堆管场间的平均距离。 2.1.2 弯管运距:指从弯管集中预制场地到施工现场临时堆管场间的平均距离。 2.1.3 弯头运距:指从业主指定地点到施工现场临时堆管场间的平均距离。 2.1.4 地面附着物清理:指树木(果树)、坟墓、房屋、山区灌木丛清理等。 2.2 管沟土、石方开挖与回填 (1) 清单项目计量单位:Km (2) 清单项目计量方法:按设计图纸不同土石层开挖管沟土石方,断面、放坡、放阶等自测,土石方量及土石相互比例不予调整。 (3) 清单项目主要包括:农田段表面耕土存放,开挖,推、倒、返土石方,清沟,土石方单面一米以外堆放,按原自然层松填或夯填(按设计规定),多水段河流导流围堰、排降水,淤泥流沙挖掘,管沟支护,余土内外运输,石方段细土回填,袋装细土回填,耕地或荒地管顶表面梯形回填,大开挖道路工程及穿路的夯填及路面恢复等。 2.3 管道敷设工程 2.3.1 接桩测量放线 (1) 清单项目计量单位:Km (2) 清单项目计量方法: 按设计线路实长 2.3.2 作业带清理及扫线 (1) 清单项目计量单位:Km (2) 清单项目计量方法: 按设计及业主指定宽度计算 (3) 清单项目主要包括: 清理地面附着物、挖树根,平整作业带等。 2.3.3 防腐管运输 (1) 清单项目计量单位:Km (2) 清单项目计量方法: 按设计长度扣除弯头、弯管,加上损耗量计算。 (3) 清单项目主要包括:(中转站装车由业主提供)绑扎运输,过路过桥费,临时堆管场场地平整铺垫,卸车、二次倒运等。 2.3.4 冷弯钢管及弯头运输 (1) 清单项目计量单位:个 (2) 清单项目计量方法: 按设计数量,不含设计单出图穿越计算。 (3) 清单项目主要包括:同防腐管运输。 2.3.5 管段安装 (1) 清单项目计量单位:Km
