图纸会审记录表格(定稿)
- 格式:doc
- 大小:21.50 KB
- 文档页数:1

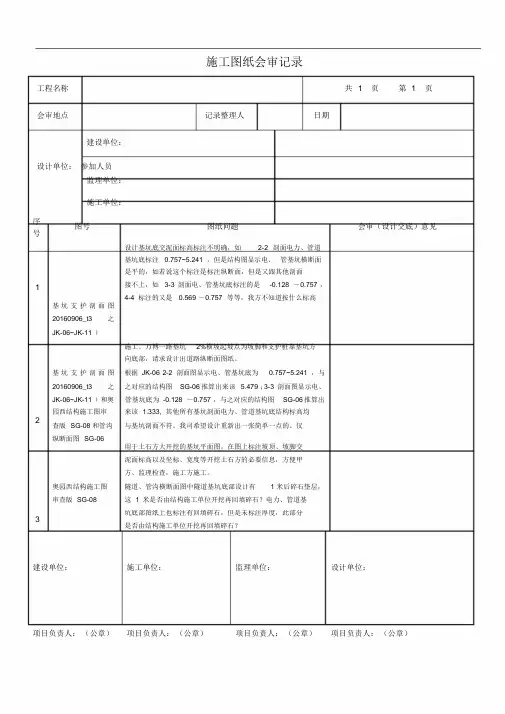

施工图纸会审记录
工程名称 共 1 页 第 1 页
会审地点 记录整理人 日期
参加人员 建设单位:
设计单位:
监理单位:
施工单位:
序号 图号 图纸问题 会审(设计交底)意见
1 基坑支护剖面图20160906_t3之JK-06~JK-11)
设计基坑底交泥面标高标注不明确,如2-2剖面电力、管道基坑底标注0.757~5.241,但是结构图显示电、管基坑横断面是平的,如若说这个标注是标注纵断面,但是又跟其他剖面接不上,如3-3剖面电、管基坑底标注的是-0.128~0.757,4-4标注的又是0.569~0.757等等,我方不知道按什么标高施工。万博一路基坑2%横坡起坡点为坡脚和支护桩靠基坑方向底部,请求设计出道路纵断面图纸。
2 基坑支护剖面图20160906_t3之JK-06~JK-11)和奥园西结构施工图审查版SG-08和管沟纵断面图SG-06
根据JK-06 2-2剖面图显示电、管基坑底为0.757~5.241,与之对应的结构图SG-06推算出来该5.479;3-3剖面图显示电、管基坑底为-0.128~0.757,与之对应的结构图SG-06推算出来该1.333,其他所有基坑剖面电力、管道基坑底结构标高均与基坑剖面不符。我司希望设计重新出一张简单一点的、仅用于土石方大开挖的基坑平面图,在图上标注坡顶、坡脚交泥面标高以及坐标、宽度等开挖土石方的必要信息,方便甲方、监理检查,施工方施工。
3 奥园西结构施工图审查版SG-08
隧道、管沟横断面图中隧道基坑底部设计有1米后碎石垫层,这1米是否由结构施工单位开挖再回填碎石?电力、管道基坑底部图纸上也标注有回填碎石,但是未标注厚度,此部分是否由结构施工单位开挖再回填碎石?
建设单位:
项目负责人:(公章)
施工单位:
项目负责人:(公章)
监理单位:
项目负责人:(公章)
设计单位:
项目负责人:(公章)
