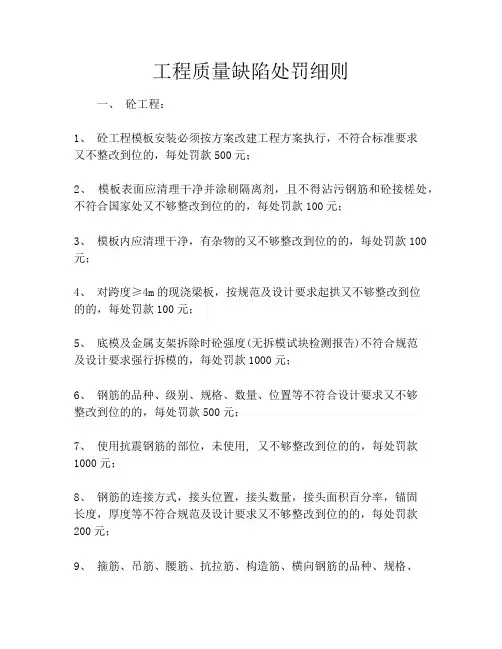

1 工程施工质量处罚细则 1. 目的 为达到质量管理的总体目标“分项工程“一次性
验收合格率100优良率90以上交工验收质量评定合格并在90分以上竣工验收优良级
工程杜绝重大质量事故消除质量通病及隐患”。加强对施工过程的控制明确施工经济责任实现经济与质量挂钩特制定本实施细则。 2. 适用范围 本实施细则适用于本项
目发包的各项工程分包单位在施工过程中发生违背规定要求的不合格项目将依据本
办法《工程施工质量处罚细则》实施处罚。 3. 职责 3.1 分包单位在所管理专业及
相关专业施工过程中发生违背规定要求的不符合项时对责任单位及人员实施处罚。 3.2 项目部领导及质检职能管理人员在工程施工及检查中发现分包单位和操作人员违背规定要求时对责任单位及责任人员实施处罚。 3.3 项目部各间接职能部室管理
人员在工程施工及检查中发现分包单位和操作人员违背规定要求时通过项目部的专
业管理人员实施处罚。 4. 实施细则 4.1 实施总要求 2 4.1.1 在工程过程管理中发
生违背工程管理规定要求的不符合项时实施处罚管理。 4.1.2 对于不符合项的处罚
必须有不符合项的事实依据。 4.1.3 在过程管理中以直接管理者实施处罚为原则。 4.2 处罚实施程序 4.2.1 在过程管理中发生不符合事项应首先通知产生不符合事项
的责任单位或责任人列出不符合项事项明确限期改正的时间。 4.2.2 通知方式一般
应采取书面通知由被通知人签收为通知送达。如被通知人拒绝签收可由主管人员和
项目经理、或由主管人员和管理该项工作的另一负责人签字证明后将通知传送被通
知人即可认定通知送达。 4.2.3 在书面通知材料不能及时送达责任单位或责任人、不能及时制止不符合行为的发生时可采取电话通知或口头通知方式以便于减少不符
合行为带来的不良影响此时的电话通知或口头通知对于被通知人视同通知送达。 4.2.4 被通知人如果不按通知要求及时纠正不符合行为主管人员可依据处罚条例实
施罚款措施。 4.2.5 在施工过程管理中如发现分包单位及其施工人员严重违章在质
量管理方面已经发生不同程度的违章事实并已经形成损失管理人员在取得事实拍照或正式检查记录依据后可直接实施处罚措施。 3 4.2.6 罚款单据应由被处罚人签字
确认并参照罚款单中或通知单中对不符合项的指正实施改进。 4.2.7 如被处罚单位
或人员拒绝签认罚款单可由主管人员将罚款单报项目经理批示由项目经理批复后实
施罚款同时将罚款单传送被罚款人。 4.3 在执行处罚条例时应注意的问题 4.3.1 在
开出罚款单时要列示出不符合项的具体事实内容及适用的处罚条例。 4.3.2 本处罚条例中的条款规定若与所施工程执行的国家规范相抵触时以国家规范为准。处罚条
款中要求的技术数据如与国家规范中的技术数据有误时以国家规范中的技术数据为
准。 4.3.3 本处罚条例所约束的事项中国家规范无明确规定的以本公司制度及本处
罚条例的条款规定为准。 4.3.4 对发生的不符合项实施处罚后必须在规定时间内消
除不合格项。如未改正或改正不及时、不彻底的可适用于加倍处罚或从重处罚。 4.3.5 罚款的上下限可根据实际不符合项的程度掌握。 4.3.6 因未按要求施工发生的不合
格项处以管理罚款外对因返工所重复使用的材料按双倍材料价格处以罚款。严重影
响工期的同时适用于工期管理的处罚条款。 4.3.7 对于未列出处罚条例的施工过程
发生不合格项后其处 4 罚程度可参照类似施工过程的处罚条例实施处罚所处罚金
可根据工程所受损失情况确定同时应考虑惩前毖后的处罚要求。 1. 钢筋工程施工管理 1.1 钢筋连接 1.1.1 直螺纹加工 1.1.1.1 钢筋切断必须采用切断机切断钢筋不
得使用气割焊切割违者每根罚款10元并罚将所有气割焊下料的钢筋重新用切割机切
平。 1.1.1.2 钢筋端头必须平整不得有翘边现象违者每根罚款1元。 1.1.1.3 操作人员必须持证上岗禁止无证操作违者每人罚款100元。 1.1.1.4 加工出来的直螺纹丝头
应该符合“通规能顺利旋入整个有效丝扣长度而止规旋入丝头的深度小于3扣”操作
者应该自检如有没有满足的应该切掉重做。待检查时如出现不符合要求的每根罚款5元。 1.1.1.5 加工的丝头成品按照每种加工批量的10且不少于10件进行检查如按照
技术规程判定某检验批不合格将对施工处以500元/检验批的罚款。 1.1.1.6 自检合
格的丝头应该用保护帽加以保护如发现有没有保护帽的将按照5元/根罚款。 5 1.1.1.7 丝头加工扣数应该符合技术规程的要求允许误差为±1扣如超出允许范围将
按照5元/扣处罚。 1.1.1.8 直螺纹连接时按照技术规程的要求划分检验批进行外观检查钢筋与连接套规格一致接头外露丝扣不大于2扣应保证一次验收合格否则将处
以500元/次的罚款。 1.1.1.9 直螺纹施工前先进行工艺检验制作3组/型号试件并附带
相应原材进行实验以检验边接质量、强度及相应操作人员是否能担任此工种如果未
作工艺检验就进入施工状态将给予500元罚款。 1.1.2 钢筋电弧焊 1.1.2.1 焊接前必
须清除焊件表面的油污、铁锈、溶渣、毛刺、残渣及其他危害焊接质量的杂质如未清理就进行施焊将给予50元/根的处罚。 1.1.2.2 帮条焊两主筋端面之间应留出25mm的间隙以避免产生温度应力如果两主筋间无隙将给予100元/根的处罚。
1.1.2.3 帮条与主筋之间应先用四点定位焊固定施焊打弧应在帮条内侧开始将弧坑
填满如不按要求施焊将给予5元/根的处罚。 1.1.2.4 搭接焊应先将钢筋预弯使两钢
筋的轴线位于同一条直线上用两点定位焊固定。如焊接完成后预弯的两钢筋轴线不在同一条直线上时将给予10元/根的经济处罚。 1.1.2.5 帮条焊应用四条焊缝的双面
焊有困难时才用单面焊 6 帮条总截面面积不得小于被焊接钢筋截面的1.2倍I级钢
筋和1.5倍II级钢筋。成品自检合格后在隐蔽工程验收中再发现不符合要求的帮条将
视情节严重给予10100元/根的处罚。 1.1.2.6 帮条宜采用与被焊接钢筋同钢种、直
径的钢筋并使两帮条的轴线与被焊接钢筋的中心在同一平面内如果被焊钢筋级别不同时应按照钢筋设计强度进行换算成品自检合格后在隐蔽工程验收中再发现不符合
要求的将视情节严重性给予10100元/根的处罚。 1.1.2.7 搭接焊应采用双面焊在操
作受阻时才使用单面焊双面焊大于5d单面焊大于10d成品自检合格后在隐蔽工程验
收中再发现不合格的将给予5元/个处罚并重焊。 1.1.2.8 钢筋坡口加工宜采用氧乙
炔焰或锯割不得采用电弧切割发现一次给予10元/根的罚款。 1.1.2.9 钢筋坡口焊应采取对称等速施焊和分层轮流焊等措施以减少变形如发现不合格的将给予5元/根的
罚款。 1.1.2.10 焊条使用前规格要符合规定要求应检查药皮厚度有无脱落如受潮应
先在100350°下烘焙3个小时或在阳光下晒干如待检查已焊好的成品中出现因焊条潮
湿所引起的质量缺陷视情节严重给予550元罚款并全部切掉重焊。 1.1.2.11 中碳钢
焊缝厚度大于5mm时应分层施焊每层厚4 7 5mm。低碳钢和20锰钢焊接层数无严格规定可根据具体情况确定如果未按要求施工给予510元罚款。 1.1.2.12 引弧时应在
帮条或搭接钢筋的一端开始收弧时应在帮条或搭接钢筋的端头上如果未按要求施工
给予510元罚款。 1.1.2.13 主焊缝与定位焊缝结合应该良好焊缝表面应平顺弧坑应
填满成品自检合格后在隐蔽工程验收中再发现不合格的将给予5元/个处罚并重焊。 1.1.2.14 焊接完毕须进行自检主焊缝与定位焊缝应很好结合焊缝表面平顺无较大凹陷、焊瘤。在隐蔽工程验收中再发现不合格的将给予5元/个处罚。 1.1.2.15 焊接接
头处无裂纹咬边深度不大于0.5mm如发现应切掉重焊如在隐蔽工程验收中再发现不
合格的将给予5元/个处罚。 1.1.2.16 坡口焊、溶槽帮条焊在全部焊缝上气孔及夹渣均不得多余2处且每处面积不大于6mm2成品自检合格后在隐蔽工程验收中再发现
不合格的将给予5元/个处罚并重焊。 1.1.2.17 帮条沿接头中心线的纵向位置偏移不
大于0.5d成品自检合格后在隐蔽工程验收中再发现不合格的将给予5元/个处罚并重焊。 1.1.2.18 帮条焊接头弯折处不大于4°成品自检合格后在隐蔽 8 工程验收中再
发现不合格的将给予5元/个处罚并重焊。 1.1.2.19 帮条焊接头处钢筋轴线偏移不大
于0.1d且不大于3mm成品自检合格后在隐蔽工程验收中再发现不合格的将给予5元/
个处罚并重焊。 1.1.2.20 帮条焊焊缝的偏差厚度不大于0.05d宽度不大于0.1d长度不
大于0.5d成品自检合格后在隐蔽工程验收中再发现不合格的将给予5元/个处罚并重焊。 1.1.2.21 操作人员必须持证上岗禁止无证操作违者按100元/人罚款。 1.1.2.22
电弧焊施工前先进行班前焊制作3组/型号试件进行实验以检验焊接质量和强度如果
未作班前焊就进入到施工将给予500元罚款。 1.2 钢筋加工 1.2.1 钢筋表面上的油
渍、漆污和锤击能剥落的浮皮、铁锈应清除干净如未清理就用于工程经检查发现每
根罚款10元如成批未做清理罚款500-1000元。 1.2.2 钢筋调直采用机械方法也可采用冷拉方法。当采用冷拉方法调直钢筋时HPB235级钢筋的冷拉率不宜大于4。如出
现超张拉现象将给予50500元/根罚款。 1.2.3 已调直的钢筋应按级别、直径、长短、
根数分扎成若干小扎分区整齐地堆放做到文明施工如码放混乱给予5001000元罚款。
并重新码放整齐。 9 1.2.4 钢筋切断先断长料后断短料以减少短头、接头和损耗切
断过程中如发现劈裂、缩头或严重的弯头等必须切除。否则给予10100元罚款。 1.2.5 HPB235级钢筋末端要作180°弯钩其圆弧弯曲直径D不应小于2.5dd为钢筋直径下同
平直部分长度不小于3d在焊接骨架、焊接网和轴心受压构件中以及钢筋骨架中的受
力变形钢筋末端均可不做弯钩。如有不规定作弯钩或弯钩处平直部分长度不符合要
求的给予1元/根的罚款。 1.2.6 HRB335级、HRB400级钢筋需作90°或135°弯折时钢
筋的弯曲直径D不宜小于4d平直部分长度符合设计要求如不符合要求给予10元/根的罚款。 1.2.7 钢筋配料时除钢筋的形状和尺寸满足图纸要求外还应考虑有利于钢筋
加工、运输和安装尽可能利用现有库存规格材料、短料、将长、短料搭配配料以节
约钢材。如胡乱下料导致钢材浪费短料无法再利用视情节严重给予1001000元罚款。
如造成严重浪费按材料价值的两倍罚款。 1.2.8 除焊接封闭环式箍筋外箍筋的末端
应作弯钩弯钩形式应符合设计要求当设计无要求时其弯钩的弯曲直径应大于受力钢筋直径且不小于2.5d箍筋弯钩的弯折角度对一般结构不应小于90°平直部分的长度
不宜小于5d 10 对有抗震等要求的结构应为135°平直部分长度不宜小于10d。如不按
要求制作要按原价赔偿并给予5元/根的罚款。 1.2.9 钢筋下料要准确受力钢筋顺长
度方向全长的净尺寸在±10mm弯起钢筋的弯折位置±20mm箍筋内净尺寸在±5mm如
超出尺寸允许偏差给予1元/根罚款如下料错误导致料无法再使用按钢筋原价两倍赔偿如果因下料错误而影响到工程进度视严重程度给序1001000元罚款。 1.2.10 箍筋
