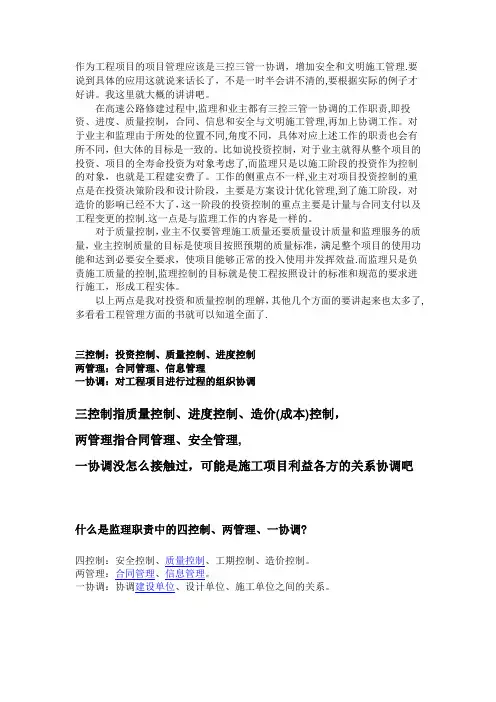

作为工程项目的项目管理应该是三控三管一协调,增加安全和文明施工管理.要说到具体的应用这就说来话长了,不是一时半会讲不清的,要根据实际的例子才好讲。
我这里就大概的讲讲吧。
在高速公路修建过程中,监理和业主都有三控三管一协调的工作职责,即投资、进度、质量控制,合同、信息和安全与文明施工管理,再加上协调工作。
对于业主和监理由于所处的位置不同,角度不同,具体对应上述工作的职责也会有所不同,但大体的目标是一致的。
比如说投资控制,对于业主就得从整个项目的投资、项目的全寿命投资为对象考虑了,而监理只是以施工阶段的投资作为控制的对象,也就是工程建安费了。
工作的侧重点不一样,业主对项目投资控制的重点是在投资决策阶段和设计阶段,主要是方案设计优化管理,到了施工阶段,对造价的影响已经不大了,这一阶段的投资控制的重点主要是计量与合同支付以及工程变更的控制.这一点是与监理工作的内容是一样的。
对于质量控制,业主不仅要管理施工质量还要质量设计质量和监理服务的质量,业主控制质量的目标是使项目按照预期的质量标准,满足整个项目的使用功能和达到必要安全要求,使项目能够正常的投入使用并发挥效益.而监理只是负责施工质量的控制,监理控制的目标就是使工程按照设计的标准和规范的要求进行施工,形成工程实体。

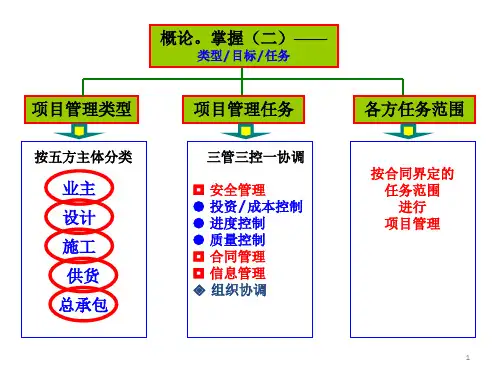

以上两点是我对投资和质量控制的理解,其他几个方面的要讲起来也太多了,多看看工程管理方面的书就可以知道全面了.三控制:投资控制、质量控制、进度控制两管理:合同管理、信息管理一协调:对工程项目进行过程的组织协调三控制指质量控制、进度控制、造价(成本)控制,两管理指合同管理、安全管理,一协调没怎么接触过,可能是施工项目利益各方的关系协调吧什么是监理职责中的四控制、两管理、一协调?四控制:安全控制、质量控制、工期控制、造价控制。
两管理:合同管理、信息管理。
一协调:协调建设单位、设计单位、施工单位之间的关系。
『建筑业』[工程管理]工程施工控制程序1.目的通过对工程施工控制,确保工程施工的顺利进行,保证工程建设的进度和质量目标的顺利实现。
浅谈施工项目管理中的“三控三管一协调”1施工项目管理的概念与特点1.1概念施工项目管理是以施工项目为管理对象,以项目经理责任制为中心,以合同为依据,按施工项目的内在规律,实现资源的优化配置和对各生产要素进行有效地计划、组织、指导、控制,取得的经济效益的过程。
施工项目管理的核心任务就是项目的目标控制,施工项目的目标界定了施工项目管理的主要内容,就是“三控三管一协调”,即成本控制、进度控制、质量控制、职业健康安全与环境管理、合同管理、信息管理和组织协调。
1.2特点施工项目管理是建筑业企业运用系统的观点、理论和方法对施工项目进行的计划、组织、监督、控制、协调等全过程、全面的管理。
其主要特点如下:(1)施工项目的管理者是建筑施工企业。
建设单位和设计单位都不进行施工项目管理。
由建设单位或监理单位进行的工程项目管理中涉及到的施工阶段管理仍属建设项目管理,不能算作施工项目管理。
监理单位只把施工单位作为监督对象,虽与施工项目管理有关,但不能算作施工项目管理。
(2)施工项目管理的对象是施工项目。
施工项目管理的周期也就是施工项目的生命周期,包括工程投标、签订工程项目承包合同、施工准备、施工、交工验收及保修等阶段。
施工项目具有的多样性、固定性及庞大性的特点给施工项目管理带来了特殊性。
施工项目管理的主要特殊性是生产活动与市场交易活动同时进行;先有交易活动,后有产成品,买卖双方都投入生产管理,生产活动和交易活动很难分开。
所以施工项目管理是对特殊的商品、特殊的生产活动,在特殊的市场上进行的特殊的交易活动的管理,其复杂性和艰难性都是其他生产管理所不能比拟的。
(3)施工项目管理的内容是在一个长时间进行的有序过程之中,按阶段变化的。
每个工程项目都按建设程序进行,按施工程序进行,管理者需根据施工项目管理时间的推移带来的施工内容的变化,做出设计、签订合同、提出措施、进行有针对性的报考管理,并使资源优化组合,以提高施工效率和施工效益。
建设工程监理中“三控三管一协调”一、建筑工程的“三控制”——质量、进度与投资控制在建设市场的迅猛发展中,质量、进度和投资成为工程管理的核心控制内容而备受重视。
三者紧密关联才能确保项目建设建造出优质工程。
(一)工程质量控制1、工程质量控制工作①根据施工图纸、国家及相关施工规范和本工程施工承包合同中的《施工技术操作规范》的要求严格监理,施工质量,督促承包单确保施工合同中约定的质量标准,同时监督承包单进行施工质量100%细部检查工作,按委托人要求的检查表单须完整、真实填写,该分部工程结束10天内将表单提交给委托人备查。
②按分部分项或分阶段制订详细的、有针对性的现场监理实施细则和相应的检查表单(按分项工程写),并严格按此进行操作。
每个分部工程开工前须提交一份关于该分部工程的质量通病或可能产生的质量问题、采取的预防措施和施工过程中有针对性的办法的报告。
③实行分项工程样板引入制(监理细则中明确样板内容),监理人员必须在各分项工程、特殊的工艺、重要的部位及新材料新工艺的应用等方面把好样板审核关,明确工艺流程和质量标准,及测定出定额缺项子目的单价,经审查合格后方可大面积展开。
④必须用激光经纬仪、测距仪等复核、验收单体工程角点的定位放线,做好沉降观测等的复核配合工作。
⑤监理人员在开工后,应及时制定承包单位管理人员及工程质量的考核细则并提交委托人。
定期(半月)进行一次考核,将考核情况上报给委托人。
⑥审查主要建筑材料、主要设备的订货和核定其性能。
⑦按建设部建市[2002]189号文,执行房屋建筑工程施工旁站监理管理办法。
2、工程质量控制工作制度①施工阶段的质量控制应以有关的技术标准、规范、规程、工程图纸、施工合同、测试数据为依据,做到事前申报审查;事中旁站、平行检查、巡视;事后复查验收。
②工程开工前,总监理工程师和专业监理工程师应对承包单位的施工组织设计(方案)、承包单位和分包商的资质、项目经理部人员及特种工种上岗证、资质等级进行审查。
