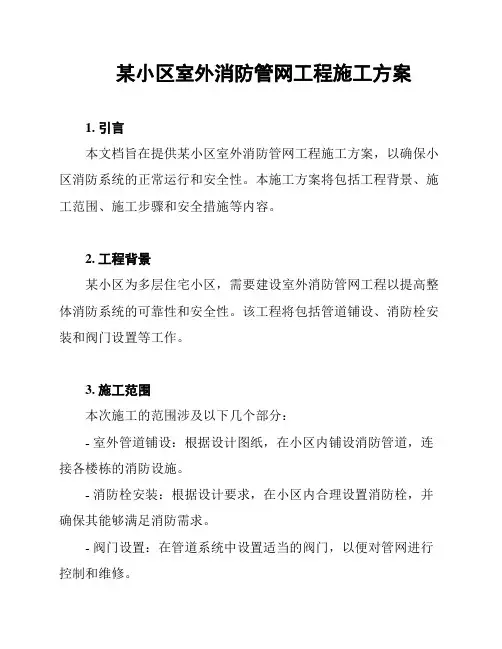

小区室外管网施工方案
一、自然条件及地质情况
地形条件基本平整,地质条件主要为回填区域,地质条件较好.
二、主要施工方案选择
一、沟槽开挖与回填
沟槽开挖、回填均以机械为主。
采用细土回填,砖.石.木块等杂填物应清除干净,回填土进行分层夯实,其压实度根据现场情况,穿越小区道路的地方应达到96﹪以上,管沟穿越绿化带和其他不承重部位,压实度可相对减少。
浇注时,基础两边模板进行支撑,混凝土基础用铁板拍平,压实,保证浇注混凝土5cm厚度,浇注完毕后,12小时不得浸水,自然养护。
并留置试块。
严格控制混凝土基础垫层的顶面标高,不能超过设计高程±10mm。
浇注管座混凝土时,两侧同时进行,以防挤偏管道。
二、管道安装工艺流程
测量放线→管槽开挖及管道基础施工(打垫层)→管道运输摆放→清沟→下管→稳管→接口→管座砼施工→接口检查→检查井施工→回填→办理隐蔽签证。
三、管道安装
铺管前,对管材应逐节进行质量检查,不符合标准不得使用,并应做好记录,另行处理。
管材在现场搬运时,采用人工搬运,但必须轻抬轻放,严禁直接在地面上拖拉。
接口作业时,应先将承口的内壁及插口外壁清理干净,不得有泥土等杂物,涂上粘胶剂,使被安装的管材沿着对准的轴线徐徐插入承口内,逐节依次安装,管材插入必须到位。
管材长短的调整,可用手锯切割,断面应垂直平整,不应有损坏。
四、回填
包封后保证回填细沙20cm厚度,回填时沟槽内应无积水,不得带水回填。
从管底到管顶以上0.4米范围内的回填材料中,不应含有淤泥、有机物、石块、砖及其它物体。
