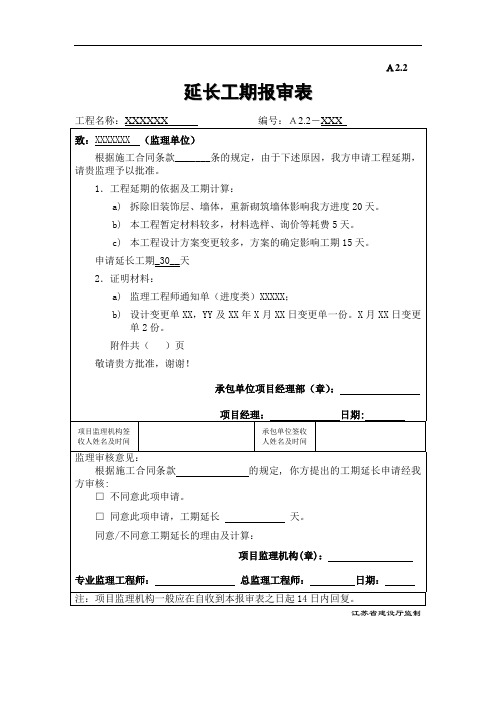

工期延期申请表
工程延期申请报告
致:宝鸡市同辉房地产开发有限公司
陕西普汇建设工程监理有限公司
我司承建的锦绣豪庭15#及16#住宅楼工程自开工以来,在建设单位的大力支持和监理单位及其它相关单位密切配合下,我司精心施工,工程施工进展顺利,目前工程主体及二次结构、内墙抹灰、外墙保温已经完成.我项目部即将开始大面积地面垫层及公用间地砖、外墙涂料、面砖等施工。
根据有关文件精神及施工合同要求,本工程确定为省级文明工地,我方为此经过精心策划及细致布置,顺利达到要求,但为此对工期造成了一定的影响,该因素是我司无法预见的,因此根据有关要求我方要求工期顺延。
防火门等分包项目未能按时进场导致我方工序不能大面积开展,对工期造成了大幅度影响,因此我方要求追加工期。
本工程施工合同约定总工期为518天,开工日期为2012年11月22日,竣工日期为2014年4月30,根据甲方要求,实际工期从最后一次验槽完毕开始计算(2012年12月20日)
我项目部在监理例会上提出索赔的工期为31天,则竣工日期为2014年6月30日,请贵方批准,批复为盼.
七建集团一公司锦绣豪庭项目部 2014年3月14日。

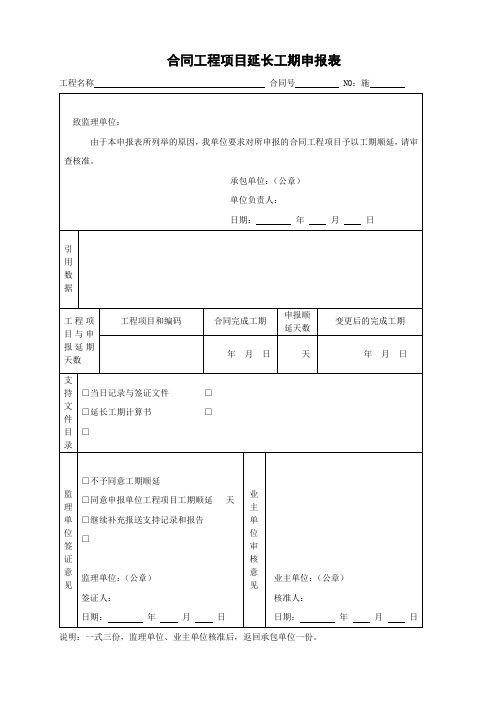

工期顺延申报表
№:GF-1999-0201
合同名称:宣州区消防大队营房建设工程
工期顺延申请书
致:宣州区公安消防大队
由于测绘坐标点有误及图纸审查等多种原因,造成我公司在宣州区消防大队营房工程项目滞后,无法按原合同工期完工,现申请工期顺延至2012年6月 10日,主要原因如下:
(1)由于本项目测绘坐标点有误,复测时间过长,直接影响施工进度;
(2)由于设计图纸审查不通过造成工期顺延,直接影响施工进度;
(3)由于今年春季天气降水量大,经常造成雨休,直接影响施工进度;
综合上述情况:我方要求顺延项目工期136天。
请贵单位根据实际情况,给予工期顺延
此致
宣城市鳌峰建筑安装有限责任公司 2012年5月 3日。
