某区2018年第一季度征地搬迁安置回建工作情况汇报【共11页】
- 格式:doc
- 大小:24.00 KB
- 文档页数:13
征迁工作第一季度工作总结一、工作概述征迁工作是指政府或企业为了开展城市建设、基础设施建设或者企业项目建设等目的而对一定范围内的群体进行搬迁或征用土地的行为。
征迁工作是一项重要的社会公共事务,涉及到政府、企业、居民等各方利益,具有很大的复杂性和敏感性。
本文将结合本市实际情况,对征迁工作第一季度的工作进行总结,分析存在的问题和不足,并提出下一步的工作打算。
二、整体工作情况1. 项目情况第一季度,我市共有XX个征迁项目开展工作,涉及人口数约XXXX人,总面积涉及XXX 平方公里。
其中,包括城市基础设施改造、城市更新和房地产开发等项目。
征迁工作主要集中在XXX区、XXX区和XXX区等城市主干区。
另外,还有一些农村征迁项目也在有序推进中。
2. 工作人员工作人员总共XXX名,其中包括政府官员、征迁顾问、社会纠纷调解员、律师团队等。
工作人员分布在各个区县,通过整合资源,形成了针对性的征迁工作团队。
3. 工作内容征迁工作主要包括户籍登记、房屋估价、安置协商、社会稳定等多个环节。
其中,户籍登记是整个征迁工作的第一步,需要逐户核实家庭情况和产权情况。
房屋估价是为了确定被征迁人的房屋价值,作为征迁补偿的依据。
安置协商阶段是政府和征迁对象协商确定补偿标准和安置方式。
社会稳定是指在征迁工作过程中,处理纠纷,保障社会安定。
三、成绩和优点1. 各项征迁工作按部就班,进展顺利。
在第一季度,各个征迁项目都按照工作计划进行,没有出现重大的延误和突发事件。
2. 征迁工作团队合作默契,互相配合。
政府部门、咨询公司、社区工作者、纠纷调解员等各个部门和人员之间相互合作,形成了良好的工作合力。
3. 征迁对象的满意度较高。
通过对征迁对象的调研,发现绝大多数征迁对象对政府的工作表示满意,包括安置条件、征迁补偿和政府的服务态度等。
四、存在的问题和不足1. 征迁进度不够快,部分项目存在滞后。
一些地区由于政府资金审批缓慢、征迁对象协商难度大、社会纠纷较多等问题,导致了征迁进度的滞后。

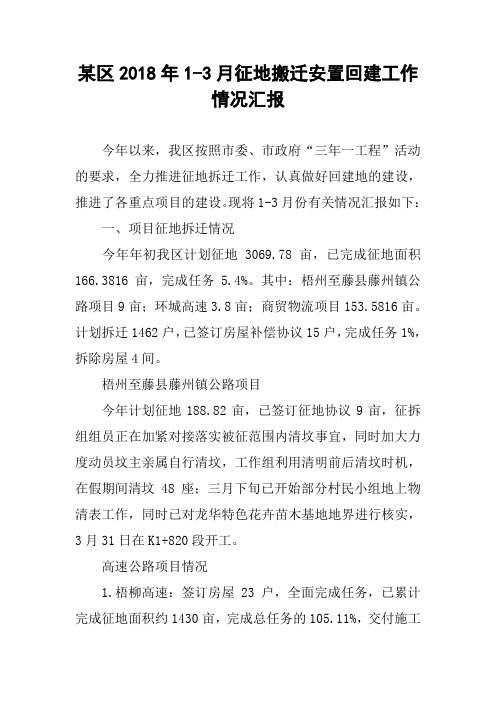

某区2018年1-3月征地搬迁安置回建工作情况汇报今年以来,我区按照市委、市政府“三年一工程”活动的要求,全力推进征地拆迁工作,认真做好回建地的建设,推进了各重点项目的建设。
现将1-3月份有关情况汇报如下:一、项目征地拆迁情况今年年初我区计划征地3069.78亩,已完成征地面积166.3816亩,完成任务5.4%。
其中:梧州至藤县藤州镇公路项目9亩;环城高速3.8亩;商贸物流项目153.5816亩。
计划拆迁1462户,已签订房屋补偿协议15户,完成任务1%,拆除房屋4间。
梧州至藤县藤州镇公路项目今年计划征地188.82亩,已签订征地协议9亩,征拆组组员正在加紧对接落实被征范围内清坟事宜,同时加大力度动员坟主亲属自行清坟,工作组利用清明前后清坟时机,在假期间清坟48座;三月下旬已开始部分村民小组地上物清表工作,同时已对龙华特色花卉苗木基地地界进行核实,3月31日在K1+820段开工。
高速公路项目情况1.梧柳高速:签订房屋23户,全面完成任务,已累计完成征地面积约1430亩,完成总任务的105.11%,交付施工单位土地面积约1430亩,交地率105.11%,已通车。
2.环城高速:全区共需征地面积1126亩,累计完成征地面积1135亩,完成总任务的100.8%,并全部交付施工。
今年已完成征地3.8亩,需拆迁共13间已全部签订协议;剩余未拆房屋1间,因拆迁户回建地自行另选址,政府协助土地平整,于4月10日已动工,计划4月17日前完成。
4月底前完成房屋拆除工作;主线内电力、通信杆线迁移工作基本完成,坟墓及社庙搬迁工作全部完成。
红岭片区征拆情况红岭3#、17#、19#路及中铁十六局地块:3#路今年已完成交地20亩;龙新二组迁移一个社公,经红岭办工作人员反复做相关工作,于今年6月27日迁移并填土,将场地交给了施工单位。
竹湾村九组、十组的土地已全部交付施工单位进场施工协商并和竹湾九组协商3#路征地协议;17#路龙新一组的附属物已全部清理完毕,施工队可进场施工。
安置地建设总结汇报材料尊敬的领导、各位同事:大家好!我是XX部门的XX,今天非常荣幸能够向大家汇报我们最近的安置地建设工作。
经过多个月的努力,我们成功完成了这个重要任务,现在我将向大家详细介绍我们的工作内容、成果和存在的问题,希望能够得到各位的指导和建议。
一、工作内容1. 拟定项目规划:在项目开始前,我们根据相关部门的要求,结合实际情况制定了详细的项目规划,包括安置用地的选址、基础设施建设、公共服务配套等方面。
2. 土地征收与交接:我们与相关部门密切合作,完成了对安置用地的征收工作,并与拆迁户签订了合同,确保了他们的合法权益。
同时,我们还与拆迁户进行了沟通交流,并妥善处理了一些纠纷和问题。
3. 基础设施建设:我们在规划的基础上,合理安排了基础设施的建设工作,包括道路、供水、供电、排水等方面。
通过与相关单位的合作,我们按时完成了工程建设,确保了项目的顺利进行。
4. 公共服务配套:我们注重为安置地提供良好的公共服务配套设施,包括学校、医院、商业中心等。
我们与相关单位进行了紧密合作,确保了这些设施的按时建设和运营。
二、工作成果我们的工作取得了一系列的成果,主要有以下几点:1. 安置地选址准确合理,基础设施建设完善。
经过我们的努力,我们选取了一块适合安置的用地,并对其实施了基础设施的建设。
现在,安置地的道路、供水、供电、排水等方面都得到了很好的解决。
2. 拆迁户的安置工作顺利进行。
我们与拆迁户进行了广泛的沟通,与他们签订了合同,确保了他们的合法权益。
同时,我们为他们提供了良好的住房条件和公共服务设施,使他们在新的环境中过上了幸福的生活。
3. 公共服务配套设施的建设和运营完善。
我们与相关单位合作,按时完成了学校、医院、商业中心等公共服务配套设施的建设,并确保了其正常运营。
现在,安置地的居民可以方便地获得教育、医疗、购物等服务。
三、存在问题在工作过程中,我们也面临了一些困难和问题:1. 工期安排不合理:由于项目紧急启动,我们在工期安排上存在一些问题,导致了部分工作的紧张和压力。
征收拆迁项目情况汇报
尊敬的领导:
我是XXX,现就我所负责的拆迁项目情况向您做一次汇报。
自从项目启动以来,我们一直在积极推进拆迁工作,取得了一定的进展。
首先,我们对拆迁范围内的房屋进行了全面的调查和评估,确保了拆迁工作的
顺利进行。
我们与居民进行了充分的沟通,解释了政府的政策和安排,取得了他们的理解和支持。
在此过程中,我们也积极听取居民的意见和建议,努力做到公开、公平、公正。
其次,我们已经完成了拆迁范围内的房屋征收工作,并对居民进行了合理的安
置安排。
我们与相关部门合作,为居民提供了合适的安置房,并协助他们解决了搬迁过程中的各种问题。
同时,我们也加强了对安置房的管理和维护工作,确保了居民的基本生活需求。
再者,我们也在积极推进拆迁后的土地复垦和再利用工作。
我们与相关部门合作,制定了合理的土地利用规划,确保了土地资源的合理利用和环境的保护。
我们也加强了对土地复垦工作的监督和检查,确保了工作的质量和效果。
最后,我们也意识到在拆迁工作中还存在一些问题和不足,如居民的合理诉求
没有得到及时解决、土地资源的再利用还存在一些难题等。
我们将在今后的工作中,继续加强与居民的沟通和交流,努力解决他们的实际困难;同时,我们也将加大对土地资源再利用工作的投入和力度,确保工作的顺利进行。
总之,我们将继续努力,确保拆迁工作的顺利进行,为城市的建设和发展做出
我们应有的贡献。
谢谢!
此致。
敬礼。
征拆安置工作汇报尊敬的领导和各位同事:在过去的一段时间里,我们积极参与了征拆安置工作,取得了显著成果。
现在,我向大家汇报一下我们的工作情况和成果。
一、工作情况1. 征地工作我们在完成征地工作中,秉持着合法、公正、公平的原则,确保充分调研,综合评估征地范围、户数、受益面积、土地价值等因素,确保相关人员的合法权益得到保护。
我们先是完成了周边的土地调查,分析了绿化区和工业用地,并向有关部门提交了相关建议。
之后,我们制定了拆迁方案和补偿方案,经过与有关方面的协商,最终完成征地和拆迁的工作。
2. 安置工作完成征地和拆迁的同时,我们也积极进行了安置工作。
我们根据受影响人员的不同情况,建立了四类安置计划,分别是货币补偿、安居房、置换房和培训就业。
我们在整个安置过程中,从尊重受影响人员的选择、注重对其情感和精神上的关怀、确保公开透明等方面,尽可能地保证了相关人员的权益不受侵害,并让他们更好地融入新的生活环境中。
3. 环保工作在实施征拆安置工作的同时,我们也高度重视了环保工作。
我们严格遵守了环保法律法规,尽一切努力保障了环境卫生和生态环境,并通过大力推进绿色环保意识和技术知识普及,达到了可持续发展的目标。
二、成果1. 征地面积:我们共征收土地1350亩,其中由于土地质量问题未利用的约400亩。
2. 拆迁户数:我们有33户被拆迁,拆迁面积达到220亩,所有户已全部安置。
3. 安置情况:我们提供了5种不同的安置计划,共有20户选择货币补偿,13户选择安居房,7户选择置换房,10人接受了培训就业的计划安置,剩余的3户选择了其他安置方式。
每位被拆迁户都得到了公正的补偿和安置。
4. 环保情况:我们的环保措施得到了政府和相关部门的认可,并得到了社会各界的好评。
我们的工作也引起了当地媒体的关注和报道,形象和品牌得到了提升。
以上,是我们完成征拆安置工作的工作情况和成果汇报。
虽然我们在这个过程中遇到了许多困难和挑战,但我们仍然成功地完成了任务,得到了相关部门和受影响人员的认可和支持。

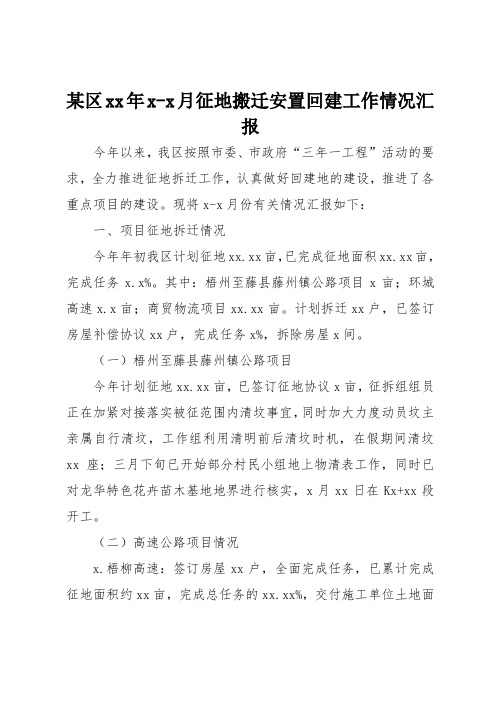

某区xx年x-x月征地搬迁安置回建工作情况汇报今年以来,我区按照市委、市政府“三年一工程”活动的要求,全力推进征地拆迁工作,认真做好回建地的建设,推进了各重点项目的建设。
现将x-x月份有关情况汇报如下:一、项目征地拆迁情况今年年初我区计划征地xx.xx亩,已完成征地面积xx.xx亩,完成任务x.x%。
其中:梧州至藤县藤州镇公路项目x亩;环城高速x.x亩;商贸物流项目xx.xx亩。
计划拆迁xx户,已签订房屋补偿协议xx户,完成任务x%,拆除房屋x间。
(一)梧州至藤县藤州镇公路项目今年计划征地xx.xx亩,已签订征地协议x亩,征拆组组员正在加紧对接落实被征范围内清坟事宜,同时加大力度动员坟主亲属自行清坟,工作组利用清明前后清坟时机,在假期间清坟xx座;三月下旬已开始部分村民小组地上物清表工作,同时已对龙华特色花卉苗木基地地界进行核实,x月xx日在Kx+xx段开工。
(二)高速公路项目情况x.梧柳高速:签订房屋xx户,全面完成任务,已累计完成征地面积约xx亩,完成总任务的xx.xx%,交付施工单位土地面积约xx亩,交地率xx.xx%,已通车。
x.环城高速:全区共需征地面积xx亩,累计完成征地面积xx亩,完成总任务的xx.x%,并全部交付施工。
今年已完成征地x.x亩,需拆迁共xx间(其中x间在红线范围外)已全部签订协议;剩余未拆房屋x间,因拆迁户(徐彩莲户)回建地自行另选址,政府协助土地平整,于x月xx日已动工,计划x月xx日前完成。
x月底前完成房屋拆除工作;主线内电力、通信杆线迁移工作基本完成,坟墓及社庙搬迁工作全部完成。
(三)红岭片区征拆情况红岭x#、xx#、xx#路及中铁十六局地块:x#路今年已完成交地xx亩;龙新二组迁移一个社公,经红岭办工作人员反复做相关工作,于今年x月xx日迁移并填土,将场地交给了施工单位。
竹湾村九组、十组的土地已全部交付施工单位进场施工协商并和竹湾九组协商x#路征地协议;xx#路龙新一组的附属物已全部清理完毕,施工队可进场施工。
征地安置建设情况汇报
近年来,我市在征地安置建设方面取得了显著成绩,得到了各级领导和广大群
众的充分肯定。
下面我将就我市征地安置建设情况进行汇报。
首先,我市征地安置工作取得了阶段性成果。
通过政府的大力支持和各相关部
门的通力合作,我们成功完成了一批征地安置项目。
在这些项目中,我们注重保障被征地农民的合法权益,确保他们能够得到公平合理的补偿,并提供了就业、安居等方面的帮扶措施,使他们得到了实实在在的好处。
其次,我市征地安置建设实现了良好的社会效益。
在征地安置过程中,我们注
重与被征地农民进行充分沟通,听取他们的意见和建议,尊重他们的意愿,确保征地安置工作的公开透明和公平公正。
同时,我们还加强了对征地安置后的土地利用管理,促进了土地资源的合理利用,实现了经济效益和社会效益的双赢。
再次,我市征地安置建设也取得了可喜的经济效益。
通过征地安置项目的实施,我们成功推动了当地的经济发展,带动了相关产业的兴起,增加了地方财政收入,为当地经济的持续健康发展提供了有力支持。
最后,我市征地安置建设还取得了一定的环境效益。
我们在征地安置过程中,
注重生态环境的保护和修复,加强了对土地资源的合理利用,推动了生态文明建设,实现了经济发展和环境保护的良性循环。
总的来看,我市征地安置建设取得了显著成绩,为当地经济社会的持续健康发
展做出了积极贡献。
但同时,我们也清醒地认识到,在征地安置工作中还存在一些问题和不足,需要进一步加强和改进。
我们将继续深化改革,加强监督管理,不断提高征地安置工作的质量和水平,为打造美丽宜居的新农村,实现经济社会的全面发展而努力奋斗。
征地拆迁进展工作情况汇报尊敬的领导:我司在过去的一段时间内,积极开展了征地拆迁进展工作,并取得了一定的成绩。
我特此向您汇报如下:一、征地拆迁方案制定与宣传工作为保证征地拆迁工作的顺利进行,我司组织了专业团队,针对项目区域制定了详细的征地拆迁方案。
方案内容包括征地范围、拆迁补偿标准、安置政策等,并通过多种渠道进行宣传,包括报纸广告、宣传册、宣传会议等方式。
通过宣传工作,我们尽可能地向群众解释了征地拆迁政策,增强了他们的理解和支持。
二、征地补偿协商与签订协议工作在征地拆迁过程中,我们与受影响群众进行了多次沟通与协商,全面了解和分析了他们的需求和意见。
在确保合法性和公正性的基础上,与群众达成了补偿协议。
协议内容包括征地补偿款、房屋安置等方面,并通过征地补偿公示,确保了补偿的透明度和公平性。
三、拆迁实施与安置工作根据征地拆迁方案,我们组织了专业的拆迁队伍,统一进行了拆迁工作。
在拆迁过程中,我们尽可能地减少了群众的损失和痛苦,确保了工作的顺利进行。
同时,根据征地拆迁方案,我们积极落实了群众的安置政策,为他们提供了住房、就业等一系列帮助和保障。
通过这些措施,我们有效地保障了受影响群众的基本生活。
四、监督与反馈为了确保征地拆迁工作的公正性和规范性,我们组织了专门的监督组,对征地拆迁工作进行了全程监督。
监督内容包括拆迁地点、拆迁方式、补偿标准的执行情况等。
监督组根据监督情况,及时发现问题并提出改进措施,确保征地拆迁工作的顺利进行。
同时,我们也定期向受影响群众征求意见,并根据他们的反馈做出相应的改进。
五、组织协调与沟通在征地拆迁工作过程中,我们与相关政府部门、社区居民委员会、承建单位等进行了良好的沟通与协调,确保了各方利益的平衡与协调。
我们积极响应政府的号召,依法规范进行工作,并充分尊重群众的合法权益。
六、存在的问题与下一步的工作安排虽然我们取得了一定的成绩,但在征地拆迁工作中还存在一些问题,如拆迁过程中产生的纠纷较多、补偿标准不尽如人意等。
征地安置建设情况汇报
近年来,我国城市化进程加快,土地征地安置建设工作也日益凸显重要性。
作
为征地安置工作的负责人,我将向大家汇报我所在地区的征地安置建设情况。
首先,我们对征地安置工作高度重视,制定了科学合理的规划方案。
在征地前,我们充分调研了被征地区的土地利用现状和农民的生产生活状况,制定了详细的征地方案和安置方案。
在征地过程中,我们严格按照法律法规和相关政策,保障了农民的合法权益,确保了征地程序的公开透明和公正公平。
其次,我们注重征地后的农民安置和生产生活保障。
我们充分尊重农民的意愿,采取多种形式进行安置,包括货币补偿、安置房建设、就业安置等。
同时,我们积极引导农民转变观念,提高他们的自我发展能力,帮助他们实现可持续发展,确保他们的生产生活不受征地影响。
再次,我们注重征地后的土地开发和建设利用。
征地后的土地开发和建设利用
是征地安置工作的延伸和发展,我们将征地后的土地用于城市建设、工业园区建设等,促进了地方经济的发展和城市化进程的加快。
同时,我们也注重土地资源的保护和环境的治理,确保土地的可持续利用和生态环境的良好。
最后,我们注重征地安置工作的社会监督和评估。
我们积极接受社会各界的监
督和评估,及时纠正工作中的不足和问题,不断完善征地安置工作的制度和机制,确保征地安置工作的科学规范和良好运行。
总的来说,征地安置建设工作是一项复杂而又重要的工作,我们将始终坚持科
学发展观,秉持人民至上的理念,不断完善征地安置工作,为城市化进程和经济社会发展做出更大的贡献。
感谢大家的关注和支持!。
征地拆迁补偿安置工作进展的情况汇报征地拆迁补偿安置工作进展的情况汇报我县多次召集相关部门、各乡镇主要负责人学习传达文件和会议精神,及时认真地进行工作安排部署,确保了整个工作顺利进行。
现将整个工作进展情况汇报如下:一、高度重视,加强领导9月17日市上会议结束后,县长当天就召集监察、国土资源、财政、劳动社保、民政、公安、交通等部门领导对工作进行了布置安排。
**县长还分别于9月23日和9月29日两次主持召开政府常务会议,专题研究此项工作。
并将政府研究确定的贯彻实施方案两次报县委常委会讨论。
9月22日成立了**征地拆迁补偿安置工作领导小组,由县委书记**同志任组长,县长**同志任常务副组长,其他相关单位负责人为成员,专门负责全县征地拆迁补偿安置工作的组织领导,解决此项工作中出现的具体问题。
在成立征地拆迁补偿安置工作领导小组的基础上,滤布还相应成立了**征地拆迁补偿安置工作专项督查领导小组及办公室,由县委副书记、县纪委书记**任组长,副县长**任副组长,政府办、纪委、监察等部门负责人为成员,具体监督检查此项工作的落实情况。
10月8日一上班,县委书记**又主持召开了县委常委会,专题研究征地拆迁补偿费清欠和失地农民安置工作,会议听取了领导小组前期工作汇报和下步工作打算。
会议要求,要坚定不移的贯彻市委发〔201X〕20号、21号两个文件精神,千方百计保证县政府向市政府承诺的兑现。
10月18日,在我县县委中心组学习期间,召开了全县乡镇长和分管副乡镇长工作会议,县委书记**,县长**亲自到会并讲话,要求各乡镇严格执行政策,严格登记、签字造册,确保全县总体目标完成:一是要求各乡镇乡镇长亲自抓,分管领导具体抓,未完成失地农民农转非任务的乡镇双休日不得放假,并实行责任追究制;二是要求严格按照民政和劳动社保部门印发的《城镇居民申请城镇最低生活保障宣传资料》和《失地农民失业保险和再就业政策宣传资料》吃准吃透政策,做好对失地农民的宣传解释工作;三是掌握好政策依据,在开展农转非工作中,要严格按照** [201X]148号文件和市征地拆迁补偿安置工作领导小组及公安部门的规定执行;四是要求各乡镇、各部门在具体操作中,做到面对面地向群众做政策宣传解释工作,面对面地让群众亲自登记签字造册,使此项工作不留下后遗症,确保社会稳定。
某区2018年第一季度征地搬迁安置回建工作情况汇报某区xx年第一季度征地搬迁安置回建工作情况汇报【内容摘要】今年以来,我区按照市委、市政府“三年一工程”活动的要求,全力推进征地拆迁工作,认真做好回建地的建设,推进了各重点项目的建设,一、项目征地拆迁情况,今年年初我区计划征地3069、78亩,已完成征地面积166、3816亩,完成任务5、4%,(一)梧州至藤县藤州镇公路项目,今年计划征地188、82亩,已签订征地协议9亩,征拆组组员正在加紧对接落实被征范围内清坟事宜,同时加大力度动员坟主亲属自行清坟,工作组利用清明前后清坟时机,在假期间清坟48座,(二)高速公路项目情况,1、梧柳高速,2、环城高速,(三)红岭片区征拆情况,红岭3#、17#、19#路及中铁十六局地块,(三)两龙片区征拆情况,xx区武装部项目,中石油公司双龙加油站项目,(四)商贸物流园征拆情况,商贸物流园,(五)毅德城及平浪片区征拆情况。
今年以来,我区按照市委、市政府“三年一工程”活动的要求,全力推进征地拆迁工作,认真做好回建地的建设,推进了各重点项目的建设。
现将1-3月份有关情况汇报如下:一、项目征地拆迁情况今年年初我区计划征地3069、78亩,已完成征地面积166、3816亩,完成任务5、4%。
其中:梧州至藤县藤州镇公路项目9亩;环城高速3、8亩;商贸物流项目153、5816亩。
计划拆迁1462户,已签订房屋补偿协议15户,完成任务1%,拆除房屋4间。
(一)梧州至藤县藤州镇公路项目今年计划征地188、82亩,已签订征地协议9亩,征拆组组员正在加紧对接落实被征范围内清坟事宜,同时加大力度动员坟主亲属自行清坟,工作组利用清明前后清坟时机,在假期间清坟48座;三月下旬已开始部分村民小组地上物清表工作,同时已对龙华特色花卉苗木基地地界进行核实,3月31日在K1+820段开工。
(二)高速公路项目情况1、梧柳高速:签订房屋23户,全面完成任务,已累计完成征地面积约1430亩,完成总任务的105、11%,交付施工单位土地面积约1430亩,交地率105、11%,已通车。
2、环城高速:全区共需征地面积1126亩,累计完成征地面积1135亩,完成总任务的100、8%,并全部交付施工。
今年已完成征地3、8亩,需拆迁共13间(其中2间在红线范围外)已全部签订协议;剩余未拆房屋1间,因拆迁户(徐彩莲户)回建地自行另选址,政府协助土地平整,于4月10日已动工,计划4月17日前完成。
4月底前完成房屋拆除工作;主线内电力、通信杆线迁移工作基本完成,坟墓及社庙搬迁工作全部完成。
(三)红岭片区征拆情况红岭3#、17#、19#路及中铁十六局地块:3#路今年已完成交地20亩;龙新二组迁移一个社公,经红岭办工作人员反复做相关工作,于今年6月27日迁移并填土,将场地交给了施工单位。
竹湾村九组、十组的土地已全部交付施工单位进场施工协商并和竹湾九组协商3#路征地协议;17#路龙新一组的附属物已全部清理完毕,施工队可进场施工。
中铁十六局地块红线范围内已签订协议55幢,拆除55幢,剩余3幢没有拆除(在地块边沿),他们是孔肖玲、孔远祥、孔祥延3户,房屋评估报告已出,3月9日已签订孔肖玲、孔祥延2户房屋并完成拆除。
(三)两龙片区征拆情况 XX区武装部项目:该项目已半封闭施工,现在主要是填土进行场地平整,由于在填土时会造成了村民农田被污染,村民经常提出污染补偿;但经过两龙办工作人员与施工单位的协调,施工单位认为按照他们的施工方法不会造成污染,没有做出补偿方案,村民也有出来阻拦施工现象,项目办工作人员也经常劝导,促进项目施工。
下步工作主要是加强与施工单位、村民的沟通协调,争取出来一个合理的污染补偿方案。
中石油公司双龙加油站项目:该项目已建设完工。
但由于历史遗留的问题一直未能竣工验收,没办法开张营业。
两龙项目办领导及干部已与市相关部门对接,尽快把历史遗留问题给予解决,能使双龙加油站尽快开张营业。
(四)商贸物流园征拆情况商贸物流园:商贸物流园今年签订房屋协议10户,拆除房屋4间。
涉及龙平村大平三、四组700多亩的征地,目前已签订龙平村大平三组(市第三污水处理厂)征地协议,完成一期征地153、5816亩。
(五)毅德城及平浪片区征拆情况毅德项目办做好日常的办公、接访、协调、发放过渡费等工作。
部分搬迁户会因各种原因到毅德办上访反映问题,项目办耐心接访,做好登记,做好群众的疏导工作,积极协调处理问题,及时回复并化解矛盾,争取得到群众的理解与支持。
根据弃土区排水设施未完善导致下平四组(大汗塘)、下平五组(大桥塘)的村民生活污水无法排出,因而造成生活水井水源受污等问题,平浪片项目办与相关资质部门到下平四、五组现场设计埋设排水涵管,疏通排水,并于xx年9月份由施工单位进场施工修建排水涵管和排水渠,暂时解决村民生活污水无法排出问题。
(六)XX岛项目征拆情况 XX岛项目包括西江三桥、市体育中心、长岛生态园、苍海工程共四个项目:西江三桥项目目前轴线设计变更需增加拆除10间房屋,现已签订协议8间,拆除房屋6间;长岛生态园项目需搬迁房屋17幢,已签订房屋搬迁补偿协议13幢,已拆除房屋2幢,剩余未签订房屋搬迁补偿协议4幢及一个约45亩的树种场也正在加紧协商;苍海项目已完成征地面积820、8853亩,剩余约380亩土地正在协商。
(七)白垢旧村改造项目情况白垢旧村改造征地拆迁工作采取委托包干方式,将拆迁安置协议书、房屋拆迁补偿安置及构造物补偿、搬离房屋费用等一切与拆迁安置相关的费用包干给梧州市XX区新兴村村民委员会。
我区重启白垢村旧村改造项目以来已完成签约67户83幢(间)房屋25515、21㎡。
其中,xx年完成签约20户20幢房屋6202㎡;xx年至今完成签约47户63幢房屋19313、21㎡。
剩余未签约50户78幢房屋29162、67㎡。
二、回建地建设情况我区共规划回建地18块,占地1905亩(127公顷),安置搬迁群众5419户。
目前已开工14块,占地面积1641亩,已基本建成回建地6块,占地468亩(31公顷),已交付回建地房屋基础1466户。
回建地自建设以来,已投入资金约30027万元。
其中,xx年度计划投资4000万元,规划建设毅德项目回建地、市商贸物流园回建地和龙新四、五期回建地等。
1、毅德项目平浪回建地规划面积300亩,安排毅德项目征地搬迁群众约900户,已基本建成交付B区的房屋基础261户。
已平整好A、C区能够平整的地块,已交平浪村平簪二、三组地块,由各组按要求做规划。
xx年计划开展A、C区房屋基础、道路建设及排水建设,完成房屋基础140户,目前已投入资金544、8万元,已建设完成房屋基础100户。
2、市商贸物流园回建地市商贸物流园回建地规划面积145亩,建设各种户型回建地445户,已建设并交付回建地119户。
铁路北侧回建地Ⅱ标段房屋基础、道路及排水工程建设于xx年11月份开工建设,下一步计划督促施工单位施工进度,争取早日完成该标段房屋基础、道路及排水建设。
3、龙新四、五期回建地龙新四期回建地规划面积119、69亩,按计划今年将在靠近龙新三期已平整地块建设一个标段,这个标段可建90多户房屋基础,解决一批目前租房和住临时板房的搬迁群众。
该标段的房屋基础已完成设计,道路、排水正在设计,估算约需资金1500万元,预计10月可进入招投标程序,11月初进场施工,建设各种户型回建地306户。
龙新五期回建地规划面积119、80亩,建设各种户型回建地175户。
xx年计划开展房屋基础、道路及排水、边坡工程建设,现正在进行Ⅰ、Ⅱ标段房屋基础建设,已打好桩基础约60户,已建好房屋基础20户,到年底可建好60户房屋基础,目前已投入资金143万元,Ⅰ、Ⅱ标段道路、排水已做好设计、审图、预算等招投标前期准备工作,预算价为2200万元。
4、各回建地临时用水用电至xx年我区回建地已建成交地1549户,这些回建地都交付给了安置群众建房使用。
由于已交付群众建房的回建地配套设施不完善,现在已建房入住的群众使用的还是施工用水、用电,施工用水、用电,水压、电压低,又装不了水、电表,不但群众意见大,同时还存在安全隐患。
为已交地的回建地建设永久性用水用电约需资金4080万元,从xx年洛湛铁路回建地建成至今,回建地生活用水用电已支付946万元,一直从工程款中垫支,市财政局一直未拨付资金,北侧一期、龙新一期、龙平一期、毅德四个回建地的一户一表用电手续,设计已按XX区采购办在预选承包商中抽取了四家设计单位进行了现场勘察设计,设计由于变电箱、变压器位置和用电走廊要按新安全要求选安装位置,现已督促加快设计中,初步设计出来后送电业局审批,一户一表用水手续已和粤海江河自来水公司联系安装,初步工程设计、预算已由该公司出具,按招投标程序,该用水项目按竞争性谈判进行,价格低者进行工程实施,水、电一户一表安装工程由政府出资实施的,以后必须交由供电、供水部门进行维护、管理和收取费用,这样涉及国有资产的转移手续。
三、打击违法建设情况今年共完成拆除违法建筑292间, 面积共3、8万平方米(其中:重点区域XX岛及泗洲岛共拆除违法建筑32间,拆除面积共0、23万平方米;梧藤公路龙华段规划红线范围内共拆除违法建筑46间,拆除面积共 0、71万平方米),超额完成“拆除违章建筑240间”的年度绩效目标。
派发宣传资料10000余份,张贴宣传标语100多幅,悬挂宣传横幅60条,做好相关政策的宣传和解读工作。
四、主要工作措施我区在征地拆迁工作实践中不断探索,努力破解征地拆迁工作难题,有力确保了工作的顺利推进。
(一)通过创新工作方法落实责任推进工作1、实行“领导包片、单位包村、干部包户”责任制度。
由书记、区长总负责,其他四家班子领导挂点,部门单位联系村组,干部职工对接农户的征地搬迁安置回建工作制度,点、线、面结合,分片包干,责任到人,以明确的分工和责任调动领导干部职工的主动性和积极性,实现各项目征地搬迁安置回建工作齐头并进。
2、全面推行“一线工作法”,各挂点领导和工作组深入基层、深入一线,切实维护农民合法权益或合理主张,积极争取群众的理解和支持,做到“文明征地、和谐拆迁”。
3、坚持先急后缓、分段实施,确保重点项目推进。
辖区征地搬迁安置回建工作任务多、战线长、资金缺,根据市委、市政府对重点项目建设的整体部署,切实把握各项目用地时间节点和施工安排,保重点、抓关键,科学安排时间、合理调配力量,先急后缓、分段实施,确保各重点项目按照时间节点有效推进。
(二)通过解决被征地农民生产生活出路问题推动征地拆迁工作为了引导村民充分利用生产生活预留用地发展集体经济,增加村组集体收入,区领导召集区相关部门研究并与市有关部门对接商讨完善回留用地的相关办法。
加强对村民的政策宣传,引导村民合理开发留用地,由镇(办事处)、经管站联合指导村民按照《梧州市征收集体土地留用地管理暂行办法》(梧政发〔xx〕32号)对回留地招租及合作开发进行村民投票议定及公开招标,同时按照程序签订《留用地安置协议》及办理规划、用地手续。
