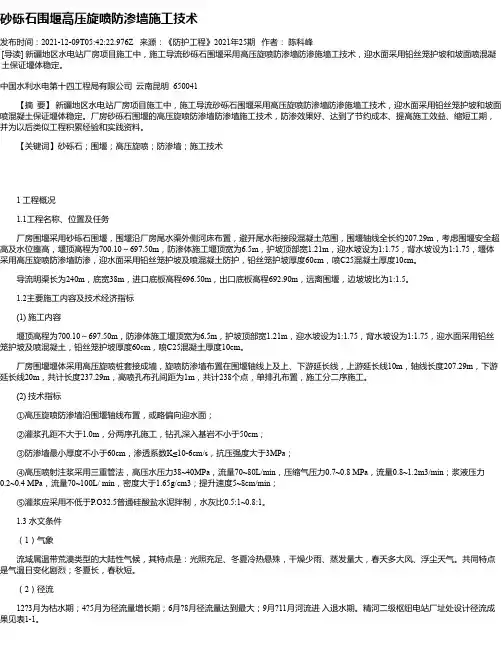

砂砾石围堰高压旋喷防渗墙施工技术发布时间:2021-12-09T05:42:22.976Z 来源:《防护工程》2021年25期作者:陈科峰[导读] 新疆地区水电站厂房项目施工中,施工导流砂砾石围堰采用高压旋喷防渗墙防渗施墙工技术,迎水面采用铅丝笼护坡和坡面喷混凝土保证堰体稳定。
中国水利水电第十四工程局有限公司云南昆明 650041【摘要】新疆地区水电站厂房项目施工中,施工导流砂砾石围堰采用高压旋喷防渗墙防渗施墙工技术,迎水面采用铅丝笼护坡和坡面喷混凝土保证堰体稳定。
厂房砂砾石围堰的高压旋喷防渗墙防渗墙施工技术,防渗效果好、达到了节约成本、提高施工效益、缩短工期,并为以后类似工程积累经验和实践资料。
【关键词】砂砾石;围堰;高压旋喷;防渗墙;施工技术1 工程概况 1.1工程名称、位置及任务厂房围堰采用砂砾石围堰,围堰沿厂房尾水渠外侧河床布置,避开尾水衔接段混凝土范围,围堰轴线全长约207.29m,考虑围堰安全超高及水位壅高,堰顶高程为700.10~697.50m,防渗体施工堰顶宽为6.5m,护坡顶部宽1.21m,迎水坡设为1:1.75,背水坡设为1:1.75,堰体采用高压旋喷防渗墙防渗,迎水面采用铅丝笼护坡及喷混凝土防护,铅丝笼护坡厚度60cm,喷C25混凝土厚度10cm。
导流明渠长为240m,底宽38m,进口底板高程696.50m,出口底板高程692.90m,远离围堰,边坡坡比为1:1.5。
1.2主要施工内容及技术经济指标 (1) 施工内容堰顶高程为700.10~697.50m,防渗体施工堰顶宽为6.5m,护坡顶部宽1.21m,迎水坡设为1:1.75,背水坡设为1:1.75,迎水面采用铅丝笼护坡及喷混凝土,铅丝笼护坡厚度60cm,喷C25混凝土厚度10cm。
厂房围堰堰体采用高压旋喷桩套接成墙,旋喷防渗墙布置在围堰轴线上及上、下游延长线,上游延长线10m,轴线长度207.29m,下游延长线20m,共计长度237.29m,高喷孔布孔间距为1m,共计238个点,单排孔布置,施工分二序施工。
水库工程坝体及坝基防渗问题摘要:现阶段,随着社会的发展,我国的水利工程的发展也越来越迅速。
水库大坝在常年运行及泄洪的巨大压力下,会出现漏渗及坝体本身破坏的情况,因此有必要采取相应方案,来进行坝体、坝基的防渗加固。
文章主要以某水库工程的漏渗作为案例,对坝体、坝基的防渗方案进行讨论,包括灌浆、塑性混凝土防渗墙等技术,最终选择最适宜的水库防渗处理与加固策略。
关键词:水库工程;坝体;坝基防渗问题引言近年来我国针对存在病险的水库,提出《全国病险水库除险加固专项规划》方案,并对水库工程坝体、坝基的渗漏问题进行加固。
对于中小型水库的防渗处理,需要根据区域的地质状况、水库大坝渗漏情况,选择合适方案来完成坝体、坝基的防渗加固。
文章主要探讨水库工程坝体及坝基防渗问题,结合工程实际情况,提出水库坝体及坝基防渗方案。
1水库项目工程概况及防渗加固方案选择1.1水库工程项目的基本概况某水库属淮河流域沙颍河水系,工程处于北汝河支流黄涧河上,水库控制流域面积89km2,总库容1530.27万m3,属中型水库。
某水库大坝坝长295m、最大坝高36.55m,水库工程包括大坝、溢洪道、泄洪洞、坝顶流槽等组成部分。
坝址区两岸山高坡陡,基岩裸露,均为白云质灰岩,坝址区河谷成“V”字形,底宽200m左右,河床上层为砂卵石层和粉质粘土,下伏白云质灰岩。
某水库于1959年9月动工至1960年完成坝高32m,1974年续建加高。
建坝时没有形成连续的防渗体系,坝基砂卵石层厚约13m,采用截水槽防渗,但截水槽未挖至基岩,截水槽下尚有8m厚的砂卵石未截断,为悬挂式,蓄水后漏水严重,坝下游有多处渗水点明流和冒水翻砂现象。
右岸坡下伏岩体和坝基下伏强风化白云质灰岩,渗漏量大,存在接触冲刷现象,坝体、截水槽与砂卵石接触面未设反滤,坝基渗漏严重。
1988年河南省水利二总队在大坝桩号0-060~0+005段,在灰岩中作水泥帷幕灌浆,其平均深度约为深入基岩10m,虽经检验质量合乎要求,但经蓄水证明,渗漏并未减轻。
砂卵石层中高喷截渗墙几点认识
进和完善,在含大颗粒的砂卵石层中构筑连续的高喷截渗墙已不是一件难事,成功的工程实例也日益增多。
但也不容否认,目前在此类地层中所采取的施工工艺方法仍不尽完善,尚存在一些缺点和不足之处。
如施工时与之配套的钻孔设备,工艺落后,在砂卵石层中的钻进工效基低,工期的延误现象繁多,项目工程的工期履约率难以保证;构成的截渗墙体连续性及密实性差,墙体质量缺陷较多,在有些工程中,截渗墙体甚至无法达到设计预期的防渗要求。
如何在砂卵石层中优质、快捷的构筑高喷截渗墙呢?作者结合以往众多的工程实践,将一些施工经验归纳如下:
一、施工前应进行必要的现场试验,以完善施工设计
1.根据试验,确定合理的墙体结构形式。
高喷截渗墙的结构形式主要分为两摆结合、旋摆结合及两旋结合,在同等条件下,各自具有不同的优缺点。
通过对施工效果及工程造价等因素的综合考虑,实验时宜选旋摆结合的结构形式。
根据设计要求,若最终采用两摆结合的施工方案时,为了减少钻孔偏斜对墙体搭接效果的影响,其板墙搭接方式的选择宜遵循如下原则:(1)采用折线搭接;(2)喷射中线与防渗轴线的最佳夹角为25~30。
2.确定施工参数。
由于被处理对象地质条件各异,既使同类地层其卵石粒径大小、级配、含泥量多少、孔隙度等地层参数也各不相同,所以说高喷施工参数的选择不能完全照搬其他同类工程应通过现场实。
水工建筑物防渗加固措施刍议摘要:近年来,我国经济取得了巨大成就,于此同时,我国建筑业也取得了快速的发展。
水工建筑作为一类常见的建筑类型,其施工质量成为广大建筑企业关注的焦点。
在实际考察过程中,我们发现水工建筑物容易出现渗透现象,这给水工建筑物的质量安全带来了安全隐患。
本文,介绍并分析了水工建筑物渗透问题,在此基础上,阐述了水工建筑物防渗加固措施。
关键词:水工建筑物;防渗;加固;措施0 引言改革开放30多年来,我国经济快速发展,为满足现代化的生活、生产需求,必须建造大量的建筑工程。
在这些工程中,有一些建筑物所处的环境比较特殊,例如长时间处于液体或腐蚀性气体环境中,这对建筑物结构的稳定性提出了新的要求。
水工建筑作为一类常见的建筑类型,其渗透性以及稳固性直接影响整个建筑的质量。
因此,建筑施工部门应该正确认识水工建筑物的渗透性以及稳定性问题,找出引发建筑物出现渗透的原因,针对这些原因,提出可行的应对措施。
1 高压喷射灌浆技术在一些大型防渗工程如堤坝防渗工程,高压喷射灌浆技术已经被广泛应用,和普通混凝土防渗墙技术相比,高压喷射灌浆技术能够极大的降低工程造价,此外,施工方便、需开挖的量较小、占地面积小以及对附近建筑工程的影响小。
高压喷射灌浆技术的广泛应用,在一定程度上提高了江、河、湖、渠、库等堤坝的防渗抗灾能力,这对保障我国广大民众生命财产安全具有重要的意义。
1.1 钻孔(1)泥浆固壁回转钻进:在钻孔过程中务必做好充填堵漏措施,因为这能够使孔内的泥浆时刻处于正常循环状态,返出孔外,直至终孔;(2)跟管钻进:根管钻进指的是在钻孔的过程中,变钻孔便跟进套管,直至终孔。
(3)下入喷射杆:采用泥浆固壁钻孔方式时,可以将喷射杆直接放进孔内,直至孔底;但是无论采用何种钻进方式,在钻进的过程中我们都要使钻机保持垂直,钻机的倾斜率不能大于1.0%。
1.2 高压喷射灌浆施工工艺采用高压喷射灌浆技术进行堤坝防渗加固时,应根据工艺所用技术参数的不同而选择对应的高压喷射灌浆方法。

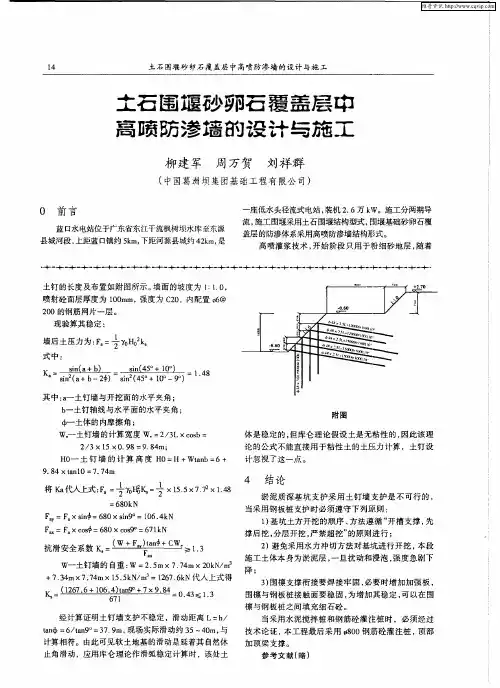

高喷灌浆在砂卵石地层围堰防渗的应用摘要:昭化水电站在砂卵石地层中采用高喷灌浆进行围堰防渗施工,高喷灌浆采用折线搭接的摆喷形式。
结合现场实际情况通过试验确定合理的技术参数,并按时完成围堰闭气,防渗效果良好。
满足围堰防渗施工的质量、进度和成本要求。
关键词:高喷灌浆砂卵石摆喷1、工程概况昭化水电站工程属河床式开发,水库正常蓄水位466.00m,正常蓄水位时的库容为1375.78万m3,总库容3209.37万m3。
电站枢纽主要建筑物为3级,次要建筑物为4级,临时建筑物为5级。
本工程全年围堰包括上、下游围堰和纵向围堰,高喷防渗轴线总长约800m,除去左岸上游岩层区域以及下游浅覆盖层区域,现在实际完成防渗轴线长600m。
2、围堰地质条件坝址区域天然河道舒缓,地面高程455~468.8m。
坝址区河槽宽度200~250m,枯水期水面宽100~126m,河底高程451.5~456.2m,区内河谷横断面呈不对称的“U”型谷,两岸呈台阶状地形。
两岸山脊与河床相对高差80~150m,表现为低山~丘陵宽谷地貌形态。
左岸为基岩岸坡,坡度一般30~50°。
围堰区填筑层填筑厚度2.8~7.5m。
砂卵石覆盖层主要分布于河床及漫滩地,堆积厚度7.1~17.6m。
砂卵砾石层的渗透系数K=1.2×10-1~7.6×10-3cm/s,平均值K=3.5×10-2cm/s,属强透水层。
河床及漫滩下伏岩体无强风化,弱风化带厚8~12m;两岸强风带厚0~3.5m,弱风化带厚10~15m。
3、高喷灌浆施工3.1 施工参数设计围堰防渗轴线位于围堰轴线内侧,设计单排灌浆孔布置,孔距1m,分两序采用高压摆喷灌浆施工,Ⅰ、Ⅱ序孔分别采用相反方向的45°摆角折接。
高喷灌浆的浆液一般采用纯水泥浆液,根据施工实际情况和监理工程师选用其他浆液或掺加掺合料等,并经试验确定,二管法喷射灌浆的水灰比为1:1。
护壁泥浆采用本地粘土或膨润土造浆,并加入5%的Na2CO3分散剂(纯碱)和CMC增粘剂,制备的新鲜泥浆性能须满足以下要求:比重1.01~1.05g/cm3,粘度35s。

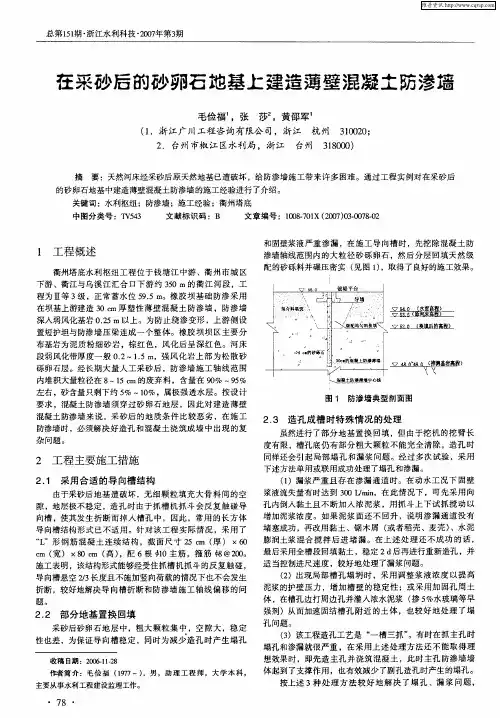

高压喷射灌浆在砂卵石基础防渗处理中的应用[摘要]高压喷射灌浆(以下简称“高喷”)是砂卵石基础防渗处理的一种有效手段,它不仅可以大大加快施工进度,而且工程造价也较混凝土防渗墙低,因而具有较好的性价比和广阔的应用前景。
[关键词]高压喷射灌浆砂卵石基础防渗处理一.前言高压喷射灌浆是在静压灌浆和高压旋喷灌浆的基础上发展起来的一种有效的基础防渗处理新技术。
它利用置于钻孔中的高压水喷射装置,按设计方向、深度、厚度和结构形式将浆液强行注入被灌地层结构,使其与地基紧密结合,并形成连续的防渗帷幕,与静压灌浆相比,具有灌浆材料省,灌入性、可控性好,设备简单,适应性广、工效高、工期短、造价低和效果好等优点。
目前已在全国多个省市的众多水利工程的基础防渗处理中大量推广应用,取得了较好效果。
二、工艺原理众所周知:高压射流的流速愈大,动压力愈高,则其穿透力愈强,冲切掺搅地层的范围也愈大。
浆液进入被灌地层后,与砂卵石基础形成混凝成一道连续的防渗帷幕,其主要机理如下:1、冲切掺搅作用高达20—40MPa压力的强大射流,冲击穿透被灌地层的岩土体后,其高压射流和浆液可在灌注范围内使土体承受很大的冲切掺搅作用,并产生水力劈裂,在高压射流的脉动压力和连续喷射下造成土体结构破坏,并使浆液与被冲切下来的土体颗粒掺搅混合,形成设计要求的防渗帷幕。
2、升扬置换作用在高压水、气喷射作用下,压缩空气会在水射束周围形成气幕,减少摩阻,使水射束能量不致过早衰减。
通过喷射切割和升扬置换,使水、气、浆与地层中被切割下来的细颗粒相互掺混,形成含气的混合液,被挤压的多余浆液和岩土体会沿切割内槽、孔壁与喷射管的间隙向上升扬并流出地面。
由于压缩空气在浆液中产生的气泡与地面大气的压差会使冒出浆液呈沸腾状,从而增加了升扬挟带能力,使被灌注地层的一些岩土颗粒被带出地面,而灌注的浆液则在冲切掺搅作用下灌入地层,使地层的原有组成成分实现重组并形成防渗体。
3、冲填挤压作用高压喷射水束的末端及外侧边缘,由于其能量衰减幅度较大,因此无法冲切土体,但却可对周围土体形成挤压,并使被灌土层的土体进一步密实;在喷射或喷射结束时,由于静压力的灌浆作用仍在进行,灌入的浆液将对周围土体形成持续的挤压作用,并使注入的浆液与两侧土体结合更加密实。
砂卵石层中高喷截渗墙几点认识
发表时间:2009-11-05T09:47:07.920Z 来源:《新学术论坛》2009年第10期供稿作者:崔剑甘肃省引洮水利水电开发有限公司
[导读] 在砂卵石层中做高喷截渗墙时,施工前应进行必要的现场试验
摘要:在砂卵石层中做高喷截渗墙时,施工前应进行必要的现场试验,以完善施工设计;在钻孔时,不可盲目追求钻孔进尺,且新旧套管不宜混用,要严格控制钻孔偏斜把握好两序孔间的施工间隔;高压喷射灌浆施工时,要合理进行回浆利用,同时注意孔口补浆工作。
关键词:砂卵石层;高喷截渗墙;钻孔
近几年来,随着高喷理论、工艺方法及设备条件的不断改进和完善,在含大颗粒的砂卵石层中构筑连续的高喷截渗墙已不是一件难事,成功的工程实例也日益增多。
但也不容否认,目前在此类地层中所采取的施工工艺方法仍不尽完善,尚存在一些缺点和不足之处。
如施工时与之配套的钻孔设备,工艺落后,在砂卵石层中的钻进工效基低,工期的延误现象繁多,项目工程的工期履约率难以保证;构成的截渗墙体连续性及密实性差,墙体质量缺陷较多,在有些工程中,截渗墙体甚至无法达到设计预期的防渗要求。
如何在砂卵石层中优质、快捷的构筑高喷截渗墙呢?作者结合以往众多的工程实践,将一些施工经验归纳如下:
一、施工前应进行必要的现场试验,以完善施工设计
1.根据试验,确定合理的墙体结构形式。
高喷截渗墙的结构形式主要分为两摆结合、旋摆结合及两旋结合,在同等条件下,各自具有不同的优缺点。
通过对施工效果及工程造价等因素的综合考虑,实验时宜选旋摆结合的结构形式。
根据设计要求,若最终采用两摆结合的施工方案时,为了减少钻孔偏斜对墙体搭接效果的影响,其板墙搭接方式的选择宜遵循如下原则:(1)采用折线搭接;(2)喷射中线与防渗轴线的最佳夹角为25°~30°。
2.确定施工参数。
由于被处理对象地质条件各异,既使同类地层其卵石粒径大小、级配、含泥量多少、孔隙度等地层参数也各不相同,所以说高喷施工参数的选择不能完全照搬其他同类工程应通过现场实验决定。
这是成功构筑高喷截渗墙的关键。
二、用风动潜孔跟管钻进技术,提高在砂卵石层中的钻孔效率
风动潜孔跟管钻进技术源于国外的Odex工法,它不仅使用了潜孔锤造孔,同时解决了套管跟进问题,与国内传统的泥浆护壁回转钻进和冲击钻进的方法相比,其具有钻进效率高(5倍~8倍)、钻孔质量好、孔内事故少等优点。
是一种施钻砂卵石层较为理想的方法。
根据以往的施工经验,具体施工时也应注意如下几点:
1.不可盲目追求钻孔进尺。
在砂卵石层使用潜孔锤造孔时,钻进效率高,这时不可盲目加大给进压力以追求进尺,应随时注意孔口上返岩屑情况,及时调整钻压及其他钻进参数,防止因岩屑产生过多来不及返出而造成人为卡钻事故,影响钻孔工效。
钻进过程中若遇较大粒径的块石体时,且不可强行跟进,应采用捣、打相结合的方法,防止套管卡死在孔内,造成废孔。
在实际施工时,钻进参数可参考如下:
(1)钻速:控制在15~25r/min之间,一般情况下不宜用高转速,转速太高会导致偏心钻头加速磨损及钻杆脱扣。
(2)钻压:一般钻压控制在15~20KN,进尺太快,应降压钻进,施于冲击器的钻压最低以冲击器工作时不产生反跳为宜。
(3)风压:一般不应超过1.0Mpa,以满足冲击器工作压力为准。
(4)风量:一般有8m3/min既可,在特殊情况下,如处理事故,强风吹孔时,应能达到10m3/min。
2.深孔(孔深>15m)钻进时,新旧套管不宜混用。
在施工中,为了减少管材消耗,节约工程成本,护壁套管往往都是多批次、无定期的疲劳使用,部分旧套管的外壁及丝扣在使用过程中已受到不同程度的磨损,在进行深孔钻进时,随着钻孔深度的增加,套管外壁所承受的磨擦阻力及管体底部受到的冲击拉力也随之增大,若新旧套管混用,在孔内发生脱丝及断管的机率也会增大,将极大影响成孔效率。
3.严格控制钻孔偏斜。
在高喷施工中,钻孔偏斜是影响墙体可靠搭接的关键因素。
施工时可采用如下措施以防止钻孔发生偏斜:(1)钻机就位后,应垫稳及调整钻机,使开孔钻具始终保持在铅锤状态。
(2)开孔钻具应采用大一级钻具,在钻至卵石层后要反复上下活动,避免回填土中的砾石造成钻孔偏斜。
(3)下入跟进套管并用水平尺反复校对垂直度,如明显有偏斜,则拔出后填入砂砾石料而后重新在原处开孔。
(4)钻进中发现套管有偏斜现象,应全部拔出重新开孔。
(5)进口跟管钻机(如SM-400),应启用自动纠偏系统。
4.把握好两序孔间的施工间隔。
按分序加密的原则,高喷孔多分为两序孔施工。
在前一次序孔高喷施工结束后,合理确定下一次序孔的开孔时间尤为重要。
若开孔时间过早,钻孔时释放入地层内的高能量的压缩空气,极可能会破坏前一次序孔已形成的但强度尚很低的水泥墙体,若开孔时间过晚,原以扩散到孔周围的水泥浆体已具有了较高的凝结强度,将会增加跟管钻进的难度。
一般以6~12天为宜。
5.采用带径向条缝的特制PVC塑料管护壁。
砂卵石层一般漏失量较大,若采用传统的泥浆护壁工艺,需用大量的塑性浆液,护孔成本高,且喷孔时,由于浆液的串冒,塌孔严重,成孔率低。
采用此类特制的PVC管护壁,护孔效果好,且此管在高压射流束的强力冲击作用下极易破坏,不会影响喷射质量。
三、高压喷射灌浆施工要点
1.合理进行回浆利用。
回浆利用就是在喷浆的同时把孔内返出的浆液进行回收、净化,然后根据回浆比重再次配浆灌注,这样可大大减少浆材的用量,降低工程成本。
但在粉细颗粒或泥质含量较高的层段,净化系统对混在浆液中的泥质及粉细砂的净化分离效果是很差的,净化后的浆液其实是泥质、水泥及粉细砂组成的混合浆液,回浆比重的测读不能真实反映水泥的含量,若直接按此读数配制浆液将难以保证施工质量。
因此在此层段不宜进行回浆利用。
2.不应忽视孔口补浆工作。
孔口补浆既是在喷浆结束后,通过送浆管路及时向孔内补充地层漏失的浆液。
它是喷浆的最后一道工序,也是平时施工中易被忽视的一道工序。
此道工序做的好坏在密实、漏浆小的地层(如砂层、土层)中影响不大,但在砂卵石层中,由于地层的透水性很强漏浆较为严重,其将直接关系着上部墙体成墙的好坏。
所以在喷浆结束后,应安排专人在孔口内补充浓浆,直至浆面不下降为止。
3.返浆不正常的处理。
在设备及施工参数均正常的情况下,孔口返浆不正常主要有两种原因,一是地层漏浆,二是相邻孔串浆。
施工时对于孔口返浆不正常的孔段根据实际情况我们采用不同措施进行处理:(1)孔口不返浆:停提静喷;降低水压,但浆压、风压、进浆量不变,可孔口加砂或掺加速凝剂;可提动喷管5cm以防止卡管;上述措施返浆后,将水压及其他参数调整正常,再正常提升。
(2)有返浆,但不正常的孔段,采取间歇提升的方法,返浆正常后,正常喷射。
(3)本孔不返浆,而邻孔返浆时,各参数不变,正常提升。
(4)
针对有些含砂量很小的卵砾石层,也可采用在套管中预先灌入黏土砂浆的方法以解决地层的漏浆问题。
四、通过钻喷施工进一步认识地层,以指导后续施工1.风动潜孔跟管钻进过程中认识地层。
(1)根据孔内上返岩屑的颗粒,可以了解地层中卵石磨圆性的好坏、含砂量的多少及地层的大致分层情况。
(2)根据孔口返水颜色的变化,可以了解地层含泥量的大小。
(3)地层中若存在大的块石体时,跟管钻进速度会变慢,且成孔后起拔套管的难度加大。
(4)渗透性好的地层,在Ⅰ序孔钻喷结束后,Ⅱ序孔的水泥结石较多,钻进速度也会变慢,钻材消耗严
重。
2.高喷施工过程中认识地层。
(1)孔口不返浆、漏浆严重或相邻孔串浆的孔段,表明该处地层空洞大、孔隙高、渗透性好。
(2)喷孔时卡管、埋管现象较多的孔段,表明该处地层松散、塌孔严重。
(3)Ⅰ序孔喷浆后,若相邻孔漏浆现象减少,孔口返浆趋于正常,则表明Ⅰ序孔施工已在一定程度上达到充填地层空隙改善地层的效果。
参考文献:《水利水电施工技术》
