吊篮施工方案(5篇)吊篮施工方案第1篇:一、施工方案专项施工方案必须要经过审核、审批。
吊篮使用必须要有专项施工方案,且吊篮支架支撑处的结构应进行承载力验算;设置要求:1、高处吊篮施工前应由施工企业技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核,经审核经过的,由施工企业技术负责人签字,加盖单位法人公章后报监理企业,由项目总监理工程师审核签字并加盖执业资格注册章。
2、高处作业吊篮使用必须编制专项施工方案,或对吊篮支架支撑处结构(一般为楼板或屋面)的承载进行验算。
二、安全装置防坠安全锁的使用应在规定的标定期限内;吊篮必须安装灵敏可靠的防坠安全锁。
设置要求:1、安全锁的标定有效日期一般不大于12个月。
2、高处作业用吊篮必须安装有效的防坠安全锁。
3、吊篮的防坠落转置应经法定检测机构标定后方可使用。
使用过程中,使用单位应定期对其有限性和可靠性进行检测。
4、当悬吊平台运行速度到达安全锁锁绳速度时,即能自动锁住安全绳,并在不超过200mm的距离内停住。
吊篮上应设置专用安全绳及安全锁扣,安全绳应固定在建筑物的可靠位置设置要求:1、安全绳上设置供人员挂设安全带的安全锁扣,安全绳应单独固定在建筑物可靠位置上。
2、安全绳应使用锦纶安全绳,并且整绳挂设,不得接长使用。
绳索为多股绳时股数不得小于3股,绳头不得留有散丝,在接近焊接、切割、热源等场所时,应对安全绳进行保护,所有零部件应顺滑,无材料或制造缺陷无尖角或锋利边缘。
3、安全绳径大小必须在安全锁扣标定使用绳径范围内,且安全锁扣要灵敏可靠。
一个安全锁扣只能供一个人挂设。
吊篮上应设上限位装置,且限位装置灵敏可靠设置要求:吊篮应安装上限位装置,宜安装下限位装置。
三、悬挂机构前支架与支撑面垂直,上支架应固定在前支架调节杆与悬挑梁连接的节点处建筑物或构筑物支承处应能承受吊篮的全部重量,悬挂机构前支架不应支撑在建筑物女儿墙上或挑檐边缘前梁外伸长度贴合产品说明书规定设置要求:1、悬挂机构施加于建筑物顶面或构筑物上的作用力均应贴合建筑结构的承重要求。
第1篇一、工程概况本项目位于某城市某区域,工程名称为某高层建筑吊车吊篮施工。
该建筑为地上30层,地下3层,总建筑面积约10万平方米。
施工过程中,吊车吊篮作为高空作业的重要设备,承担着材料运输、施工人员上下及高空作业的重要任务。
为确保施工安全、高效、有序进行,特制定本吊车吊篮施工方案。
二、施工准备1. 组织机构成立吊车吊篮施工小组,由项目经理担任组长,技术负责人、安全员、施工员等组成,负责吊车吊篮的安装、调试、使用及拆除工作。
2. 人员培训对施工人员进行吊车吊篮操作、安全知识及应急预案等方面的培训,确保施工人员具备操作吊车吊篮的能力。
3. 材料设备(1)吊车吊篮:根据施工需求,选择符合国家相关标准的吊车吊篮。
(2)安全防护用品:安全帽、安全带、防滑鞋、防护眼镜等。
(3)施工工具:扳手、螺丝刀、电焊机、切割机等。
4. 施工场地确保施工场地平整、开阔,满足吊车吊篮的安装、调试及使用要求。
三、吊车吊篮安装1. 安装前检查(1)检查吊车吊篮是否符合国家相关标准。
(2)检查吊车吊篮各部件是否完好,螺丝是否紧固。
(3)检查吊车吊篮的安全防护装置是否齐全、有效。
2. 安装步骤(1)将吊车吊篮运至施工现场,放置在预定位置。
(2)安装吊车吊篮的底座,确保底座与地面接触良好。
(3)安装吊车吊篮的支架,调整支架高度,使支架与建筑结构紧密连接。
(4)安装吊车吊篮的悬挂机构,确保悬挂机构与建筑结构连接牢固。
(5)安装吊车吊篮的吊杆,调整吊杆长度,确保吊杆与建筑结构连接牢固。
(6)安装吊车吊篮的导向轮,确保导向轮与建筑结构连接牢固。
(7)安装吊车吊篮的防护栏,确保防护栏安装牢固。
(8)安装吊车吊篮的电气控制系统,确保电气控制系统安装牢固、功能正常。
3. 安装验收安装完成后,进行吊车吊篮的验收,确保吊车吊篮安装质量符合要求。
四、吊车吊篮使用1. 吊车吊篮操作人员必须具备吊车吊篮操作资格证书。
2. 吊车吊篮操作前,检查吊车吊篮各部件是否完好,安全防护装置是否齐全、有效。
高层吊篮施工方案高层吊篮施工方案一、方案背景在高层建筑的施工中,为了能够高效、安全地完成工程,需要使用高层吊篮。
高层吊篮是一种悬挂在建筑物外部的临时工作平台,能够提供施工人员进行作业的空间。
为了确保施工安全,提高工作效率,制定一套高层吊篮施工方案十分必要。
二、施工流程1.施工前准备:确定施工计划及施工区域,进行吊篮基座的建设,确保基座牢固可靠。
2.吊篮安装:根据吊篮的尺寸和要求,进行吊篮的组装和安装,确保其结构稳定,吊篮与基座之间的连接可靠。
3.吊篮运输:使用起重机将吊篮提升到施工高度,并通过钢丝绳等固定住,保证吊篮在工作过程中的稳定。
4.吊篮作业:将作业人员送上吊篮,进行所需的施工操作。
作业人员在吊篮内应严格遵守安全操作规范,佩戴好必要的防护装备。
5.施工结束:施工完成后,将吊篮中的人员和设备送至地面,并进行吊篮的拆卸和清洁。
三、安全管理1.设立专门的安全管理组织,负责吊篮施工期间的安全监督和管理工作。
2.组织对参与施工的作业人员进行必要的培训,提高其安全意识和操作技能。
3.制定吊篮使用管理制度,规范吊篮的使用和维护。
4.施工现场应配备必要的安全设施和救援装备,如安全网、安全带、救生绳等。
5.定期检查吊篮及相关设备的安全状况,排除潜在的安全隐患。
四、质量管理1.吊篮的制造和安装应符合国家相关标准和规范,确保吊篮的质量和稳定性。
2.吊篮的使用应符合设计要求,不得超载作业,保证吊篮的安全性能。
3.施工过程中应注意保护建筑物的外墙等构件,避免损坏。
4.及时清理施工现场,保持施工环境整洁。
五、环境保护1.施工期间应采取措施减少噪音和扬尘的产生,保护周边环境的卫生和舒适。
2.合理利用施工现场的水、电资源,避免浪费。
3.施工完毕后,对施工现场进行必要的清理和恢复,确保环境无污染。
六、总结高层吊篮施工方案的制定及执行,对于确保施工安全和提高工作效率具有重要意义。
通过科学的方案设计和全方位的管理措施,可以更好地保障施工人员的安全和施工质量,同时也能够减少对环境的污染和破坏,实现可持续发展。

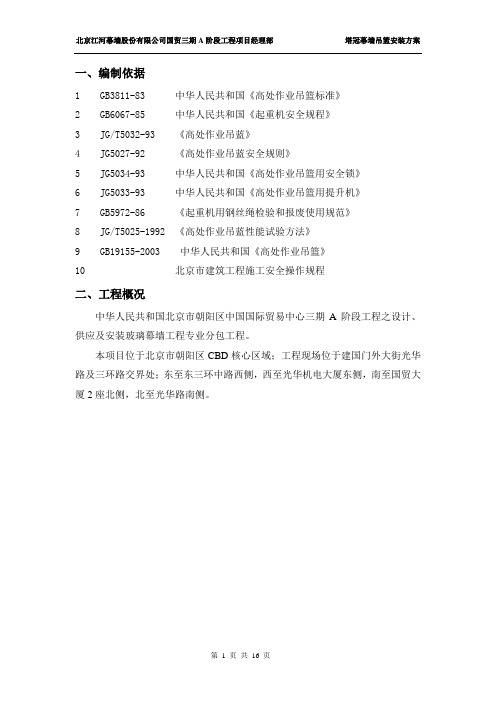

北京江河幕墙股份有限公司国贸三期A阶段工程项目经理部 塔冠幕墙吊篮安装方案 第 1 页 共 16 页 一、编制依据 1 GB3811-83 中华人民共和国《高处作业吊篮标准》 2 GB6067-85 中华人民共和国《起重机安全规程》 3 JG/T5032-93 《高处作业吊蓝》 4 JG5027-92 《高处作业吊蓝安全规则》 5 JG5034-93 中华人民共和国《高处作业吊篮用安全锁》 6 JG5033-93 中华人民共和国《高处作业吊篮用提升机》 7 GB5972-86 《起重机用钢丝绳检验和报废使用规范》 8 JG/T5025-1992 《高处作业吊蓝性能试验方法》 9 GB19155-2003 中华人民共和国《高处作业吊篮》 10 北京市建筑工程施工安全操作规程 二、工程概况 中华人民共和国北京市朝阳区中国国际贸易中心三期A阶段工程之设计、供应及安装玻璃幕墙工程专业分包工程。 本项目位于北京市朝阳区CBD核心区域;工程现场位于建国门外大街光华路及三环路交界处;东至东三环中路西侧,西至光华机电大厦东侧,南至国贸大厦2座北侧,北至光华路南侧。 北京江河幕墙股份有限公司国贸三期A阶段工程项目经理部 塔冠幕墙吊篮安装方案
第 2 页 共 16 页 国贸三期主楼部分的建筑高度约330米,共74层,其中69-74为塔冠(上图所示),高度为294.99-330米, 本工程吊篮的使用是为了塔冠单元体两侧收口铝板的安装,其使用高度为295-330米范围内。 三、选用电动吊篮的型号及组成部件说明: 我公司准备在塔冠铝板收口施工过程中根据需要共设置长度为1米的电动吊篮13部,具体的吊篮布置请参见后面的附图,下面将吊篮的型号及相关资料作必要介绍: 型号: ZLD63 长度:1 m ZLD63型吊篮后支架安装40块配重(1000 kg)。 额定载重为:ZLD63为630 kg。 ZLD63型吊篮组成部件: 提升机(LTD6.3)2台; 安全锁(LS30)2把; 电控箱 1套; 北京江河幕墙股份有限公司国贸三期A阶段工程项目经理部 塔冠幕墙吊篮安装方案 第 3 页 共 16 页 屋顶吊架 2付; 工作平台 1套; 钢丝绳(直径8.3 mm) 4根; 极限开关(JLXK1-111) 2个; 手控手柄(COBB1) 1只; 电缆(3×2.5 + 2×1.5) 1根; 安全绳1根; 自锁器1把。 吊篮自重约为200kg,篮体长度约为1m,规格:1000×700×1185 1、悬挂机构 2、限位板 3 、安全钢丝绳 4、工作钢丝绳 5、安全锁 6、提升机 7、单层平台(ZLD63)8、电控箱 9、连接架 10、 重锤 11、护墙轮(选用) ZLD63型吊篮由提升机为单层平台,安全锁(两个),悬挂机构和电控箱等组成。 (一)平台 平台主要由围栏、底板、提升架、挡板等组成,平台长度为1m。 提升机、安装在提升架上,电控箱固定在平台的围栏上。 (二)悬挂机构 吊篮有两套相同的悬挂机构,悬挂机构架设于建筑物或构物上,通过钢丝绳悬挂平台。 悬挂机构伸出量(A)通常为1.3m---1.5m通过前、中、后梁调节确定所要求的伸出量(A)前、后支座间距(B)标准为4.3m时,吊篮的悬挂机构应配置足够质量的配套重,配重力臂应是前倾力臂的两倍以上,按下式计算所需配重: G≥N·T A· A·F·K B·T F——额定载荷(包括人、平台、钢丝绳等自重); T——每块配重铁重量; K——安全系数(K=2);
吊篮施工方案(范本)【模板范本】一、工程概况本工程为高层建筑外墙施工吊篮工程,工程地点位于XXX市XXX区,建筑高度约180米,共40层,外墙总面积约2万平方米。
本工程采用吊篮作为外墙施工的主要设备,主要包括吊篮的选型、安装、调试、使用、检查及维护等工作。
二、准备工作1. 熟悉施工图纸及工程要求,了解建筑物的结构、外墙材质、施工进度等,为吊篮的选型及施工方案提供依据。
2. 对施工现场进行踏勘,了解现场环境、施工条件、供电情况等,确保吊篮施工顺利进行。
3. 编制吊篮施工方案,明确吊篮的参数、组成部件、安装、调试、使用、检查及维护等内容。
4. 准备施工所需材料、设备及工具,包括吊篮设备、安装工具、安全防护用品等。
5. 对施工人员进行安全技术交底,确保施工人员熟悉吊篮的安装、使用、检查及维护等操作。
6. 建立与施工相关单位的沟通协调机制,确保施工过程中各方协同配合。
三、吊篮参数及组成部件1. 吊篮型号:根据工程需求,选用XX牌XX型吊篮,其主要技术参数如下:- 工作高度:180米- 吊篮载重量:200公斤- 提升速度:8-10米/分钟- 下降速度:6-8米/分钟- 供电方式:380V三相五线制- 额定功率:2.2千瓦2. 吊篮组成部件:- 悬挂机构:包括支架、导轨、滑轮、钢丝绳等。
- 吊篮平台:包括工作平台、安全护栏、底板等。
- 提升机构:包括电机、减速机、制动器等。
- 控制系统:包括控制箱、操作面板、遥控器等。
- 安全保护装置:包括限速器、安全锁、紧急停止开关等。
四、吊篮的安装、移位和拆除方案1、吊篮搭设方案- 根据建筑物的结构和施工要求,制定详细的吊篮搭设方案,包括吊篮的布置位置、数量、安装顺序等。
- 吊篮的安装应在建筑物主体结构完成后进行,确保安装过程中的安全。
- 安装前对吊篮的各个部件进行检查,确认无损坏、缺失、磨损等问题。
- 采用专业吊装设备将悬挂机构安装到指定位置,并确保其牢固可靠。
- 安装吊篮平台,连接好钢丝绳,调整滑轮组,确保钢丝绳在滑轮组中正确穿设。
14、高处作业吊篮施工方案1(总8页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--高处作业吊篮施工方案一、编制依据1、本工程屋面构造形状2、施工电动吊篮安装使用说明书3、施工安全技术规程4、施工现场平面布置5、《中华人民共和国建筑法》6、《山东省建筑安全生产管理规定》7、《建筑施工安全检查标准》JGJ59—998、《山东省建筑施工机械拆装安全管理办法》(鲁建管安监{1999}第9号二、工程概况1、工程名称:凤凰山庄2、工程地点:山东省济南市标山南路3、建设单位:凤凰山庄居委会4、施工单位:山东秦恒建筑节能工程有限公司三、安装准备通过现场侦察,本工程屋面为平面,能较好的固定吊篮,所以我们采用以下方案进行吊篮安装1、吊篮运抵现场后,在安装技术人员的指导下,将吊篮悬挂构、钢丝绳和电缆线运抵屋面,工作平台、提升机、安全锁、配电箱等运抵地面相应安装位置。
2、施工单位负责安装带有漏电开关和接地线的380V三相电源。
3、吊篮安装前应清除吊篮安装部位的障碍物,以免影响安装。
四、1. 选择较为平整的场地用底架、高、低护栏分别把基本节组装并初步连接好,在两端装好提升机安装架、调整高、低栏杆,是他们保持在一条直线上。
在拧紧所有连接螺栓上的螺母,然后在低栏杆一侧的中部横杆的适当位置装好靠墙支撑轮在高栏杆一侧由外向内挂上电气控制箱。
1、调节悬挂支架的前伸缩架,使前梁下侧面略高于女儿墙(或其他障碍物)高度,在可能的情况下,在悬挂机构定位后,在前梁伸出端下侧面与女儿墙间加垫木块固定。
2、前梁伸出端悬伸长度ZLP630,ZLP800型为米,前、后座间距离在场地允许情况下,尽量调整最大距离。
3、张紧加强钢丝绳时,使前梁略微上翘3-5厘米,生产预应力,提高前梁刚度。
4、装夹钢丝绳时,绳夹应从吊篮点处开始依次夹紧,并在最后一个绳夹和前一个绳夹间,使钢丝绳有少许拱起。
5、垂放钢丝绳时,将钢丝绳自由盘放在楼台面,将绳头仔细抽出后沿墙面而缓慢向下滑入,钢丝绳放完后应将缠结的绳小心分开压住,地面多余的钢丝绳仔细盘好扎紧。
吊篮危大工程施工方案吊篮是一种用于高空作业的施工设备,广泛应用于建筑、桥梁、水利等工程。
由于吊篮作业涉及到高空作业和人员运输,因此存在一定的安全风险。
为了保证吊篮工程的安全施工,需要制定详细的工程施工方案。
下面是一个吊篮危大工程施工方案的详细介绍。
一、工程概况:本次工程是在高层建筑外墙进行外装修工程,外墙高度为280米,涉及到外墙清洗、喷涂等工作。
为了保证工人的安全和施工效率,决定使用吊篮进行高空作业。
二、施工组织设计:1.确定项目经理、吊篮操作工、安全员等人员,并确保所有人员持有相关证书和资格。
2.制定详细的工作流程和作业计划,合理安排吊篮的使用和维护。
3.确定相应的施工标准和质量要求,以确保施工过程中的安全和质量。
三、安全防护措施:1.所有参与施工的工人必须穿戴符合要求的安全防护装备,包括安全帽、安全带、防护眼镜等。
2.吊篮操作工必须熟悉吊篮的使用方法和操作规程,并严格按照要求进行操作。
3.悬挂吊篮的建筑物必须经过结构工程师的审核,并确保承重能力足够。
4.在吊篮的上部安装安全网和防护网,以防止物品从高处掉落或人员摔落。
5.加强高空安全教育培训,提高工人的安全意识和应急处理能力。
6.设立安全通道和逃生通道,确保在发生紧急情况时可以快速撤离。
四、吊篮维护保养:1.定期对吊篮进行维护保养,包括检查吊篮的结构、钢丝绳的磨损情况等。
2.及时更换吊篮的磨损部件,确保吊篮的正常使用。
3.对吊篮进行定期检测,确保其运行状态安全可靠。
五、应急预案:1.制定吊篮使用规则,并告知所有参与施工的工人。
2.建立应急救援队伍,确保可以在发生意外事故时进行快速救援。
3.完善事故报告和调查制度,对事故的原因进行详细调查和处理。
六、环境保护措施:1.严禁将废弃物和污水从高处倾泻,必须采取措施进行妥善处理。
2.使用环保型涂料和清洗液,减少对环境的污染。
七、质量控制:1.制定详细的质量检查流程和标准,对施工过程进行全程监控。
2.及时发现和处理施工过程中的质量问题,确保施工质量。
高空作业〔吊篮〕施工方案与规一、吊篮结构原理简介如下:1.吊篮整机主要由五局部组成,①悬挂机构、②悬吊平台、③提升装置、④安全装置、⑤电气系统。
①悬挂机构:架设于建筑物屋面上,由两套独立的钢结构架与钢丝绳组成。
钢结构架由钢结构件通过螺栓或销子连接而成。
每套悬挂钢结构架的前梁分别悬垂两根钢丝绳,一根为提升机用工作钢丝绳,一根为安全锁用钢丝绳。
钢丝绳系吊篮专用镀锌钢丝绳,强度高,耐锈蚀性能好。
钢丝绳使用过程中,按《起重机械用钢丝绳检验和报废实用规》GB5972的有关规定,对钢丝绳的磨损、锈蚀、短丝、异常变形等进展检验,达到报废标准即更新钢丝绳。
②悬吊平台:由片式组焊件通过螺栓连接成框型钢结构装置,用以承载作业人员与施工器材。
③提升装置:每个悬吊平台两端各装有一台提升机。
提升机采用电磁制动电机和离心限速装置与手动滑降装置。
电磁制动装置在电路故障或断电时,产生制动力矩使平台制动悬吊。
离心限速装置能保证平台下滑速度不大于1.5倍额定提升速度。
手动滑降装置在电气故障或停电以与紧急情况下操纵吊篮平台下降,具体方法是:用置于提升机手柄的拨杆插入电磁制动器〔电机风罩〕拨叉的孔,向上抬起拨杆,打开制动器,可使工作平台匀速下滑。
④安全装置:包括安全锁与安全钢丝绳。
安全锁属于防倾斜型,每个平台两端各装有一把与和安全钢丝绳,当工作钢丝绳断裂或平台一端倾坠时,能自动锁住安全钢丝绳防止平台下降。
⑤电气系统包括电缆、限位器、漏电保护器与其它控制开关。
二、吊篮布置方法2.1、吊篮平面布置拟定的吊篮沿建筑物周边布置。
实际安装时,吊篮的具体安装位置、平台长度以与吊篮数量和时间先后等,需结合下述因素因地制宜:第一、施工作业面与施工工艺需要;第二、根据材料组织、劳动力安排和施工进度情况作出的具体要求;第三、吊篮安装的可操作性。
2.2、吊篮悬吊平台侧与建筑物的间隙为15~45cm,在挑板位置间隙应适当小一些,以尽可能满足完成墙面的施工需要。
吊篮工程施工方案1 项目概况:63#楼建筑面积12501.87m 2 ,共15层。
标准楼层为住宅,楼层高度为 2.9 m。
结构为短肢剪力墙结构,外护采用煤矸石空心砖墙,外保温采用挤塑板。
根据本工程特点,主体工程外脚手架采用单排扣件式钢管脚手架。
吊篮(吊篮式工作台)用于外墙装饰工程。
本方案为外饰工程脚手架吊篮式工作台的专项施工方案。
悬臂式脚手架是建筑行业进一步推广应用的新技术之一。
积极稳妥推进高层建筑建设。
其中,吊篮已成为高层建筑外饰装修作业的常用脚手架形式,其技术也发展得较为完善。
2 吊篮的材料和工作环境选用的悬臂架应符合国家标准。
按JGT59-99标准要求,钢管为Ф48×3.5,吊篮脚手板为55mm厚白松板。
搭建人员必须持有市劳动行政部门颁发的特种作业证,作业项目为脚手架。
确保吊篮工程的安全可靠使用。
2.1吊篮所用材料2.1.1 钢管:采用Q235焊接钢管,外径48mm,壁厚3.5mm,材质符合《碳素结构钢》(GB700-88)的相应规定。
2.1.2 紧固件:十字紧固件应符合《可锻铸铁分类与技术条件》(GB978-67)中对可锻铸铁的要求。
2.1.3 白松板:板宽250mm,板厚55mm。
两端用 10-14 号镀锌钢丝捆扎。
禁止使用扭曲、破裂和开放的水煮木板。
2.1.4 手扳葫芦:永正牵引设备厂生产的HSS-1.5型钢丝绳手扳葫芦。
技术参数2.1.5 吊篮架:采用ф16钢筋焊接而成。
所用钢筋、焊条等材料符合国家标准要求。
2.1.6 钢丝绳:采用直径9.3mm的6×19钢丝绳。
使用前检查钢丝绳,如有断丝、腐蚀或磨损,不得使用。
2.1.7 钢丝绳夹:使用公称尺寸为9的钢丝绳夹。
2.1.8 安全网:篮边网为密网。
必须是经国家指定的监督检验部门监督许可的生产厂家产品。
2.2吊篮的工作环境要求2.2.1 环境温度为-10℃~+40℃。
空气的相对湿度不超过90%。
2.2.2 作业人员工作场所阵风风速≤10.8m/min(6级风)。
吊篮专项施工方案策划书(3篇)吊篮专项施工方案策划书(精选3篇)吊篮专项施工方案策划书篇11、工程概况_工程项目建筑总面积_万平米,_栋_层,_栋_层单体建筑组成,由于工期原因,吊篮布置选择满挂(_——_台栋)。
本项目选用的吊篮均为_型,共计_台,由保温专业班组负责租凭,_家租凭公司负责供给。
大批量吊篮同时进场同时安装同时作业,给现场安全管理带来极大挑战!2、入场安装及验收管理2.1入场管理1、项目部提前拟定《高处作业吊篮进场审查资料》及《高处作业吊篮安装(拆卸)专项施工方案基本资料》,以文件形式要求租凭公司准备。
2、安装前,安设部内部组织学习《高处作业吊篮》(GB19155-20__)及《高处作业吊篮安全监督管理规定》,共同确定安装过程监控、安装验收标准和日常管理流程。
3、因本工程吊篮数量较多,故采取分批入场,4-6栋楼为一个入场批次。
未经安设部验收同意,保卫科严禁吊篮入场。
2.2安装过程管理1、除对安装工进行书面交底外,每个安装班组都需先安装一台样板吊篮,实物交底后进行作业。
2、本项目安装的吊篮数量较大。
因工期原因,无法按照安装一栋验收一栋的原则进行组织安装,只能选择_栋楼同步安装。
安设部将安装班组分为三个安装小组,第一小组负责楼顶支架部分安装,第二小组负责吊篮平台安装,第三小组负责钢丝绳和电器安装。
各小组只负责各自安装的部分,便于对安装人员进行细化交底,保证安装质量。
3、区域安全员过程跟踪,每日填写监控记录,所有安装不合格的部位在安装过程中现场整改,避免成型后返工和安装工产生抵触心理。
2.3吊篮验收安设部下发验收需知,规定验收前吊篮所需满足的条件。
租凭公司按照安设部制定的合格标准进行自查,自查合格的楼号,由安设部进行初验收,并主要进行静载试验、动载试验、超载试验和倾斜试验,所有吊篮的验收留存影像资料。
特检所检测后组织相关方正式验收。
3、人员培训3.1胸卡制度安设部制作培训PPT,对上篮作业人员进行交底教育。
. . .. . 一、编制依据 1 GB3811-83 中华人民国《高处作业吊篮标准》 2 GB6067-85 中华人民国《起重机安全规程》 3 JG/T5032-93 《高处作业吊蓝》 4 JG5027-92 《高处作业吊蓝安全规则》 5 JG5034-93 中华人民国《高处作业吊篮用安全锁》 6 JG5033-93 中华人民国《高处作业吊篮用提升机》 7 GB5972-86 《起重机用钢丝绳检验和报废使用规》 8 JG/T5025-1992 《高处作业吊蓝性能试验方法》 9 GB19155-2003 中华人民国《高处作业吊篮》 10 市建筑工程施工安全操作规程 二、工程概况 中华人民国市区中国国际贸易中心三期A阶段工程之设计、供应及安装玻璃幕墙工程专业分包工程。 本项目位于市区CBD核心区域;工程现场位于建国门外大街光华路及三环路交界处;东至东三环中路西侧,西至光华机电大厦东侧,南至国贸大厦2座北侧,北至光华路南侧。 . .
.. . 国贸三期主楼部分的建筑高度约330米,共74层,其中69-74为塔冠(上图所示),高度为294.99-330米, 本工程吊篮的使用是为了塔冠单元体两侧收口铝板的安装,其使用高度为295-330米围。 三、选用电动吊篮的型号及组成部件说明: 我公司准备在塔冠铝板收口施工过程中根据需要共设置长度为1米的电动吊篮13部,具体的吊篮布置请参见后面的附图,下面将吊篮的型号及相关资料作必要介绍: 型号: ZLD63 长度:1 m ZLD63型吊篮后支架安装40块配重(1000 kg)。 额定载重为:ZLD63为630 kg。 ZLD63型吊篮组成部件: 提升机(LTD6.3)2台; 安全锁(LS30)2把; 电控箱 1套; . . .. . 屋顶吊架 2付; 工作平台 1套; 钢丝绳(直径8.3 mm) 4根; 极限开关(JLXK1-111) 2个; 手控手柄(COBB1) 1只; 电缆(3×2.5 + 2×1.5) 1根; 安全绳1根; 自锁器1把。 吊篮自重约为200kg,篮体长度约为1m,规格:1000×700×1185 1、悬挂机构 2、限位板 3 、安全钢丝绳 4、工作钢丝绳 5、安全锁 6、提升机 7、单层平台(ZLD63)8、电控箱 9、连接架 10、 重锤 11、护墙轮(选用) ZLD63型吊篮由提升机为单层平台,安全锁(两个),悬挂机构和电控箱等组成。 (一)平台 平台主要由围栏、底板、提升架、挡板等组成,平台长度为1m。 提升机、安装在提升架上,电控箱固定在平台的围栏上。 (二)悬挂机构 吊篮有两套相同的悬挂机构,悬挂机构架设于建筑物或构物上,通过钢丝绳悬挂平台。 悬挂机构伸出量(A)通常为1.3m---1.5m通过前、中、后梁调节确定所要求的伸出量(A)前、后支座间距(B)标准为4.3m时,吊篮的悬挂机构应配置足够质量的配套重,配重力臂应是前倾力臂的两倍以上,按下式计算所需配重: G≥N·T A· A·F·K B·T F——额定载荷(包括人、平台、钢丝绳等自重); T——每块配重铁重量; K——安全系数(K=2);
N= . . .. . N——配重铁数量; A——伸出量; B——前、后支座间距; G——配重铁总重。 安装时,首先,将前梁1装入前支座4的套管中,后梁6装入后支座7的套管中,中间用中梁5进行连接,根据屋面情况选定前梁1的伸出量及中梁5、后梁6的长度.装上支柱3和连板9,然后用螺栓将所有连接点联接牢固,最后用紧线器8锁紧加强钢丝绳2,不得有松弛现象。钢丝绳有一定的预紧力,当伸出1.5m时其端点向上挠度约30mm。在前梁上挂机构定位。 (三)提升机 提升机由电磁制动电机,离心限速装置,一套两级减速机构及钢丝绳输送机构等组成,整个机构结构紧凑、性能先进。 (四)安全锁 安全锁固定在平台两端的提升架上,当平台倾斜角度达到锁绳角度时,能自动锁住安全钢丝绳,使平台立即停止下行。 (五)钢丝绳 将工作钢丝绳先穿过安全锁滚轮有提升架导绳轮,再插入提升机入绳口,启动提升机,工作钢丝绳自动卷绕,从另一出口处伸出。 将安全钢丝绳在安全锁处于非夹紧状态下直接插入即可。 整机安装完毕后,需检查各连接处是否可靠。 四、吊篮安装施工准备工作: 1、技术准备: (1)吊篮安装施工方案已经编制,并经监理审批合格。 (2)吊篮施工人员需为吊篮公司专业安装施工人员,持证上岗。 (3)已对吊篮施工人员进行了施工技术交底。 (4)已结合工地实际情况对进场的吊篮施工人员和操作人员进行了详细的安全交底。 (5)吊篮操作人员必须严格经过我司培训方可上岗操作。 2、现场准备: . . .. . (1)吊篮已经搬运到相应楼层。 (2)搭设71层吊篮时70层的单元体已经安装完毕,搭设72层吊篮时71层单元体已经安装完毕。 五、安装顺序: 1、70层南面单元体安装完后即在71层楼面架设吊篮,以用于69-70层单元体两侧的收口铝板的安装,架设、拆除吊篮如下: (1)根据现场作业面的实际情况,吊篮运抵施工现场后,将支架、钢丝绳和配重及篮体用施工电梯运到71层楼面。 (2)支架安装程序:将楼板进行适当的保护后,先组装吊杆,然后将吊杆穿入前后支架的方钢管,接着将上支架及加强钢丝绳安装到位, 最后,将支架定位并安放配重块到后支架上。 简图如下:
(3)篮体安装程序:先组装篮底 、篮片,再安装篮端头、提升机和安全锁,最后安装上限位极限开关;篮体组装好后在楼层里将承重钢丝绳穿入篮体提升机,开动提升机将篮体稍微提起,并由安装人员拉住,然后一边继续提升篮体一边拉住,慢慢的将篮体放置到室外,如下图: . . .. . (4)检验:吊篮在安装过程中,必须注意过程中的自检和互检,并重点检查与吊臂连接处每根钢丝绳的4个卡扣,要特别注意各连接点的螺栓和弹垫及平垫是否齐全和牢固。 (5)验收:吊篮安装完毕后,经我部安全、技术验收合格后,再报总包、监理验收,合格后,我部与吊篮厂家签署验收确认单,吊篮交付使用。 (6)拆除:吊篮的拆除和安装方法一致,程序相反,不再赘述。 (7)在吊篮安装完毕使用以前,必须安装一根独立的安全大绳(安全绳一端固定在主体结构柱子上且在安全大绳与结构边缘接触位置垫上胶垫以免结构边角磨损大绳),在安全绳上安装一个自锁器,施工人员在施工中必须将安全带挂在安全绳上的自锁器上。 (8)吊篮安装时,必须在吊篮专业厂家技术员的指导下进行安装。 2、吊篮安装完毕即可进行单元体两侧的收口铝板安装,当南面收口铝板安装完毕后将吊篮升到顶部,而后由人员将篮体拉住并缓慢下降篮体,直至篮体整体进入到楼面,而后再进行拆除,将拆除后的吊篮移到71层的其他立面,用同样的方法进行架设并进行收口铝板的施工。 3、当70层收口铝板施工完毕后将吊篮拆除,而后将吊篮及其配件搬运到72层,并用同样的方法在72层架设吊篮直至71层收口铝板施工完毕。 4、71层收口铝板安装完后将吊篮及其配件搬运到顶层并进行搭设,顶层吊篮搭 . . .. . 设就不需要用吊篮本身的支架了,直接在幕墙的钢构上架设一根100*100*5mm的方钢以作为吊篮钢丝绳的挂件,如下图:
5、由于顶部结构临边没有混泥土楼板,故在吊篮架设前应先将临边位置用200*4000*50mm木跳板满铺在临边钢架上,如附图。 六、吊篮设备的调试: 设备在每次使用前都必须调试,经调试确认设备各部位均处于正常状态下后,方可投入运行。 (1)悬挂机构的调试 平台承重后,前、后支座不得有滑动,后支座不得脱离支撑面。 (2)提升机与安全锁的调试 将吊篮平台调至水平,并启动提升机运行1米左右,将电控箱上转换开关拔至一端,使平台一端向下运行,当平台与水平倾斜角度达到安全锁锁绳角度(≤40)时,安全锁自动锁住安全钢丝绳,使平台立即停止下行。同时检测另一端安全锁的可靠性。 调整锁绳长度可通过调整安全锁在提升架上夹板长型孔前后位置实现,并不影响正常工作。 七、吊篮设备的电气安装调试规程: 吊篮设备的电气安装调试均由吊篮专业技术人员来完成,具体措施为: (1)取出两组电控箱引出线,打开电机线盒,将其三根黑色动力线联接到电机 . . .. . 的三相接线端上,将黄绿接地线联接到电机的接地端子上,再由此到提升机上的接地螺钉作电气接地联接;再将两根白色电机制动引线联接于电机制坳线圈的引出线上;最后取出行程开关,将其引出线在电机的接线盒,分别对应上面的两组线的四根控制线,按颜色红色接行程开关之常闭点、蓝色接行程开关之常开点联接,并在接线安装点作机械联接。 (2)打开电控箱,检查箱器件与电气联接是否完整,检查有无异物进入,检查所有固定螺钉是否松动,注意线间绝缘与压线螺钉是否压紧。检查无误后,送入五根电源输入线。 (3)将手握开关联接完后,确信热继电器处于复位状态,联接两组到电机的引出线,然后开始送电 (4)相序调整确保吊篮运动无障碍,置于工作状态,按下上下按钮,观察吊篮是否上行,否则将急停开关、电源自动开关,脱离工作状态,在接触器KMI后将R1、R2、T2任调两相位置,使电机转向与设定方向相同。在断电后,查看刹车装置是否动作。 (5)将转换开关拔至右侧,看右侧上升、下降是否正确,按住右侧限位开关,看是否能上行,再将转换开关拔至左侧,重复以上程序。 (6)将转换开关拔至中间位置,按上升按钮,平台至上极限位置,看是否能停车。 八、吊篮设备使用说明: 吊篮使用前必须按规定对整机进行检查,确定整机完好后,方可送电工作,使用方法如下: 1、工作时,先接通电源,将电控箱面板上的急停开关复位。 (1) 左右提升机同时动作:将转换开关拔到中间位置,按上升、下降按钮②、③即可。 (2) 左右提升机单独动作:将转换开关拔到左侧或右侧,按上升、下降按钮②、③即可。 2、不工作时,按下急停开关并关闭电源自动开关。 九、吊篮设备的安全检查与维护保养: 1、使用检查
