有线电视系统施工方法及措施
- 格式:doc
- 大小:18.50 KB
- 文档页数:3
第1篇一、工程概况本项目位于XX市XX区,占地面积约XX平方米,总建筑面积约XX平方米。
本项目弱电系统主要包括以下子系统:1. 综合布线系统2. 楼宇自控系统3. 通信系统4. 安全防范系统5. 计算机网络系统6. 电视及公共广播系统为确保弱电系统工程的顺利进行,特制定本施工方案。
二、施工准备1. 人员准备- 成立项目施工小组,明确各成员职责。
- 对施工人员进行专业培训,确保其具备相应的施工技能和安全意识。
2. 材料准备- 根据工程图纸和设计要求,采购各类弱电设备和材料。
- 对材料进行验收,确保其符合国家标准和设计要求。
3. 设备准备- 准备必要的施工工具和设备,如电线电缆、插座、开关、网络设备、安防设备等。
- 对设备进行调试和检验,确保其正常工作。
4. 施工场地准备- 清理施工场地,确保无障碍物。
- 设置施工围挡和安全警示标志。
三、施工流程1. 综合布线系统施工- 根据设计图纸,确定布线路径和点位。
- 挖设电缆沟,敷设电缆。
- 连接电缆,进行测试和调试。
2. 楼宇自控系统施工- 安装楼宇自控设备,如温湿度控制器、灯光控制器等。
- 连接设备,进行系统调试。
3. 通信系统施工- 安装通信设备,如电话交换机、路由器等。
- 连接设备,进行系统调试。
4. 安全防范系统施工- 安装安防设备,如监控摄像头、报警器等。
- 连接设备,进行系统调试。
5. 计算机网络系统施工- 安装网络设备,如交换机、路由器等。
- 连接设备,进行网络调试。
6. 电视及公共广播系统施工- 安装电视及广播设备,如电视天线、广播扬声器等。
- 连接设备,进行系统调试。
四、施工要点1. 综合布线系统- 电缆敷设要符合规范,避免交叉和扭曲。
- 连接电缆要牢固,确保信号传输质量。
2. 楼宇自控系统- 设备安装要牢固,接线要规范。
- 系统调试要细致,确保功能正常。
3. 通信系统- 设备安装要符合规范,接线要正确。
- 系统调试要全面,确保通信畅通。

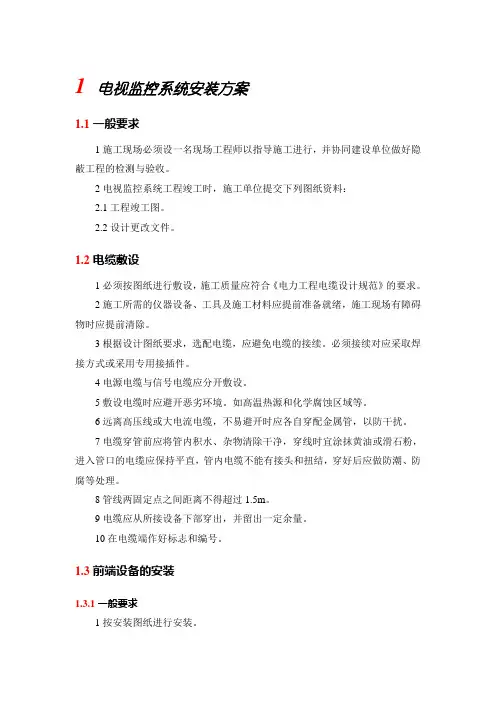

1 电视监控系统安装方案1.1一般要求1施工现场必须设一名现场工程师以指导施工进行,并协同建设单位做好隐蔽工程的检测与验收。
2电视监控系统工程竣工时,施工单位提交下列图纸资料:2.1工程竣工图。
2.2设计更改文件。
1.2电缆敷设1必须按图纸进行敷设,施工质量应符合《电力工程电缆设计规范》的要求。
2施工所需的仪器设备、工具及施工材料应提前准备就绪,施工现场有障碍物时应提前清除。
3根据设计图纸要求,选配电缆,应避免电缆的接续。
必须接续对应采取焊接方式或采用专用接插件。
4电源电缆与信号电缆应分开敷设。
5敷设电缆时应避开恶劣环境。
如高温热源和化学腐蚀区域等。
6远离高压线或大电流电缆,不易避开时应各自穿配金属管,以防干扰。
7电缆穿管前应将管内积水、杂物清除干净,穿线时宜涂抹黄油或滑石粉,进入管口的电缆应保持平直,管内电缆不能有接头和扭结,穿好后应做防潮、防腐等处理。
8管线两固定点之间距离不得超过1.5m。
9电缆应从所接设备下部穿出,并留出一定余量。
10在电缆端作好标志和编号。
1.3前端设备的安装1.3.1一般要求1按安装图纸进行安装。
2安装前应对所装设备通电检查。
3安装质量应符合《电气装置安装工程及验收规范》的要求。
1.3.2支架、云台的安装1检查云台转动是否平稳、刹车是否有回程等现象,确认无误后,根据设计要求锁定云台转动的起点和终点。
2支架与建筑物、支架与云台均应牢固安装。
所接电源线及控制线接出端应固定,且留有一定的余量,以不影响云台的转动为宜。
安装高度以满足防范要求为原则。
1.3.3编码器的安装编码器应牢固安装在建筑物上,不能倾斜,不能影响云台(摄像机)的转动。
1.4摄像机的安装1安装前应对摄像机进行检测和调整,使摄像机处于正常工作状态。
2摄像机应牢固地安装在云台上,所留尾线长度以不影响云台(摄像机)转动为宜,尾线须加保护措施。
3摄像机转动过程尽可能避免逆光摄像。
4室外摄像机若明显高于周围建筑物时,应加避雷措施。
有线电视系统工程技术规范GB50200-94~F~~A1~前言中华人民共和国国家标准有线电视系统工程技术规范TechnicalcodeforregunationofCATVsystemGB50200-94主编部门:中华人民共和国广播电影电视部批准部门:中华人民共和国建设部施行日期:1994年11月1日关于发布国家标准《有线电视系统工程技术规范》的通知建标[<K5><K5><K40>~A2~11.0.11.0.2收:1.0.31.0.4~A3~2~B1~2.12.1.12.1.2时,可采(VHF) 2.1.32.1.4按系统模式应对前端、干线和分配网络进行主要技术指标的分配和计算。
2.1.5设备、部件及材料的选择,应符合下列规定:Ω。
2.1.6系统设施工作的环境温度宜符合下列要求:寒冷地区室外工作的设施:-40~+35℃;其它地区室外工作的设施:-10~+55℃;室内工作的设施:-5~+40℃。
~B2~2.2系统的基本模式及主要技术指标分配2.2.1系统可采用无干线系统、独立前端系统、有中心前端系统、有远地前端系统四种基本模式,并宜符合下列要求:<MAP=Image.BMB,1,1,17-3-1><MAP=Image.BMB,1,1,17-3-2><MAP=Image.BMB,1,1,17-3-3><MAP=Image.BMB,1,1,17-4-1><K5>注:系统基本模式中常用的图形符合应符合本规范附录A的规定。
<TAB=Tab11-17.BMB,1,1,17-4-1>2.2.3各种系统模式的前端、干线和分配部分的主要技术指标的分配系数应符合下列规定:<TAB=Tab11-17.BMB,1,1,17-4-2><TAB=Tab11-17.BMB,1,1,17-4-3><TAB=Tab11-17.BMB,1,1,17-4-4>2.2.4载噪比、交扰调制比、载波互调比的分贝(dB)数可按下列公式计算:<K10><FML=Fml11-17.BMB,1,1,17-4-1><K10><FML=Fml11-17.BMB,1,1,17-4-2><K10><FML=Fml11-17.BMB,1,1,17-4-3><K10><FML=Fml11-17.BMB,1,1,17-5>式中2.2.5±5dBμ±4dBμ~B3~2.32.3.12.3.2频带<K5>2.3.32.3.42.3.52.3.6~B4~2.4前端2.4.1各频道天线送至前端的最小输入电平应按下式计算:<K10><FML=Fml11-17.BMB,1,1,17-6-1>式中<FML=Fml11-17.BMB,1,1,17-6-10>---天线送至前端的最小输入电平(dBμV);<K2><FML=Fml11-17.BMB,1,1,17-6-11>---分配给前端的载噪比(dB);<K7><FML=Fml11-17.BMB,1,1,17-6-12>---前端的噪声系数(dB)。
新建住宅小区楼房有线电视安装工程规范为确保新建楼房小区有线电视暗配线工程规范统一、结构科学、质量可靠、经济实用,便于前期、中期施工及后期维护,根据城建部门“新建民用建筑有线电视管线必须实行暗配线,并与主体工程同步设计、同步施工”的有关规定,特制定本技术规范。
新建楼房有线电视系统的暗配线设计与施工,主要包括楼房单体、小区外场2部分。
在新建住宅小区项目的初步设计中,有线电视部门就建筑单体管道的设计与设计院进行沟通和说明,请设计院参照实际的有线电视网络结构进行设计。
为确保有线电视安装工程质量和收视效果,有线电视安装工程施工前,建设开发单位应向有线电视台按280元/户交纳接口费,小区室外有线电视光缆、室内有线电视光缆、光接收机、放大器、终端盒、前端箱、单元箱由市有线电视网络传输台无偿提供,双方签订有线电视安装工程合同或协议,由施工单位负责施工安装。
一、多层现以一栋六层五单元结构的住宅楼为例,有线电视户线设计由原串接方式改为集线方式(如图1所示)。
1.小区内每栋或两栋楼房(参照工程标段为单位)设置一个有线电视光节点(二路或三路高电平光接收机)。
有线电视光信号通过每个光接收机接收成电信号后直接驱动至楼房。
此光节点应设在中心某一单元建筑首层(或地下室一层),以利于电信号的分配和管线安排。
2.在上述单元1层楼道处或楼房外墙设置一个分前端铁箱(800mm×600mm×140mm),高度为1.6m,内设220交流电源,引自配电箱内预设的有线电视独立电表(此表不宜与电子门、感应灯共用)。
下线管采用2根内径为50mm钢管,管内分别穿放一根直径1.6毫米以上的镀锌钢线预留牵引,回弯固定并有余量。
有线电视主线光缆由楼房入户地埋井引入。
3.在每单元3层楼道迎风墙或缓步台侧墙上分别设置一个单元集线箱(420mm×450mm×140mm),高度为1.6m,在此总汇垂直管路或线槽(一般电照设在1层,通讯设在2、5层,有线宜设在3层)。
有线电视系统工程技术规范(GB50200-94)中华人民共和国国家标准有线电视系统工程技术规范GB50200-94中华人民共和国国家标准有线电视系统工程技术规范GB50200-94主编部门:中华人民共和国广播电影电视部批准部门:中华人民共和国建设部施行日期:1994年11月1日关于发布国家标准《有线电视系统工程技术规范》的通知建标[1994]198号根据国家计委计综[1986]450号文和建设部建标[1991]727号文的要求,由广播电影电视部会同有关部门共同制订的《有线电视系统工程技术规范》,已经有关部门会审。
现批准《有线电视系统工程技术规范》GB50200-94为强制性国家标准,自1994年11月1日起施行。
本标准由广播电影电视部负责管理,具体解释等工作由武汉市广播电视局负责,出版发行由建设部标准定额研究所负责组织。
中华人民共和国建设部1994年3月11日目次1总则2系统的工程设计2.1一般规定2.2系统的基本模式及主要技术指标分配2.3接收天线2.4前端2.5干线传输2.6分配网络2.7前端机房和自办节目站2.8部件安装和线路敷设2.9防雷、接地与安全防护2.10供电3系统的工程施工3.1一般规定3.2接收天线3.3前端机房3.4干线架设3.5支线和用户线3.6防雷、接地及安全防护3.7系统的调测4系统的工程验收4.1一般规定4.2系统质量的主观评价4.3系统质量的测试4.4系统的工程施工质量4.5验收文件附录A系统基本模式中常用的图形符号附录B常用测试表格附录C系统的工程验收证书附录D本规范用词说明附加说明1总则1.0.1为使有线电视系统(以下简称系统)的工程设计与施工做到技术先进、经济合理、安全适用、确保质量,制定本规范。
1.0.2本规范适用于下列信号传输方式的有线电视系统的新建、扩建和改建工程的设计、施工及验收:1.0.2.1射频同轴电缆。
1.0.2.2射频同轴电缆与光缆组合。
1.0.2.3射频同轴电缆与微波组合。

有线电视系统的施工设计标准汇集
有线电视系统的施工设计标准主要涉及以下几个方面:
1. 工程布局设计标准:包括有线电视系统的总体规划、布线设计、设备机房选址和布置等方面的标准。
2. 信号传输设计标准:包括有线电视信号的传输介质选择、传输线路设计、信号接收和发送设备的布置等方面的标准。
3. 设备选型标准:包括有线电视系统中各种设备的选型、参数设计、功能要求等方面的标准。
4. 安全设计标准:包括有线电视系统中人员和设备的安全保障措施、防火、防雷等方面的标准。
此外,还可以根据具体需求采用相关行业标准和规范,如国家广播电视总局的相关规定等。
需要注意的是,有线电视系统的施工设计标准可能会因地区、需求和技术发展等因素而有所差异,因此在具体的施工设计过程中应综合考虑相关标准和规范,并根据实际情况进行合理选择和调整。

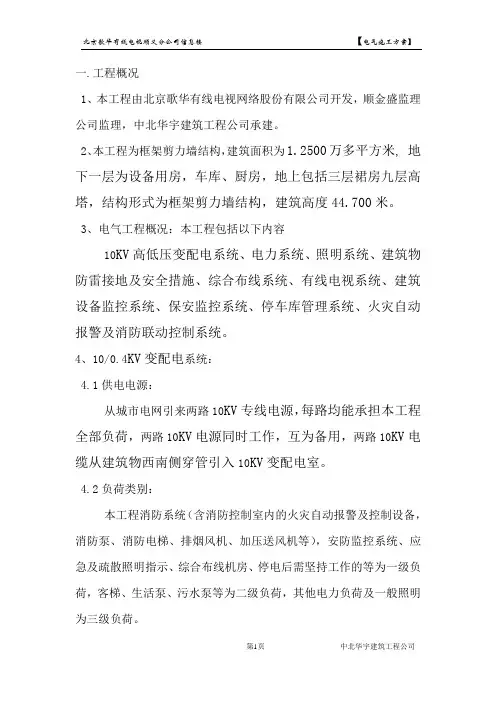

一.工程概况1、本工程由北京歌华有线电视网络股份有限公司开发,顺金盛监理公司监理,中北华宇建筑工程公司承建。
2、本工程为框架剪力墙结构,建筑面积为1.2500万多平方米,地下一层为设备用房,车库、厨房,地上包括三层裙房九层高塔,结构形式为框架剪力墙结构,建筑高度44.700米。
3、电气工程概况:本工程包括以下内容10KV高低压变配电系统、电力系统、照明系统、建筑物防雷接地及安全措施、综合布线系统、有线电视系统、建筑设备监控系统、保安监控系统、停车库管理系统、火灾自动报警及消防联动控制系统。
4、10/0.4KV变配电系统:4.1供电电源:从城市电网引来两路10KV专线电源,每路均能承担本工程全部负荷,两路10KV电源同时工作,互为备用,两路10KV电缆从建筑物西南侧穿管引入10KV变配电室。
4.2负荷类别:本工程消防系统(含消防控制室内的火灾自动报警及控制设备,消防泵、消防电梯、排烟风机、加压送风机等),安防监控系统、应急及疏散照明指示、综合布线机房、停电后需坚持工作的等为一级负荷,客梯、生活泵、污水泵等为二级负荷,其他电力负荷及一般照明为三级负荷。
4.3应急电源4.3.1本工程选用一台柴油发电机组,主用功率为630KVA作为第三路电源,防水防尘节能吸顶灯1*18W,所有开关安装高度为底边距地1.4m。
4.3.2本工程在重要场所(如:变配电室、消防水泵房、消防控制室、计算机房、电话机房、重要会议室、多功能厅、各层疏散走道、电梯前室、楼梯间)均设置应急照明,平时作为正常照明一部分同时使用,事故或火灾时作为应急照明,各层消防安全疏散指示灯均采用自带蓄电池作为备用电源,连续供电时间要求≥30min,并保证蓄电池的充电电源平时不被切断。
5、防雷接地:5.1本工程防雷等级为三类防雷建筑物设计,屋顶沿建筑物屋顶四周墙明敷φ10镀锌圆钢做避雷带或利用金属栏杆作为避雷带,在屋顶最高处(冷却塔)做避雷针并与屋顶避雷带连接为整体,屋顶上所有凸起的非金属构筑物或管道均在其上方或周围装设避雷带(针),并与屋顶避雷带焊接,为防侧击雷,大厦30米及以上外墙上的金属栏杆、门窗等均与防雷引下线等防雷装置进行电气焊接,玻璃母及铝板外墙的金属构架自身焊为整体后竖向每8米与柱内作为防雷引下线的主筋进行可靠电气焊接。
第四章有线电视系统1.系统概述及需求分析1.1系统概述有线电视网络已遍布世界各地,它丰富的频谱资源在全球信息化中有着得天独厚的优势。
随着科学技术的发展和社会经济状况的提高,有线电视以其传输质量高、系统功能强、信息量丰富、可实时传输声、像信号等优点被广泛应用于一些现代化的综合性建筑中,成为智能化建筑中一项不可缺少的硬件设施。
海门中南世纪锦城商业项目作为现代化的综合性商业综合体,含商业、办公、酒店多种业态,所以多频道多信息的有线电视系统是必不可少的。
通过有线电视及时了解现时经济、新闻背景成为了最快、最可靠的手段。
同时整个商业及办公、酒店的一些消息和通告的发布或者是内部一些宣传、组织、娱乐性等节目都可以以自办节目的形式通过有线电视网络传播达到整个建筑群。
整个项目共分两个部分,商业及办公部分和酒店部分,分别独立设置有线电视系统,独立节目源,共设置两套有线电视系统,分开管理。
1.2需求分析商业及办公部分:1、设置有多种节目源,包括:A、市有线电视(海门市数字电视节目)B、自办节目(DVD、播放机等)2、在商业部分的商业、餐饮、儿童活动中心等每个商铺预留一个点位,可在后期装修时根据需求扩展点位,共98个终端点位,在暂未设置点位的商业楼层主干预留到弱电间,由后期入住业主自行引入扩展,3#楼办公区域对有线电视需求不高,在一层弱电管理间预留主干。
3、在机房采用集中解码方式,设置20套海门市数字电视解码供选择收看,具体节目名称,后期由业主敲定。
4、电视播出机房设置在地下一层弱电中心机房。
酒店部分:1、设置有多种节目源,包括:A、市有线电视(海门市数字电视节目)B、自办节目(DVD、播放机等)2、在酒店部分的酒店大堂、员工餐厅、全日餐厅、包厢、每个客房、会客室等设置点位,共191个终端点位。
3、在机房采用集中解码方式,设置40套海门数字电视解码供选择收看,具体节目名称,后期由业主敲定。
4、在有线电视点位旁设置网络点,为以后的IPTV做准备。
第1篇一、工程概况本工程为某住宅小区的电器工程,包括室内照明、插座、开关、有线电视、电话、网络等线路的布设。
工程总长度约为1000米,预计施工工期为30天。
二、施工准备1. 施工人员:组织一支经验丰富的施工队伍,包括电工、线路铺设工、安装工等,确保施工质量。
2. 施工材料:根据设计图纸要求,准备足够的电线、插座、开关、电视线、电话线、网络线等材料。
3. 施工工具:准备电线切割机、剥线钳、电焊机、扳手、螺丝刀、水平尺等施工工具。
4. 施工现场:确保施工现场安全、整洁,设置警示标志,避免交叉作业。
三、施工步骤1. 施工测量:根据设计图纸,对施工现场进行测量,确定线路走向、插座、开关等位置。
2. 线路布设:a. 挖沟:根据线路走向,挖掘沟槽,确保沟槽深度符合规范要求。
b. 线路铺设:将电线、电视线、电话线、网络线等按照设计要求铺设在沟槽内,注意保持线路整齐、无交叉。
c. 沟槽回填:将沟槽回填,确保回填土夯实,无空洞。
3. 插座、开关安装:a. 预埋插座、开关:根据设计要求,在墙面上预埋插座、开关。
b. 安装插座、开关:将插座、开关安装到位,确保安装牢固,接线正确。
4. 线路连接:a. 线路连接:将电线、电视线、电话线、网络线等按照设计要求连接,确保连接牢固、无短路。
b. 接地:将所有电器设备的金属外壳接地,确保用电安全。
5. 测试与调试:a. 线路测试:使用万用表等工具,对线路进行测试,确保线路无短路、断路。
b. 电器设备调试:对插座、开关、电视、电话、网络等设备进行调试,确保设备运行正常。
四、施工注意事项1. 施工过程中,严格按照设计图纸和规范要求进行施工,确保工程质量。
2. 施工现场要保证安全,设置警示标志,避免交叉作业。
3. 施工过程中,注意节约材料,减少浪费。
4. 施工过程中,加强施工人员的安全教育,提高安全意识。
5. 施工完成后,对施工场地进行清理,确保无杂物。
五、施工进度安排1. 第一周:完成施工测量、材料准备、施工现场布置。
千里之行,始于足下。
有线电视系统的施工设计标准汇集有线电视系统是一种重要的信息传输系统,其施工设计需要严格遵循一系列标准,以确保系统的可靠性和稳定性。
下面是一些常用的有线电视系统施工设计标准的汇集,总计约1200字。
1. 有线电视系统的总体布局设计标准总体布局设计是有线电视系统施工设计的基础,它决定了有线电视系统各部分的位置和布线方式。
根据国家有关标准规定,有线电视系统总体布局设计应满足以下要求:(1) 各终端用户的室内布线应简洁、方便,且易于维修、管理和变更。
(2) 各终端用户应能够接收清晰、稳定、高质量的信号。
(3) 主干线、分配线和用户线应采用合理的布线方式,以确保信号传输的质量和稳定性。
(4) 设计中应考虑个别用户需求的差异,并提供相应的解决方案。
2. 有线电视系统的主干线和分配线设计标准有线电视系统的主干线和分配线是系统信号传输的关键部分,其设计需满足以下标准:(1) 主干线和分配线应选择合适的线材和规格,以确保传输的信号质量。
(2) 主干线和分配线的走向和布线方式应符合有线电视系统总体布局设计的要求。
(3) 主干线和分配线的长度和接头数量应控制在一定范围内,以防止信号衰减和干扰。
(4) 主干线和分配线的安装和固定要牢固可靠,保证其稳定性和可靠性。
3. 有线电视系统的节点设计标准第1页/共3页锲而不舍,金石可镂。
有线电视系统的节点包括天线、节点放大器、信号调理器等,其设计应满足以下标准:(1) 天线的位置和方向应选择合适,以便接收来自卫星或地面的信号。
(2) 节点放大器的选择和配置应根据系统的信号传输需求,以确保信号的质量和稳定性。
(3) 信号调理器的设计和配置应满足用户对不同频道和服务的需求,提供良好的用户体验。
4. 有线电视系统的用户线设计标准有线电视系统的用户线是将信号传输到终端用户的关键部分,其设计应满足以下标准:(1) 用户线的线材和规格应根据用户需求和信号传输要求选择合适的材料和规格。
卫星电视接收系统设计施工方案济南锅王卫视科技有限公司2014年5月应为其预留了足够的上行通道,以满足将卫星电视系统设计方案 一、有关设计标准规划和设计应该依照国家现行有关标准规范, 技术参数应优于标 准规定值。
GB6510-86:《30MHz-1GHz 声音和电视信号的电缆分配系统》; GBJ :《民用建筑电缆电视系统工程技术规范》; GY106-92 :《有线电视广播糸统技术规范》;广播电影电视部文件: 《关于有线电视现阶段网络技术体制的意见》(修订稿)二、卫星电视设计规划及技术要求1)网络技术水准卫星电视设计应以国家标准规定的指标为依据,参照济南省电视系统的工程 技术要求,目前宜采用860MH 於B 频传输技术,前端、放大器和信号分配设备选 用国内外先进技术水准的产品,使江苏润澳花园大酒店整个卫星工程在今后五年 至十年内,根据社会发展的需要,有充分发展的余地。
我公司设计的卫星电视系统,采用 860M HZ 邻频传输技术。
860M Hz 邻频传输 系统是目前普通城市有线电视网所采用,其特点:技术成熟,传输容量较大,可 传输100多个电视频道,传输图像及信号质量好等特点。
2)节目容量电视节目容量按 照860MHZ 邻频传输规划,系统可容纳90多个正向电视频道,其中包括四十多个增补频道。
数据通讯容量考虑未来交互式数字业务的发展, 来数据业务的发展。
3)对邻频前端的主要技术要求有:邻频抑制:为防止上下邻频载波干扰及中频干扰,要求带外抑制达到45 dB 。
寄生输出抑制:为防止频道寄生产物的干扰寄生输出抑制应达到60 dB以上。
载频稳定性:邻频系统各频道的载频总偏差应大于20KHz本频道图像伴音载波间距误差不大于10KHz)相邻频道间电平差:不大于1dB。
各频道电平差:要求相距9个频道间的载波电平差不大于2dB。
A/V功率比:应达到-17 dB,而且在-10~-20 dB间可调。
通带特性:要求-0.75MHz~+6MHZ 内幅度变化不大于土1dB。
电视机施工方案一、施工前准备确认施工场地已具备施工条件,如:施工现场应清理干净,确保无障碍物,方便施工。
确认施工图纸、设计文件、施工规范等相关技术资料齐全,以便施工人员了解并遵循。
准备好施工所需工具、材料,如电钻、螺丝刀、电线、安装架等。
二、设备选择与检查根据施工需求选择合适的电视机型号,确保电视机性能稳定、质量可靠。
对所选电视机进行全面检查,包括外观、功能等,确保无损坏、无故障。
三、安装位置确定根据施工图纸及现场实际情况,确定电视机的安装位置,确保安装位置符合设计要求,同时便于观看和操作。
考虑电视机周围环境,如光线、噪音等因素,以保证观看体验。
四、安装架制作与安装根据电视机尺寸和安装位置,制作合适的安装架。
安装架应稳固、牢靠,确保电视机安装后的稳定性。
在安装位置安装好安装架,确保安装架水平、垂直,以保证电视机的安装质量。
五、电视机安装与调试将电视机安装在安装架上,确保电视机安装牢固、稳定。
进行电视机的调试,包括频道搜索、声音、画面等方面的调试,确保电视机工作正常。
六、信号源接入与测试根据实际需求接入合适的信号源,如有线电视、卫星电视、网络电视等。
对接入的信号源进行测试,确保信号质量稳定、清晰。
七、电源线路布置根据现场实际情况,合理规划电源线路的走向和布置方式,确保电源线路安全、美观。
对电源线路进行固定和保护,防止意外损坏和触电风险。
八、质量检测与验收对安装完成的电视机进行质量检测,包括外观、功能、信号质量等方面的检测,确保施工质量符合要求。
邀请相关人员进行验收,验收合格后方可投入使用。
总结:本施工方案详细介绍了电视机施工的各个环节,包括施工前准备、设备选择与检查、安装位置确定、安装架制作与安装、电视机安装与调试、信号源接入与测试、电源线路布置以及质量检测与验收等。
施工人员应严格按照本方案进行操作,确保施工质量符合要求。
有线电视系统设计方案一、方案介绍:根据贵单位的需要及实际情况,该系统设计思路定位成集中供电型860MHz邻频传输系统,系统的总容量100套(PAL-D)电视信号,入户电平65±3dB,初期系统节目数量定为20套(根据需要可增加其它节目内容)。
数字卫星接收机完全符合DVB-S标准,采用意法ST处理器,具有高灵度信号接收功能;调制器采用内嵌式微机控制电路,图像中频、伴音中频、射频本振均采用PLL锁相。
二、系统设计依据:本有线电视系统以国家有关标准为依据,参考国内和研究了国内若干个城市有线电视系统的先进技术资料及经验,并结合贵单位的实际情况,设计出符合贵单位特点的有线电视系统。
系统设计的主要技术指标的依据如下:1、GY/T106-92《有线电视系统技术规范》2、GB50200-94《有线电视系统工程技术规范》3、GB/T50311-2000《建筑与建筑群综合布线系统工程设计规范》4、GB6510-86《30MHz-1GHz声音和电视信号的电缆分配系统》5、GBJ《民用建筑电缆电视工程技术规范》6、GB7401-87《彩色电视图像质量主观评价方法》三、本系统功能特点1)、向用户传输N套(PAL-D)高清晰数字卫星电视模拟信号,也可以在N套节目的基础上增加自办节目。
2)、网络通过光缆可以实行远距离传输,图像清晰、流畅。
3)、系统容量大,传输节目多。
四、广播电视系统组成及指标分配:1、系统组成系统主要由信号源、机房前端、干线传输、分配放大、同轴电缆分配网络组成。
2、指标分配:五、系统组成框图:37 37六、主要设备选用1、PBI-4000MUV 广播级全频道捷变式邻频调制主机(入网证书编号:0)(3C证书编号:)是专业级的全频道870MHz捷变式邻频电视调制器,采用高可靠性残留边带滤波器,中频调制信号处理方式;双重PLL 频率锁定,性能稳定可靠;射频放大采用进口模块组件,非线性失真小,确保高输出电平;其带外寄生输出抑制度大于60dB(若外加频道滤波器,可大于70dB);微电脑CPU控制,可编程100个频道,两位LED频道显示;有断电记忆功能,具有频率微调功能,最大微调频率范围可达±4MHz,射频输出电平高达115dBμV,有极好的音频及视频线性度;可独立或与PBI-3000MC, 2500MB, 2000MB调制器或其它品牌的调制器组成中大型的CATV系统,尤其可用于CATV系统的扩容和节目的增加。
文档收集于互联网,已重新整理排版.word版本可编辑.欢迎下载支持.
1文档来源为:从网络收集整理.word版本可编辑.
(2)有线电视系统施工方法及措施
1).施工工艺流程
系统的工艺流程如下:放线→管槽安装→穿线放缆→放大器安装→终端插
座、分配器及分支器安装→系统调试→工程交验
2).有线电视系统施工工艺及措施
① 现场定位测量
按照施工图中的设备、线路位置,进行现场实地测量安装支、吊架均属标准
件,其长度往往不能满足安装位置的要求,需要现场测量实际尺寸,制作必要的
支架、吊架,将标准支、吊架安装在自制支、吊架上。测定电缆桥架、金属线槽、
钢管的敷设位置,支、吊架安装固定位置,确定敷设方位,测量具体尺寸,画出
支、吊架草图,测出桥架、金属线槽三通、弯头等尺寸,以便进行施工材料选购
订货。
② 支、吊架加工制作:
首先根据支、吊架设备的重量,选用适当的型材,如角钢或扁钢。按照现场
测绘的尺寸进行加工,支架、吊架应焊接牢固,外观尽量美观,加工完毕的支、
吊架及其他附件均应除锈,除锈干净后涂一遍防锈底漆,再涂两遍色漆,油漆颜
色要和设备颜色或建筑物的颜色一致。
③ 线路敷设
信号线路不宜与强电线路同管或并行敷设,走线方式及要求应符合下表。
分
类
举 例 说 明 安装要求
干扰线路 220V交流供电线路 高电平线路,易对其他
线路造成干扰
距其他线路
45cm以上,双线绞
合行走
一般
线路
24V直流供电线路和单独传送的伴音线路 是中电平线路,既对其他线路干扰又受高电平线路干扰 距敏感线路
10cm左右,双线绞
合行走
敏感线路 视频传输电缆 是低电平线路,容易受到感应和干扰 互相间距5cm
以上,屏蔽线可不
文档收集于互联网,已重新整理排版.word版本可编辑.欢迎下载支持.
2文档来源为:从网络收集整理.word版本可编辑.
④ 放大器的安装,在各视频电缆敷设完毕,电源线引入室内,接地线已敷
设完毕,室内的地面施工完毕,粉刷和装饰工程已经结束,可进行。
⑤ 设备配接线
电缆由监控台、柜底部引入地槽,电缆离开机柜弯点10cm处开始成捆绑扎,
根据电缆的数量每隔200~400cm绑扎一次。所有电缆整根都应逐根标示明显永
久性标志,以区分电缆去向和传输信号。
引入室内或引出室外的电(光)缆在出入口处应加装防水弯,以免雨水顺电
(光)缆流入设备或监控台、柜。
视频电缆传输的电平信号很弱,其接续不但要求可靠牢固,同时不能使信号
衰减太大,连接处不允许扭接,要进行焊接,端头接续插头是,线芯和屏蔽层均
应焊接在插头上,插头不但要与设备插座相配套,还要与电缆外径相配套,插头
插入设备插座后,用插头外套螺母应将插头插座琐紧。安装时应合理计算每根电
缆的长度,按照每盘电缆的总长综合考虑,尽量减少中间接头。
监控室一般采用单相220V、50HZ电源供电,电源内部允许混入脉冲干扰脉
刺(可控硅开关电源、电弧焊接脉冲刺等),否则要隔离变压器供电。
在配电箱中的电缆余量应为配线箱周长的二份之一,电缆应沿配线槽、或绑
扎整齐敷设在配线箱内。若绑扎配线时,每10cm绑扎一次。
⑥ 地、供电、屏蔽、布线及防雷措施
系统的供电及接地好坏直接影响系统干扰能力,总的思路是消除或减弱 扰,
切断干扰的传输途径,提高传输途径对于干扰的衰减作用,具体措施是:
A.接地:
整个系统采用单点接地,接地母线采用铜质线,采用综合接地系统,接地电
阻不得大于1Ω,为了保证整个系统采用单点接地,在工程实施中做到视频信号
传送过程中每路信号之间严格隔离,单独供电,信号共地集中在中心机房,接地
措施的科学合理,可有力地保证了系统的搞干扰性能。
B.供电:
电源都由控制室集中供给。系统的电源由低压配电屏引出专用回路。(不 从
动力配电箱引出)。经过滤波器及交流稳压器(又称净化电源)后再供接控制室
考虑间距
文档收集于互联网,已重新整理排版.word版本可编辑.欢迎下载支持.
3文档来源为:从网络收集整理.word版本可编辑.
电箱。
C.屏蔽:
视频传输电缆、电源线和控制线均穿金属管敷设,金属管接地。视频传输电
缆与电源线、控制线不共管。
D.布线:
传输电缆、电源线各控制线不与电力线共管。传输电缆、控制丝尽可能采用
整根完整电缆。不允许电缆作普通人工连接加长。对确实对接的,采取专门的连
接措施作好连接处理。
E.防雷措施:
外壳及地线的处理均作防雷方面的处理措施。可抵御一般性的雷击。
做好各类人员的培训工作。
