木龙骨吊顶工程施工工艺
- 格式:pptx
- 大小:10.64 MB
- 文档页数:32


龙骨制作与安装制作过程是:先用木龙骨做框架结构,吊顶木龙骨应涂防火涂料,挂筋做在主龙骨上。
阶梯式吊顶用细木工板和木条组成。
木龙骨做好后上纸面石膏板,纸面石膏板与龙骨连接必须采用自攻螺丝,螺丝头部必须进入板面2mm左右,严禁采用枪钉,因为纸面石膏板强度低,枪钉接触面小,容易引起纸与石膏板分层,且对油漆施工造成很大麻烦。
石膏板拼接时应留有5mm左右缝隙,防止受潮膨胀引起顶面起拱。
纸面石膏板基层处理时应用防锈漆将螺丝点涂,否则锈迹会渗到表面。
然后对拼缝处用弹性腻子批平,用白胶贴上绷带,随后满批,一般批刮二到三遍,干后打磨平整,最后涂涂料。
对于安装筒灯的吊顶由于纸面石膏板强度低,所以,石膏板与龙骨间应加一层夹板,这样在安装、维修筒灯时即可以防止纸面石膏板损坏,又可加增加筒灯的安装牢度。
下面给你两个方案,你自己组合一下就行了,一个是木龙骨夹板墙身施工,一个是轻钢龙骨石膏板吊顶工程。
A、轻钢龙骨石膏板吊顶工程一、施工准备吊顶采用轻钢龙骨38×1.2,大厅采用50×1.2,T型铝合金龙骨32×22×1.1、22×22×1.1,石膏硅钙板600×600,Φ8吊杆,Φ8膨胀螺栓,角码40×40×4二、作业条件1、按照施工图纸在现场放出主控制线。
2、顶棚已按龙骨位置弹好线三、施工工艺施工顺序:弹吊点位置线弹吊顶高度线打眼安装吊杆安装主龙骨安装T型主龙骨及小骨机电设备安装、验收安装石膏板1、根据房间50水平线,用尺竖向量至吊顶设计标高,办公室2.6m(50线上返2.1m,水平允许偏差±3㎜),走廊2.3m(50线上返1.8m)沿墙四周弹顶棚标高水平线,并在墙上画好龙骨分档线,吊杆距墙150mm,主龙骨两端距墙距不大于150mm,且每根龙骨的间距为1m,在楼板下面弹好1m×1m方格线。
开敞大办公厅吊顶起拱20mm,小办公室起拱5mm.走廊、起拱2mm,房间的短向跨度起拱。
吊顶工程施工技术方案〔一〕装配式U 型轻钢龙骨吊顶1、施工预备⑴吊顶施工前,应在上一工序完成后进展。
对于原有孔洞应填补完整,无裂漏现象。
⑵对上工序安装的管线应进展工艺质量验收;所预留出、风高度应符合吊项设计标高。
2、施工工艺流程弹线T 安装主龙骨吊杆T 安装主龙骨T 安装次龙骨T 安装石膏板T 涂料T 饰面清理T 分项验收。
3、主要施工技术措施⑴弹线依据楼层标高水平线、设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。
⑵安装主龙骨吊杆在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装吊筋。
间距宜为9~12mm ,吊点分布要均匀。
⑶安装主龙骨间距宜为9~12mm,主龙骨用与之配套的龙骨吊件与吊筋安装。
⑷安装边龙骨边龙骨安装时用水泥钉固定,固定间距在3 mm 左右。
⑸安装次龙骨间距为4mm ,次龙骨间距6 mm 。
⑹安装纸面石膏板纸面石膏板与轻钢龙骨固定的方式承受自攻螺钉固定法,在已安装好并阅历收轻钢骨架下面〔即做隐蔽验收工作〕,安装纸面石膏板。
安装纸面石膏板用自攻螺丝固定,固定间距为150~170mm ,均匀布置,并与板面垂直,钉头嵌入纸面石膏板深度以0.5m 为宜,钉帽应刷防锈涂料,并用石膏腻子抹平。
⑺刷防锈漆轻钢龙骨架罩面板顶棚吊杆、固定吊杆铁件,在封罩面板前应刷防锈漆。
4、质量要求⑴纸面石膏板吊顶要外表平坦,干净,无污染。
边缘切割整齐全都,无划伤,缺楞掉角。
⑵留意龙骨与龙骨架的强度与刚度。
龙骨的接头处、吊挂处是受力的集中点,施工时应留意加固。
如在龙骨上悬吊设备,必需在龙骨上增加吊点。
⑶全部连接件、吊挂件要固定结实,龙骨不能松动,既要有上劲,也要有下劲,上下都不能有松动。
⑷掌握吊顶的平坦度:应从标高线水平度、吊点分布与固定、龙骨的刚度等几方面来考虑。
标高线水平度准确要求标高基准点和尺寸要求准确,吊顶面的水平掌握线应拉通线,线要拉直,最好承受尼龙线。

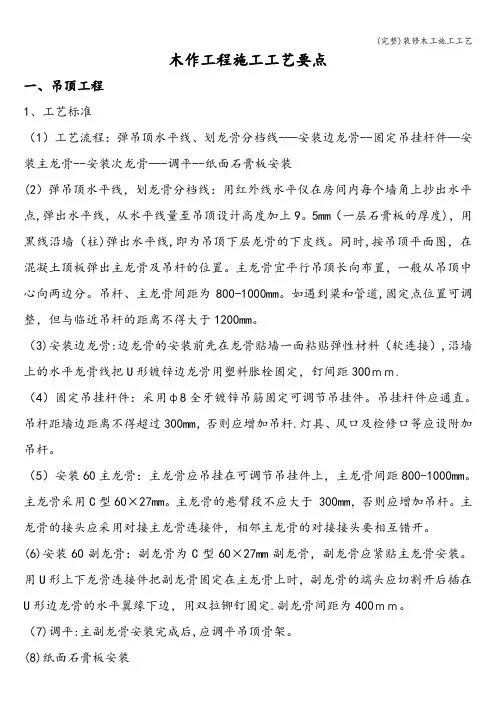

木作工程施工工艺要点一、吊顶工程1、工艺标准(1)工艺流程:弹吊顶水平线、划龙骨分档线-—安装边龙骨--固定吊挂杆件—安装主龙骨--安装次龙骨—-调平--纸面石膏板安装(2)弹吊顶水平线,划龙骨分档线:用红外线水平仪在房间内每个墙角上抄出水平点,弹出水平线,从水平线量至吊顶设计高度加上9。
5mm(一层石膏板的厚度),用黑线沿墙(柱)弹出水平线,即为吊顶下层龙骨的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨及吊杆的位置。
主龙骨宜平行吊顶长向布置,一般从吊顶中心向两边分。
吊杆、主龙骨间距为800-1000mm。
如遇到梁和管道,固定点位置可调整,但与临近吊杆的距离不得大于1200mm。
(3)安装边龙骨:边龙骨的安装前先在龙骨贴墙一面粘贴弹性材料(软连接),沿墙上的水平龙骨线把U形镀锌边龙骨用塑料胀栓固定,钉间距300mm.(4)固定吊挂杆件:采用ф8全牙镀锌吊筋固定可调节吊挂件。
吊挂杆件应通直。
吊杆距墙边距离不得超过300mm,否则应增加吊杆.灯具、风口及检修口等应设附加吊杆。
(5)安装60主龙骨:主龙骨应吊挂在可调节吊挂件上,主龙骨间距800-1000mm。
主龙骨采用C型60×27mm。
主龙骨的悬臂段不应大于 300mm,否则应增加吊杆。
主龙骨的接头应采用对接主龙骨连接件,相邻主龙骨的对接接头要相互错开。
(6)安装60副龙骨:副龙骨为C型60×27mm副龙骨,副龙骨应紧贴主龙骨安装。
用U形上下龙骨连接件把副龙骨固定在主龙骨上时,副龙骨的端头应切割开后插在U形边龙骨的水平翼缘下边,用双拉铆钉固定.副龙骨间距为400mm。
(7)调平:主副龙骨安装完成后,应调平吊顶骨架。
(8)纸面石膏板安装1)饰面板应在自由状态下固定,防止出现弯棱、凸鼓的现象;还应在棚顶四周封闭的情况下安装固定,防止板面受潮变形.纸面石膏板的长边(既包封边)应沿垂直次龙骨铺设;石膏板应从墙的一侧端头开始,顺序安装.纸面石膏板与龙骨固定,应从一块板的中间向板的四边进行固定,不得多点同时作业;2)石膏板接缝处必须安装在副龙骨上,石膏板边应位于龙骨的中央,石膏板同龙骨的重叠宽度应不小于15mm;相邻两张石膏板自然靠拢,对接留缝4—6mm,用嵌缝腻子加以覆盖,白乳胶粘贴嵌缝带;相邻石膏板必须错拼,禁止留通缝;石膏板侧口应同墙面顶紧,不留空隙,靠墙一侧倒45度角,便于刮嵌缝石膏。
第1篇一、适用范围本规程适用于建筑工程中各类吊顶工程的施工,包括吊顶的设计、材料准备、施工操作及验收等环节。
二、施工准备1. 设计准备:根据建筑物的设计要求,确定吊顶的类型、高度、材质及设计风格等。
2. 材料准备:根据设计要求,准备吊顶所需的材料,如石膏板、轻钢龙骨、木龙骨、铝扣板、矿棉板等,并确保材料符合国家标准。
3. 工具准备:准备吊顶施工所需的工具,如电钻、螺丝刀、切割机、水平尺、卷尺、扳手等。
4. 人员准备:组织施工队伍,明确各工种人员职责,进行技术交底和安全教育。
三、施工操作1. 施工测量:根据设计图纸,对吊顶区域进行测量,确定吊顶标高、平面尺寸及形状。
2. 龙骨安装:a. 在墙体或楼板面上弹出吊顶标高线,作为龙骨安装的基准线。
b. 根据设计要求,选择合适的龙骨类型,如轻钢龙骨、木龙骨等。
c. 使用电钻在基准线上钻孔,将膨胀螺栓固定在墙体或楼板面上。
d. 按照设计尺寸,将龙骨吊挂件固定在膨胀螺栓上,然后将龙骨吊挂件与龙骨连接。
e. 龙骨安装应平整、垂直,水平偏差不超过2mm,垂直偏差不超过3mm。
3. 吊顶板安装:a. 根据设计要求,选择合适的吊顶板,如石膏板、铝扣板等。
b. 将吊顶板按照设计尺寸切割成所需形状和尺寸。
c. 使用专用工具将吊顶板固定在龙骨上,确保吊顶板平整、牢固。
4. 接缝处理:a. 对吊顶板的接缝进行密封处理,防止水分渗透。
b. 使用专用密封胶或接缝带对吊顶板接缝进行密封,确保密封效果。
5. 验收:a. 施工完成后,对吊顶进行自检,检查吊顶的平整度、垂直度、接缝处理等是否符合设计要求。
b. 组织相关人员进行验收,确保吊顶质量达到设计标准。
四、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场应设置安全警示标志,确保施工安全。
3. 施工过程中,注意避免碰撞、损坏墙体或楼板。
4. 高空作业时,必须使用安全绳、安全带等安全设施,确保施工人员安全。
5. 严格遵守施工操作规程,避免违章作业。
