路基挡土墙技术交底11
- 格式:doc
- 大小:100.00 KB
- 文档页数:7
待砂浆强度达到70%以上时,方能回填墙背填料,以确保墙体稳定。采用透水性材料分层回填压实,基坑弃料如符合要求,应优先采用,回填层最大松铺厚度不得大于20cm。墙后泄水孔部位设置用300~400g/m2土工布包裹的砂砾反滤层。视作业面空间选择合适的压实机具,压实时应注意勿使墙身受到冲击影响,临近墙背1.0米的范围内,应采用蛙式打夯机、内燃式打夯机、手扶式震动压路机等小型压实机具碾压。
六、基坑开挖
基坑开挖前疏通地面排水系统。采用挖掘机开挖时严禁超挖,避免扰动基底原状土。挖至设计基底应预留20cm采用人工刷底、修整,确保基底平整,几何尺寸及基底高程符合要求。基底要刷成1:5的反坡(即内低外高),防止墙内土的挤压力引起挡土墙向外滑动。开挖时保证边坡稳定,若遇石方则采用破碎垂破除。基底开挖的平面尺寸应比设计尺寸加宽50cm左右;基坑坑壁坡度应视地质条件、基坑深度、施工方法等情况,采取相应的坡比。基础开挖后若出现与设计情况有出入时,应及时向项目部汇报,按实际情况调整设计。基坑开挖到设计标高后,应检查基底承载力,当基底为可塑性红粘土时,应对基底进行碎石换填,换填深度视现场情况确定,基底经监理工程师检验合格后应立即进行基础施工。开挖基坑的土方,在场地有条件堆放时,一定要留足回填需要的好土;多余的土方应一次运走,避免二次倒运。在基坑边弃土时,坑边的堆土应距基坑上口边缘1.2米以外,高度不得超过1.5m。任何土质基坑挖至标高后不得长时间暴露、扰动或浸泡而削弱基底承载能力。基坑开挖完成后,应放线复验,确认位置无误并经监理工程师签认后,可进行基础施工。
七、浆砌基础
1、砌筑前应将石料表面清洗干净,用水湿润,在基坑内外两侧立杆挂线,外侧面线应顺直平整、逐层收坡。
2、砌筑基础时应先坐浆后砌石。
3、基础沉降缝设置要求同墙身。
4、基础浆砌完成后立即用透水性材料分层回填基坑,用小型机械分层夯实,并使表层稍留向外斜坡,以免积水渗入浸泡基底。
5、基础浆砌工艺与墙身的工艺基本相同
2、位于弯道处的挡土墙应平顺、圆滑、美观。
3、实测项目参见公路路基施工规范质量检验标准(JTGF10-2006)。
砌体挡土墙施工质量标准
序号
检查项目
允许偏差
检查方法和频率
1
砂浆强度(MPa)
不小于设计强度
每1工作台班2组试件
2
平面位置(mm)
50
经纬仪:每20m检查墙顶外边线5点
3
顶面高程(mm)
±20
2.项目部试验人员除了对浆砌施工现场下发砂浆配料单外,还应履行“开盘鉴定”职责。所谓“开盘鉴定”就是在施工现场检查水泥、砂、拌合用水是否与配料单中的品种规格一致;检查每盘掺配的材料数量是否符合要求。砂宜装入手推车过磅,未经过磅称重的砂不得直接铲入搅拌机料斗内。宜在手推车内用墨汁标出水平线,将重量转换为体积,有利于施工的方便。
青麻絮,填塞深度不小于20cm。
十、砂浆试件制作
每工作台班制作两组自检用的和一组监理抽检用的标准养生试件,一组试件由6块试块组成。制作时将砂浆分两层(每层约40mm)先后放入涂了脱模剂的试模中,用捣棒(直径为20mm、长度200mm的钢棒,底面加工成平面)对每层砂浆均匀插捣25次。第二层插捣完毕后,用抹刀沿模壁插数次,使砂浆高出模壁6—8mm.。试件成型后0.5—1小时,再用抹刀刮掉剩余砂浆,并抹平表面在现场覆盖养护,一般情况下24小时脱模并标注施工部位和日期后分别送至施工单位和驻地办试验室标准养生。
四、施工准备
施工现场要求三通一平,水泥、砂、石料的质量指标已经试验室抽检合格;进场的施工机具设备能满足生产要求;操作工人、施工队负责人、技术员已接受过技术交底。根据图纸要求,已做好测量放线工作,有坡度要求的砌体,应立好自制的坡度门架。施工用的水泥、砂、石料应分类堆放,水泥应下垫上盖防雨防潮。砌筑砂浆应根据设计要求和现场材料实际情况,由试验员确定施工配合比,并写在标示标牌上。
水准仪:每20m检查2点
4
垂直度或坡度(%)
0.5
吊垂线:每20m检查4点
5
断面尺寸
不小于设计
尺量:每20m量4个断面
6
底面高程(mm)
±50
水准仪:每20m检查2点
7
表面平整度(mm)
混凝土块、料石
10
2m直尺:每20m检查5处,每处检查竖直和墙长两个方向
块石
20
片石
30
附:浆砌片石施工工艺框图
技术交底未明确之处详见路基防护设计图,施工队要严格按照技术交底、设计图纸及相关规范进行施工,保证工程质量。
工程部
负责人
现场技术员
班组签认
五、基础测量放线
依据设计图纸,用全站仪准确放出基础四个角点坐标点位,精确测定出挡土墙基座主(横)轴线和起讫点及沉降缝位置。按施工放样的实际需要,用水准仪测量挡土墙各点的原地面高程,用以确定基坑开挖深度。设置施工水准点,在基坑底面弹出轴线及墙身线,将轴线及墙身线引出作业段面之外。
十四、养生
砌体砌筑完成后应及时用草袋或土工布进行覆盖,并经常洒水保持湿润,养护期一般不得小于7天。养生期间应避免碰撞和承重。
十五、安全措施
施工人员必须佩戴安全帽和防护手套。高边坡施工要有防护绳、吊带、警示标牌等。在清除松石的施工过程中要有专人指挥,人工修坡时要注意塌方、滑坡等潜在风险,及时做出相应的调整,避免不必要的安全事故发生。施工现场电器作业,应由专职电工按规范操作。应检查作业区内使用设备及电线的漏电情况,发现问题立即整修。电器设备操作人员,必须穿合格劳保服装,戴标准绝缘手套。雨雪或潮湿天气,不宜在露天使用电器设备。施工现场用电设施应设置漏电保护装置。施工现场的配电盘应采取防雨雪措施。用电设备的金属外壳外应作接地保护。停、送电必须有专人负责。
搬运石块时要注意步调协调一致,施工便道应有足够的宽度和强度,确保运输安全,人工凿岩时要防止石块崩伤操作人员。搅拌机操作时应遵守操作规程,严禁违章操作。
十六、施工质量
工程部
负责人
现场技术员
班组签认
1、砌体表面平整,砌缝完好、无开裂现象;勾缝平顺、无脱落现象,泄水孔坡度向外,无堵塞现象;沉降缝整齐垂直,上下贯通,施工完后用麻絮沥青填塞。

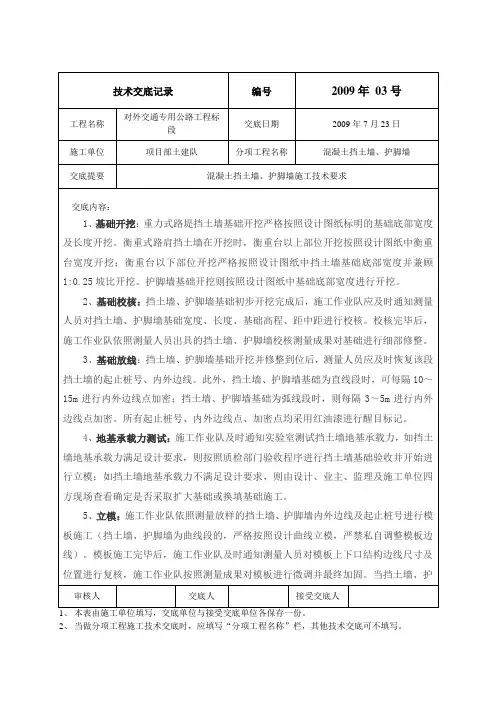

技术交底书
单位:编号
工程项目
路基挡土墙
工程
工程部位
K2+660-K14+948.927
接受班主
及有关人员
工程数量
进度要求
按项目部要求
日期
交底内容:
一、路基挡土墙工程概况
本工程路基挡土墙设计为重力式挡土墙,路基填方高度超过8米的路段设置仰斜式挡土墙进行防护,挡土墙采用M7.5浆砌片石、块石砌筑,10号砂浆勾凹缝。挡土墙砌筑里程段为K4+958~K5+020,K14+240~K14+380,K14+440~K14+460左侧,K11+270~K11+313、K13+246~K13+324,K14+470~K14+470右侧。
十二、勾缝工艺:
工程部
负责人
现场技术员
班组签认
浆砌片石挡土墙应勾凹缝,而且是真凹缝,严禁勾假凹缝。勾缝后石块轮廓不能被掩盖,真实砌缝的准确位置和宽度应清晰可见。勾缝前应检验缝槽深度不小于20mm,缝槽宽度应是砌缝的真实宽度,不合要求者应返工处理。对合格缝槽充分清洗湿润后,用10号的砂浆(用细砂拌制)勾缝,缝面高度比砌体石略低2—4mm,勾缝砂浆面应平整、光滑,勾完缝后,砌石轮廓分明、清晰可见。凹缝处涂以墨汁,增加美感。
工程部
负责人
现场技术员
班组签认
八、砂浆拌合
1.砌筑砂浆标号为M7.5,施工配合比以重量计进行配料,采用小型搅拌机械拌合。砂浆的设计配合比由项目部试验室提供,掺水量依据砂的含水率适当调整。砂浆拌合投料顺序为砂、水泥干拌后再加水湿拌,湿拌时间不得少于45s。砂浆随拌随用,保持适宜的稠度(30-50mm),一般宜在2小时内使用完毕。发生离析、泌水的砂浆,砌筑前应重新拌合,已超时或凝固的砂浆不得使用。拌合好的砂浆由手推翻斗车运至砌石现场,堆放在干净的铁皮上,严禁存放在地面上。
工程部
负责人
现场技术员
班组签认
与竖缝宽度不大于20mm,较宽的砌缝可用小锤将小石片敲入挤塞,但石片应被砂浆包裹。在砂浆未凝固前,将砌缝砂浆刮深不小于20mm,为以后勾缝做准备。
4.浆砌片石应嵌入边坡内0.2m,以防地表水灌入。相邻挡土墙设计高差较大时,应先砌筑高墙段。砌筑中断时,应将砌筑好的石层空隙用砂浆填满,再砌筑时应将石层表面清扫干净,洒水湿润,工作缝应留斜茬。
2.每层砌石都应先坐浆后砌石,坐浆厚度应使石料在挤压安砌时能紧密连结,且砌石砂浆密实饱满。应选用具有比较整齐表面的大尺寸石块作为定位石(角隅石)及镶面石。分层砌筑时各砌层应先砌角石,后边石或面石,最后才砌筑腹石。外围固定砌块应与里层砌块交错连成一体,定位石的砌缝应满铺砂浆,不得镶嵌小石块。
3.砌筑腹石时,砌体中的石块应大小搭配,石料间的砌缝要互相交错、咬搭,砂浆密实。石料之间不得无砂浆直接接触,也不准干填石料后铺灌砂浆。片石不宜竖立使用,砌筑时应将尖锐突出部分敲除。一般情况下较大的石料以大面为底,但是浆砌片石时,需利用片石的自然形状,将大小砌石相互交错的衔接在一起,除最下一层石块应大面朝下外,上面的石块不一定必须大面朝下,做到犬牙交错,搭配紧密即可。同时在砌下层石块时,即应考虑上层石块如何接砌,砌筑过程中还要将石料的缝隙留开,保证2公分的深度,以利于勾缝。平缝
九、浆砌墙身
