大体积混凝土温控方案
- 格式:doc
- 大小:26.00 KB
- 文档页数:5

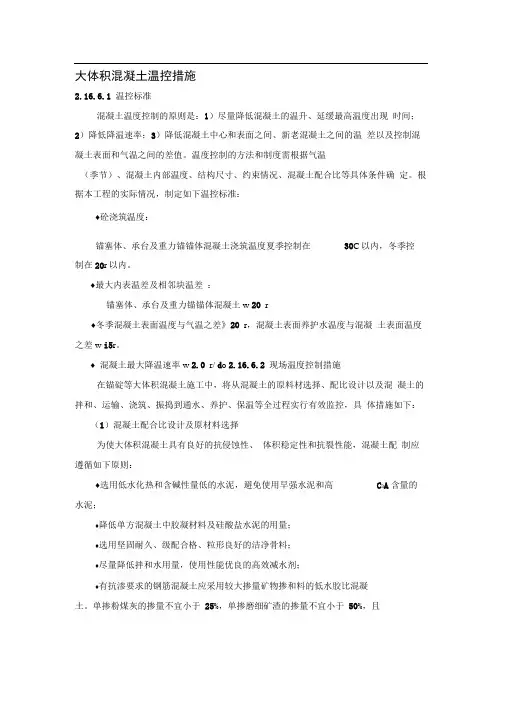

大体积混凝土温控措施2.16.6.1 温控标准混凝土温度控制的原则是:1)尽量降低混凝土的温升、延缓最高温度出现时间;2)降低降温速率;3)降低混凝土中心和表面之间、新老混凝土之间的温差以及控制混凝土表面和气温之间的差值。
温度控制的方法和制度需根据气温(季节)、混凝土内部温度、结构尺寸、约束情况、混凝土配合比等具体条件确定。
根据本工程的实际情况,制定如下温控标准:♦砼浇筑温度:锚塞体、承台及重力锚锚体混凝土浇筑温度夏季控制在30C以内,冬季控制在20r以内。
♦最大内表温差及相邻块温差:锚塞体、承台及重力锚锚体混凝土w 20 r♦冬季混凝土表面温度与气温之差》20 r,混凝土表面养护水温度与混凝土表面温度之差w i5r。
♦混凝土最大降温速率w 2.0 r/ d o 2.16.6.2 现场温度控制措施在锚碇等大体积混凝土施工中,将从混凝土的原料材选择、配比设计以及混凝土的拌和、运输、浇筑、振捣到通水、养护、保温等全过程实行有效监控,具体措施如下:(1)混凝土配合比设计及原材料选择为使大体积混凝土具有良好的抗侵蚀性、体积稳定性和抗裂性能,混凝土配制应遵循如下原则:♦选用低水化热和含碱性量低的水泥,避免使用早强水泥和高C3A含量的水泥;♦降低单方混凝土中胶凝材料及硅酸盐水泥的用量;♦选用坚固耐久、级配合格、粒形良好的洁净骨料;♦尽量降低拌和水用量,使用性能优良的高效减水剂;♦有抗渗要求的钢筋混凝土应采用较大掺量矿物掺和料的低水胶比混凝土。
单掺粉煤灰的掺量不宜小于25%,单掺磨细矿渣的掺量不宜小于50%,且宜使用粉煤灰加硅灰、粉煤灰加矿渣或两种以上的矿物掺和料。
(2)混凝土浇筑温度的控制降低混凝土的浇筑温度对控制混凝土裂缝非常重要。
相同混凝土,入模温度高的温升值要比入模温度低的大许多。
混凝土的入模温度应视气温而调整。
在炎热气候下不应超过28C,冬季不应低于5C。
在混凝土浇筑之前,通过测量水泥、粉煤灰、砂、石、水的温度,可以估算浇筑温度。
简述大体积混凝土温度控制措施大体积混凝土温度控制措施1. 引言大体积混凝土结构由于其体积庞大、内部化学反应热释放较高,易引起温度升高和应力积累,从而影响混凝土的强度和耐久性。
因此,采取适当的温度控制措施对于确保混凝土结构的质量和使用寿命至关重要。
2. 温度控制的目标温度控制的主要目标是确保混凝土中温度的合理控制,避免温度过高引起开裂或者温度过低导致强度下降。
具体目标包括:控制混凝土的最高温度、温度梯度和温度变化速率;控制混凝土的表面温度和环境温度;控制混凝土的降温速度和时间。
3. 温度控制措施3.1 混凝土材料的选择:选择低热释放水泥、矿渣粉等掺合料,减少混凝土的内部热释放。
同时,控制水灰比,选用合适的减水剂,以提高混凝土的流动性和可泵性。
3.2 施工时的温度控制:在混凝土浇筑过程中,采取以下措施控制温度:- 分段浇注:将大体积混凝土结构的浇筑过程划分为若干个段,逐段进行浇筑,以减少热量的积累。
- 使用冷却管道:在混凝土中埋设冷却管道,通过水的循环流动,实现对混凝土温度的控制。
- 预冷处理:在浇筑前,可以采取喷淋水或者铺设湿布等方式对模板进行预冷处理。
3.3 后期养护中的温度控制:在混凝土浇筑完成后,采取以下措施控制温度:- 加强养护措施:及时采取覆盖物、湿润养护、避免阳光直射等措施,防止混凝土水分的蒸发过快。
- 冷却处理:可以采用降温剂进行冷却处理,有效降低混凝土的温度。
4. 监测和评估在大体积混凝土温度控制过程中,应进行温度监测和评估,以确保控制措施的有效性。
监测方法包括使用温度计测量混凝土的温度、应力计测量混凝土的应力等。
5. 附件本所涉及的附件如下:- 附件1:混凝土温度控制计划表- 附件2:大体积混凝土施工工艺图6. 法律名词及注释本所涉及的法律名词及注释如下:- 混凝土结构:指使用混凝土作为主要材料的建造结构。
- 温度梯度:指混凝土中不同部位之间的温度差异。
- 水泥:指用于制备混凝土的粉状胶凝材料。

大体积混凝土温控方案引言大体积混凝土是指较大体积、较大截面的混凝土构件,例如桥梁、大型水利工程、地下结构等。
这类构件在施工过程中需要注意控制温度变化,以确保施工质量和工程的使用寿命。
本文将介绍一种大体积混凝土温控方案,以确保混凝土的合理保温和降温,提高混凝土的强度和耐久性。
温度控制的重要性大体积混凝土的温度控制十分重要。
温度变化会导致混凝土的收缩和膨胀,使混凝土产生裂缝,从而降低混凝土的承载能力和耐久性。
在施工过程中,混凝土的温度变化还会影响其初期强度的发展和硬化的速度。
因此,合理的混凝土温控方案能够有效地提高混凝土的性能并延长其使用寿命。
温控方案的设计1.预冷措施在施工开始之前,可以采取预冷措施来降低模板温度,以减缓混凝土的硬化速度。
预冷措施可以使用水冷却剂或其他冷却材料对模板进行喷洒,使模板表面温度降低。
2.温控剂的使用温控剂是一种可添加到混凝土中的控温材料。
温控剂可以通过吸热或释热的方式调节混凝土的温度。
在热天气条件下,可以选择吸热剂来吸收混凝土中的热量,降低混凝土的温度。
而在寒冷的气候条件下,可以选择释热剂来提供额外的热量,增加混凝土的温度。
温控剂的使用需要根据当地气候条件和混凝土的特性进行合理选择。
3.保温措施在混凝土浇筑完成后,需要采取保温措施来避免混凝土温度过快降低。
常用的保温措施包括覆盖绝热材料或保温被等,以减少混凝土与外界环境的热交换。
这样可以延缓混凝土的硬化过程,促使混凝土达到更高的强度。
4.后期降温控制在混凝土达到一定强度后,需要进行后期降温控制。
降温控制可以通过水冷却、喷洒降温剂或其他方法来实现。
后期降温控制可以有效地降低混凝土的温度,减缓混凝土的收缩过程,避免产生裂缝。
温控方案的执行与监测执行大体积混凝土的温控方案需要配备专业的温控设备和人员。
温控设备包括温度传感器、温度调节装置和温控系统等。
通过合理配置这些设备,可以对混凝土的温度进行实时监测和调节,以确保温度控制方案的有效执行。
大体积混凝土施工温控指标大体积混凝土施工中,温度的控制是非常重要的。
温度的控制不仅影响着混凝土的强度、耐久性和变形性能,还影响着混凝土的开裂和裂缝的发生。
因此,我们需要对大体积混凝土施工中的温度进行控制。
一、大体积混凝土施工中温度的控制1.控制混凝土的温升速率大体积混凝土的温升速率不能过快,应该控制在3℃/h以下。
如果温升速率过快,会导致混凝土出现裂缝和变形等问题。
2.控制混凝土的最高温度大体积混凝土的最高温度一般控制在70℃以下。
如果温度过高,会导致混凝土内部的水分蒸发过快,从而引起混凝土的收缩和变形。
3.控制混凝土的温度梯度大体积混凝土的温度梯度应该控制在20℃以下。
如果温度梯度过大,会导致混凝土的收缩和变形,从而引起裂缝的发生。
二、大体积混凝土施工中的温控措施1.冷却措施在大体积混凝土施工中,可以采取冷却措施来控制温度。
例如,在混凝土的配合中添加冰块或冰水,或在混凝土表面喷水冷却等。
2.保温措施在大体积混凝土施工中,可以采取保温措施来控制温度。
例如,在混凝土表面覆盖保温材料,或在混凝土表面喷涂保温材料等。
3.减少混凝土的体积在大体积混凝土施工中,可以采取减少混凝土体积的措施来控制温度。
例如,分段施工,或采用小型模板施工等。
4.控制混凝土配合比在大体积混凝土施工中,可以通过控制混凝土配合比来控制温度。
例如,通过减少水泥用量,增加细集料用量等。
三、大体积混凝土施工中的注意事项1.混凝土施工时要注意天气条件,避免在高温、低温和潮湿的天气条件下施工。
2.混凝土施工时要注意混凝土的浇筑方式,避免浇筑过程中出现温度差异。
3.混凝土施工时要注意混凝土的养护,保持混凝土表面的湿润。
4.混凝土施工时要注意加强施工管理,确保施工质量。
大体积混凝土施工中的温度控制是非常重要的,需要采取相应的措施来控制温度。
同时,施工过程中需要注意一些细节问题,确保施工质量。
大体积混凝土测温方案一、工程概述在本次工程项目中,涉及到大体积混凝土的施工。
大体积混凝土由于其体积较大,水泥水化热释放集中,内部温升较快,容易产生温度裂缝,从而影响混凝土的质量和结构的安全性。
因此,为了有效控制大体积混凝土的温度变化,确保混凝土的质量,特制定本测温方案。
二、测温目的1、实时监测混凝土内部的温度变化,及时掌握混凝土的温升和降温情况。
2、发现温度异常,及时采取有效的温控措施,防止混凝土出现温度裂缝。
3、为施工过程中的养护措施提供依据,确保混凝土在适宜的温度环境下硬化。
三、测温设备选择1、采用电子测温仪进行温度测量,其具有测量精度高、响应速度快、数据存储方便等优点。
2、测温传感器选用热敏电阻式传感器,能够准确地感知混凝土内部的温度变化。
四、测温点布置1、根据混凝土的结构特点和尺寸,合理布置测温点。
在平面上,测温点应分布均匀,在重点部位(如基础的边角、结构的核心部位等)应适当加密。
2、在垂直方向上,测温点应沿混凝土的厚度方向布置,一般在混凝土表面以下50mm、混凝土中部和距底面50mm 处分别设置测温点。
3、每个测温点应设置多个传感器,以监测不同深度的温度变化。
五、测温时间及频率1、从混凝土浇筑开始,即进行温度测量。
2、在混凝土浇筑后的前 3 天,每 2 小时测量一次;第 4 7 天,每4 小时测量一次;第 8 14 天,每 8 小时测量一次;14 天后,每天测量一次,直至混凝土内部温度与环境温度之差小于 25℃为止。
六、测温数据记录与分析1、每次测量后,应及时记录测温数据,包括测量时间、测温点位置、各深度的温度值等。
2、对测温数据进行整理和分析,绘制温度变化曲线,观察温度的上升和下降趋势。
3、当发现混凝土内部温度过高或温差过大时,应及时报告,并采取相应的温控措施。
七、温控措施1、优化混凝土配合比,减少水泥用量,降低水化热。
2、分层浇筑混凝土,控制每层的浇筑厚度,以利于散热。
3、在混凝土中埋设冷却水管,通过循环水降低混凝土内部温度。
主墩承台大体积混凝土温控施工方案一、工程概述本工程主墩承台尺寸较大,混凝土浇筑方量多,属于大体积混凝土施工。
大体积混凝土由于水泥水化热的作用,在浇筑后将经历升温期、降温期和稳定期三个阶段,容易产生温度裂缝,影响结构的安全性和耐久性。
因此,必须采取有效的温控措施,确保混凝土的质量。
二、温控标准根据相关规范和工程经验,确定本工程主墩承台大体积混凝土的温控标准如下:1、混凝土内部最高温度不宜超过 75℃。
2、混凝土内表温差不宜超过 25℃。
3、混凝土表面与大气温差不宜超过 20℃。
三、温控措施(一)原材料选择与优化1、水泥:选用水化热较低的水泥品种,如矿渣硅酸盐水泥或粉煤灰硅酸盐水泥。
2、骨料:采用级配良好的粗、细骨料,严格控制含泥量。
粗骨料选用粒径较大的碎石,以减少水泥用量;细骨料选用中粗砂。
3、掺合料:适量掺入粉煤灰、矿渣粉等掺合料,降低水泥用量,改善混凝土的和易性和耐久性。
4、外加剂:选用缓凝型高效减水剂,延长混凝土的凝结时间,降低水化热峰值。
(二)配合比设计通过优化配合比,在满足混凝土强度和工作性能的前提下,尽量减少水泥用量,降低水化热。
经过试配,确定本工程主墩承台混凝土的配合比如下:水泥:_____kg/m³粉煤灰:_____kg/m³矿渣粉:_____kg/m³砂:_____kg/m³石子:_____kg/m³水:_____kg/m³外加剂:_____%(三)混凝土浇筑1、合理安排浇筑顺序,采用分层分段浇筑,每层厚度控制在 30~50cm 之间,以利于混凝土散热。
2、控制浇筑速度,避免混凝土堆积过高,造成内部温度过高。
3、加强振捣,确保混凝土密实,避免出现蜂窝、麻面等质量缺陷。
(四)冷却水管布置在主墩承台内部布置冷却水管,通过循环冷却水降低混凝土内部温度。
冷却水管采用直径为_____mm 的钢管,水平间距和垂直间距均为_____m。
大体积混凝土的温控方法大体积混凝土(Mass Concrete)是指靠自身重力和内部温度控制来抵抗龟裂和温度变形的混凝土结构。
由于其较大的体积和热量积累效应,大体积混凝土在硬化过程中产生的温度升高会导致内部温度应力的产生,并可能引发龟裂,从而影响结构的安全性和可持续性。
为了解决大体积混凝土的温度控制问题,本文将介绍几种常用的温控方法。
1.预冷技术预冷技术是通过在混凝土浇筑前对骨料和水进行冷却处理,以降低混凝土的浇筑温度,减缓混凝土的升温速度,从而控制混凝土的内部温度变化。
预冷技术可以采用冰水或冰块将骨料和水进行预冷,也可以借助冷却剂的作用来实现。
预冷技术能有效降低大体积混凝土的温度升高速度,减小混凝土的温度差异,从而减少龟裂和变形的产生。
2.降温剂的应用降温剂是一种添加剂,可以通过改变混凝土内部的物理和化学反应,减少产热反应,降低混凝土的温度。
常用的降温剂包括冰冻盐水、冰冻融雪剂等。
在混凝土浇筑过程中适量添加降温剂,可以有效地降低混凝土的温度升高速度,控制内部温度差异,减少龟裂的风险。
3.隔热措施隔热措施是通过在混凝土结构的外部表面或内部设置隔热材料,减缓混凝土的热量传递速度,从而控制混凝土的温度升高。
常用的隔热材料包括聚苯板、泡沫混凝土等。
在大体积混凝土结构的外表面或内部适当安装隔热材料,可以有效减少外界温度对混凝土的影响,降低混凝土的温度升高速度。
4.冷却系统冷却系统是一种通过向混凝土结构中引入冷却剂或者水来降低混凝土温度的方法。
冷却系统通常由冷却管线、冷凝器和水泵等组成。
通过冷却系统,可以将冷却剂或水循环导入混凝土结构内部,降低混凝土的温度,有效控制混凝土的温度升高速度。
综上所述,大体积混凝土的温控方法包括预冷技术、降温剂的应用、隔热措施和冷却系统。
这些方法旨在减缓混凝土的温度升高速度,控制内部温度差异,降低龟裂和变形的风险。
在实际工程中,应根据具体情况选择适合的温控方法,并综合考虑材料成本、施工条件和项目要求等因素,以确保大体积混凝土结构的安全性和可持续性。
大体积混凝土温度测控技术规范一、引言大体积混凝土在现代建筑工程中应用广泛,如大型基础、桥梁墩台、高层建筑物的地下室等。
由于其体积大,水泥水化热释放集中,内部温升快,如果控制不当,容易产生温度裂缝,影响结构的安全性和耐久性。
因此,对大体积混凝土进行温度测控是保证工程质量的重要措施。
二、大体积混凝土温度测控的目的和意义(一)目的通过对大体积混凝土温度的监测和控制,及时掌握混凝土内部温度变化情况,采取有效的温控措施,将混凝土内外温差控制在允许范围内,防止温度裂缝的产生。
(二)意义保证大体积混凝土结构的质量和安全,延长结构的使用寿命,减少后期维修成本。
同时,合理的温度测控还可以优化施工工艺,提高施工效率,降低工程造价。
三、大体积混凝土温度测控的基本要求(一)测温点的布置测温点的布置应具有代表性和均匀性,能反映混凝土内部温度场的分布情况。
一般应在混凝土的中心、表面、角部、边缘等部位设置测温点,间距不宜大于 500mm。
对于厚度较大的混凝土,还应在厚度方向上分层布置测温点。
(二)测温设备的选择应选用精度高、稳定性好、响应速度快的测温设备,如热电偶、热敏电阻等。
测温设备在使用前应进行校准和调试,确保测量数据的准确性。
(三)测温时间间隔在混凝土浇筑后的前 3 天,测温时间间隔不宜大于 2 小时;3 天后,测温时间间隔可适当延长,但不宜大于 6 小时。
当混凝土内部温度变化较大或接近温控指标时,应加密测温次数。
(四)温控指标大体积混凝土的温控指标一般包括混凝土内部最高温度、内外温差、降温速率等。
混凝土内部最高温度不宜超过 75℃,内外温差不宜超过25℃,降温速率不宜大于 20℃/d。
四、大体积混凝土温度监测的方法和步骤(一)监测方法1、人工监测采用温度计等设备进行人工测量和记录温度数据。
这种方法简单易行,但劳动强度大,数据准确性受人为因素影响较大。
2、自动监测利用自动化测温系统,通过传感器将温度信号传输至数据采集器,再由计算机进行数据分析和处理。
大体积混凝土控温专项施工方案目录1.工程概况................................................................................................................................. - 3 -2.编制依据................................................................................................................................. - 3 - 2.1大体积混凝土施工管理小组机构................................................................................. - 4 - 2.2施工机械设备................................................................................................................. - 4 - 2.3劳动力配置..................................................................................................................... - 5 -2.4施工前准备..................................................................................................................... - 5 -3.大体积混凝土控温施工方案................................................................................................. - 6 - 3.1混凝土温度控制要求..................................................................................................... - 6 - 3.2混凝土温度控制标准..................................................................................................... - 7 - 3.3混凝土配合比控制措施................................................................................................. - 9 - 3.4混凝土运输控制措施................................................................................................... - 10 - 3.5混凝土浇筑温度控制....................................................................................................- 11 - 3.6砼浇筑质量控制措施................................................................................................... - 12 -3.7应急措施....................................................................................................................... - 14 -4.特殊季节的施工措施........................................................................................................... - 16 - 4.1雨季混凝土温度控制措施........................................................................................... - 16 -4.2高温季节混凝土温度控制措施................................................................................... - 16 -5.质量及安全、文明施工保证措施....................................................................................... - 17 - 5.1质量保证措施............................................................................................................... - 17 -5.2安全、文明施工保证措施............................................................................................ - 18 -6.附表....................................................................................................................................... - 19 -1.工程概况输水管道结构型式为钻爆法隧洞、顶管和箱涵,工程内容主要包括进水闸、钻爆法洞、顶管、3座临时顶管井、1座永久顶管井以及输水箱涵等。

大体积混凝土温控措施大体积混凝土在现代建筑工程中应用广泛,如大型基础、桥梁墩台、大坝等。
由于其体积大,水泥水化热释放集中,内部温升快,容易产生温度裂缝,影响结构的安全性和耐久性。
因此,采取有效的温控措施至关重要。
一、大体积混凝土温度裂缝产生的原因大体积混凝土在浇筑后,水泥水化过程中会释放出大量的热量,导致混凝土内部温度迅速升高。
而混凝土表面散热较快,形成较大的内外温差。
当温差超过一定限度时,混凝土内部产生压应力,表面产生拉应力。
由于混凝土早期抗拉强度较低,当表面拉应力超过混凝土抗拉强度时,就会产生裂缝。
此外,混凝土在降温阶段,由于收缩受到约束,也会产生拉应力,从而导致裂缝的产生。
二、大体积混凝土温控的基本原则1、控制混凝土内外温差尽量减小混凝土内外温差,一般要求不超过 25℃。
2、控制混凝土降温速率降温速率不宜大于 20℃/d,以避免温度骤降引起的裂缝。
3、延缓混凝土降温时间通过保温保湿养护等措施,延长混凝土散热时间,降低混凝土中心最高温度。
三、大体积混凝土温控措施1、原材料选择与优化(1)水泥选用水化热较低的水泥品种,如矿渣硅酸盐水泥、粉煤灰硅酸盐水泥等。
(2)骨料选用粒径较大、级配良好的粗骨料,以减少水泥用量,降低水化热。
同时,严格控制骨料的含泥量。
(3)掺合料适量掺入粉煤灰、矿渣粉等掺合料,不仅可以降低水泥用量,减少水化热,还能改善混凝土的和易性和耐久性。
2、配合比设计通过优化配合比,在保证混凝土强度和工作性能的前提下,尽量减少水泥用量,降低水化热。
可以采用增加骨料用量、掺入外加剂等方法来实现。
3、施工工艺控制(1)分层浇筑采用分层浇筑的方法,每层厚度不宜超过 500mm,以利于混凝土散热。
(2)振捣密实振捣过程中应避免过振或漏振,确保混凝土密实,提高混凝土的抗拉强度。
(3)控制浇筑温度在炎热季节施工时,应采取措施降低混凝土原材料的温度,如对骨料进行遮阳、洒水降温,对拌合水加冰等,将混凝土浇筑温度控制在合理范围内。
大体积混凝土温控记录大体积混凝土在现代建筑工程中应用广泛,然而由于其体积较大,水泥水化热释放集中,内部温升快,如果温控措施不当,容易产生温度裂缝,影响结构的安全性和耐久性。
因此,对大体积混凝土进行温度控制并做好详细的温控记录至关重要。
一、工程概述本次施工的大体积混凝土结构为某高层建筑的基础筏板,混凝土强度等级为 C40,筏板厚度为 25 米,平面尺寸为 50 米×30 米。
混凝土浇筑量约为 3750 立方米,采用商品混凝土泵送浇筑。
二、温控方案为了有效地控制大体积混凝土的温度,施工前制定了详细的温控方案,主要包括以下几个方面:1、原材料选择选用低水化热的水泥,如矿渣硅酸盐水泥;掺入适量的粉煤灰和矿粉,以降低水泥用量,减少水化热;选用级配良好的粗、细骨料,控制含泥量。
2、混凝土配合比设计通过优化配合比,降低混凝土的绝热温升。
在满足设计强度和施工要求的前提下,尽量减少水泥用量,增加粉煤灰和矿粉的掺量,同时控制水胶比。
3、混凝土浇筑采用分层分段浇筑的方法,每层浇筑厚度不超过 500 毫米,相邻两层浇筑时间间隔不超过混凝土初凝时间。
浇筑过程中,采用振捣棒振捣密实,避免漏振和过振。
4、温度监测在混凝土内部埋设测温传感器,监测混凝土内部的温度变化。
测温点的布置应具有代表性,在筏板的中心、边缘、角部等部位均设置测温点,每个测温点沿深度方向布置3 个传感器,分别测量混凝土表面、中部和底部的温度。
5、保温保湿养护混凝土浇筑完成后,及时覆盖塑料薄膜和保温棉进行保温保湿养护,养护时间不少于14 天。
通过保温保湿养护,减少混凝土表面的热散失,控制混凝土内外温差。
三、温度监测结果1、混凝土浇筑过程中的温度混凝土浇筑时的入模温度为 25℃左右,在浇筑过程中,由于水泥水化热的释放,混凝土内部温度迅速上升。
在浇筑完成后的 24 小时内,混凝土内部温度达到峰值,中心部位的最高温度达到 70℃左右,边缘部位的最高温度达到 65℃左右。
大体积混凝土温控措施及监控技术简介大体积混凝土在施工中具有以下优点:可以减少施工接缝,减少材料浪费,减少施工人员数量。
但是大体积混凝土在施工过程中会产生大量的热量,热应力容易引起混凝土开裂,影响结构的力学性能和耐久性。
因此,需要采取一些措施来控制混凝土的温度,防止混凝土裂缝的产生。
温控措施常用的混凝土温控措施包括以下几种:1. 降低混凝土拌合物温度降低混凝土拌合物温度可以减少混凝土的初期升温速率,并使混凝土的凝结热迟迟不散发,从而降低混凝土的峰值温度和最终温度。
常用的方法包括:使用低温水或冰来调节拌合物温度,控制水灰比,采用更慢的水泥类型等。
2. 冷却混凝土通过在混凝土表面喷淋水或冷却管道冷却混凝土,可以使混凝土表面温度降低,缩短混凝土的升温时间,从而降低混凝土的峰值温度和最终温度。
3. 控制混凝土温度升高速率采用先期放置或分层浇筑等施工工艺控制混凝土的升温速率,减少混凝土生热量的堆积,从而减小混凝土的温度应力。
4. 预应力混凝土筋布置钢筋的预应力张拉对混凝土的温度应力有着明显的缓解作用。
预设的预应力张拉应继续在混凝土制品的周围形成较小的温度应力区域,使整块混凝土的温度应力最小化。
温度监控技术温度监控技术是对混凝土温度进行实时监测和管理,可以实时反馈混凝土的温度变化情况,从而及时采取相应措施来控制混凝土的温度。
目前,常用的混凝土温度监控技术包括以下几种:1. 温度计监控法通过在混凝土中设置温度计,实时监测混凝土的温度变化,判断混凝土的温度升高速率和温度分布状况,从而调整施工措施,控制混凝土的温度。
2. 声发射技术通过检测混凝土内部的声波变化,可以判断混凝土裂缝的出现和扩展情况,及时采取措施来控制混凝土的裂缝,保证结构的安全性和稳定性。
3. 微波检测技术微波检测技术基于混凝土的介电常数与温度的关系来实时监测混凝土的温度状态,适用于大体积混凝土的温度控制和监测。
4. 激光测量技术激光测量技术可以测量混凝土内部的位移和应力状态,通过捕捉混凝土的应力变化情况,可以实时监测混凝土裂缝的出现和发展情况,并采取相应的措施控制混凝土的破坏。
大体积混凝土常见的温控措施有哪些范本一:大体积混凝土常见的温控措施1. 温度控制目标1.1 温度控制的目的1.2 温度控制的重要性2. 温度控制方法2.1 预冷措施2.1.1 冷却剂的选择和使用2.1.2 冷却系统的设计及运行参数2.2 温度监测2.2.1 温度传感器的选择与布置2.2.2 温度监测系统的搭建与使用2.3 散热措施2.3.1 表面散热措施2.3.2 内部散热措施2.4 加热措施2.4.1 外加热系统的选择与使用 2.4.2 加热系统的设计及运行参数 2.5 绝热措施2.5.1 绝热材料的选择和使用2.5.2 绝热层的设计和施工3. 温度控制管理3.1 温度控制计划的编制3.2 温度控制的监督与检查3.3 温度控制的记录与分析4. 温度控制后续工作4.1 结构物的温度性能分析4.2 温度控制的效果评估4.3 温度控制的经验总结与改进附件:本文档未涉及附件。
法律名词及注释:1. 温度控制:指通过一系列措施来控制大体积混凝土的温度,以保证混凝土的质量和性能。
2. 预冷措施:在混凝土浇筑前采取的降低混凝土温度的措施,包括使用冷却剂和冷却系统等。
3. 温度监测:通过安装温度传感器监测混凝土的温度,以及监测系统的搭建和使用。
4. 散热措施:采取表面散热和内部散热的方式来降低混凝土温度。
5. 加热措施:在低温环境下采取加热措施来提高混凝土的温度。
6. 绝热措施:采用绝热材料和绝热层来减少混凝土的热量损失。
范本二:大体积混凝土常见的温控措施1. 温度控制的目标和重要性1.1 温度控制的目标1.2 温度控制的重要性2. 预冷措施2.1 冷却剂的选择和使用2.2 冷却系统的设计和运行参数3. 温度监测3.1 温度传感器的选择与布置3.2 温度监测系统的搭建和使用4. 散热措施4.1 表面散热措施4.2 内部散热措施5. 加热措施5.1 外加热系统的选择与使用5.2 加热系统的设计和运行参数6. 绝热措施6.1 绝热材料的选择和使用6.2 绝热层的设计和施工7. 温度控制管理7.1 温度控制计划的编制7.2 温度控制的监督与检查7.3 温度控制的记录与分析8. 温度控制后续工作8.1 结构物的温度性能分析8.2 温度控制的效果评估8.3 温度控制的经验总结与改进附件:本文档涉及附件:无法律名词及注释:1. 温度控制:一系列措施来控制大体积混凝土的温度,以保证混凝土的质量和性能。
大体积混凝土温控措施关键信息项:1、混凝土原材料及配合比水泥品种及用量:____________________________骨料种类及级配:____________________________外加剂种类及用量:____________________________粉煤灰及矿粉掺量:____________________________水胶比:____________________________2、混凝土浇筑方案浇筑方式(分层、分段等):____________________________浇筑速度:____________________________浇筑时间:____________________________3、混凝土养护措施养护方式(覆盖、浇水、保温等):____________________________养护时间:____________________________养护温度控制范围:____________________________4、温度监测方案测温点布置:____________________________测温频率:____________________________预警温度值:____________________________5、温控应急措施降温措施(通风、洒水等):____________________________升温措施(覆盖保温材料等):____________________________11 协议目的本协议旨在明确大体积混凝土施工过程中的温控措施,确保混凝土质量,防止因温度应力导致混凝土开裂等质量问题。
111 适用范围本协议适用于大体积混凝土工程的施工过程。
12 混凝土原材料及配合比121 水泥品种应选择水化热较低的水泥,其用量应根据混凝土强度要求和温控要求进行合理控制。
122 骨料应选用级配良好、粒形良好的粗细骨料,以减少水泥用量和混凝土收缩。
大体积混凝土施工温度控制大体积混凝土施工是一个复杂的工程项目,其成功与否往往取决于温度的有效控制。
混凝土的温度对于其强度、抗裂性及耐久性等特性影响甚大。
因此,在实际施工过程中,必须对混凝土的浇筑温度进行严格的管理和控制,以确保工程的质量和安全。
在大体积混凝土施工中,由于混凝土的自热现象,内部温度往往高于外部环境温度。
在这过程中,水分蒸发和热量控制是最重要的因素。
温度过高,混凝土内部容易出现裂缝,而温度过低则可能导致混凝土强度的降低。
因此,针对这些问题,需有一套完整的温度控制策略。
温度监测温度监测是施工过程中的第一步,能够及时发现问题。
使用温度传感器,能够实时跟踪混凝土内部的温度变化。
通过设置警报系统,当温度达到预设的临界值时,能快速作出反应,调整施工方案。
温度监测不仅限于混凝土浇筑时的温度,同时也需要在硬化期间进行持续监测。
这个过程能够充分了解混凝土的温度变化规律,从而制定出更加科学的温控措施。
降温措施在混凝土施工过程中,采取降低混凝土温度的措施非常重要。
最常见的方法包括:使用冷却水:在搅拌混凝土时加入冷却水,以降低混凝土的初始温度。
水温需控制在合理范围内,避免直接影响水泥的水化过程。
添加冰块:在炎热的夏季,可以在混凝土搅拌中加入适量的冰块。
冰块在水化时融化,能够有效降低混凝土的温度。
采取遮阳措施:在高温天气中,采用遮阳布覆盖混凝土浇筑区域,以减少阳光照射。
此举能够有效降低表面温度,减缓水分蒸发速度。
合理选择浇筑时间:通常选择在气温较低的时段进行混凝土浇筑,如早晨或夜间,以降低混凝土的温度升高速度。
保温措施当施工环境气温较低时,温控策略则会有所不同。
对于低温混凝土来说,保护施工质量同样重要,以下是一些有效的保温措施:保温材料的应用:在混凝土浇筑后,利用保温材料覆盖混凝土表面。
可选择泡沫板或草席等材料,防止混凝土过快冷却。
加热搅拌材料:在搅拌混凝土时,将水和骨料加热至适当的温度,从而提高混凝土的初始温度。
大体积混凝土施工温控措施嘿,咱今儿个就来唠唠大体积混凝土施工温控措施这档子事儿。
你想想啊,那大体积混凝土,就像个大块头,要是不好好照料,那可容易出问题哟!温度要是没控制好,它就可能会裂缝,就跟人脸上长了条大疤似的,多难看呀!那咱可不能让这种事儿发生,对吧?首先呢,咱得在材料选择上把好关。
就好比咱做饭选食材一样,得挑好的。
水泥就别用那种发热量大的,不然就跟抱了个小火炉似的,温度能不上去嘛!骨料呢,也得挑合适的,干净点儿的,别弄些杂质在里面,那不是给自己找麻烦嘛!搅拌混凝土的时候呢,也得注意。
就跟调鸡尾酒似的,得掌握好那个度。
水不能加太多,也不能加太少,不然混凝土的性能可就没法保证啦。
浇筑的时候呀,那可得小心点儿,别毛毛躁躁的。
要均匀地浇,就跟给大地铺地毯似的,得铺得平平整整。
而且啊,不能一股脑儿全倒下去,得分层来,一层一层地浇,这样温度就不会一下子升得太高啦。
然后呢,养护可重要啦!这就好比人要保养皮肤一样。
得给混凝土盖上点儿“被子”,保持湿润,不然它会口渴的哟!还可以在它旁边放些水,让它周围的空气也湿润湿润,这样它就舒服啦。
还有啊,咱可以在混凝土里面埋些管子,通上冷却水,就像给它装了个空调似的,帮它降降温。
这办法多妙啊!你说要是不注意这些温控措施,那后果得多严重啊!那房子还能住人吗?那桥还能走人吗?那不是害人嘛!所以啊,咱可千万不能马虎,得把这些温控措施都做到位咯!咱搞建筑的,不就是为了给大家造出安全可靠的房子、桥梁嘛!要是因为这点儿温度的事儿没弄好,那不是前功尽弃啦?那咱的心血不都白费啦?咱可不能干这种蠢事儿呀!所以说啊,大体积混凝土施工温控措施,那可是重中之重!咱得认真对待,就像对待自己的宝贝一样,精心呵护,让它好好成长,为咱的建筑事业添砖加瓦!咱可不能让温度这个小怪兽捣乱,咱得把它制服得服服帖帖的!大家说是不是这个理儿呀!。
大体积混凝土温控措施2.16.6.1 温控标准混凝土温度控制的原则是:1)尽量降低混凝土的温升、延缓最高温度出现时间;2)降低降温速率;3)降低混凝土中心和表面之间、新老混凝土之间的温差以及控制混凝土表面和气温之间的差值。
温度控制的方法和制度需根据气温(季节)、混凝土内部温度、结构尺寸、约束情况、混凝土配合比等具体条件确定。
根据本工程的实际情况,制定如下温控标准:◆砼浇筑温度:锚塞体、承台及重力锚锚体混凝土浇筑温度夏季控制在30℃以内,冬季控制在20℃以内。
◆最大内表温差及相邻块温差:锚塞体、承台及重力锚锚体混凝土≤20℃◆冬季混凝土表面温度与气温之差≥20℃,混凝土表面养护水温度与混凝土表面温度之差≤15℃。
◆混凝土最大降温速率≤2.0℃/d。
2.16.6.2 现场温度控制措施在锚碇等大体积混凝土施工中,将从混凝土的原料材选择、配比设计以及混凝土的拌和、运输、浇筑、振捣到通水、养护、保温等全过程实行有效监控,具体措施如下:(1)混凝土配合比设计及原材料选择为使大体积混凝土具有良好的抗侵蚀性、体积稳定性和抗裂性能,混凝土配制应遵循如下原则:A含量的◆选用低水化热和含碱性量低的水泥,避免使用早强水泥和高C3水泥;◆降低单方混凝土中胶凝材料及硅酸盐水泥的用量;◆选用坚固耐久、级配合格、粒形良好的洁净骨料;◆尽量降低拌和水用量,使用性能优良的高效减水剂;◆有抗渗要求的钢筋混凝土应采用较大掺量矿物掺和料的低水胶比混凝土。
单掺粉煤灰的掺量不宜小于25%,单掺磨细矿渣的掺量不宜小于50%,且宜使用粉煤灰加硅灰、粉煤灰加矿渣或两种以上的矿物掺和料。
(2)混凝土浇筑温度的控制降低混凝土的浇筑温度对控制混凝土裂缝非常重要。
相同混凝土,入模温度高的温升值要比入模温度低的大许多。
混凝土的入模温度应视气温而调整。
在炎热气候下不应超过28℃,冬季不应低于5℃。
在混凝土浇筑之前,通过测量水泥、粉煤灰、砂、石、水的温度,可以估算浇筑温度。
大体积混凝土施工温度控制方案
一、编制依据
1、京沪高速铁路高性能混凝土实施细则
2、路桥施工计算手册
3、高性能混凝土配合比选定报告
4、京沪高速铁路桥梁承台、墩台身设计图
二、原材料进行控制
根据京沪高速铁路高性能混凝土施工实施细则,我公司原材料采取以下措施防止大体积混凝土温度裂纹。
1、采用高标号低、中热水泥,尽量减少每立方米水泥用量,减少水化热。
2、选择水泥时,选用铝酸三钙、游离氧化钙、氧化镁和三氧化硫尽可能低的低收缩水泥,水泥中碱含量小于0.6%。
3、选择粒径为5~31.5mm的二级配碎石配制的混凝土,和易性较好,抗压强度较高,同时可以减少用水量及水泥用量,从而使水泥水化热减少,降低混凝土温升。
4、选用平均粒径较大的中砂拌制的混凝土比采用细砂拌制的混凝土可减少用水量10%左右,同时相应减少水泥用量,使水泥水化热减少,降低混凝土温升,并可减少混凝土收缩。
5、为了改善混凝土的和易性便于输送,掺加适量的粉煤灰。
粉煤灰对降低水化热、改善混凝土和易性有利。
6、在混凝土中掺加减水剂可降低水化热峰值,对混凝土收缩有补偿功能,可提高混凝土的抗裂性。
三、优化混凝土配合比
1、选择强度、耐久性适宜,混凝土收缩性能相对较好、费用经济的配合比进行施工。
2、细骨料的体积为骨料总体积的34%~38%。
3、在满足和易性的基础上,尽量选用较少的胶凝材料用量,胶凝材料的组成及适用比例通过混凝土试验及结构物热工计算必选后确定。
4、在选取适当水胶比的情况下,混凝土的强度储备在满足设计强度的前提下,56天标养强度不超过设计强度等级的140%。
5、混凝土的设计坍落度不应过大。
四、降低入模前混凝土浇灌的温度,入模温度不大于25度,具体措施如下
1、采用冰水配制混凝土,或在搅拌站配置有深水井,采用冰凉的井水配制。
2、粗细骨料均搭设遮阳棚,避免日光曝晒。
3、夏季施工尽量安排在晚9:00~早8:00之间,一最大限度的降低大体积混凝土入模温度。
4、不使用温度过高的水泥。
五、混凝土浇注完成后,延缓温差梯度与降温梯度的措施
1、首次进行承台、墩台施工时,选择4个代表性截面进行混凝土
温度和内外差工艺性试验,温度采用电子测温仪、预埋测温探头进行检测。
2、根据人工计算,混凝土在绝热情况下的中心最高温度为52.6度,满足混凝土内部温度小于60度的要求,否则就需要在承台中设冷却管,采用30mm直径有一定强度的钢管,每个承台配备一台潜水泵,在第一批混凝土初凝时由专人负责往冷却管内注入凉水降温,冷却水流速大于15L/min,持续循环7天。
3、双层麻袋片浇水养护及保温措施,由专人负责。
覆盖在混凝土终凝后进行,原则上维持5天湿润覆盖状态,视测温结果而定,如5天内混凝土中心温度与大气温差已小于10度,可视情况提前撤除,如5天内仍达不到此标准,则继续湿润覆盖,但浇水养护期始终不少于14天。
4、如承台顶面低于原地面,在混凝土拆模后可在承台表面四周用水养护,延长混凝土的保湿时间。
5、混凝土养护期间还要注意保温措施,防止混凝土表面温度受环境因素影响而发生剧烈变化。
派专人测温,保证混凝土芯部与表层、表层与环境之间的温差不超过20度。
6、混凝土覆盖养生前,可采取在混凝土表面喷雾降温、湿润空气养护。
7、保湿养护期间,夏天采取草袋、麻袋遮阳和挡风,控制温度和干热风的影响;冬季采用塑料薄膜保温保湿,保证混凝土养生要求。
8、测温:混凝土浇注完成后,通过电子测温仪,测得混凝土表面
温度、环境温度、混凝土内部的温度,在混凝土浇注完成后的1~3天内,每隔2小时采集数值,测出混凝土温度峰值后,再测4个点加以复核,并且混凝土内部、表面温差符合要求时,终止内部测温。
测温时由工区实验室派专人负责,项目部设立专门的大体积混凝土施工质量检查小组,对现场的施工检测情况进行不定期检查。
9、加强振捣,以期获得密实的砼,提高密实度和抗拉强度,浇注后,及时排除表层积水及水泥浆,进行二次抹面,防止早期收缩裂缝的出现。
10、当混凝土内外温度差大于15度时,及时调整养护措施,采取加大冷却水的流通速度、降低冷却水的初始温度等措施,以控制混凝土的内外温差。
附件:大体积混凝土热工计算表
混凝土内部最高温度预测热工计算
根据实验室已完成的G11好C35承台、墩身的配合比,混凝土容重2447Kg/M3,水泥用量258 Kg/M3,水泥的发热量为377KJ/Kg,混凝土的比热安0.96 KJ/Kg.K,混凝土的绝热温升值一般出现在第三天,故水化热绝热温升值按3天时计算混凝土水化热绝热升值计算:T(3)=C.Q(1-e-mt)/c.ρ
=258*377*(1-2.718-0.9)/2447*0.96
=27.6℃
根据《京沪高速铁路高性能混凝土施工实施细则》混凝土的入模温度不宜大于25℃,混凝土的内部温度不宜大于60℃,混凝土内部温度和表面温度,即预测混凝土的内部最高温度:
Tmax=T(3)+T(j)=27.6+25=52.6℃
符合相关要求。
