二级建造师市政典型案例分析
- 格式:pptx
- 大小:16.10 MB
- 文档页数:213


2024年二级建造师市政工程案例分析及答案一、案例背景本项目为XX市城市道路改造工程,位于市中心区域,主要包括道路拓宽、排水系统改造、交通信号灯更新、绿化带建设等工程。
项目全长2.5公里,总投资额为3亿元人民币。
工程于2023年3月正式开工,预计2024年12月竣工。
二、案例分析1. 道路拓宽工程问题描述:在道路拓宽过程中,原计划采用明挖法进行隧道施工,但施工过程中遇到了地下水位较高、地质条件复杂等问题,导致施工进度严重滞后。
解决方案:1. 优化施工方案:经过专家论证,决定将明挖法改为暗挖法,降低施工风险。
同时,采用降水井施工技术,有效控制地下水位。
2. 加强施工现场管理:增加施工人员,调整施工班次,确保24小时不间断施工。
3. 协调各部门:与水利、交通、规划等相关部门密切沟通,解决施工过程中遇到的问题。
2. 排水系统改造工程问题描述:原计划采用传统的雨水收集井方式进行排水,但这种方式在应对极端天气时效果不佳,可能导致城市内涝。
解决方案:1. 采用新型排水系统:引入海绵城市理念,采用透水铺装、雨水花园等新型排水设施,提高城市排水能力。
2. 优化设计方案:调整排水管道布局,加大管道直径,提高排水效率。
3. 加强监测:设置水位监测装置,实时掌握排水系统运行情况,确保排水畅通。
3. 交通信号灯更新工程问题描述:原计划采用传统的光电式交通信号灯,但这种信号灯在视觉效果和节能方面存在不足。
解决方案:1. 采用智能交通信号灯:采用LED光源,具有亮度高、能耗低、寿命长等优点。
2. 引入智能交通系统:通过大数据分析,实现交通信号灯的智能调控,提高道路通行效率。
3. 加强维护保养:定期对交通信号灯进行清洁、检修,确保其正常运行。
4. 绿化带建设工程问题描述:原计划绿化的植物品种单一,绿化效果不佳。
解决方案:1. 丰富植物品种:选择具有本地特色的植物品种,提高绿化效果。
2. 采用生态绿化模式:利用土壤改良技术、节水灌溉系统等,提高绿化带的生态环境效益。

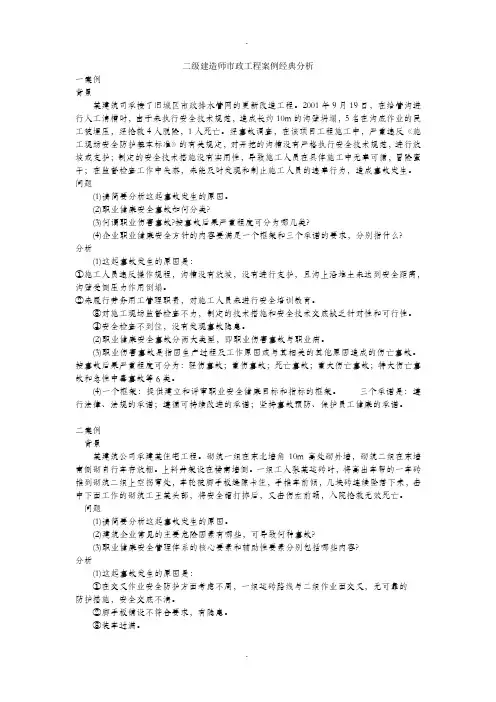

二级建造师市政工程案例经典分析一案例背景某建筑司承接了旧城区市政排水管网的更新改造工程。
2001年9月19日,在给管沟进行人工清槽时,由于未执行安全技术规范,造成长约10m的沟壁坍塌,5名在沟底作业的民工被埋压,经抢救4人脱险,1人死亡。
经事故调查,在该项目工程施工中,严重违反《施工现场安全防护基本标准》的有关规定,对开挖的沟槽没有严格执行安全技术规范,进行放坡或支护;制定的安全技术措施没有实用性,导致施工人员在具体施工中无章可循,冒险蛮干;在监督检查工作中失察,未能及时发现和制止施工人员的违章行为,造成事故发生。
问题(1)请简要分析这起事故发生的原因。
(2)职业健康安全事故如何分类?(3)何谓职业伤害事故?按事故后果严重程度可分为哪几类?(4)企业职业健康安全方针的内容要满足一个框架和三个承诺的要求,分别指什么?分析(1)这起事故发生的原因是:①施工人员违反操作规程,沟槽没有放坡,没有进行支护,且沟上沿堆土未达到安全距离,沟壁受侧压力作用倒塌。
②未履行劳务用工管理职责,对施工人员未进行安全培训教育。
③对施工现场监督检查不力,制定的技术措施和安全技术交底缺乏针对性和可行性。
④安全检查不到位,没有发现事故隐患。
(2)职业健康安全事故分两大类型,即职业伤害事故与职业病。
(3)职业伤害事故是指因生产过程及工作原因或与其相关的其他原因造成的伤亡事故。
按事故后果严重程度可分为:轻伤事故;重伤事故;死亡事故;重大伤亡事故;特大伤亡事故和急性中毒事故等6类。
(4)一个框架:提供建立和评审职业安全健康目标和指标的框架。
三个承诺是:遵行法律、法规的承诺;遵循可持续改进的承诺;坚持事故预防、保护员工健康的承诺。
二案例背景某建筑公司承建某住宅工程。
砌筑一组在东北墙角10m高处砌外墙,砌筑二组在东墙南侧砌自行车存放棚。
上料井架设在楼南墙侧。
一组工人张某运砖时,将高出车帮的一车砖推到砌筑二组上空拐弯处,车轮被脚手板缝隙卡住,手推车前倾,几块砖连续坠落下来,击中下面工作的砌筑工王某头部,将安全帽打掉后,又击伤左前额,入院抢救无效死亡。
【最新资料,Word版,可自由编辑!】背景材料:某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道宽11.25m,辅路宽9m.项目部应业主要求,将原计算安排在次年4月初施工的沥青混凝土面层,提前到当年11月上、中旬,抢铺出一条快车道以缓解市交通。
问题:1、为保证本次沥青面层的施工质量应准备几台摊铺机,如何安排施工操作?2、在临近冬季施工季施工的低温情况下,沥青面层采用的“三快二及时”方针是什么?碾压温度和碾压终了温度各控制在多少温度(℃)?3、沥青混凝土按矿料最大粒径可分哪四种?4、沥青混凝土配合比设计中采用的马歇尔试验技术指标有哪五项内容?案例1答案:1、对城市主干路应采用两台以上摊铺机作业(本工程可备两台)成梯队作业,联合摊铺全幅一气呵成,相领两幅之间重叠5~10cm,前后两机相距10~30m.摊铺机应具有自动调平、调厚,初步振实、熨平及调整摊铺宽度的装置。
2、“三快一及时”是:“快卸、快铺、快平”和“及时碾压成型”。
碾压温度为120~150℃,碾压终了温度控制在65~80℃。
3、主要有:粗粒式、中粒式、细粒式、砂粒式四种。
4、马歇尔试验技术指标有:稳定度、流值、空隙率,沥青和度和残留稳定度五项背景材料:某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由W建筑公司中标施工。
其中沉淀池为无盖圆形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22.50m,低点顶面标高22.10m;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40.沉淀池现况原地下水位标高26.50m.问题:1.为保证壁板缝施工质量,从安装模板、混凝土浇筑、混凝土振动、混凝土养护几个工序简述如何操作。
2.在浇筑壁板缝混凝土前,工长在现场查看壁板缝混凝土供应单时见有如下内容:使用部位:沉淀池壁板缝;混凝土名称:普通混凝土;强度等级:C40,该批混凝土能否用于浇筑壁板缝?为什么?3.本工程中,沉淀池何时进行满水试验?满水试验是否要测蒸发量?4.在沉淀池四周回填土时前,除约请监理单位参加外,是否还要通知其他单位参加?案例2 答案:1.模板安装:板缝内模板一次安装到顶,并填塞缝隙防止漏浆。

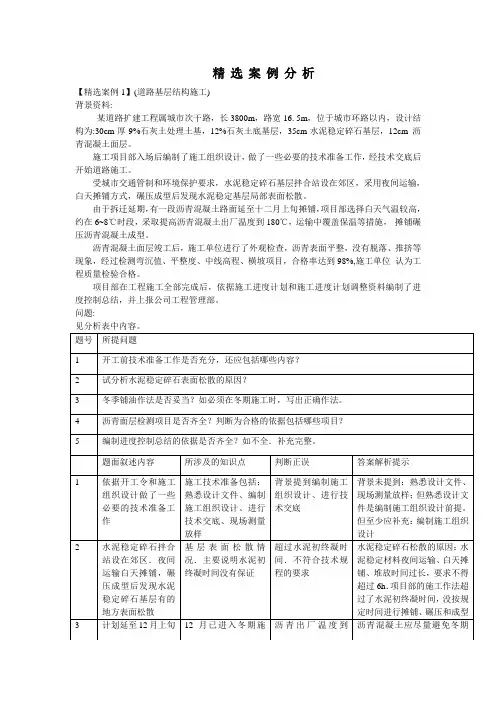

精选案例分析【精选案例1】(道路基层结构施工)背景资料:某道路扩建工程属城市次干路,长3800m,路宽16. 5m,位于城市环路以内,设计结构为:30cm厚9%石灰土处理土基,12%石灰土底基层,35cm水泥稳定碎石基层,12cm 沥青混凝土面层。
施工项目部入场后编制了施工组织设计,做了一些必要的技术准备工作,经技术交底后开始道路施工。
受城市交通管制和环境保护要求,水泥稳定碎石基层拌合站设在郊区,采用夜间运输,白天摊铺方式,碾压成型后发现水泥稳定基层局部表面松散。
由于拆迁延期,有一段沥青混凝土路面延至十二月上旬摊铺,项目部选择白天气温较高,约在6~8℃时段,采取提高沥青混凝土出厂温度到180℃,运输中覆盖保温等措施,摊铺碾压沥青混凝土成型。
沥青混凝土面层竣工后,施工单位进行了外观检查,沥青表面平整,没有脱落、推挤等现象,经过检测弯沉值、平整度、中线高程、横坡项目,合格率达到98%,施工单位认为工程质量检验合格。
项目部在工程施工全部完成后,依据施工进度计划和施工进度计划调整资料编制了进度控制总结,并上报公司工程管理部。
问题:见分析表中内容。
【精选案例2】(工程项目管理)背景资料:某城市快速路工程长1. 8km,主路宽40m,两侧辅路各宽10m;其中约1km路段现况为农田。
招标文件规定工期150日历天,质量为合格,并提供工程量清单。
A公司为增加中标机会,投标书将工期提前10d,质量标准定为优质。
采用施工图预算法计算各分部分项工程工作量和费用后;项目经理为增加中标机会又把总价降低25个百分点作为最终投标报价。
在编制投标施工组织设计时,为节省时间,借用项目部以前类似道路施工方案,更改了工程概况、工程数量表和部分方案图,但农田地内有关池塘淤泥处理措施未能体现。
问题:见分析表中内容。
【精选案例3】(桥梁吊装)背景资料:某城市环路立交桥长2. 8km ,其中跨越主干道路路口处设计采用钢混组合梁,跨径 52m ,分为3个吊装段进行现场拼装。
