塔吊基础及操作施工方案1
- 格式:doc
- 大小:805.00 KB
- 文档页数:11
塔吊基础专项施工方案塔吊一、施工准备工作1.确定塔吊的使用位置和基础布置:根据塔吊的使用需求和现场条件,确定塔吊的使用位置,并合理布置塔吊基础。
2.地基处理:对于土质较差的场地,需要进行地基处理。
可采用挖坑、填方、加固等方式,提高地基的承载能力。
3.地面平整:清理现场杂物,将土地整平,确保塔吊能够稳固地放置在地面上。
4.基础施工人员培训:对参与基础施工的相关人员进行安全培训和专项技术培训,确保他们具备施工所需的技能和知识。
二、基础施工方案1.基础开挖:根据基础设计图纸,进行基础开挖。
首先,设置基准线,然后根据基础尺寸挖掘基础的土方。
开挖过程中要注意土方的逐层逐渐挖掘,不得一次性挖掘过深,以免土方坍塌。
2.基础处理:对于土质较差的基础,需要进行处理。
可以采用混凝土加固、加设钢筋等方式,提高基础的承载能力和抗震能力。
3.模板安装:在基础周边搭设模板,并根据基础设计图纸和要求,进行模板的安装和固定。
模板安装过程中,要确保模板的平整度和准确度,以免影响基础施工的质量。
4.浇筑混凝土:在模板安装完成后,按照基础设计要求,进行混凝土浇筑。
浇筑时要注意混凝土的均匀、顺畅和流动性,以免出现浇筑不密实、空洞等情况。
同时,还要及时将混凝土进行养护,以保证混凝土的强度和耐久性。
5.拆除模板:在混凝土养护完毕后,进行模板的拆除工作。
拆除模板时要注意操作的安全性,以免出现模板倾倒、伤人等事故。
三、安装塔吊1.塔吊运输:将塔吊从生产厂家或其他施工现场运输至目标场地。
运输过程中要注意塔吊的固定和保护,以避免损坏设备。
2.塔吊安装:首先按照基础设计图纸确定塔吊安装位置,然后进行塔吊的组装和调试。
安装过程中要注意塔吊各部件的安装顺序和正确连接,以确保塔吊的正常运行。
3.塔吊调试:对安装完成的塔吊进行调试,包括塔吊运转、吊臂伸缩、起重机构的运行、安全系统的测试等。
调试时要仔细检查各项功能和安全控制装置,确保塔吊的正常运行和安全使用。
塔吊基础施工方案一、项目概况本项目是指在某地修建一座高楼大厦,需要使用塔吊进行施工作业。
为了确保施工顺利进行,特制定了本塔吊基础施工方案。
二、施工流程1. 基础准备在进行塔吊基础施工前,需要对施工区域进行勘测和规划。
将施工区域清理干净,确保没有障碍物。
根据设计要求确定塔吊的安装位置。
2. 打桩根据设计要求,确定塔吊基础的桩基数量和布置。
在施工区域挖掘桩基孔,并进行桩基的灌注,确保桩基的稳固。
3. 安装基础待打桩完成后,开始安装塔吊基础。
根据设计图纸在桩基上搭建基础平台,并进行固定。
4. 安装塔吊将塔吊各个部件进行拆解运输至施工现场。
在基础平台上组装塔吊,包括塔身、吊臂、行走机构等部件。
确保各个部件的连接牢固,塔吊的整体结构稳定。
5. 调试与检验安装完成后,进行塔吊的调试与检验。
检查吊臂、货钩、钢丝绳等部件的运行状况,确保各项功能正常。
进行负荷试验,检测塔吊的承载能力。
6. 施工作业塔吊安装调试合格后,可以进行具体的施工作业。
根据工程需要,进行起重、吊装等作业操作。
注意操作规程,确保操作安全。
三、安全措施1. 工地封闭在施工期间,应设置明显的工地封闭标志,限制外人进入施工区域,防止人员伤害事故发生。
2. 安全教育对施工人员进行塔吊操作技能的培训和安全教育,提高他们的安全意识,确保操作规范。
3. 安全装备施工人员应配备合适的安全装备,如安全帽、安全带等。
在操作塔吊时,应佩戴好相关的安全装备。
4. 安全监控设置塔吊安全监控系统,监测塔吊的工作状态。
及时发现异常情况并采取措施,确保人员安全。
5. 安全交底施工前,负责人应对施工人员进行安全交底,明确工作任务、注意事项和紧急情况的处理方法。
四、施工进度计划根据项目需求,制定详细的施工进度计划。
合理安排施工时间,确保施工进度和质量。
五、质量控制1. 基础验收对打桩和安装基础进行验收,检查是否符合设计要求和相关规范,确保基础的质量。
2. 施工过程监控施工期间,设立专人对施工过程进行监控,确保施工按照要求、规范进行,并做好相应记录。

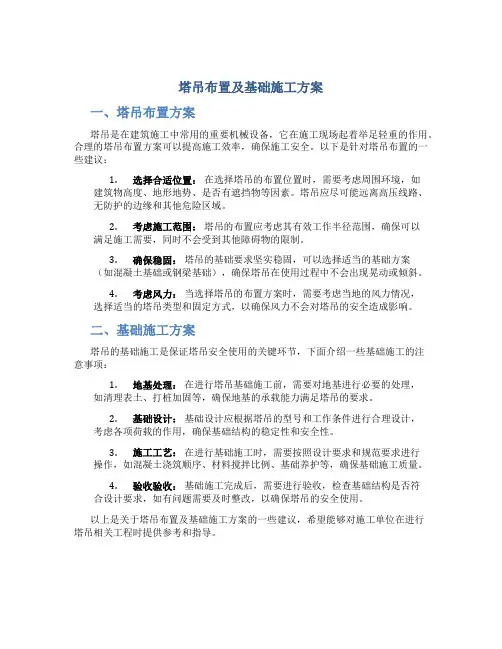

塔吊布置及基础施工方案一、塔吊布置方案塔吊是在建筑施工中常用的重要机械设备,它在施工现场起着举足轻重的作用。
合理的塔吊布置方案可以提高施工效率,确保施工安全。
以下是针对塔吊布置的一些建议:1.选择合适位置:在选择塔吊的布置位置时,需要考虑周围环境,如建筑物高度、地形地势、是否有遮挡物等因素。
塔吊应尽可能远离高压线路、无防护的边缘和其他危险区域。
2.考虑施工范围:塔吊的布置应考虑其有效工作半径范围,确保可以满足施工需要,同时不会受到其他障碍物的限制。
3.确保稳固:塔吊的基础要求坚实稳固,可以选择适当的基础方案(如混凝土基础或钢梁基础),确保塔吊在使用过程中不会出现晃动或倾斜。
4.考虑风力:当选择塔吊的布置方案时,需要考虑当地的风力情况,选择适当的塔吊类型和固定方式,以确保风力不会对塔吊的安全造成影响。
二、基础施工方案塔吊的基础施工是保证塔吊安全使用的关键环节,下面介绍一些基础施工的注意事项:1.地基处理:在进行塔吊基础施工前,需要对地基进行必要的处理,如清理表土、打桩加固等,确保地基的承载能力满足塔吊的要求。
2.基础设计:基础设计应根据塔吊的型号和工作条件进行合理设计,考虑各项荷载的作用,确保基础结构的稳定性和安全性。
3.施工工艺:在进行基础施工时,需要按照设计要求和规范要求进行操作,如混凝土浇筑顺序、材料搅拌比例、基础养护等,确保基础施工质量。
4.验收验收:基础施工完成后,需要进行验收,检查基础结构是否符合设计要求,如有问题需要及时整改,以确保塔吊的安全使用。
以上是关于塔吊布置及基础施工方案的一些建议,希望能够对施工单位在进行塔吊相关工程时提供参考和指导。
塔吊基础专项施工方案(1)一、前言塔吊基础是塔吊安装的基础,其质量和施工质量直接影响到塔吊的使用安全和稳定性。
因此,制定科学合理的塔吊基础施工方案对于工程的成败至关重要。
二、施工准备在开始施工前,需要做好以下准备工作:1.地基勘察:对施工地点进行地基勘察,了解地质情况和承载能力。
2.设计方案:根据勘察结果和塔吊参数,设计出适合的基础结构方案。
3.施工人员和设备:确定施工人员数量、技术水平和所需设备,确保施工顺利进行。
三、施工工序1. 标志定位根据设计方案,在地面上进行标志定位,确定塔吊基础的位置和布局。
2. 开挖基坑根据设计深度和尺寸要求,使用挖掘机等设备开挖基坑,并清理基坑底部和四周的杂物。
3. 浇筑基础在基坑中设置钢筋骨架,根据设计要求进行混凝土浇筑,确保基础的牢固和承载能力。
4. 毛坯验收等待混凝土充分凝固后,进行基础毛坯验收,检查基础质量是否符合设计要求。
5. 现浇支撑根据设计要求,在基础上进行支撑结构的现浇,保证支撑结构的稳固和安全。
四、施工质量控制1.施工过程中要加强监督,确保施工符合设计要求。
2.施工中出现的质量问题要及时处理,不得强行施工。
3.每个工序的完成需进行验收,确保质量合格。
五、安全注意事项1.施工中要严格遵守安全操作规程,保证施工人员的人身安全。
2.施工现场要设置明显的安全警示标识,确保工人了解危险区域。
六、施工结束施工完成后,对基础结构进行全面检查,确保质量合格。
如有发现问题,需及时整改。
同时,做好施工记录和资料整理。
结语塔吊基础专项施工方案的制定与实施,是确保塔吊稳定运行和使用安全的关键。
只有严格按照方案的要求进行施工,才能保证工程的质量和安全。
希望本方案能够对塔吊基础施工提供一定的参考和指导。
塔吊基础施工方案完整版一、项目背景和简介塔吊作为施工现场的主要起重设备,在建筑施工中具有重要的作用。
塔吊的安装需要有稳固的基础来支撑其重量和提供足够的安全性。
本方案针对项目的塔吊基础施工进行详细的规划和说明。
二、施工准备1.确定塔吊基础的位置和类型:根据工程需要和施工计划,确定塔吊基础的具体位置和类型。
一般来说,塔吊基础分为两种类型:带高压桩和不带高压桩。
2.编制施工图纸和计划:根据塔吊基础的类型和位置,编制相应的施工图纸,并制定详细的施工计划。
施工图纸需要包括基坑开挖、土方回填、基础浇筑等内容。
3.采购所需材料和设备:根据施工计划,准备所需的材料和设备,包括混凝土、钢筋、模板、水泥、砂石等。
确保材料和设备的质量和数量符合要求。
三、基坑开挖1.确定基坑边界和深度:根据施工图纸中的要求,用测量仪器确定基坑的边界和深度。
标记出基坑边界线和深度标志。
2.开挖基坑:使用挖掘机和其他适当的工具,按照标志线开始挖掘基坑。
确保开挖的尺寸和形状符合要求,并及时清理挖出的土方。
3.检查基坑地质状况:开挖基坑后,对基坑底部和侧壁的地质状况进行检查。
如遇到不稳定或有潜在危险的情况,采取相应的加固和安全措施。
四、基础施工1.安装高压桩(如适用):根据施工图纸中的要求,安装高压桩。
选择合适的桩机和相关设备,按照设计要求进行施工。
确保高压桩的数量、长度和位置符合要求。
2.制作模板:根据施工图纸中的要求,制作基础模板。
根据模板尺寸和形状,选择合适的模板材料,并按照构造要求进行安装和固定。
3.浇筑混凝土:在模板安装完成后,准备好混凝土和相关的设备。
按照混凝土浇筑工艺,使用搅拌机将混凝土运输到现场,并由泵车进行浇筑。
确保混凝土的浇筑质量和密实度符合要求。
4.养护基础:根据混凝土养护工艺,对基础进行养护。
采取适当的养护措施,如喷水、覆盖塑料薄膜等,以保持混凝土的湿润和保温效果。
五、验收和完工1.基础验收:在基础施工完成后,进行基础验收。

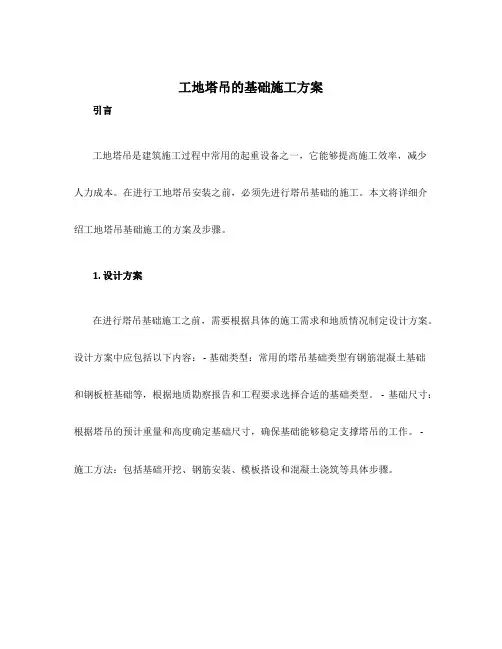

工地塔吊的基础施工方案引言工地塔吊是建筑施工过程中常用的起重设备之一,它能够提高施工效率,减少人力成本。
在进行工地塔吊安装之前,必须先进行塔吊基础的施工。
本文将详细介绍工地塔吊基础施工的方案及步骤。
1. 设计方案在进行塔吊基础施工之前,需要根据具体的施工需求和地质情况制定设计方案。
设计方案中应包括以下内容: - 基础类型:常用的塔吊基础类型有钢筋混凝土基础和钢板桩基础等,根据地质勘察报告和工程要求选择合适的基础类型。
- 基础尺寸:根据塔吊的预计重量和高度确定基础尺寸,确保基础能够稳定支撑塔吊的工作。
-施工方法:包括基础开挖、钢筋安装、模板搭设和混凝土浇筑等具体步骤。
2. 施工准备在进行塔吊基础施工之前,需要进行一系列的施工准备工作,包括: - 地质勘察:通过地质勘察获取地质情况,确定基础设计方案。
- 施工材料准备:根据设计方案准备所需的混凝土、钢筋、木板等施工材料。
- 施工设备准备:准备好施工所需的机械设备,如挖掘机、起重机等。
3. 基础施工步骤本节将介绍工地塔吊基础施工的具体步骤。
3.1 基础开挖基础开挖是进行塔吊基础施工的首要步骤。
具体步骤如下: - 根据设计方案和标高要求,在施工现场进行标线。
- 使用挖掘机进行基础开挖,确保开挖的尺寸和深度符合设计要求。
- 清理开挖区域,确保底面平整,并清除废土和杂物。
3.2 钢筋安装钢筋是塔吊基础的骨架,用于增强基础的承载能力。
具体步骤如下: - 根据设计方案的要求,将预先制作好的钢筋按照规定的布置图放置在基础开挖的位置。
-确保钢筋之间的间距和位置符合设计要求。
- 使用焊接机或钢筋连接器将钢筋连接起来,确保钢筋之间的连接牢固。
3.3 模板搭设模板搭设是为了在混凝土浇筑过程中固定和塑造混凝土的形状。
具体步骤如下:- 根据基础的形状和尺寸准备木板,搭建模板,确保模板的平整和牢固。
- 在模板周围设置支撑物,确保模板不会变形或倒塌。
3.4 混凝土浇筑混凝土浇筑是整个基础施工的最后一步,也是最关键的一步。
塔吊基础及安装施工方案在建筑、桥梁等工程施工中,塔吊是一种常见且重要的施工设备,它在提升和运输各种建筑材料方面具有突出的作用。
塔吊的安装与基础施工是确保塔吊安全运行的重要环节,在本文中将详细介绍塔吊的基础及安装施工方案。
塔吊基础施工方案地基准备1.确定基础位置:根据工程需要和塔吊尺寸要求,确定塔吊的基础位置。
2.土方开挖:开挖基础坑,根据设计要求控制基础坑的深度和平整度。
3.基础材料准备:准备基础材料,如混凝土、钢筋等。
基础施工1.钢筋加固:根据设计要求,在基础坑内设置钢筋,确保基础强度。
2.浇筑混凝土:将混凝土均匀浇入基础坑中,并进行均匀压实。
3.基础养护:对刚浇筑的混凝土进行养护,确保基础强度和稳定性。
塔吊安装施工方案基础准备1.检查基础:确保塔吊基础符合设计要求,没有裂缝或变形等缺陷。
2.安装螺栓:在基础上预埋安装螺栓,以便安装固定塔吊。
塔吊安装1.安装立柱:根据设计要求,将塔吊立柱安装在基础上,并使用螺栓固定。
2.安装臂架:安装塔吊臂架并连接立柱,确保吊臂平稳并牢固固定。
3.安装起重机构:安装起重机构及电气部件,接通电源并进行试运转。
安装调试1.调试塔吊:进行塔吊的各项功能测试,调整起重机构的动作范围。
2.安全检查:对安装后的塔吊进行全面安全检查,确保吊臂、钢丝绳等部件无异常。
总结塔吊的基础与安装是保障塔吊安全运行的重要环节。
在施工过程中,要严格按照设计要求和操作规范进行操作,确保基础和安装质量。
只有在严格遵守规范的前提下,塔吊才能安全、稳定地完成工程作业,提高工程施工效率。

塔吊基础工程施工方案(桩基)
一、施工准备
在进行塔吊基础工程施工前,需要做好以下准备工作: - 完成地面平整和清理
工作; - 准确定位和标定施工范围; - 准备好所需的施工材料和设备; - 制定详细
的施工计划; - 检查施工人员的安全防护用具。
二、桩基施工步骤
1. 钻孔
根据设计要求,确定桩的直径、深度和布置方式。
使用钻机在确定位置钻孔,
确保孔的直径和深度符合要求。
2. 筒灌
在钻孔内倒入混凝土,同时使用内筒和外筒进行压浆。
根据设计要求确定灌注
混凝土应达到的标高。
3. 钻孔回填
在灌注混凝土达到设计标高后,使用回填料将钻孔回填,确保灌注混凝土的固
结性和稳定性。
4. 桩顶标高调整
根据设计要求,对桩顶标高进行调整和校正,确保桩顶标高符合要求。
三、施工注意事项
在进行塔吊基础工程施工时,需要注意以下事项: - 施工现场应保持整洁,材
料码放整齐,确保施工安全; - 施工人员应按照规范操作,严格遵守施工程序; -
施工过程中应随时监测桩基施工质量,并对施工质量进行检查和验收。
四、施工结束
完成桩基施工后,进行施工进度记录和质量验收。
确保施工质量符合设计要求,达到安全稳定的工程要求。
塔吊基础工程施工方案(桩基)的施工过程中,上述步骤和注意事项是至关重要的,只有严格按照要求进行施工,才能保证工程质量和安全性。
第1篇一、工程概况本工程为某大型建筑项目,拟采用塔吊进行垂直运输。
为确保塔吊的安全稳定运行,特制定本塔吊基础施工方案。
二、施工依据1. 国家及地方有关建筑安全生产的法律法规。
2. 《建筑施工安全检查标准》。
3. 《塔吊安装、拆卸及验收规范》。
4. 施工图纸及设计文件。
5. 施工现场实际情况。
三、施工范围本方案适用于塔吊基础施工,包括基础土方开挖、基础垫层铺设、基础钢筋绑扎、混凝土浇筑、基础养护等工序。
四、施工组织1. 施工队伍:成立专门的塔吊基础施工班组,由经验丰富的施工人员组成。
2. 施工机械:挖掘机、装载机、混凝土搅拌车、泵车、振捣器等。
3. 施工材料:混凝土、钢筋、模板、砂石、水泥等。
五、施工工艺1. 基础土方开挖(1)根据设计图纸,确定塔吊基础位置及尺寸。
(2)使用挖掘机进行土方开挖,确保基础位置准确。
(3)开挖过程中,注意保护地下管线及设施。
(4)开挖深度达到设计要求后,进行基底平整。
2. 基础垫层铺设(1)对基底进行清理,确保无杂物、积水。
(2)铺设垫层材料,厚度及宽度应符合设计要求。
(3)对垫层进行压实,确保密实度。
3. 基础钢筋绑扎(1)根据设计图纸,确定钢筋规格、间距及绑扎要求。
(2)在垫层上设置钢筋网,确保位置准确。
(3)绑扎钢筋时,注意保护钢筋不受损伤。
(4)钢筋绑扎完成后,进行隐蔽工程验收。
4. 混凝土浇筑(1)根据设计要求,确定混凝土配合比及浇筑顺序。
(2)使用混凝土搅拌车将混凝土运至现场。
(3)使用泵车将混凝土泵送至基础位置。
(4)浇筑过程中,注意振捣密实,防止出现蜂窝、麻面等缺陷。
(5)混凝土浇筑完成后,进行养护。
5. 基础养护(1)混凝土浇筑完成后,及时进行养护。
(2)养护期间,注意保持混凝土湿润,防止出现裂缝。
(3)养护时间根据混凝土强度要求确定。
六、施工质量控制1. 严格按照设计图纸及施工规范进行施工。
2. 施工过程中,加强材料检验,确保材料质量。
3. 施工过程中,加强过程控制,确保施工质量。

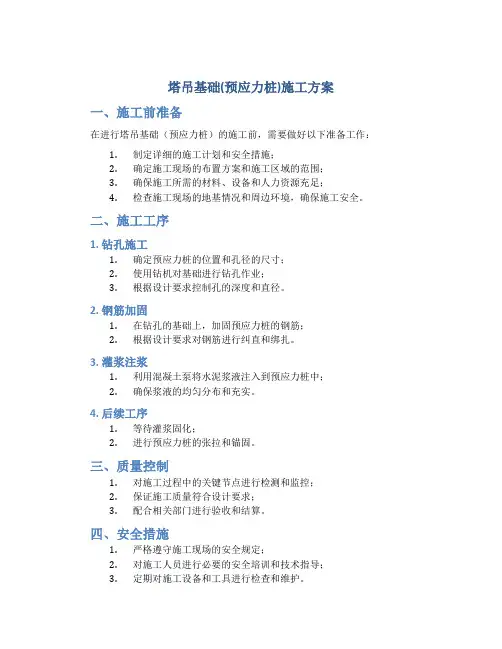

塔吊基础(预应力桩)施工方案
一、施工前准备
在进行塔吊基础(预应力桩)的施工前,需要做好以下准备工作:
1.制定详细的施工计划和安全措施;
2.确定施工现场的布置方案和施工区域的范围;
3.确保施工所需的材料、设备和人力资源充足;
4.检查施工现场的地基情况和周边环境,确保施工安全。
二、施工工序
1. 钻孔施工
1.确定预应力桩的位置和孔径的尺寸;
2.使用钻机对基础进行钻孔作业;
3.根据设计要求控制孔的深度和直径。
2. 钢筋加固
1.在钻孔的基础上,加固预应力桩的钢筋;
2.根据设计要求对钢筋进行纠直和绑扎。
3. 灌浆注浆
1.利用混凝土泵将水泥浆液注入到预应力桩中;
2.确保浆液的均匀分布和充实。
4. 后续工序
1.等待灌浆固化;
2.进行预应力桩的张拉和锚固。
三、质量控制
1.对施工过程中的关键节点进行检测和监控;
2.保证施工质量符合设计要求;
3.配合相关部门进行验收和结算。
四、安全措施
1.严格遵守施工现场的安全规定;
2.对施工人员进行必要的安全培训和技术指导;
3.定期对施工设备和工具进行检查和维护。
五、施工总结
通过以上施工方案的实施,可以确保塔吊基础(预应力桩)的施工质量和安全性。
在施工过程中,需密切关注施工进度和质量控制,及时进行调整和改进,确保工程顺利完成。
以上为塔吊基础(预应力桩)施工方案的详细内容,希望对您有所帮助。
中太万象城1#、4#楼
群塔施工方案
编制单位:南通中厦工程建筑总承包有限公司
目录
1、编制依据 (1)
2、工程概况 (1)
3、塔吊基础施工方案 (2)
4、塔吊基础施工需注意的相关事项 (3)
5、塔吊作业施工方案 (3)
5.1 塔吊布置原则 (3)
5.2 塔吊作业措施 (3)
5.3 塔吊的变形观测 (6)
附件:塔吊基础施工图
塔吊平面布置图
1、编制依据
表1-1
2、工程概况
中太万象城1#、4#楼,总建筑面积1#楼为23654.47、4#楼为46994.03㎡,1#楼地下2层地上33层,4#楼地下2层地上27层,本工程位于安阳市红旗路与解放大道交叉口东北角,西侧为红旗路,南侧为解放大道,北侧灯塔路。
根据现场总平面图,拟采用2台塔吊,1#楼布置在20~23轴,4#楼布置在D~F轴具体位置详见附图
本工程塔吊的主要技术、机械性能详见下表:
表2-1
3、塔吊基础施工方案
本工程塔吊基础底标高为-10.73m(相对于绝对高程62.603)。
根据《岩土工程勘察报告》可知,塔吊基础坐落处地基为第5纪沉淀层,为粉土层,承载力标准值为130KPa。
3. 1 塔吊基础垫层采用C15混凝土,具体尺寸为1#楼5500×5500×100;基础采用C40混凝土,4#楼几何尺寸为5000×6000×1350,基础浇筑后表面应平整(±5mm)。
3. 2 基础模板采用木模板,在基础垫层上放出基础外边线,在边线以外支设模板,无须粉刷。
3. 3 基础钢筋:根据QTZ800塔吊的说明书及现场地基的承载力,钢筋采用HRB400、22钢筋,上下排双层双向,间距为240,上下层钢筋间设Φ14@480拉结筋,拉结筋平行布置,为控制上下保护层,设置Φ20的钢筋马凳,间距1320。
具体见附图。
塔吊基础图
3.4塔吊基础面与结构基础底板底部设100mm厚级配砂石隔离层,以保证塔吊根部的摇动不影响基础底板的防水结构。
4、塔吊基础施工需注意的相关事项
4.1 接地装置:塔机避雷针的接地和保护接地采用3mm镀锌扁铁,利用φ48钢管预埋至地下(埋深至少3米),扁铁与钢管及塔身的连接采用焊接,要求塔吊的接地电阻不得大于4 。
4.2 安全注意事项
4.2.1 施工人员进入施工现场必须戴好安全帽,并配备好冬施必备用品。
4.2.2 电焊工在施焊前要提前开具施工用火证,现场首先检查周围是否有易燃、易爆物品,确认安全后方可施焊。
4.2.3 砌墙架子必须按规范搭设,跳板要满铺,操作人员在架上要系好安全带。
4.2.4 塔吊基础及围护砖墙(包括构造柱及圈梁)完成后,周边应及时回填。
井筒应采用5cm厚脚手板封盖。
5、塔吊作业施工方案
5.1 塔吊布置原则
由于本工程占地面积大、地下工程量大、结构层次高,工程施工垂直运输任务重,根据本工程现场情况及工程特点,在1#楼南部,4#楼西部,部位各设置一部QTZ800 塔吊保证满足工程的需要。
5.2 塔吊作业措施
由于本工程地处红旗路与解放大道交叉口,一期为2台塔吊,但考虑到二期工程的施工立塔,因此我单位在施工中必须做到以下几点:
5.2.1 立塔时,必须保证与相邻塔吊之间的高差不得少于7m,以保证满负荷运转时,大臂对大臂不碰对方斜拉索。
5.2.2 工地必须设专人负责统一指挥,协调施工现场塔吊的使用及相关工作。
5.2.3 塔吊司机必须服从地面的统一指挥,服从信号,不得各行其是。
5.2.4 由于东西两侧塔吊同时作业,塔吊大臂“两两”交叉现象时有发生,必须严格遵守以下原则:
5.2.4.1 在施工作业前,安全部门对塔吊司机和信号指挥工作好安全操作和遵守指挥的安全技术交底工作。
5.2.4.2 塔吊司机必须做好交接班记录、交底,接班人员未当面交接班,在施司机不得离开驾驶室,接班司机在接班后,必须先调试机器运转的各项指标是否符合要求,如发现问题及时停止作业,报安全部门,决不允许带病作业。
5.2.4.3 塔吊在准备回转运行前,司机必须提前了解相邻两台塔吊的运行情况,在确保安全的情况下再操作。
塔吊均可作360度全回转使用,因而无论如何当一塔吊大臂回转时,不能碰至另一塔吊的塔身、平衡臂或拉条,以免发现事故。
5.2.4.4 操作中必须做到“后塔让先塔”:即两台塔吊在大臂工作交叉区域内,后进入该作业区域的塔吊要注意避让先进入该区域内的塔吊大臂。
5.2.4.5 操作中必须做到“动塔让静塔”:即两台塔吊在大臂工作交叉区域内,在一塔吊无回转、吊钩无运动、而另一台塔吊有回转或自由运动时,动塔应该避让静塔。
5.2.4.6 操作中必须做到“轻塔让重塔”:在两塔交叉运转时,无荷载塔吊应该避让有荷载塔吊。
5.2.4.7操作中必须做到“客塔让主塔”:当一台塔吊(客塔)大臂进入对方塔吊(主塔)工作区域内,则客塔主动避让主塔。
5.2.5 当塔吊暂停工作时,塔吊的吊钩要起到最高处,变幅小车靠近在大臂根部,塔吊大臂转到适当位置,避免与作业塔吊发生碰撞。
大臂要尽量顺风向停放,并将大臂回转锁牢。
5.2.6 信号指挥要充分考虑到相邻两台塔吊交叉作业的可能性,因此信号指挥人员与机组应向对固定,无特殊情况不得更换,换班时需做到口头交接或书面交接。
5.2.7 信号指挥人员指挥塔吊动作时,必须遵守以上群塔作业原则,不得私自更改。
5.2.8 各信号指挥人员在指挥本塔吊作业时,还必须环顾相邻塔吊的工作情况,必要时发出安全提示语或警语,以告诉塔吊司机注意安全操作。
5.2.9各塔的塔司、信号使用的对讲机频道必须错开,避免相互干扰,但相互的频道应该知道,有情况时方便及时通知。
塔司在工作中,要思想集中,严格按群塔作业方案和塔吊安全操作规程的要求操作塔吊,杜绝塔吊安全事故的发生。
5.2.10 挂钩工必须严格执行塔吊“十不吊”原则,清楚被吊物的重量,掌握被吊物的重心,按规定对被吊物进行捆绑,捆绑必须牢固可靠,对于短小物品,必须要有可靠容器进行装盛,方可吊运。
当被吊物跨越幅度较大,要确保安全可靠,要尽量避开施工作业人员,杜绝空中洒落现象。
塔吊“十不吊”原则见下:
(1)指挥信号不明不准吊;
(2)斜牵、斜挂不准吊;
(3)吊物重量不明或超负荷不准吊;
(4)散物捆不牢或吊物过满不准吊;
(5)吊物上有人不准吊;
(6)埋在地下物不准吊;
(7)机械安全装置失灵或带病不准吊;
(8)现场光线暗,看不清吊物起落点不准吊;
(9)棱刃物与吊索接触物保护不准吊;
(10)六级以上强风不准吊。
5.2.11 塔吊安装完毕必须经过有关部门的验收,合格后方可使用,使用中对塔吊的各个部件必须定期保养;要确保塔吊的各种限位、限重装置灵敏、可靠,如发现失灵的安全装置,应及时修复或更换,所有安全装置试车调整后,应加封(火漆或铅封)固定,严禁拆除或私自调节各种安全限位装置。
5.2.12 对塔吊的主电缆及各种电线、电缆要作全面检查,对于老化或破损的电缆应立即进行更换。
严禁大钩及钢丝绳等碰撞高压线防护架。
5.3 塔吊的变形观测
它吊在安装完及安装后每星期由测量人员进行一次垂直度观测,并做好垂直度观测记录;在每次大风或连续大雨后应对塔吊的垂直度、基础标高等作全面观测,发现问题及时与项目技术部及安全部联系解决。
群塔作业相关责任人员签字表
大型机械交接班记录
机械设备运转、保养、维修记录工程名称:中太万象城1#、4#楼。
