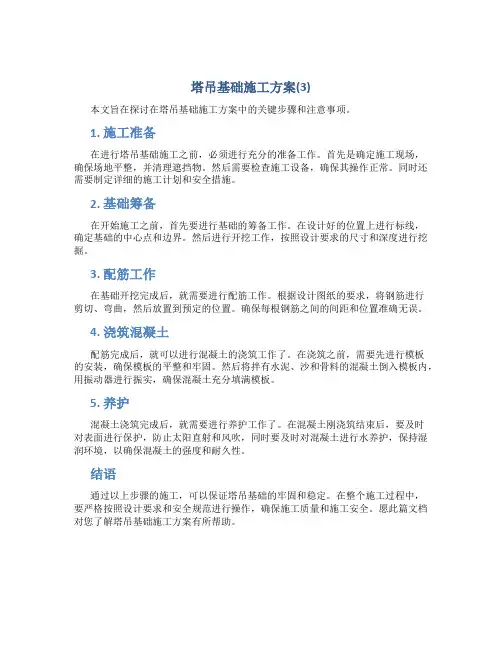

塔吊基础施工方案(3)
- 格式:doc
- 大小:81.50 KB
- 文档页数:10
塔吊基础施工方案(3)
本文旨在探讨在塔吊基础施工方案中的关键步骤和注意事项。
1. 施工准备
在进行塔吊基础施工之前,必须进行充分的准备工作。
首先是确定施工现场,
确保场地平整,并清理遮挡物。
然后需要检查施工设备,确保其操作正常。
同时还需要制定详细的施工计划和安全措施。
2. 基础筹备
在开始施工之前,首先要进行基础的筹备工作。
在设计好的位置上进行标线,
确定基础的中心点和边界。
然后进行开挖工作,按照设计要求的尺寸和深度进行挖掘。
3. 配筋工作
在基础开挖完成后,就需要进行配筋工作。
根据设计图纸的要求,将钢筋进行
剪切、弯曲,然后放置到预定的位置。
确保每根钢筋之间的间距和位置准确无误。
4. 浇筑混凝土
配筋完成后,就可以进行混凝土的浇筑工作了。
在浇筑之前,需要先进行模板
的安装,确保模板的平整和牢固。
然后将拌有水泥、沙和骨料的混凝土倒入模板内,用振动器进行振实,确保混凝土充分填满模板。
5. 养护
混凝土浇筑完成后,就需要进行养护工作了。
在混凝土刚浇筑结束后,要及时
对表面进行保护,防止太阳直射和风吹,同时要及时对混凝土进行水养护,保持湿润环境,以确保混凝土的强度和耐久性。
结语
通过以上步骤的施工,可以保证塔吊基础的牢固和稳定。
在整个施工过程中,
要严格按照设计要求和安全规范进行操作,确保施工质量和施工安全。
愿此篇文档对您了解塔吊基础施工方案有所帮助。
塔吊基础施工方法一、承台施工1、施工流程土方开挖→夯实、平整→浇筑100厚C15素混凝土垫层→支设木模板→基础承台底部钢筋绑扎→塔吊支腿支撑构件焊装→塔吊支脚安装→承台面层钢筋绑扎→防雷接地扁铁安装→承台措施钢筋绑扎→塔吊支脚垂直度复核→C35混凝土浇筑及养护2、主要施工方法(1)基础承台土方开挖按1:0.5坡度放坡,用履带式挖掘机(1m3)开挖,多余土方用自卸汽车(18t)转运至场边,人工清理300厚土方转至场边堆放,基坑底部每边预留500工作面。
(2)基础垫层施工前,塔吊基础应夯实平整,夯实度不小于0.94。
(3)塔吊基础浇筑完成,达到拆模条件后进行模板拆除施工,模板拆除后塔吊基础外侧空隙必须回填土并夯实。
(4)在塔吊支脚安装完成后,浇筑混凝土前应再次复核塔吊支角的垂直度,满足塔吊安装要求后再准备浇筑承台混凝土。
(5)混凝土采用连续分层浇筑。
人工转运混凝土至塔吊基础处,浇筑混凝土时应随时监测塔吊支脚的垂尺度,混凝土的振捣采用对称振捣的方法,杜绝振动泵碰到塔吊支脚。
塔吊的安装要基础混凝土强度达到80%后方可进行,基础混凝土强度达到100%塔吊可使用。
(6)承台施工前应及时通知设备安装单位进行支脚预埋,并严格控制尺寸。
3、塔吊基础施工的具体操作要求(1)混凝土强度等级采用C35。
基础土质要求坚固牢实,且承载压力不小于120kpa。
(2)基础施工前按塔机基础设计及施工方案做好准备工作,必要时塔机基础的基坑采取支护及降排水措施。
(3)基础的钢筋绑扎和预埋件安装后,按设计要求检查验收,形成相应的隐蔽验收记录,合格后方可浇捣混凝土,浇捣中不得碰撞、移位钢筋或预埋件,混凝土浇筑合格后及时保湿养护,混凝土浇筑过程中应设专人(楼栋负责人)进行看管旁站,防止预埋件偏位。
浇筑完成后基础四周应回填土方并夯实。
(4)混凝土基础的深度应不小于1350mm。
(5)按塔机说明书,核对基础施工质量关键部位。
(6)基础砼浇筑完毕后应浇水养护,达到砼设计强度方可进行上部结构的安装作业。
第1篇一、工程概况1. 工程名称:XX工程项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积约XX万平方米,地上XX层,地下XX层。
4. 施工单位:XX建筑工程有限公司5. 施工周期:预计XX个月二、塔吊选择1. 塔吊型号:XX型号塔吊(如:QTZ80)2. 塔吊主要参数:- 最大起重高度:XX米- 最大起重力矩:XXkN·m- 起重臂长度:XX米- 塔身高度:XX米- 起重机台数:XX台三、安装施工方案1. 施工准备(1)技术准备- 组织相关人员学习塔吊的安装、使用和维护知识。
- 审查塔吊的出厂合格证、性能参数等资料。
- 编制详细的塔吊安装施工方案。
(2)人员准备- 组建专业的塔吊安装队伍,包括安装工、起重工、电工等。
- 对施工人员进行安全教育和技能培训。
(3)材料准备- 准备塔吊的各个部件,如塔身、吊臂、底座、平衡臂等。
- 准备安装工具和设备,如吊车、扳手、螺丝刀等。
(4)现场准备- 清理施工现场,确保安装区域平整、无障碍物。
- 设置安全警戒线,挂设警示标志。
- 准备好施工用的水电供应。
2. 安装步骤(1)基础施工- 根据塔吊的型号和施工要求,确定基础的位置和尺寸。
- 挖设基坑,进行基础混凝土浇筑。
- 待基础混凝土达到一定强度后,进行基础验收。
(2)塔身安装- 将塔身部件按照顺序组装。
- 使用吊车将组装好的塔身吊装至基础。
- 检查塔身垂直度,进行微调。
(3)吊臂安装- 将吊臂部件组装。
- 使用吊车将吊臂吊装至塔身,并与塔身连接。
- 调整吊臂长度,确保符合设计要求。
(4)平衡臂安装- 将平衡臂部件组装。
- 使用吊车将平衡臂吊装至塔身,并与塔身连接。
- 调整平衡臂位置,确保平衡。
(5)驾驶室安装- 将驾驶室吊装至塔身顶部。
- 连接驾驶室与塔身之间的电气线路。
(6)电气系统调试- 对塔吊的电气系统进行调试,确保各个部件运行正常。
- 检查限位器、报警器等安全装置是否灵敏可靠。
塔吊基础施工方案一、项目概况本项目是指在某地修建一座高楼大厦,需要使用塔吊进行施工作业。
为了确保施工顺利进行,特制定了本塔吊基础施工方案。
二、施工流程1. 基础准备在进行塔吊基础施工前,需要对施工区域进行勘测和规划。
将施工区域清理干净,确保没有障碍物。
根据设计要求确定塔吊的安装位置。
2. 打桩根据设计要求,确定塔吊基础的桩基数量和布置。
在施工区域挖掘桩基孔,并进行桩基的灌注,确保桩基的稳固。
3. 安装基础待打桩完成后,开始安装塔吊基础。
根据设计图纸在桩基上搭建基础平台,并进行固定。
4. 安装塔吊将塔吊各个部件进行拆解运输至施工现场。
在基础平台上组装塔吊,包括塔身、吊臂、行走机构等部件。
确保各个部件的连接牢固,塔吊的整体结构稳定。
5. 调试与检验安装完成后,进行塔吊的调试与检验。
检查吊臂、货钩、钢丝绳等部件的运行状况,确保各项功能正常。
进行负荷试验,检测塔吊的承载能力。
6. 施工作业塔吊安装调试合格后,可以进行具体的施工作业。
根据工程需要,进行起重、吊装等作业操作。
注意操作规程,确保操作安全。
三、安全措施1. 工地封闭在施工期间,应设置明显的工地封闭标志,限制外人进入施工区域,防止人员伤害事故发生。
2. 安全教育对施工人员进行塔吊操作技能的培训和安全教育,提高他们的安全意识,确保操作规范。
3. 安全装备施工人员应配备合适的安全装备,如安全帽、安全带等。
在操作塔吊时,应佩戴好相关的安全装备。
4. 安全监控设置塔吊安全监控系统,监测塔吊的工作状态。
及时发现异常情况并采取措施,确保人员安全。
5. 安全交底施工前,负责人应对施工人员进行安全交底,明确工作任务、注意事项和紧急情况的处理方法。
四、施工进度计划根据项目需求,制定详细的施工进度计划。
合理安排施工时间,确保施工进度和质量。
五、质量控制1. 基础验收对打桩和安装基础进行验收,检查是否符合设计要求和相关规范,确保基础的质量。
2. 施工过程监控施工期间,设立专人对施工过程进行监控,确保施工按照要求、规范进行,并做好相应记录。
塔吊基础施工方案一、前期准备工作1.现场勘察与测量在施工前,需进行塔吊基础的现场勘察与测量工作。
确定塔吊的位置和基础形式,并根据实际情况进行测量,包括土壤的承载力和水平度等参数。
2.设计方案根据现场勘察与测量结果,结合塔吊的类型和使用要求,进行基础设计方案的制定。
确保基础能够安全稳定地支撑塔吊的运行,并满足工程需求。
二、基础施工步骤1.清理现场在施工前,需清理基础施工区域内的杂物和垃圾。
保持施工环境整洁,为后续工作的进行提供良好的条件。
2.基坑开挖根据设计方案确定的基坑尺寸和形状,在施工区域内进行基坑的开挖工作。
确保基坑的尺寸和形状符合设计要求,并在开挖过程中留意与周围建筑物的距离和相互关系。
3.基础浇筑在基坑开挖完成后,进行基础的混凝土浇筑工作。
按照混凝土的配比和施工要求进行混凝土搅拌、运输和浇筑。
确保混凝土的质量和均匀性,避免出现裂缝或其他质量问题。
4.基础固化与养护在混凝土浇筑完成后,进行基础的固化和养护工作。
根据混凝土的强度发展情况,采取适当的措施进行养护,以确保混凝土的强度和稳定性达到要求。
5.安装塔吊待基础混凝土固化养护完成后,进行塔吊的安装工作。
按照塔吊的安装要求,进行组装和调试工作,确保塔吊的安装正确、稳定和可靠。
三、安全措施1.施工现场保护在施工过程中,需要设置围挡和警示标志,确保施工现场的安全,防止人员和物体误入施工区域。
2.人员培训与防护施工人员需经过相应的培训,掌握塔吊的安装与拆卸技术,熟悉操作规程和安全注意事项。
同时,施工人员需佩戴必要的防护用品,如安全帽、安全鞋等。
3.设备检查与维护在施工前,需要对塔吊和相关设备进行检查和维护,确保设备的正常运行和安全性能,避免在施工过程中出现意外事故。
四、质量控制1.材料验收对混凝土和其他相关材料进行验收,确保材料的质量满足施工要求。
包括混凝土强度试验、土壤承载力试验等。
2.施工过程监测在施工过程中,需要对基础施工进行现场监测,包括混凝土浇筑的均匀性、固化过程的温度和湿度等参数。

塔吊基础专项施工方案3(初稿修改)
一、施工方案概述
1.1 方案背景
本施工方案旨在针对塔吊基础工程的施工过程中,针对近期施工实践中发现的问题及需要改进的地方进行调整和修改,以确保施工进度及质量。
1.2 施工目标
本方案的施工目标是确保塔吊基础工程施工过程中安全、高效、质量稳定。
1.3 施工范围
本方案适用于塔吊基础工程的施工过程中的各个环节,包括准备工作、施工过程控制及施工结束后的验收工作。
二、施工前准备
2.1 地基处理
在开始施工前,必须对施工地基进行充分的调查和评估,确保地基承载能力满足塔吊使用的要求,必要时进行地基处理。
2.2 施工方案制定
根据实际情况调整修订施工方案,明确施工过程中的每个环节及责任,确保施工过程有序进行。
三、施工过程控制
3.1 塔吊基础浇筑
在浇筑塔吊基础时,必须保证混凝土的配合比符合要求,严格控制浇筑过程中的水灰比,避免出现开裂或脱层现象。
3.2 基坑排水
及时排除基坑内的积水,确保基础浇筑过程中的施工环境干燥,避免因为积水带来的质量问题。
四、施工结束验收
4.1 质量验收
结束施工后,必须进行质量验收,对基础工程的质量进行检查,并确保达到相
关标准要求。
4.2 安全验收
进行安全验收,确认施工过程中的安全措施是否落实到位,是否存在安全隐患。
五、总结与展望
本文详细介绍了塔吊基础专项施工方案3的初稿修改内容,通过对施工过程的
每个环节进行调整和优化,确保塔吊基础工程施工过程的安全、高效性及质量稳定。
未来将在实际施工中不断总结经验,进一步完善施工方案,提高施工质量。
3塔吊基础施工方案塔吊基础是塔式起重机的支撑系统,它的施工方案是塔吊安装的第一步,决定了塔吊的稳定性和安全性。
本文将介绍3种常见的塔吊基础施工方案。
第一种方案是浇筑钢筋混凝土基础。
该方案适用于基础土质较好,不需要特殊处理的情况。
具体操作步骤如下:1.地基处理:首先需要清除基础周围的杂物和浮土,然后进行地表土质的勘测,确认地基是否满足施工要求。
如有松软地层,需要进行加固处理,通常采用灌浆或加入钢板桩等方法。
2.基础槽的开挖:根据塔吊基础的设计图纸,开挖合适尺寸的基础槽。
基础槽的尺寸要考虑塔吊的重量和受力情况,一般为2米宽,深度与地下水位有关。
3.钢筋骨架的组织:根据设计要求,在基础槽内安装预埋钢筋骨架。
钢筋的直径和间距应符合设计图纸的要求,钢筋的连接必须牢固可靠。
4.砼浇筑:浇筑混凝土前,需要确保基础槽内的钢筋完全覆盖,并进行密实振捣。
然后,将新鲜混凝土从倒料口倒入基础槽,逐步均匀浇筑。
浇注后,用振捣棒进行震动,以保证混凝土的密实性。
5.混凝土养护:浇筑后,需要对混凝土进行养护,防止其过早干燥和开裂。
一般在浇筑后的24小时内,需喷洒水进行养护,并覆盖保湿膜进行防尘。
养护期为7-14天,根据气候条件而定。
第二种方案是使用螺栓连接的基础。
这种方案适用于基础土质较差、地下水位较高或需要频繁移动塔吊的情况。
具体操作步骤如下:1.地基处理:与前一方案相同,需要对基础进行地表土质的勘测和处理。
2.基础垫层的施工:在基础槽内铺设20厘米左右的砂石垫层,以提高基础的承载能力和稳定性。
3.螺栓的预埋:在基础槽内预留好螺栓孔位,然后将预埋螺栓固定在基础槽内。
4.基础槽的灌浆处理:将基础槽内的空隙填浆,以增加基础的强度和稳定性。
5.塔吊的安装:安装好塔吊的底座,然后将底座与预埋螺栓对准,通过螺母紧固住。
确保塔吊底座和基础螺栓之间没有松动。
第三种方案是采用挤压桩基础。
这种方案适用于土质较差、地下水位较高或需要承受大荷载的情况。

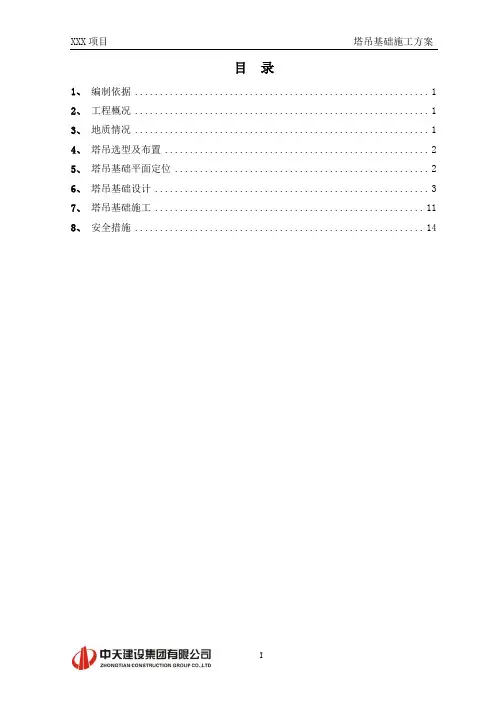

目录1、编制依据 (1)2、工程概况 (1)3、地质情况 (1)4、塔吊选型及布置 (2)5、塔吊基础平面定位 (2)6、塔吊基础设计 (3)7、塔吊基础施工 (11)8、安全措施 (14)1、编制依据1.1、业主提供的信和·北滨路项目三期B区工程相关施工图;1.2、施工合同;1.3、重庆中建机械制造有限公司提供的QTZ63型塔吊基础图;1.4、业主提供的《信和重庆华新街项目一期工程地质勘察报告(详细勘察)》。
2、工程概况本工程位于重庆市江北区华新街,项目南侧为北滨路,西侧为华新街,北侧为黄观路,东北侧为立交桥,地处繁华地段,周边有居民区、写字楼等,交通便利。
本工程C1区由B02、B03、B05、B10四栋楼及地下室组成,地下三层, B02、B03地上5层,B05地上8层,B10地上11层,建筑高度B02、B03为31.4米,B05为40.85米,B10为49.8米,框架-剪力墙结构。
建筑主要功能为住宅,地下室为车库及设备用房。
本次施工范围仅为地下室部分,同时考虑主楼施工时能使用此阶段布置的塔吊。
本方案主要是为B02、B03、B05、B10#楼及其地下室施工时所设置塔吊的基础施工提供技术指导。
3、地质情况3.1、水文情况拟建场地距离嘉陵江约70~80 m,嘉陵江为场区最大的水系,嘉陵江在该段常年洪水位180 m,低于场内标高。
3.2、地形地貌场地位于嘉陵江左岸的斜坡地带,属河谷地貌。
场地已开挖至基础标高192.35。
3.3、水文地质条件场地地形总体为北西高南东低,地表迳流条件较好,无大量富集地下水的地质条件,地下水主要接受大气降雨的补给,通过地表水下渗和沿坡面及排洪沟向南东侧地势低洼处排泄。
场地第四系土层多为填土,下覆基岩主要为砂、泥岩互层,但由于地层产状平缓,不利于储存地下水。
场区基岩赋水条件较差,仅存在少量第四系松散层上层滞水和基岩裂隙水。
场区钻探范围内基本无地下水。
地下水对场内塔吊基础无影响。
第1篇一、项目背景随着我国城市化进程的加快,建筑行业得到了迅猛发展。
塔吊作为建筑施工中不可或缺的起重设备,其在建筑施工过程中的应用越来越广泛。
为确保塔吊施工安全、高效、顺利进行,特制定本塔吊施工方案。
二、施工范围本方案适用于各类建筑施工过程中塔吊的安装、拆卸、使用和维护。
三、施工原则1. 安全第一:严格遵守国家有关法律法规和行业标准,确保施工安全。
2. 高效施工:合理安排施工计划,提高施工效率。
3. 节约成本:合理使用材料,降低施工成本。
4. 环保施工:采取有效措施,减少施工对环境的影响。
四、施工组织1. 施工单位:负责塔吊的安装、拆卸、使用和维护。
2. 监理单位:负责监督塔吊施工过程,确保施工安全、质量。
3. 设计单位:负责塔吊的选型、设计及相关技术支持。
五、施工准备1. 技术准备:组织施工人员进行塔吊安装、拆卸、使用和维护的培训,提高施工人员的专业技能。
2. 材料准备:根据工程需求,采购合格的塔吊设备、配件及辅助材料。
3. 施工设备准备:确保塔吊安装、拆卸、使用和维护所需设备齐全、完好。
4. 施工现场准备:确保施工现场符合塔吊安装、拆卸、使用和维护的要求。
六、施工工艺1. 塔吊安装(1)安装前检查:检查塔吊设备、基础、基础预埋件等是否符合要求。
(2)基础施工:根据设计要求,进行塔吊基础施工,确保基础稳固。
(3)塔吊安装:按照安装步骤,依次完成塔身、塔帽、驾驶室、吊臂等部件的安装。
(4)调试与试运行:完成塔吊安装后,进行调试与试运行,确保塔吊运行正常。
2. 塔吊拆卸(1)拆卸前检查:检查塔吊设备、基础、基础预埋件等是否符合要求。
(2)拆卸步骤:按照拆卸步骤,依次完成塔帽、驾驶室、吊臂等部件的拆卸。
(3)基础拆除:拆除塔吊基础,确保基础稳固。
3. 塔吊使用(1)操作人员培训:对操作人员进行培训,确保其熟悉塔吊操作规程。
(2)吊装作业:按照吊装作业规程,进行吊装作业。
(3)安全检查:定期进行塔吊安全检查,确保塔吊运行正常。
第1篇一、编制依据1. 《建筑施工安全生产管理规定》2. 《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196-2010)3. 工程施工图纸及设计文件4. 施工现场实际情况5. 相关国家标准和行业标准二、工程概况1. 工程名称:XXX项目2. 工程地点:XXX3. 工程规模:XXX4. 工程类型:XXX5. 施工单位:XXX三、塔吊选用及主要技术参数1. 塔吊型号:XX型号2. 最大起重高度:XX米3. 最大起重半径:XX米4. 起重力矩:XXkN·m5. 起重量:XX吨6. 起重机工作速度:XXm/min7. 塔身标准节高度:XX米8. 塔身最大高度:XX米9. 塔身最大附着高度:XX米10. 塔身标准节数量:XX节四、塔吊安装及拆卸要求1. 塔吊安装前,应进行设备检查,确保设备完好,符合安装要求。
2. 安装场地应平整、坚实,满足塔吊安装和使用的需要。
3. 安装过程中,应严格按照设备说明书和施工方案进行操作。
4. 塔吊基础施工应符合设计要求,确保基础稳定。
5. 塔吊安装完成后,应进行试吊,检查塔吊的稳定性、可靠性。
6. 塔吊拆卸前,应进行拆卸方案的编制,确保拆卸过程安全、有序。
7. 拆卸过程中,应按照拆卸方案进行操作,注意安全防护。
五、塔吊使用要求1. 塔吊操作人员应持有相应的操作资格证书。
2. 操作人员应熟悉设备性能、操作规程和安全注意事项。
3. 使用过程中,应定期对塔吊进行检查、维护,确保设备正常运行。
4. 严禁超载、超范围使用塔吊。
5. 塔吊周围应设置安全警示标志,并安排专人进行监护。
6. 塔吊作业区域应设置隔离设施,防止无关人员进入。
六、安全防护措施1. 塔吊基础周围应设置防护栏杆,防止人员坠落。
2. 塔吊吊钩周围应设置防护罩,防止吊物脱落。
3. 塔吊操作平台应设置防护栏杆和踢脚板,防止人员坠落。
4. 塔吊起吊物下方应设置警戒区域,防止人员进入。
5. 塔吊作业区域应设置安全警示标志,提醒人员注意安全。
建筑塔吊基础施工方案建筑塔吊基础施工方案一、施工内容本方案主要包括塔吊基础的施工工艺和程序,具体包括地面清理、基坑开挖、灌注混凝土、模板支撑等。
二、施工工艺和程序1. 施工前准备(1) 建立安全管理制度,明确责任。
(2) 安排专业人员进行现场考察和踏勘,制定详细的施工方案。
(3) 租用或购买合适的机械设备和工具。
(4) 对工地周边进行清理,确保施工安全。
(5) 设置警示标志,确保施工区域的安全。
2. 基坑开挖(1) 根据塔吊的技术参数和设计图纸,确定基坑的尺寸和形状。
(2) 使用挖掘机进行基坑的开挖,确保坑底平整。
(3) 根据设计要求,进行地质勘测并评估坑壁的稳定性。
(4) 如有需要,进行支护工作,确保基坑的稳定。
3. 模板支撑(1) 根据设计要求,搭设模板支撑结构。
(2) 安装水平支撑和竖向支撑,固定模板支撑结构。
(3) 检查模板支撑的稳定性和安全性,确认无误后进行下一步施工。
4. 混凝土浇筑(1) 根据设计要求,确定混凝土的配合比例和强度等级。
(2) 配置混凝土,并进行质量检验,确保合格。
(3) 在模板支撑结构内部设置钢筋骨架,确保混凝土基础的强度。
(4) 进行混凝土浇筑,注入模板支撑结构内部,并进行充分的振捣和排气。
(5) 根据混凝土的初凝时间,控制养护时间和抹光。
5. 施工总结本方案中所述的施工工艺和程序仅供参考,具体施工过程中要根据实际情况进行调整。
在施工过程中,要严格按照施工方案执行,确保施工安全和质量。
以上是建筑塔吊基础施工方案,仅供参考,具体施工过程中请根据具体情况进行调整和改进。
第1篇一、工程概况本工程为某大型建筑项目,拟采用塔吊进行垂直运输。
为确保塔吊的安全稳定运行,特制定本塔吊基础施工方案。
二、施工依据1. 国家及地方有关建筑安全生产的法律法规。
2. 《建筑施工安全检查标准》。
3. 《塔吊安装、拆卸及验收规范》。
4. 施工图纸及设计文件。
5. 施工现场实际情况。
三、施工范围本方案适用于塔吊基础施工,包括基础土方开挖、基础垫层铺设、基础钢筋绑扎、混凝土浇筑、基础养护等工序。
四、施工组织1. 施工队伍:成立专门的塔吊基础施工班组,由经验丰富的施工人员组成。
2. 施工机械:挖掘机、装载机、混凝土搅拌车、泵车、振捣器等。
3. 施工材料:混凝土、钢筋、模板、砂石、水泥等。
五、施工工艺1. 基础土方开挖(1)根据设计图纸,确定塔吊基础位置及尺寸。
(2)使用挖掘机进行土方开挖,确保基础位置准确。
(3)开挖过程中,注意保护地下管线及设施。
(4)开挖深度达到设计要求后,进行基底平整。
2. 基础垫层铺设(1)对基底进行清理,确保无杂物、积水。
(2)铺设垫层材料,厚度及宽度应符合设计要求。
(3)对垫层进行压实,确保密实度。
3. 基础钢筋绑扎(1)根据设计图纸,确定钢筋规格、间距及绑扎要求。
(2)在垫层上设置钢筋网,确保位置准确。
(3)绑扎钢筋时,注意保护钢筋不受损伤。
(4)钢筋绑扎完成后,进行隐蔽工程验收。
4. 混凝土浇筑(1)根据设计要求,确定混凝土配合比及浇筑顺序。
(2)使用混凝土搅拌车将混凝土运至现场。
(3)使用泵车将混凝土泵送至基础位置。
(4)浇筑过程中,注意振捣密实,防止出现蜂窝、麻面等缺陷。
(5)混凝土浇筑完成后,进行养护。
5. 基础养护(1)混凝土浇筑完成后,及时进行养护。
(2)养护期间,注意保持混凝土湿润,防止出现裂缝。
(3)养护时间根据混凝土强度要求确定。
六、施工质量控制1. 严格按照设计图纸及施工规范进行施工。
2. 施工过程中,加强材料检验,确保材料质量。
3. 施工过程中,加强过程控制,确保施工质量。
塔吊基础的施工方法
1、基础施工顺序
地面处理→基础放线→土方开挖→浇筑砼垫层→钢筋绑扎→模板支设→固定支腿预埋方案→浇筑砼→养护
2、基础钢筋施工
按照塔吊说明书的要求进行配筋,当预埋固定支腿与主筋交叉时,主筋位置可作相应调整,但主筋数量不得减少和切断。
钢筋保护层厚度为40mm。
3、基础模板施工
基础模板采用砖砌砖模施工,内侧进行砂浆抹灰。
4、固定支腿预埋方案
固定支腿的预埋安装十分重要,安装时可按一下程序进行:
1)、将4只固定支腿与一个塔身标准节装配在一起;
2)、为便于施工,当钢筋绑扎到一定程度时,将固定支腿和一个塔身基础节整体吊于钢筋网内;
3)、固定支腿周围的钢筋数量不得减少和切断;
4)、吊起装配好的固定支腿和基础节整体,浇筑砼,并在基础节的两个方向中心线上挂铅垂线,保证预埋后基础节中心线与水平面的垂直度1.5/1000。
5、基础砼浇筑
基础砼强度等级为C30,使用商品砼,采用砼泵车输送、插入式振动棒振捣。
浇筑时,必须分层进行,按每层500mm连续浇筑。
浇捣必须密实,不得留施工缝。
砼浇筑完后浇水养护不少于7天。
6、基坑防水措施
在塔吊基础四周砌240mm厚机红砖至室外地坪标高,以防至雨水流入,必要时坑内用潜水泵抽水,以免集水。
塔式起重机基础施工方案一、工程概况本文档旨在详细介绍塔式起重机基础的施工方案。
塔式起重机是建筑施工中常见的大型施工机械,其基础施工是确保施工安全和稳定性的重要环节。
二、施工准备工作在开始塔式起重机基础的施工前,需进行以下准备工作:1.确定塔式起重机的安装位置和基础尺寸;2.组织施工人员进行施工前的安全培训;3.准备必要的施工机械和工具;4.制定详细的施工方案和施工进度计划。
三、基础施工步骤1.场地布置:在施工现场清理出平整的基础施工区域,确保场地干燥和无积水。
2.基础打桩:根据设计要求在基础位置打桩,确保桩的深度和精度符合要求。
3.基础浇筑:在桩基础上搭建钢模板,进行混凝土浇筑,保证混凝土的均匀性和强度。
4.基础固结:混凝土初凝后,进行基础固结,确保基础强度和稳定性。
5.基础验收:对基础进行验收,确认基础质量符合设计要求,方可进行塔式起重机的安装。
四、安全措施1.施工现场必须设置警示标志,确保施工区域内无人员进入。
2.操作人员必须穿戴个人防护装备,严禁在机械运转时靠近设备。
3.施工期间需定期检查施工设备和基础状况,发现问题及时处理。
五、施工验收完成塔式起重机基础施工后,需进行施工验收,确定基础质量符合设计要求。
验收包括对基础平整度、强度等方面进行检测,确保基础可以安全支撑起重机的运行。
六、总结本文档详细介绍了塔式起重机基础的施工方案,从施工准备、施工步骤、安全措施到施工验收,均体现了施工过程中的重点和注意事项。
希望能对相关施工人员在塔式起重机基础施工中提供参考和指导。
以上是本文档的内容,如有需要,请妥善保管并按照相关规定执行。
塔吊基础施工方案一、项目背景及目标这次施工的项目位于繁华的都市中心,周围高楼林立,交通繁忙。
我们的目标是在保证质量和安全的前提下,高效完成塔吊基础施工,为整个工程打下坚实的基础。
二、施工前准备1.技术准备:组织技术团队对施工图纸进行深入研究,确保对施工要求了如指掌。
同时,对施工人员进行技术培训,确保他们具备丰富的施工经验和技能。
2.物资准备:提前采购施工所需的材料,如钢筋、水泥、砂石等,确保材料的质量符合国家标准。
同时,准备好施工所需的机械设备,如搅拌机、泵车等。
3.场地准备:对施工现场进行平整,清除障碍物,确保施工现场的整洁和安全。
同时,设置好施工围挡,保证施工现场的封闭性。
三、施工流程1.测量放线:根据施工图纸,进行现场测量,确定塔吊基础的位置。
然后,按照设计要求,进行放线,确保塔吊基础的尺寸和位置准确无误。
2.基坑开挖:采用机械和人工相结合的方式,对基坑进行开挖。
在开挖过程中,要注意对周围环境的影响,避免对周边建筑物和设施造成破坏。
3.基础垫层施工:在基坑底部铺设一层厚实的砂石垫层,保证塔吊基础的稳定性。
同时,对垫层进行平整,确保塔吊基础的平面度。
4.钢筋施工:按照设计要求,绑扎钢筋,确保钢筋的规格、数量和位置符合要求。
在绑扎过程中,要注意钢筋的连接和焊接质量。
5.模板施工:根据塔吊基础的设计尺寸,制作模板。
模板要牢固、平整,确保混凝土浇筑的质量。
6.混凝土浇筑:采用泵车将混凝土输送到施工现场,进行浇筑。
在浇筑过程中,要注意混凝土的密实度,避免出现蜂窝、麻面等质量问题。
7.养护:混凝土浇筑完成后,进行养护。
养护期间,要注意保持混凝土的湿润,避免出现裂缝等质量问题。
8.拆模:混凝土达到设计强度后,拆除模板。
拆模过程中,要注意保护混凝土表面,避免造成损伤。
9.防水施工:在塔吊基础表面进行防水处理,提高基础的防水性能。
四、施工安全措施1.安全培训:对施工人员进行安全培训,确保他们具备安全意识和操作技能。
塔吊基础专项施工方案(3)
一、引言
塔吊基础是塔吊工程中至关重要的一环,其施工方案的设计和执行关乎工程的质量和进度。
在本文中,将详细介绍塔吊基础专项施工方案的具体步骤和要点。
二、前期准备
1. 地基勘测
在进行塔吊基础施工之前,必须进行地基勘测工作,包括地质勘测、地形测量等,以确定地基情况和相应的施工设计方案。
2. 材料准备
准备好所需的施工材料,包括水泥、砂石等,并确保材料质量符合相关标准要求。
三、施工步骤
1. 基础挖掘
按照设计要求,在地基勘测的基础上进行基础挖掘工作,确保基础的准确位置和深度。
2. 基础浇筑
在基础挖掘完成后,进行混凝土浇筑工作,注意控制浇筑质量和时间,确保基础的稳固性和耐久性。
3. 基础固结
待混凝土基础浇筑完成后,需要进行基础固结工作,包括水洞浇筑、基础护坡等,确保基础稳固牢固。
四、安全措施
1. 安全防护
在施工过程中,必须严格执行安全防护措施,包括围挡、安全帽、安全绳等,确保施工人员安全。
2. 作业规范
施工中严格按照规范操作,不得擅自更改施工步骤或使用不合格材料,确保施工质量与安全。
五、总结与展望
塔吊基础施工是塔吊工程的重要环节,正确执行施工方案对于保证工程质量和进度至关重要。
未来,我们将进一步优化施工流程,提高施工效率和质量。
希望以上内容能为大家提供一些关于塔吊基础专项施工方案的参考,希术您能对施工方案的设计和执行提供更多宝贵意见和建议。
第1篇一、工程概况本工程为某高楼大厦建设项目,位于我国某城市。
工程总建筑面积约10万平方米,地上25层,地下3层。
塔吊作为本工程的主要垂直运输设备,其基础施工质量直接影响到塔吊的稳定性和安全性。
为确保塔吊基础施工质量,特制定本施工方案。
二、施工准备1. 施工组织设计根据工程特点和施工要求,成立塔吊基础施工小组,明确各成员职责,确保施工顺利进行。
2. 施工图纸及技术资料收集并熟悉施工图纸,掌握塔吊基础施工的相关技术要求,确保施工符合设计规范。
3. 材料设备(1)桩基材料:预制钢筋混凝土桩、钢筋、水泥、砂石等。
(2)施工设备:打桩机、振动锤、吊车、挖掘机、测量仪器等。
4. 人员培训对施工人员进行技术培训,确保其掌握塔吊基础施工的操作规程和质量要求。
5. 施工现场布置(1)施工场地平整,确保施工过程中不出现地面沉降。
(2)设置排水沟,防止地面积水。
(3)设置临时道路,方便材料运输。
三、施工工艺1. 桩位放样根据设计图纸,确定桩位,并使用全站仪进行放样,确保桩位准确。
2. 钻孔(1)钻孔前,对钻孔设备进行检查,确保其性能良好。
(2)根据地质情况,选择合适的钻孔方法,如旋挖钻、冲击钻等。
(3)钻孔过程中,密切关注孔壁稳定性,防止坍孔。
3. 桩基制作(1)预制钢筋混凝土桩:按照设计要求,制作符合规格的预制桩。
(2)桩身钢筋绑扎:按照设计要求,绑扎桩身钢筋,确保钢筋位置准确。
(3)混凝土浇筑:采用泵送混凝土浇筑,确保混凝土密实。
4. 打桩(1)打桩前,对打桩机进行检查,确保其性能良好。
(2)根据地质情况,选择合适的打桩方法,如锤击法、振动法等。
(3)打桩过程中,密切关注桩身垂直度和桩顶标高,确保桩身垂直。
5. 桩基础验收(1)检查桩身质量,确保桩身无裂缝、蜂窝等缺陷。
(2)检查桩顶标高,确保符合设计要求。
(3)对桩基进行静载荷试验,检验其承载能力。
四、施工质量控制1. 材料质量控制(1)严格按照设计要求,选用合格的桩基材料。
第1篇一、工程概况1. 工程名称:XX工程项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:本工程总建筑面积约XX万平方米,包含住宅、商业、办公等多种功能。
4. 施工周期:预计施工周期为XX个月。
5. 施工单位:XX建筑有限公司二、塔吊选用与布置1. 塔吊选用- 根据工程规模、施工周期及现场实际情况,本工程选用型号为XX的塔吊。
- 塔吊主要技术参数如下:- 起重力矩:XX kN·m- 起重量:XX t- 起升高度:XX m- 俯仰角度:XX°- 跨度:XX m2. 塔吊布置- 塔吊基础采用混凝土浇筑,确保其稳定性。
- 塔吊位置应选在施工现场开阔、易于操作、便于运输的位置。
- 塔吊基础距离建筑物外墙距离应满足规范要求,一般为XX m。
- 塔吊的回转半径应满足施工需求,并确保不影响周边环境。
三、塔吊安装与拆卸1. 塔吊安装- 安装前应进行现场勘察,确认塔吊基础位置、尺寸及稳定性。
- 安装过程中,严格按照厂家提供的技术说明书进行操作。
- 安装过程中,应确保塔吊各部件连接牢固,无松动现象。
- 安装完成后,进行试运转,检查塔吊各项性能指标是否符合要求。
2. 塔吊拆卸- 拆卸前,应制定详细的拆卸方案,确保拆卸过程安全、有序。
- 拆卸过程中,应遵循“先上后下、先重后轻”的原则。
- 拆卸过程中,应确保拆卸人员的安全,避免发生意外事故。
四、塔吊使用与维护1. 塔吊使用- 操作人员应经过专业培训,取得相关操作资格证书。
- 操作人员应熟悉塔吊的操作规程,严格按照操作规程进行操作。
- 定期检查塔吊的各部件,确保其正常工作。
- 发现塔吊存在故障或异常情况,应及时停机检修。
2. 塔吊维护- 塔吊应定期进行保养,确保其性能稳定。
- 保养内容包括:润滑、检查、紧固等。
- 保养周期应根据塔吊的使用频率及环境条件确定。
五、安全措施1. 安全培训- 对操作人员进行安全教育培训,提高安全意识。
- 定期组织安全检查,确保安全措施落实到位。
1.编制依据1、成都珠江新城国际A区工程提供的相关图纸及数据。
2、现行国家及成都市政府有关部门相关标准及规范、规定:(1)《塔式起重机》(GB/T5031-2008);(2)《塔式起重机安全规程》(GB5144-94);(3)《塔式起重机技术条件》(GB/T9462-1999);(4)《建筑地基基础设计规范》(GB50007-2002);(5)《混凝土结构设计规范》(GB50010-2002);(6)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(7)《电气安装工程施工及验收规范》(GBJ232);(8)《塔式起重机操作使用规程》(JGT100—1999);(9)《施工现场临时用电安全技术规范》(JGJ46-2005);(10)《建筑机械使用安全技术规程》(JGJ33-2001);(11)《施工现场临时用电安全技术规范》(JGJ46-88);(12)《JC70/30塔式起重机安装使用说明书》(塔吊厂家提供的技术资料以及数据和图纸);(13)现场勘察报告《珠江新城A区工程岩土工程详细勘察报告》(中南勘察设计院(湖北)有限责任公司);(14)城乡建设环境保护部关于加强塔式起重机安全使用管理的若干规定;(15)其它成都市相关文件要求。
2.工程概况工程项目基本概况工程概况由我局承建的成都珠江新城国际A区工程(以下简称“本工程”),其一期工程为A0和A4#楼,在结构施工阶段需用5台塔式起重机配合施工;二期工程为A1、、A2、A3#楼,在结构施工阶段需用3台塔式起重机配合施工。
为确保安全顺利地完成塔吊施工,项目部技术人员经过对施工现场的实际勘察及与塔吊安装技术人员会研,编制《成都珠江新城国际A区工程1#塔吊基础施工方案》(以下简称《方案》),用以指导塔吊基础的施工作业。
本工程总建筑面积达万㎡,地下室总面积约为万㎡,地上建筑总面积约为万㎡;其中,一期地上建筑面积约19万㎡,地下建筑面积约为13万㎡;二期地上建筑面积约万㎡,地下建筑面积约为万㎡。
整个地块主要配置由四栋超高层办公塔楼和商业mall组成,依次从地块的西侧沿南北走向依次布置,高度从南往北降低,与用地北面D地块的塔楼共同构成一个高层带,以A1塔楼(230m)为起点标志。
地块的东侧为大型商业mall,是包含大型百货商场、影院、零售商业、餐饮、娱乐为一体的商业综合体。
本工程的高层部分为A1、A2、A3、A4#塔楼,A1#楼为办公楼,高度为,地上总层数为53层,标准层高为;A2#楼为公寓楼,高度为,地上总层数为53层,标准层高为;A3#楼为公寓楼,高度为,地上总层数为48层,标准层高为;A4#楼为办公楼,高度为,地上总层数为35层,标准层高为。
本工程的商业部分为A0、#楼,A0高度为,地上总层数为4层,局部为5层;高度为,地上总层数为2层;地下室为3层,基底标高为-18~22米。
1#塔吊基础定位情况说明本工程总基地面积约为万㎡,建筑体量相当巨大,根据本工程料场位置、裙房分部等情况,尽最大限度确保满覆盖,充分利用好每台塔吊,本着“合理利用空间和平面、优化总体施工进度计划、科学合理部署”的原则,设置塔吊的幅度及定位。
1#塔吊由JC70/30塔吊配合施工,臂长为70m。
塔吊基础的具体位置详见《成都珠江新城国际A区工程塔吊平面布置图》,以及1#塔吊的《塔吊基础平面定位图》。
3. 1#塔吊施工的前期准备工程地质概况根据《珠江新城A区工程场地岩土工程勘察报告》,本工程场地地势开阔,地形平坦,交通便利,地貌单元属川西平原岷江水系Ⅰ级阶地,地基土层从上而下依次为杂填土层、粉土、细砂、卵石层。
各土层主要物理力学性质指标见下表:各岩土层物理力学参数值建议表表水文地质条件:场地内地下水主要为杂填土层中上层滞水和砂卵石层中潜水两种。
砂卵石层为主要含水层,透水性强,水量丰富, 卵石层渗透系数建议值为K=22~d。
地下水主要由大气降水和地下迳流补给,水位随季节改变而变化。
施工期间由于临近场地工地降水作业影响,场地地下水位极不稳定,测得场地地下水位深~,相应标高介于~。
根据成都地区水文地质资料,场地地下水年变化幅度为米,因此场地抗浮设防水位建议按绝对标高考虑。
塔吊基础说明1、采用预埋节形式,为尽早安装和利用塔吊,塔吊基础采取先行施工的方式,即在基础底板施工前就完成塔吊安装施工。
为保证塔吊基础施工及塔吊安装能够顺利完成,要在施工现场西北角入口预留坡道,且路面宽度不小于5米、坡度不大于1:6,并有不小于15×15米转弯半径,路面及站位面需足够硬实和平坦。
2、1#塔吊基础说明1#塔吊基础设置在建筑物底板以下,塔吊基础自下而上做法为:100厚的C15砼垫层→C35塔吊钢筋混凝土基础→100厚的C15素混凝土垫层→BAC高分子复合自粘防水卷材层→50厚C20细石混凝土防水保护层→500厚的防水底板。
3、塔吊基础施工完成后,根据同条件混凝土强度试验确定塔吊安装时间。
塔吊基础施工要求1、塔吊固定式混凝土基础制作和预埋节的安装(1)塔吊形式:采用承台固定式混凝土基础,设置在防水底板以下。
(2)基础图:根据勘察单位提供的基坑底部的稍密卵石承载力特征值f ak=320kPa和塔吊对基础的要求,确定1#塔吊(型号为JC70/30)基础垫层做法为100厚的C15素混凝土,基础尺寸为6450×6450×1700,基础混凝土强度等级为C35,基础配筋为上排铁为双向各55根Φ20钢筋,下排铁为双向各55根Φ25钢筋,上下排铁每间隔3根设置一道Φ20拉筋,具体详见北京中建正和建筑机械施工有限公司提供的塔吊基础配筋图。
(3)基础技术要求:1)混凝土基座以下土壤的承载力要求:混凝土基础以下的土壤的承载力不小于155Kpa2)混凝土基座技术要求:混凝土基础尺寸不小于6450×6450×1700mm³水泥含量:350Kg/m³水泥标号:425基座比重:混凝土强度等级:C35混凝土表面校平,平面度误差应不小于1/500。
要求对塔吊基础的承载面进行平整处理,塔吊基座以下不得有管道、洞穴等;基础的钢筋网配筋应严格按照图纸要求进行施工,不得减少。
在进行塔吊预埋节安装时预埋节上平面与塔吊混凝土基础面垂直尺寸为350±5mm。
预埋节四个角上平面的平面度不大于1/1000。
(4)塔吊基础开挖:根据定位图、塔吊基础图及塔机预埋节砼基础承台图,确定开挖塔吊基础坑尺寸和深度。
对基坑进行平整处理,并打100厚的 C15垫层。
(5)基础施工过程及预埋节的安装:1)在混凝土基础布完下层钢筋后,把支撑马凳与混凝土基础下层钢筋焊连(支撑马凳的制作见《塔机马凳图》),再使用16t汽车吊吊装塔吊预埋节,按附图所示安装预埋节,经测量(工程施工单位配合测量,须保留测量结果)、调整达到技术要求后,把预埋节与支撑马凳焊连,然后再布其余钢筋,最后浇注混凝土。
2)塔吊预埋节的安装尺寸及安装方法技术要求:a.预埋节的四个支脚的同一高度尺寸的四个销孔的中心线应在同一平面内,允许公差≤孔间距的1/6500,四个孔两两之间的绝对公差≤0.3mm;b.预埋节角钢上平面与塔吊混凝土基础面垂直尺寸150±5mm;c.预埋节主角钢垂直于基座,公差≤1/1000;d.基座表面平整,平面度公差在2m×2m平面内小于3mm;e.预埋节周围的钢筋数量不得减少。
2、预埋节支撑马凳制作根据预埋节埋设深度,预埋节的支撑马凳在现场用L40和L80的角钢,按照马凳设计图纸焊接而成,塔机马凳图见《塔机马凳图》。
3、塔吊的接地装置在塔吊基础周围采用φ45×45mm长的镀锌角钢专用接地极,打入地下2m(三组),然后与塔吊基础预埋节上的四个固定支脚连接。
须保证接地电阻不大于4Ω。
该项工作由工程施工单位完成。
4、塔吊楼板预留洞设置要求因1#塔吊位置在自动扶梯预留洞内,只有在结构4层和结构5层才必须穿越楼板结构,为保证结构安全,在穿越部位对楼板另作支撑加固。
在结构4层和5层的楼板的塔身位置,预留3m×3m洞口,洞口四周每侧增加4根Φ25钢筋,上下各两根,洞口处错槎甩筋,待结构完成拆除塔吊后,将顶板钢筋单面焊接后,浇筑比设计强度等级高出一级的无收缩防水混凝土。
4. 1#塔吊基础施工抗浮锚杆工程在A0#楼区域内有抗浮锚杆的施工,而1#塔吊的基础正好落在抗浮锚杆施工区域内。
由于塔身自重无法取代该区域的抗浮锚杆的作用,因此,在塔吊基础下仍然按照该区域抗浮锚杆的位置,做抗浮锚杆。
并且,按照设计单位提出的意见,塔基下的抗浮锚杆与防水底板下抗浮锚杆的锚杆底标高一致,抗浮锚杆锚入塔吊基础,锚固段长度为900mm。
然后塔吊基础与防水底板之间,再用相应于该位置的抗浮锚杆钢筋大小及数量,进行锚固连接。
具体做法详见《塔吊基础范围处下锚杆大样图》。
塔吊基础工程1、所有的塔吊基础均埋设在结构底板以下,在塔吊基础施工时,采用以土带模施工方法进行塔吊的基础的施工。
2、土模施工时,塔吊基坑放直坡,必要时采用支撑对边坡进行加固处理,并且土模的尺寸要大于塔吊基础图的尺寸,即大于6450×6450×1700。
钢筋工程1、核对成型钢筋:钢筋制作后,要按设计图纸核对加工的半成品钢筋。
对其规格、形状、型号、品种进行检验,然后挂牌堆放好。
2、钢筋绑扎:钢筋应按顺序绑扎,要先短向后长向,由一端向另一端依次进行。
操作时按图纸要求划线、铺铁、穿箍、绑扎,最后成型。
3、预埋节位置应正确,塔吊基础配筋应按图纸绑好,绑扎要牢固,应采用十字口绑扎或焊牢,其标高、位置、搭接、锚固长度等尺寸应准确,不得遗漏和移位。
4、受力钢筋搭接接头位置正确。
其接头应相互错开。
每个搭接接头的长度的倍范围内,搭接钢筋面积不应超过该长度范围内钢筋总面积的不应超过长度范围内钢筋总面积的1/4。
所受力钢筋和箍筋交接处全绑扎,不得跳扎。
5、垫块:底部钢筋下垫混凝土垫块,保护层的厚度不小于50mm,每隔1m放一块,混凝土垫块应与钢筋绑牢扎固,不应遗漏。
6、钢筋需办隐检手续。
混凝土工程1、浇灌:锚杆桩头、槽底及帮模(木模时)应浇水润湿。
基础浇灌混凝土时,应按顺序直接将混凝土倒入模板中。
泵车出料口距操作面高度以300~400mm为宜,并不得集中一处倾倒。
严格进行分层施工,防止冷缝,每个塔机基础必须一次浇灌完成,不许留施工缝。
2、振捣:应沿基础浇筑的顺序方向,采用斜向振捣法,振捣棒与水平倾角为60°左右,棒头朝前进方向,棒间距以500mm为宜,防止漏振,振捣时间以混凝土表面翻浆出气泡为宜。
混凝土表面应随振捣随标高线用木抹子搓平压实,用铁抹子清光。
3、养护:混凝土浇灌后,在常温条件下12h内应覆盖浇水养护,浇水次数保持混凝土润湿状态为宜,养护时间不少于7昼夜。
