探讨预应力型钢混凝土转换梁施工工艺
- 格式:pdf
- 大小:322.44 KB
- 文档页数:2
大型转换梁型钢钢筋混凝土结构拉筋连接施工工法大型转换梁型钢钢筋混凝土结构拉筋连接施工工法一、前言大型转换梁是钢筋混凝土结构中常用的构件,用于解决混凝土构件之间的高度差异。
而在大型转换梁的施工中,拉筋连接是十分重要的一环,它能够有效地提高梁的受力性能和稳定性。
本文将介绍一种针对大型转换梁的拉筋连接施工工法,让读者深入了解这一工法的特点、适应范围、工艺原理、施工工艺以及质量控制、安全措施和经济技术分析等内容。
二、工法特点在传统的梁施工工艺中,梁与梁之间的连接往往采用焊接或螺栓连接的方式,然而这些传统的连接方式在大型转换梁的施工中存在一些问题,如施工难度大、工期长、工艺复杂等。
而采用拉筋连接的施工工法,充分利用了梁底板与下部结构的连接密度,使连接更加稳定可靠,并能够提高工效和施工质量。
三、适应范围该工法适用于大型转换梁型钢钢筋混凝土结构的施工,特别适用于大跨度或高风险工程中的转换梁。
该工法可以灵活应用于不同类型的转换梁,如直线转换梁、曲线转换梁等。
四、工艺原理拉筋连接施工工法的关键在于合理的工艺原理实施。
首先,施工工艺需要与实际工程进行联系,从实际需求出发,确定连接方式和方案。
其次,采取一系列的技术措施,如合理选材、制定施工方案、精确测量等,确保工艺的执行与实际工程相符合。
通过这些工艺原理的具体分析和解释,读者能够深入理解拉筋连接施工工法的理论依据和实际应用。
五、施工工艺在拉筋连接施工工法中,施工过程可以分为多个阶段。
首先是梁底板准备阶段,包括清理梁底板表面、加固梁底板等工作。
接下来是拉筋安装阶段,根据设计要求,将拉筋按照一定的间距和位置固定在梁底板上。
然后是连接件的安装阶段,将连接件与拉筋进行连接,并进行检查和调整。
最后是梁底板收尾阶段,包括清理施工现场、检查施工质量等工作。
六、劳动组织在拉筋连接施工工法中,需要充分考虑劳动组织的合理性和高效性。
合理安排施工人员的数量和岗位分工,确保施工过程的顺利进行。
型钢混凝土梁式转换结构施工阶段现场实测及理论分析摘要:本文采用有限单元法和现场实测试验相结合的方法研究型钢混凝土梁式转换结构在施工过程中的受力状态和承载性能。
在现场实测试验中,跟随施工过程监测了梁式转换结构的挠度和应变随着转换结构承托楼层数增加的变化规律。
在有限元理论分析中,不仅模拟随施工过程而变化的结构及其所受的荷载,而且在模拟施工过程的时变结构中考虑了混凝土收缩和徐变的影响。
结果对比发现,模拟施工过程并考虑混凝土收缩和徐变后的计算结果与现场实测结果吻合较好。
关键词:型钢混凝土,梁式转换结构,现场实测试验,收缩,徐变中图分类号:field measurement and theoretical study of transfer structurefor steel reinforced concrete beamsye xiaogang.ningbo urban construction design and research institute,ningbo 315012abstract: finite-element analysis and field measurement are combined to study the static behavior and bearing capacity of the transfer structure for steel reinforced concrete beams during the constructing process. in field measurement test,the variation law(varying regulation) of the deflection and strain of the src are monitored as the number of its supported stores increased. in finite-element analysis, the variation of the structure and the load during the constructing process are simulated and the influence of the concrete shrinkage and creep of the time-dependent structure are also considered. the comparison results show that the calculation results with the simulation of the construction process and with the consideration of the shrinkage and creep are in good agreement with the results of the field measurement.keywords: src; girder transfer story; field measurement; shrinkage; creep中图分类号: u445.33文献标识码:a 文章编号:1 前言某工程局部采用了大跨度型钢混凝土转换梁结构,转换层上部12层框架结构由梁上柱传递到转换梁中部,转换梁受力非常集中,高应力下徐变作用较显著,且主体结构施工长达5个月,正是混凝土徐变与收缩快速增长期,结构设计虽然考虑了施工过程对结构内力和变形的影响,但是现有的有限元软件还未能考虑施工过程中混凝土收缩、徐变、温度等因素对结构内力和变形的影响。
建筑技术 』 : ! China New Technologies and Products

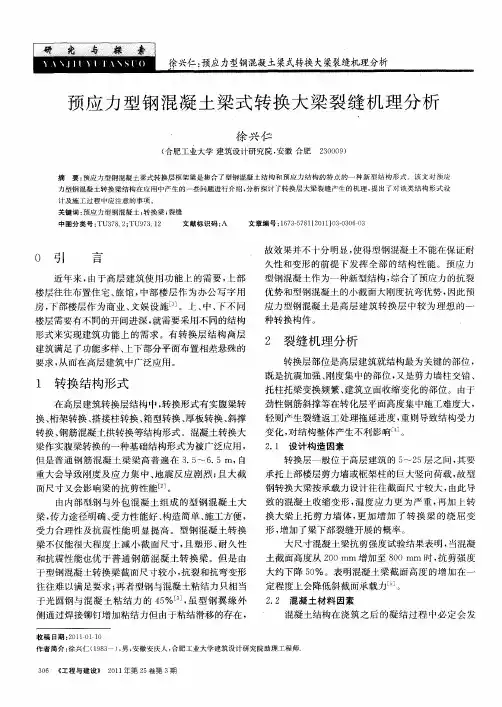

探讨预应力型钢混凝土转换梁施工工艺
徐亮 (湛江市第四建筑工程有限公司,广东湛江524000)
摘要:预应力型钢混凝土转换梁的施工建造过程涉及力学、材料学、结构设计及工程管理学等多门学科,是一项极其复杂的系统工 程,其施工质量的好坏直接关系整个结构的安全性。本文针对预应力型钢混凝土转换梁的型钢梁施工、钢筋绑扎、模板安装、预应力 施工、混凝土浇筑等进行了分析。 关键词:型钢混凝土;转换梁;施工技术 中图分类号:TU765 文献标识码:A
1工程概况 某大厦建筑面积170000m2o该工程地下4 层,基础埋深20.31 主楼26层,檐高99.80m, 附楼12层,檐高45 ̄5m,结构形式为框架 力 墙结构。附楼 一 轴e 轴,1 3层为剧院,中 间无柱,在3层顶设置4根预应力一型钢混凝土 转换梁,跨度为27.6m。预应力一型钢混凝土梁截 面尺寸为13OOmmxl800ram,梁内型钢构件截 面为“工”形,高度1400ram。上翼缘宽度 600mm,下翼缘宽度750ram,钢板厚度80ram, 钢材型号为Q345B-Z15,腹板厚45mm,上下翼 缘全长布置栓钉,规格为 ̄19mm,长度140mm, 横纵向间距200mm。转换梁结构配筋为上铁配 置28(1)32,下铁配置32d932,箍筋16@200,加密 区间距为100mm。采用有粘结预应力,预应力配 筋为10根@s15q92mm高强低松弛预应力钢绞 线,每侧5根对称布置;其标准强度fptk=1860NI mm ,张拉控制应力qbcon=1302NImm2,混凝土强 度等级为C40。 2施工工艺 预应力一型钢混凝土转换梁施工工序为:搭 设转换梁支撑架及钢梁安装操作平台一支梁底 模—嗷置千斤顶—钢梁吊装就位—钢梁焊接一 拆除千斤顶—绑扎梁上铁钢筋一绑扎梁下铁钢 筋—安装预应力波纹管及钢绞线—嘟扎梁两侧 腰梁钢筋一支设梁侧模— 浇筑混凝土一混凝土 养护一预应力张拉—模板拆除。 2l型钢梁施工。(1)型钢梁分节。型钢梁总 重40余t,由于构件的长度和重量较大,给钢梁 安装带来困难。经与设计协商,选择梁内力较小 的位置将钢梁分为4节,每节长度与重量相近。 f21型钢梁深化设计。型钢混凝土梁由钢筋混凝 土与型钢梁共同组成,因此在深化设计时既应 满足钢结构规范的要求,同时还应该满足钢筋 混凝土结构规范的要求。f3阚粱安装。钢构件运 到施工现场后检查构件的制作情况,核对尺寸 然后进行预拼装。确定构件无误吊至相应位置 后,其下面设置4台千斤顶,用于调节钢梁安装 时的竖向高度,同时调整钢梁的起拱高度。每节 钢梁置于千斤顶上后,为防止钢梁倾倒,均要做 临时支撑,并将安装板用螺栓连接牢固,临时固 定后开始钢梁的连接。(41焊接工艺。钢梁现场焊 接采用手工电弧焊,E50系列低氢型焊条。钢板 厚度较大、刚度大,焊接预热温度为250,-400,预 热范围为焊缝两侧宽250ram。为控制焊接变形, 焊接接头匀速对称焊接,连续焊接过程中控制 焊接区母材温度,遇有中断施焊的情况,应采取 适当的后热、保温措施,再次焊接时重新预热温 度应高于初始预热温度。焊缝进行100%Nl ̄波 检测。f51型钢梁的起拱。本工程转换梁起拱高度 按梁净跨度的2%。取值,拟定值55mm,型钢梁 的最终起拱高度应与转换梁一致。在其安装过 程中由于有千斤顶的支撑,变形可以忽略不计, 但在拆除千斤顶后,钢梁自重、部分钢筋的重量 以及施工荷载的作用可能会产生变形,这部分 变形并不包含在55mm以内,因此钢梁实际起 拱应为55mm+A,如果△值较大会给施工带来 影响,在钢梁安装前应对其进行计算,本工程计 算Amax=7.5mm,因此,型钢梁的起拱高度为 6Z5mm。 22钢筋绑扎 (1y匍筋与型钢柱的连接 型钢转换梁与两侧型钢混凝土柱连接时, 型钢'}昆2疑土柱的腹板和翼缘板阻碍部分转换梁 钢筋 主锚固或贯通。因此,受腹板阻碍的钢筋 采取在腹板上开孔的方式处理,受翼缘板阻碍 的钢筋先在钢骨柱翼缘板上预先焊接钢牛腿, 转换梁钢筋与钢牛腿采用焊接方式连接。(2)钢 筋翻样 与深化。由于钢筋在梁柱节点处相互交 叉,并且受到型钢柱翼缘板、腹板、加劲板的影 响,在有限的空间内要排布大量的钢筋,并且要 顺利穿过预留的钢筋孔,因此需要对钢构件和 钢筋进行深化设计和翻样工作。工作步骤为:以 平法方式表达梁上下排钢筋的排布方式,并以 梁截面方法表示梁钢筋的配筋位置、高度和数 量等关系,以立面图表示型钢柱上牛腿的位置、 留孔数量、孔径大小、高度等相关数据。f3)钢筋 绑扎施:[。转换梁的箍筋在钢梁焊接前提前穿 在型钢上,先绑扎上铁主筋,用脚手架钢管支 撑,与箍筋绑扎完成后再绑扎下铁,最后绑扎梁 两侧腰梁钢筋。钢筋采用直螺纹机械连接,接头 等级为1级,设计要求为同一截面上接头不大于 50%,由于钢筋间距较密,接头套筒集中更减小 钢筋间距,因此采用25%t#开接头。钢筋全部绑 扎完毕,按照保护层厚度铺设垫块,考虑到强度 的需要,选用花岗岩垫块,间距600ram,最后拆 除梁支撑,校核梁位置,进行验收。 23模板安装 f1 板选型。本工程选用15ram厚塑光多 层板作为模板面板,梁侧模支撑龙骨,梁底模的 主、次龙骨采用木方。梁模板支撑采用扣件式脚 手架支撑体系,脚手架杆件采用qb48mm X 35mm钢管,qbl6mm模板对拉螺栓。f2)模板设 计。按照构件的截面尺寸、荷载大小、支撑高度 等因素采用工程类比的方法进行初步设计各项 参数,然后进行验算和调整,钢骨梁模板及支撑 施工如图1所示。 型钢转换梁模板起拱取值基于以下因素: ①跨度和荷载??转换梁跨度达到27.6m,承受较 大的荷载,起拱不宜过小;②预应力技术提高梁 在正常使用极限状态的性能,减小大跨度梁的 变形;③型钢混凝土技术提高梁的承载力,减小 梁的变形;④参考设计计算值与设计单位共同 协商,参考设计院的理论计算值;⑤考虑计算模 型??上部框架结构总是或多或少地参与转换梁 的工作,若考虑协同工作,变形将小于单纯转换 梁的变形。 板拆除。预应力一型钢转换梁底 模要在预应力施工完成后拆除,同时满足混凝 土强度达到100%。拆除预应力一型钢混凝土转 换梁的支撑要从中间向两边缓慢进行,使梁的 应力重新分布,避免造成结构损伤。 2-4预应力施工。f1)车专换梁预应力配筋及锚 具。每根转换梁配置10根qbs152mm高强低松 弛钢绞线,按梁宽度中心线对称布置。受到梁内 空间限制,选用高度25mm扁波纹管,张拉端采 用夹片式锚具,固定端采用挤压式锚具。预应力 筋采用正反抛物线形。f2)预应力筋施工。预应力 钢绞线采用定长下料,下料长度L=梁内曲线长 度+张拉端工作长度。施工随结构工序穿插进 行,先按照设计曲线穿人波纹管,用架立骨架固 定牢固,再穿人钢绞线,然后安装固定锚固端、 张拉端的垫板。与梁钢筋一样,预应力筋施工时 同样受到两侧型钢混凝土柱腹板的阻碍,因此, 必须计算出预应力筋在腹板处的高度,腹板上 留长圆孔,孑L高30mm。f3)预应力张拉。本工程设 计要求混凝土强度达到设计强度100%。采用分 级张拉,即首先依次对称将单根梁中全部预应 力筋张拉至0.3q ̄con,然后张拉至0.7qbcon,最后 超张拉至1.03q)con锁定锚具。本工程设计给定 控制应力q)con=1302MPa,张拉力按照下式计 算".Pi- ̄conAp,式中:Ap为预应力筋截面面积。 因此,本工程单根预应力筋张拉控制力为 18Z3kN,按3%超张拉,实际单根预应力筋张拉 控制力为188.7kN。控制应力时,还需要校核预 应力筋伸长值。规范规定.在采用控制应力方法 张拉时,应校核预应力筋的伸长值,实际伸长值 与设计计算理论伸长值相对允许偏差为6%。(41 灌浆及封堵灌浆使用P042_5普通硅酸盐水泥, 水灰比为0.4-4).45,强度不低于M30。为使孔道 浆体饱满,在排气孔处有浆体排出且对管道通 长封闭后,保持灌浆压力在0.5--0.6MPa,静停3 5min。孔道灌浆后,端部锚具用同强度等级细石 混凝土封堵。 25混凝土施工 (1艉凝土温度控制 预应力型钢混凝土转换梁截面尺寸 1800mmX1300mm,构件截面大,水化热积聚在 结构内不易散失,使混凝土内部温度升高,当与 混凝土表面温差过大时,便会产生较大的温度 应力。在混凝土抗拉强度不足以抵抗温度应力 时就产生温度裂缝。这种裂缝对于转换梁这样 的大跨度、重荷载构件来说是危险的。因此,在 混凝土配合比设计时采用掺人掺和料替代部分 水泥,降低水泥用量以减少水化热;考虑混凝土
中国新技术新产品 一187— : China New Technologies and Products
