钢筋工程施工方案(0.00以下)
- 格式:doc
- 大小:118.50 KB
- 文档页数:9
建筑钢筋工程施工方案一、项目概况本工程为某A公司新建办公楼项目,总建筑面积为10000平方米,地上10层,地下2层,采用框架结构设计。
工程所在地为市中心区域,周围有多家居民区和商业中心,施工环境复杂,需要精心施工。
二、施工准备1.组织管理由A公司工程部负责工程施工,设立项目经理、施工经理、安全员、技术员等岗位负责具体工作,建立施工领导小组,确保施工有序进行。
2.材料准备采购优质的钢筋材料,确保符合国家标准,按照设计要求进行验收,做好材料台账,保证材料质量可靠。
3.技术准备组织施工作业前,对施工方案、工艺流程等进行详细讨论和深入学习,了解钢筋施工要求,提高施工人员的技能水平。
三、施工工艺1. 钢筋加工根据设计要求,采用机械切割和弯曲的方式对钢筋进行加工,确保尺寸精准,弯曲符合要求,做好标识。
2. 钢筋绑扎将加工好的钢筋按照图纸要求进行分类,然后按照构件要求进行绑扎,采用电动绑扎机进行作业,保证绑扎牢固。
3. 钢筋安装将做好标记的钢筋安装到具体构件中,保证尺寸准确,位置正确,间距一致,操作过程中要注意安全和稳固。
4. 钢筋混凝土搅拌配制好混凝土,按照配比要求进行搅拌,然后将搅拌好的混凝土浇灌到钢筋构件中,保证浇灌均匀,密实。
5. 钢筋验收在施工过程中,对钢筋加工、绑扎、安装等环节进行检查,确保符合设计要求,质量可靠。
四、安全措施1. 岗前安全培训施工前对所有从业人员进行安全培训,重点强调钢筋工程的安全要求和操作规范。
2. 安全防护划定安全区域,设置安全警示牌,设立安全巡逻岗,定期检查施工现场的安全情况,严格执行安全管理制度。
3. 防火措施加强电焊设备的管理和使用,严格控制明火,做好防火墙设置,保证施工现场的消防安全。
4. 应急预案制定施工应急预案,明确突发事件处理流程,做好现场应急演练,提高施工人员的应急处理能力。
五、质量控制1. 施工过程中要严格按照设计规范要求进行作业,做到精准施工,确保钢筋工程质量可靠。
施工方案(钢筋工程)一、前言钢筋工程在建筑施工中扮演着至关重要的角色,贯穿整个工程的各个阶段。
本文将探讨钢筋工程施工的方案和流程,以确保施工质量和工期控制。
二、施工准备在进行钢筋工程的施工前,必须进行充分的准备工作。
这包括:•制定施工计划:明确施工的时间安排和进度计划。
•确定钢筋的材质和规格:根据设计要求选用合适的钢筋。
•确保施工人员具备必要的资质和技能:确保施工人员能够熟练操作工具和设备。
•准备必要的施工设备和工具:保证施工过程中的顺利进行。
三、施工流程1. 钢筋预制在施工现场进行钢筋的预制工作,包括剪切、弯曲和焊接等工序。
确保预制的钢筋符合设计要求,并对其进行质量检验。
2. 钢筋安装根据设计图纸和布置图纸,进行钢筋的安装,确保其位置和间距符合设计要求,并采取必要的固定措施。
3. 钢筋绑扎对安装完成的钢筋进行绑扎,采用适当的绑扎方法和工具,确保钢筋之间连接牢固。
4. 钢筋混凝土浇筑在进行钢筋浇筑前,需进行检查,确保钢筋的安装质量和数量符合要求。
在混凝土浇筑时,需控制浇筑速度和浇筑厚度,确保混凝土的质量和均匀性。
5. 钢筋验收在混凝土凝固后,对钢筋工程进行验收,检查钢筋的质量和安装是否符合要求,并记录相关数据。
四、质量和安全控制在钢筋工程施工过程中,必须加强质量和安全管理,确保施工质量和施工安全。
这包括加强现场监督、定期检查和维护设备,保证施工过程中的安全。
五、施工总结钢筋工程是建筑施工中不可或缺的一部分,其质量和施工速度对整个工程的成败至关重要。
通过合理的施工方案和严格的质量控制,可以保证钢筋工程施工的顺利进行,为工程的顺利完工打下坚实基础。
以上是钢筋工程施工方案的相关内容,希望能为您提供一些参考。
钢筋工程专项施工组织方案一、项目概述本项目是一项钢筋工程,施工地点位于XX地,工程范围约XX平方米,主要包括XX。
本施工组织方案将详细描述施工过程、施工方法、施工安全等关键内容。
二、施工准备工作1.招募人员:根据施工需要,招募有相关工作经验的钢筋工人,并要求具备相关证书。
2.采购材料:根据设计要求,确定钢筋规格和数量,并及时采购,确保施工不受材料供应问题影响。
3.搭建施工场地:确定施工区域,并搭建临时工棚、安全警示标志等设施,确保施工场地清晰可见、安全稳定。
4.设备准备:根据施工需要,准备必要的机械设备,如钢筋切断机、弯曲机等,确保施工顺利进行。
5.安全措施:制定详细的施工安全方案,包括人员安全教育、施工现场安全防护、预防事故措施等。
三、施工工序及方法1.钢筋理论计算:根据设计要求,进行钢筋理论计算,确定钢筋的规格、间距、长度等关键参数。
2.切割弯曲:根据具体构件的形状和尺寸,使用切断机和弯曲机对钢筋进行必要的切割和弯曲处理,以满足构件的几何要求。
3.钢筋安装:根据图纸要求,将处理好的钢筋按照要求焊接或绑扎在构件上,保证钢筋与主体混凝土之间的紧密连接。
4.焊接加固:对于需要强度更高的连接部位,采用钢筋焊接加固,确保构件的整体稳定和安全性。
5.钢筋保护:对于露天施工的构件,施工过程中需采取适当的防护措施,如喷涂防锈涂料、临时覆盖物等,确保钢筋不受外界环境的腐蚀和损坏。
四、施工安全措施1.安全教育培训:在施工前,对所有参与施工的人员进行钢筋工程安全教育培训,宣传施工现场的安全规定和操作规程。
2.安全防护措施:施工现场设置醒目的安全警示标志,搭建临时护栏,设置安全警戒区域,引导施工人员和外来人员遵守安全规定。
3.安全设备齐全:保证施工现场的安全设备齐全,包括灭火器、安全带、头盔、防护眼镜等,为施工人员提供全面的安全防护。
4.定期检查:施工期间定期进行安全检查,确保施工过程中不存在安全隐患,及时发现并处理存在的问题。
钢筋工程施工方案范本《钢筋工程施工方案范本》一、施工项目概述本施工方案是针对某某工程项目的钢筋工程施工方案,旨在确保施工过程安全、高效、质量可控。
二、施工前准备1. 相关资料准备:包括设计图纸、施工方案、施工许可证等;2. 施工场地准备:确保施工场地平整、无妨碍物,安全通道畅通;3. 施工人员准备:确保施工人员具备相关资格证书和培训;4. 施工材料准备:确保钢筋的质量、数量满足施工需求。
三、施工工艺流程1. 钢筋加工:根据设计图纸要求进行钢筋加工,严格控制加工尺寸、数量和弯曲角度;2. 钢筋安装:根据设计要求,使用合适的连接件将钢筋固定在预定位置,确保钢筋的垂直度和层间距符合要求;3. 钢筋绑扎:使用专用机械对钢筋进行绑扎,确保钢筋的连接牢固;4. 钢筋混凝土浇筑:在钢筋安装完成后,进行混凝土浇筑,确保混凝土的质量和密实度;5. 焊接处理:对需要焊接的钢筋进行焊接处理,确保焊接质量符合要求。
四、施工注意事项1. 施工中严格执行相关安全规定,保证施工人员安全;2. 施工过程中,及时清理施工现场,确保施工场地整洁;3. 施工质量监督和检测应该密切配合,确保施工质量符合要求;4. 施工结束后,及时清理施工设备和材料,保持施工现场整洁。
五、施工结束工作1. 完成验收:完成钢筋工程施工后的验收工作,确保验收合格;2. 整理资料:整理施工相关的资料和记录,作为施工结束的备案。
六、施工后总结1. 进行施工总结,总结经验教训,完善施工方案;2. 积极处理施工中的问题和纠纷,保证工程顺利交付。
以上即是《钢筋工程施工方案范本》的施工步骤和注意事项,希望能够对施工人员提供帮助。
钢筋专项施工方案 (2)
第一部分:施工准备
在进行钢筋专项施工前,需要做好充分的准备工作。
首先要对工地进行清理,
确保施工区域整洁无障碍物。
同时要检查施工所需的材料和设备是否完备,如钢筋、模板、水泥等。
另外,要确保施工人员已经接受过必要的培训和安全教育,具备相应的证书和资质。
第二部分:钢筋加工
在进行钢筋专项施工时,首先需要对钢筋进行加工。
钢筋的加工工序包括清理、裁剪、弯曲等。
在这个过程中,需要根据施工图纸要求进行操作,确保钢筋的尺寸和形状符合设计要求。
同时,要注意保持钢筋的表面清洁,避免出现锈蚀等问题。
第三部分:钢筋安装
钢筋安装是钢筋专项施工的重要环节。
在进行钢筋安装时,施工人员需要按照
设计要求将钢筋放置在预定位置,并采取相应的连接措施,确保钢筋之间的连接牢固可靠。
同时,要注意保持钢筋的纵横交错,避免出现错位和漏漏筋等问题。
第四部分:验收与整改
在完成钢筋专项施工后,需要进行验收和整改工作。
验收包括对钢筋质量、连
接形式、位置等方面进行检查,确保符合相关标准和规范。
如果出现质量问题,需要及时进行整改处理,确保施工质量达到预期要求。
总结
钢筋专项施工是建筑工程中重要的环节之一,对建筑结构的安全性和稳定性起
着至关重要的作用。
通过本文介绍的施工准备、钢筋加工、钢筋安装、验收与整改等方面的内容,希望能够对相关工作提供一定的参考和指导,确保施工过程顺利进行,工程质量可靠。

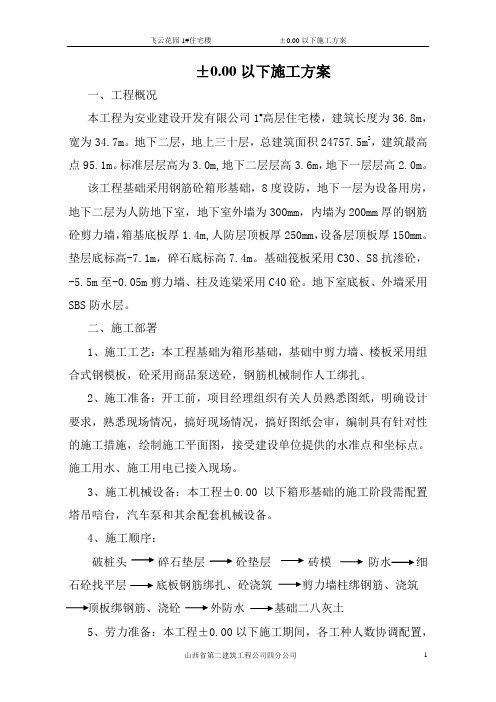

±0.00以下施工方案一、工程概况本工程为安业建设开发有限公司1#高层住宅楼,建筑长度为36.8m,宽为34.7m。
地下二层,地上三十层,总建筑面积24757.5m2,建筑最高点95.1m。
标准层层高为3.0m,地下二层层高3.6m,地下一层层高2.0m。
该工程基础采用钢筋砼箱形基础,8度设防,地下一层为设备用房,地下二层为人防地下室,地下室外墙为300mm,内墙为200mm厚的钢筋砼剪力墙,箱基底板厚1.4m,人防层顶板厚250mm,设备层顶板厚150mm。
垫层底标高-7.1m,碎石底标高7.4m。
基础筏板采用C30、S8抗渗砼,-5.5m至-0.05m剪力墙、柱及连梁采用C40砼。
地下室底板、外墙采用SBS防水层。
二、施工部署1、施工工艺:本工程基础为箱形基础,基础中剪力墙、楼板采用组合式钢模板,砼采用商品泵送砼,钢筋机械制作人工绑扎。
2、施工准备:开工前,项目经理组织有关人员熟悉图纸,明确设计要求,熟悉现场情况,搞好现场情况,搞好图纸会审,编制具有针对性的施工措施,绘制施工平面图,接受建设单位提供的水准点和坐标点。
施工用水、施工用电已接入现场。
3、施工机械设备:本工程±0.00以下箱形基础的施工阶段需配置塔吊唁台,汽车泵和其余配套机械设备。
4、施工顺序:破桩头碎石垫层砼垫层砖模防水细石砼找平层底板钢筋绑扎、砼浇筑剪力墙柱绑钢筋、浇筑顶板绑钢筋、浇砼外防水基础二八灰土5、劳力准备:本工程±0.00以下施工期间,各工种人数协调配置,需钢筋工30人,木工40人,砼工20人,瓦工期5人,油工期0人,劳力工艺人,高峰期人数控制在140人左右。
三、主要分项工程施工方法及技术措施(一)测量放线1、测量工程依据甲方指定的建筑物定位轴线控制点,用经检定合格的J2激光经纬仪沿建筑物纵横轴线设控制点(见测量控制平面图),各控制点用40×40×300方木桩标于地上,用砖砌外模内浇砼做好围护,然后在桩顶测设轴线,固定小钉作为标志,形成建筑物轴线控制网格。
做钢筋施工方案1.前言在建筑施工中,钢筋施工是非常关键的一环。
正确的钢筋施工方案能够保障建筑结构的稳固性和安全性。
本文将介绍如何制定一份全面的钢筋施工方案,确保施工过程顺利进行。
2.方案制定2.1 钢筋加工首先,需要确定钢筋的规格、数量和加工要求。
与钢筋加工厂商合作,确保钢筋的加工质量符合标准要求,并按照设计图纸的要求进行加工。
2.2 钢筋材料检验在进行现场施工前,需要对所有钢筋材料进行检验。
检验包括外观检查、尺寸检查和化学成分检测等,确保材料质量符合要求。
2.3 施工工艺流程制定清晰的施工工艺流程,包括架设脚手架、铺设钢筋、绑扎钢筋等步骤。
根据实际情况确定每个步骤的具体操作方法和工期要求。
2.4 安全措施在制定施工方案时,安全是首要考虑因素。
确保所有施工人员具备相关证书和技能,遵守安全操作规程,佩戴必要的安全防护用具,降低施工过程中的安全风险。
3.施工实践3.1 预处理工作根据施工方案,搭建好脚手架,清理施工区域,做好防尘措施等。
保证施工环境整洁有序。
3.2 钢筋铺设按照设计要求,将钢筋按照图纸布置在预定位置上,并使用支撑工具固定,保证钢筋位置准确无误。
3.3 钢筋绑扎对于需要绑扎的钢筋,进行专业的绑扎操作。
保证绑扎牢固,不松动,并确保绑扎点符合设计要求。
3.4 施工质量检查在施工过程中,定期进行质量检查,确保钢筋的加工和安装质量符合要求。
及时发现问题并进行调整和处理。
4.总结做钢筋施工方案是一项复杂而重要的工作。
只有制定合理的方案,并在实践中严格执行,才能保证施工质量和安全。
希望本文对读者在编制钢筋施工方案时有所帮助。
某工程钢筋工程施工方案1.项目概况本项目是工程的钢筋工程,包括钢筋材料的采购、加工制作、施工等工作内容。
本项目的验收标准是符合国家相关技术规范和要求。
2.施工组织及管理施工方案的管理和组织由我司的项目经理负责,项目经理根据项目需求合理安排钢筋工程的施工进度、人员配备和材料供应等。
项目经理与相关部门和单位保持密切的沟通和协调,以保证工程的顺利进行。
3.材料采购及加工钢筋材料的采购工作由采购部门负责,采购部门根据项目需要和设计要求,选择合适的供应商,并进行材料检验和验收,确保采购的钢筋材料质量合格。
材料的加工工作由专业的加工厂完成,保证钢筋的尺寸和弯曲等要求符合设计要求。
4.施工准备施工前,项目经理组织各相关单位进行工地的勘察和测量工作,确定钢筋的具体位置和量。
5.施工过程5.1预制钢筋的安装按照施工图纸要求,将预制的钢筋焊接或连接在预定的位置上。
焊接强度和焊缝要符合规范要求。
焊接完毕后,对焊接部位进行质量检验。
5.2钢筋的固定通过钢筋的绑扎、搭接和焊接等方式进行固定,确保钢筋与模板有一定的距离,防止钢筋与模板接触导致生锈和锈胀。
5.3钢筋的浇筑在合适的时间进行混凝土的浇筑,保证钢筋与混凝土之间的黏结性。
为了保证浇筑的质量,浇筑过程中需要进行充分的振捣。
5.4钢筋的保护在钢筋浇筑完毕后,组织施工人员对钢筋进行保护,包括进行浇水、覆盖薄膜等措施,以防止钢筋在后续使用过程中被损坏或者生锈。
6.施工安全为了保证施工的安全和施工人员的身体健康,项目经理要合理安排施工人员的工作时间和工作强度,配备必要人员和设备,按照规定佩戴相关安全防护用品。
在施工过程中,要加强对现场施工安全的监督和检查,发现安全隐患及时处理。
7.施工质量控制质量控制是工程施工中的重要环节,项目经理要组织相关人员对钢筋施工的每个过程进行监督和检查,确保施工质量符合要求。
如果发现问题或者质量不合格的情况,要及时采取措施进行整改。
8.施工结束钢筋施工结束后,项目经理要组织相关人员进行施工验收,并填写相关的报告和资料,以备项目验收使用。
钢筋工程屋面施工方案一、前期准备1. 确认施工图纸和相关设计文件,在施工前对图纸进行仔细审查,并与设计单位沟通,确保施工过程符合设计要求。
2. 确认施工现场的情况,包括地基情况、周边环境、现场设备和材料的成熟度等,并制定相应的施工方案。
3. 安排施工人员,包括钢筋工程师、施工人员、质量监督人员等,并对施工人员进行相应的技术培训和安全培训。
二、施工准备1. 确保现场环境整洁,清理杂物、危险物品,并设置施工警示标志,确保施工安全。
2. 准备施工所需的设备和材料,包括建筑钢材、钢筋焊接设备、钢筋加工设备等。
3. 对施工现场进行测量和布点,确保钢筋工程按照设计要求进行施工。
三、钢筋加工1. 根据设计要求,进行钢筋的裁剪和加工,包括弯曲、焊接等。
2. 对加工出来的钢筋进行检查,确保符合设计要求,不得使用有裂纹、锈蚀等缺陷的钢筋。
四、钢筋安装1. 根据设计要求和施工图纸,进行钢筋的安装,包括悬挑钢筋、水平钢筋、箍筋等;必须按照设计要求进行加固。
五、构造柱与柱1. 如果是在屋面设置构造柱,必须按照设计要求进行安装,并对连接处进行焊接和加固,确保构造柱与屋面的承重能力。
六、质量控制1. 对施工中的关键环节进行检查和验收,包括钢筋的质量、连接的牢固程度、焊接接头的质量等。
2. 对出现的问题及时进行整改,并制定相应的整改方案,确保施工过程符合质量要求。
七、安全管理1. 在施工现场设置安全警示标志,并对施工人员进行安全教育和培训,确保施工过程中安全意识强烈。
2. 对施工现场进行定期巡查、整改,确保施工现场的安全。
3. 对施工人员进行安全带、头盔等防护措施的使用。
八、竣工验收1. 施工完工后,进行竣工验收,并出具相应的竣工验收报告。
2. 对施工过程中出现的问题进行整改,确保屋面钢筋工程质量符合设计要求。
九、施工总结1. 对施工过程进行总结,总结出现的问题及时纠正,并进行记录。
2. 归档施工过程的相关文件和资料。
3. 对施工中管控措施和技术方案进行总结,为后期类似项目提供参考。
钢筋工程施工方案一、编制目的1、为了加强施工现场的管理工作,使之达到标准化、统一化,以展示企业形象,以现场管理推进工程整体质量的管理。
2、认真贯彻执行国家及地方的有关建设法律、法规、规章,现行的施工规范、规程、强制性标准条文。
3、尊重工程建设的客观规律,按照科学、合理、实用的原则编制本方案,并着重方案的全面性、可行性、针对性。
4、本方案作为钢筋工程专项施工的指导依据,在施工过程中将严格按照方案实施,确保工程建设符合设计要求和结构安全,达到钢筋分部工程验收和主体结构验收一次性合格。
二、编制依据《建筑地基基础工程施工质量验收规范》(GB50202-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《建筑工程施工质量验收统一标准》(GB50300-2002)《冷轧带肋钢筋混凝土结构技术规程》(JGJ95-2003)《钢筋焊接及验收规程》(JGJ18-2003)《高层建筑混凝土结构技术规范》(JGJ3-2002)《建筑物抗震构造详图》(03G329)《平法构造图集》(11G101)《施工现场临时用电安全技术规范》(JGJ48—2005)《建筑机械使用安全技术规程》(JGJ33-2001)《建设工程项目管理规范》(GB50326-2006)《建安工人安全技术操作规程》(DG/TJ-2000)《建筑施工安全检查标准》(JGJ59-2011)建设工程强制性标准条文重庆市建筑管理条例重庆市的安全生产、文明施工、环保及消防等有关规定重庆富丽建筑有限公司安全施工手册三、工程概况四、现场概况五、建筑设计简介本工程建筑为民用高层居住建筑,由地下车库及上部住宅房组成,设计使用年限为50年,抗震烈度6度设防,耐火等级为一级,防水等级为二级。
建筑由三栋点式高层拼接组成,呈L型排列,地下为三层车库及地下综合附属用房,地上±0.00m以上为33层住宅楼,地下车库层高分别为3.55m和3.60m,地上住宅楼17#、18#楼首层层高为3.30m,其余层高为3.00m,建筑物总高15#楼为104.60m、17#、18#楼为104.90m,本组团共有住宅1513套,建筑±0.00相对绝对标高216.050m。
河畔雅居住宅小区工程
±0.00以下钢筋工程施工方案
编制人:
审批人:
编制日期:
中铁建工集团北方公司兰州项目经理部
目录
一、整体思路
二、钢筋绑扎工艺流程
三、钢筋的加工配置
四、施工技术准备
五、操作工艺
六、钢筋的绑扎
七、质量要求
八、成品保护
一、整体思路
本工程钢筋制作,在施工现场的钢筋制作场进行,钢筋加工场根据施工阶段流向施工期间有所变动,具体位置详见平面布置图。
钢筋制作前,由分包单位编制钢筋配料表,需经我公司土建工程师审核批准,并向作业班组进行技术交底。
用于制作加工钢筋表面应洁净。
油渍、漆污、浮皮和铁锈在使用前清除干净。
钢筋除锈一般可以在钢筋冷拉调直过程中进行,或使用电动除锈机或钢丝刷进行。
钢筋调直可采用调直机或采用卷扬机拉伸调直的方法,其冷拉率:Ⅰ级钢筋不大于4%,Ⅱ级钢筋不大于1%。
调直后的钢筋应平直,无局部曲折。
钢筋下料切断采用GJ5-40型钢筋切断机。
先制作钢筋下料平台,每种规格下料前,先将钢筋需要的下料长度标识在下料平台上,经复核无误后,设置断料尺寸栏板,再开始下料,以保证下料尺寸准确。
钢筋弯曲成型采用GJ7-40型钢筋弯曲机,辅以手摇扳手、卡盘、扳头等手工工具。
对需要弯曲已安装在结构上的钢筋,采用TJC型手提式液压弯曲机,一般可弯曲φ10~32的钢筋。
不允许热弯曲,也不允许锤击弯曲或尖角弯折。
Ⅰ级钢筋末端需要作180°弯钩,其圆弧弯曲直径不小于2.5d(注:d为钢筋直径,下同)。
钢筋平直部分长度不宜小于3d;Ⅱ级钢筋末端需作90°或135°弯折,弯曲直径不小于4d,平直长度按设计要求确定;弯起钢筋末端弯钩按设计要求制作,设计无要求时,属抗震和受扭结构弯钩做成90°,平直长度不小于10d。
二、钢筋绑扎工艺流程
剪力墙钢筋绑扎施工工艺流程:
梁、板钢筋绑扎施工工艺流程:
三、钢筋的加工配置:
现场配置三个钢筋加工场地,对原材料进行加工成型,进场的钢筋必须有质保书(即出厂质量证明书和试验报告单)每批进场钢筋由钢筋领工员组织人员对钢筋规格、标牌、型号、数量等进行检查验收及清点复核等工作。
确保每次进场的钢筋到位准确,避免现场钢筋堆放混乱,保证做到文明标准化施工。
钢筋的接头形式:底板及基础梁钢筋≥18MM 时,每九米设一接头且采取闪光对焊及搭接焊的连接方式,墙体及暗柱内竖向钢筋≥16MM 时采取电渣压力焊的连接方式。
四、施工技术准备:
检查钢筋原材复试合格后方能使用。
根据设计图纸及规范要求提前编制钢筋料表,经主管部门审核无误后方可下料。
按料单进行钢筋下料、配料其接头质量及位置应符合有关要求。
钢筋绑扎前应检查钢筋有无锈蚀污垢,经除锈清洗后方能运到现场绑扎。
钢筋焊接及机械联接接头按规定取样试验并应符合规范要求。
五、操作工艺:
1.钢筋联接工艺:
对焊工艺:焊接人员应经过专业培训并持证上岗。
焊接时应严格按照操作规程执行确保焊接质量。
焊接时应注意事项有以下几点:
(1)应在焊接前清除端部铁锈污泥等以免接触不好引起打火,此
外端头如有不直应调直或切除。
(2)更换钢筋规格或品种时应先制作对焊试件(不少于2个)进行冷弯试验,合格后方能成批焊接。
焊接时两钢筋轴线偏移不得大于0.1倍的钢筋直径且不大于2mm。
(3)闪光对焊外观检查每批抽查10%接头并不少于10个。
拉伸试验和弯曲试验应从每批中切取6个试件,分别3个进行试验(200个同类型接头为一批)。
2.在竖向钢筋联接时采用电渣压力焊,焊接接头焊包要均匀不得有裂纹。
钢筋表面无明显烧伤等缺陷。
接头轴线同样不能大于0.1倍直径同时满足小于2mm的要求。
外观检查应全部检查。
强度检验时从每批中抽取三个试件,同类接头300个为一批。
六、钢筋的绑扎:
1.准备工作:核对成品钢筋的规格、型号、形状、尺寸、数量等是否与料单料牌相符,如有错漏,应及时纠正增补,准备绑扎用的铁丝,绑扎工具等,绑扎丝为20~22#,镀锌铁丝(铅)丝22#铁丝只适用于φ12以下的钢筋,砼保护层用的为水泥砂浆垫块,厚度应等于
保护层厚度,当厚度≤20时尺寸为30×30,厚度>20时为50×50,垂直方向使用垫块时在垫块中埋入20#铁丝。
2.绑扎要求:
受拉区域内Ⅰ级钢筋绑扎接头未端应做弯钩,应在中心及两端用铁丝扎牢,锚固长度、搭接长度应符合下表:
绑扎形式复杂的结构部位时,应先研究逐根钢筋穿插就位的顺序,并讨论支模与绑扎钢筋的先后顺序,以减少绑扎困难。
3.地下室底板钢筋绑扎
绑扎流程:
电梯井、集水井底筋→电梯井、集水井上层筋→底板底筋→水电预埋→暗梁钢筋→底板上层筋→外墙墙筋→内墙插筋
保护层要求:底板底40mm,底板面30mm,双层钢筋净间距50mm。
绑扎要点:在垫层上施放好各轴线,暗梁、墙外边线及控制检查线,清除底板垫层上杂物,并用粉笔画出钢筋间距,梅花型布置30×30×100的C20砼垫块@1000。
在绑扎大底板上层筋时,电梯井、集水井的壁筋应先就位,否则待上层筋绑扎完毕后,造成坑壁水平筋无法穿入绑扎。
四周两行钢筋交叉点应每点扎牢,中间部分交叉点可梅花型绑扎,但必须保证钢筋不位移,双向主筋的钢筋网须将全部钢筋交叉点绑牢,绑扎时注意相邻绑扎点铁丝应成八字形,以免网片歪斜。
为保证钢筋位置正确上、下层钢筋网之间应用马凳撑起(见下图)。
独立柱插筋箍筋应比柱箍筋小一个柱筋直径,以便连接,插筋位置一定要准确、牢固,以免造成柱轴线偏移。
钢筋搭接长度锚固长度等均应符合设计要求及施工规范要求。
4.墙、柱钢筋绑扎:
墙的垂直钢筋每段长不宜超过4米(φ≤12时)或(φ>12时),水平钢筋每段不宜超过8米,以利绑扎。
墙体水平筋进暗柱时,即要满足锚固长度31d,又要满足水平筋端部弯钩10d,转角部位的墙板水平筋严格按设计要求节点构造要求进行施工,地下室墙板钢筋施工时,为保证双排钢筋间距均按图纸或构造要求用φ8或φ6.5加设“∽”拉钩,并按@400间距呈方格形布置。
墙的钢筋绑扎时弯钩同底板同样朝向砼内,地下室外墙不设插筋,一次配制顶板如上部仍有墙体应考虑搭接长度,在底板筋绑扎时,先用@1000的水平筋绑扎定位,为防止墙筋在砼浇筑时移位,立筋
与底板上层筋采用1米间距点焊。
箍筋的接头(弯钩叠合处)应交错布置在内角纵筋上,箍筋角点应与纵筋绑扎牢固,且绑扎应互相成八字形。
柱筋保护层为25,地下室内墙为15,外墙外侧为40,内侧为25,垫块厚度也相随不同部位而不同,呈梅花状绑在主筋外侧,间距为600。
5.梁、板钢筋绑扎
绑扎顺序:主梁→次梁→板筋
纵向受力钢筋采用双层排列时,两排筋之间应垫φ≥25的短钢筋,以保证设计距离。
板的钢筋网绑所时,与底板相同应注意上部的负筋,以防被踩下,特别是悬挑部位更为重要,上、下层网片用φ14焊接马凳。
板、次梁、主梁交叉处,板的钢筋在上,次梁居中,主梁筋在下,梁、柱节点处钢筋很稠密时应特别注意梁顶面主筋净间距应≥30,以便砼浇筑,梁保护层为25,板保护层15,施工时注意垫块的布置,板呈梅花状布置@600,梁要在主筋下按600间距布置,以保证其保护层。
为保证地下室顶板中,上下钢筋间距的准确,间隔1000MM 梅花形设置φ18钢筋马凳,如下图:
七、质量要求
八、成品保护
楼板的上层筋绑扎好后,不准踩在上面行走,在浇筑砼时要保护原状应派专门钢筋工修理。
绑扎钢筋时,严禁挪动预埋件及洞口模板。
安装管道设施时不得任意切断钢筋,必须断时要经技术人员同意并采取有效的保护措施。
