施工组织设计(方案)报审表工程名称:华晨御园11#栋主楼及地下室工程华晨御园11#栋主楼及地下室工程高支模专项施工方案编制:审核:批准:湖南省株洲森宝建筑工程有限公司2015年月日目录第一节编制依据 (3)第二节工程概况 (3)第三节支模基础要求 (4)第四节方案选择 (4)第五节高支模结构设计与构造要求 (4)第六节材料质量控制 (7)第七节高支模板体系的施工搭设(安装) (7)第八节砼浇筑注意事项 (9)第九节高大模板及支架体系的拆除 (10)第十节安全施工技术措施 (12)第十一节预防坍塌事故的安全技术措施 (13)第十二节预防高空坠落事故安全技术措施 (15)第十三节监测措施 (16)第十四节应急预案 (17)第十五节模板及支架计算书 (24)1、计算书1:300*900mm梁模板计算书 (24)2、计算书2:250*700mm梁模板计算书 (43)3、计算书3:250*650mm梁模板计算书 (63)4、计算书6:板模板计算书 (83)第十六节图 (93)华晨御园11#栋主楼及地下室工程高支模专项施工方案第一节编制依据1、《建筑施工模板安全技术规范》JGJ162-20082、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20013、《建筑结构荷载规范》(GB50009-2001)4、《混凝土结构工程施工质量验收规范》GB50204-20025、《钢结构设计规范》(GB50017-2003)6、《木结构设计规范》GB50005-20037、本工程结构施工图及施工组织设计第二节工程概况本工程为华晨御园11#栋主楼及地下室工程;层高10.1m的商业楼框架结构。
高支模区域概况:商楼(建施)一层楼面到二层楼顶为空洞,平面位置为7~17交B~E 轴、7~17轴为21M、B~E轴为10.39M、C~E轴为8.9M。
此处层高为10.1米,楼板厚度为120MM,梁的截面尺寸为300×600MM和300×800MM二种。
目录第一章编制说明及依据 (3)1.1 编制说明 (3)1.2 编制依据 (3)1.2.1 本工程图纸及相关文件资料 (3)1.2.2 规范图集 (3)第二章工程概况 (3)2.1 建筑概况 (3)2.2高支模概况 (4)第三章施工、劳动力计划 (4)3.1 施工进度计划 (4)3.2 材料准备及要求 (4)3.2.1材料周转 (4)3.2.2材料技术要求 (5)3.3 设备要求 (5)3.4 技术准备 (5)3.5 测量定位 (6)3.6 劳动力准备 (6)第四章施工工艺技术及检查验收 (6)4.1 板高支模设计 (6)4.2 梁高支模设计 (12)4.2.1梁截面统计分析 (12)4.2.2梁搭设综述 (12)4.2.3典型梁具体搭设 (12)4.3 脚手架搭设 (12)4.4 支撑架构造要求 (12)4.5 高支模验收 (16)第五章质量、安全保证措施 (16)5.1 拆模控制 (16)5.2 质量保证措施 (18)5.3 质量要求 (19)5.4 安全架构 (20)5.5 安全保证 (21)5.6 检测、监测措施 (22)5.7 应急措施 (23)5.7.1应急救援机构 (23)5.7.2应急救援机构职责 (23)5.7.3应急救援工作程序 (24)5.7.4应急救援装备 (24)5.7.5应急救缓药品 (24)5.7.6应急救援措施 (24)第六章文明施工措施 (29)第七章计算书及相关附图 (29)7.1 板高支模计算 (29)7.1.1一区板高支模计算 (29)7.1.2 二区板高支模计算 (37)7.2 梁高支模计算书 (45)7.2.1 一区梁高支模计算 (45)7.2.2 二区梁高支模计算 (62)第一章编制说明及依据1.1编制说明本方案主要针对实训楼工程中Ⅰ、II区结构层施工支模高度大于8米楼层的模板支撑体系,本方案主要包括模板的设计、搭设、监护、拆除等专项内容,并按有关规定组织专家论证。

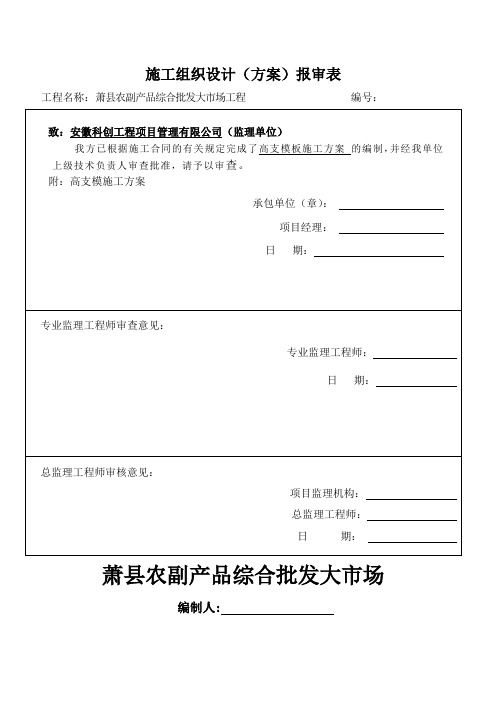

施工组织设计(方案)报审表工程名称:萧县农副产品综合批发大市场工程编号:萧县农副产品综合批发大市场编制人:审核人: 审批人:安徽省振兴建筑防腐工程有限公司二0一六年二月十五日注:本表由施工单位填报,建设单位、监理单位、施工单位各存一份。
专家论证会签到表目录一、主要编制依据:............................................二、工程概况..................................................三、模板(高支模)施工的基本情况..............................四、施工材料的选用............................................五、梁模板支撑体系的施工设计与搭设............................六、模板体系的拆除............................................七、劳动力及施工器具配置......................................八、保证施工质量措施..........................................九、保证施工安全和环境保护措施................................十、高支模板体系设计计算书................................... 十一、模板工程危险源列表...................................... 十二、模板及支架倒塌事故的应急救援............................ 十三、模板支架体系的施工平、剖面附图。
........................高支模施工方案一、主要编制依据:《建筑施工安全检查标准》(JGJ59-2011)《混凝土结构工程施工质量验收规范》 (GB 50204-2015)《建筑施工扣件式钢管脚手架安全技术规范》 (JGJ 130-2001)《建筑施工门式钢管脚手架安全技术规范》 (JGJ 128-2000)《建筑施工模板安全技术规范》(JGJ162-2008)《建筑结构荷载规范》(GB 50009-2001)《钢结构设计规范》 (GB 50017-2003)工程设计图及上级的有关文件及标准等二、工程概况工程名称:萧县农副产品综合批发大市场工程工程地点:萧县龙城镇陈沟路北侧岱湖路西侧建设单位:萧县鑫隆置业有限公司设计单位:徐州市民用建筑设计院勘察单位:萧县建筑设计室监理单位:安徽科创工程项目管理有限公司本工程为框架结构,本工程是商铺,室内环境污染控制在二类。
施工组织设计(专项施工方案)报审表AQ2.12.1 工程名称:编号:001A车间、B车间高支模施工方案编制单位:编制人:审核人:编制日期:第一章概述第一节编制依据XXXXXXXXXXXXX分公司A车间、B车间工程施工组织设计方案是指导整个工程施工的技术经济性文件,本施工组织设计方案编制的依据:1、本工程土建施工设计图及现场勘查情况。
2、国家现行的建筑及安装工程施工验收规范和广东省有关规定。
3、建筑安装技术工人安装工程及技术规程等有关规定。
4、国家现行的建筑及安装工程质量验收规范。
5、本单位的技术装备力量及现场施工经验。
第二节工程概况一、总体概况1、建设单位:2、工程名称:A车间、B车间3、工程位置:4、工程规模:A车间占地面积2862.14m2,总建筑面积约11776.59m2;B 车间占地面积2967.32m2,总建筑面积约12078.170m2。
5、工期要求:本项目土建工程施工总工期为195日历天(计划开工日期拟定为2010年月日,计划通过完工验收为2011年月日),不包括试桩。
6、质量要求:工程质量目标为取得佛山市优良样板工程,安全达标。
二、施工范围本标段施工范围:土建工程全部项目(包括基础、砼结构、内外砖墙、内外墙面、天面、地面、蹲厕、除洁净区外的天花、砖墙中的门窗、防火门等图纸内容)以及为完成本工程所必须完成的其他工作。
具体工作以施工图纸和工程量清单为准。
三、建筑设计概况本工程平面变化简单,左右对称结构,本建筑部分地上4层,结构型式为框架体系,其中层高:1层6.0米,2层7.0米,3层6.0米,4层4.5米,建筑总高度(消防高度)23.80米。
按照广东省相关要求,支模高度超过4.5m,需按照高支模施工。
四、高支模施工方案本工程从一层至四层楼层高度均高于4.5米(建筑总高度23.80 m,首层6.0m,二层7.0m,三层6.0m,四层4.50m),梁板支模属于高支模,采取满堂钢管脚手架搭设。
施工技术方案报审表(编号:)A—Ⅰ—1
建筑材料报验单
(编号:)A—Ⅰ—2
工程报验单
(编号:)A—Ⅰ—3
施工放样报验单(编号:)A—Ⅰ—4
进场人员报验单(编号:)
A-Ⅰ-7
进厂设备报验单(编号:)A—Ⅰ—8
复工申请(编号:)A—Ⅰ—9
合同工程月计量申报表(编号:)A—Ⅰ—10
计日工作月计量申报表(编号:)A—Ⅰ—12
付款申请
竣工报验单
全部工程竣工报三份,验收后监理部、业主各留一份,退承包商一份。
缺陷责任报验单
(编号:)A—Ⅰ—17
事故报告单
(编号:)A—Ⅰ—18
承包商每月工作计划
工程分项开工申请批复单
承包商主要人员变更申报表
(编号)
监理工程师通知(通用)
(编号:)A—Ⅱ—1
额外或紧急工程通知
(编号:)A—Ⅱ—2
设计变更通知
(编号:)A—Ⅱ—4
不合格工程通知
(编号:)A—Ⅱ—5
工程检验认可书
(编号:)A—Ⅱ—6
竣工证书
(编号:)A—Ⅱ—7
工程缺陷责任期终止证书
(编号:)A—Ⅱ—8。
施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:订线线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:订线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:订线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:订线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:订线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:订线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:订线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:线施工组织设计/(专项)施工方案报审表工程名称:仙岩陶瓷洁具产业园编号:线。
高支模施工方案报审表清晨的阳光透过窗帘的缝隙,洒在了我的办公桌上,那份静谧仿佛在催促我尽快投入到工作中。
我泡了杯咖啡,打开电脑,开始构思这份“高支模施工方案报审表”。
一、项目概况这个项目,地处繁华的市区,周围高楼林立,人来人往。
我作为项目负责人,深知责任重大。
项目主要包括一栋商业楼和两栋住宅楼,总面积达10万平方米。
高支模施工,是项目中的关键环节。
二、施工前准备1.技术准备:组织项目团队进行技术交底,明确高支模施工的技术要求、施工流程和安全措施。
2.物资准备:提前采购所需模板、脚手架、防护网等物资,确保施工顺利进行。
3.人员准备:选拔经验丰富的施工队伍,进行专业技能培训,确保施工质量。
三、施工流程1.支模施工:按照设计图纸,依次进行模板安装、加固、校正,确保模板的稳定性和准确性。
2.浇筑混凝土:在模板安装完毕后,及时进行混凝土浇筑,确保混凝土质量。
3.模板拆除:混凝土达到设计强度后,按照顺序拆除模板,注意保护混凝土表面。
4.验收与整改:对施工过程进行全面检查,发现问题及时整改,确保施工质量。
四、安全措施1.安全防护:施工现场设置安全防护网,确保施工人员的安全。
2.安全教育:定期对施工人员进行安全教育,提高安全意识。
3.应急预案:制定应急预案,确保在突发情况下迅速应对。
五、施工难点与解决方案1.难点:高支模施工过程中,模板安装和拆除难度较大。
解决方案:采用先进的模板安装和拆除设备,提高施工效率。
2.难点:混凝土浇筑过程中,易出现质量问题。
解决方案:加强混凝土搅拌、浇筑和养护环节的管理,确保混凝土质量。
六、施工进度安排1.项目启动阶段:完成技术交底、物资采购和人员培训。
2.施工阶段:按照施工流程,依次完成模板安装、混凝土浇筑、模板拆除等环节。
3.验收阶段:全面检查施工质量,及时整改。
4.竣工阶段:完成所有施工任务,交付使用。
此刻,我看着电脑屏幕上的一行行文字,仿佛看到了项目现场的热闹场景。
那份成就感,让我忘记了疲惫,也让我对未来充满了信心。
(此文档为Word格式,下载后可以任意编辑修改!)高支模方案(9米-17.8米)工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日施工组织设计(方案)报审表方案名称:项目部报审意见:项目经理:年月日工程部审核情况:审核人:年月日工程部领导审批意见:审批人:年月日JL—A002 施工组织设计(方案)报(复)审表工程名称:编号:致(监理单位):现报上施工组织设计(方案)(全套、部分),已经我单位上级技术负责人审查批准,请予审查和批准。
附:施工组织设计(方案)承包单位项目部(公章):项目负责人:项目技术负责人:年月日专业监理工程师审查意见:1、同意2、不同意3、按以下主要内容修改补充专业监理工程师:年月日总监理工程师审查意见:1、同意2、不同意3、按以下主要内容修改补充后并于月日前报来。
项目监理机构:(公章)总监理工程师:年月日注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。
建设、监理、施工单位各留一份。
目录一、主要编制依据: (5)二、工程概况 (5)三、模板(高支模)施工的基本情况 (5)四、施工材料的选用 (6)五、梁模板支撑体系的施工设计与搭设 (6)六、模板体系的拆除 (12)七、劳动力及施工器具配置 (13)八、保证施工质量措施 (14)九、保证施工安全和环境保护措施 (15)十、模板工程危险源列表 (67)十一、模板及支架倒塌事故的应急救援 (70)十二、模板支架体系的施工平、剖面附图。
(72)高支模施工方案一、主要编制依据:《建筑施工安全检查标准》(JGJ59-99)《混凝土结构工程施工质量验收规范》 (GB 50204-2002)《建筑施工扣件式钢管脚手架安全技术规范》 (JGJ 130-2001)《建筑施工门式钢管脚手架安全技术规范》 (JGJ 128-2000)《建筑施工模板安全技术规范》(JGJ162-2008)《建筑结构荷载规范》(GB 50009-2001)《钢结构设计规范》 (GB 50017-2003)粤建监字[1998]027号颁布《广东省建设工程高支撑模板系统施工安全管理办法》工程设计图及上级的有关文件及标准等二、工程概况工程名称:工程地点:建设单位:设计单位:监理单位:工程规模:三、模板(高支模)施工的基本情况1、本高支模工程为办公楼8-10轴×B-C轴及10-12轴×B-C轴的大堂。
施工组织设计(专项施工方案)报审表AQ2.12.1 工程名称:编号:001A车间、B车间高支模施工方案编制单位:编制人:审核人:编制日期:第一章概述第一节编制依据XXXXXXX有限公司XXX分公司A车间、B车间工程施工组织设计方案是指导整个工程施工的技术经济性文件,本施工组织设计方案编制的依据:1、本工程土建施工设计图及现场勘查情况。
2、国家现行的建筑及安装工程施工验收规范和广东省有关规定。
3、建筑安装技术工人安装工程及技术规程等有关规定。
4、国家现行的建筑及安装工程质量验收规范。
5、本单位的技术装备力量及现场施工经验。
第二节工程概况一、总体概况1、建设单位:2、工程名称:A车间、B车间3、工程地址:4、工程规模:A车间占地面积2862.14m2,总建筑面积约11776.59m2;B车间占地面积2967.32m2,总建筑面积约12078.170m2。
5、工期要求:本项目土建工程施工总工期为195日历天(计划开工日期拟定为2010年月日,计划通过完工验收为2011年月日),不包括试桩。
6、质量要求:工程质量目标为取得佛山市优良样板工程,安全达标。
二、施工范围本标段施工范围:土建工程全部项目(包括基础、砼结构、内外砖墙、内外墙面、天面、地面、蹲厕、除洁净区外的天花、砖墙中的门窗、防火门等图纸内容)以及为完成本工程所必须完成的其他工作。
具体工作以施工图纸和工程量清单为准。
三、建筑设计概况本工程平面变化简单,左右对称结构,本建筑部分地上4层,结构型式为框架体系,其中层高:1层6.0米,2层7.0米,3层6.0米,4层4.5米,建筑总高度(消防高度)23.80米。
按照广东省相关要求,支模高度超过4.5m,需按照高支模施工。
四、高支模施工方案本工程从一层至四层楼层高度均高于4.5米(建筑总高度23.80 m,首层6.0m,二层7.0m,三层6.0m,四层4.50m),梁板支模属于高支模,采取满堂钢管脚手架搭设。
现以二层(7米)顶板梁板进行支模设计及安全验算。
二层梁最大截面尺寸为450×1100mm,板厚按照120mm计算。
梁底模板采用18mm厚防水胶合板,底模下用50×100方木作楞方,侧模板用18厚多层夹板作模板,立杆间距1.5m×1.5m,水平杆步距1.5m,梁两侧立杆间距1.2 m,跨度方向间距1.0m,梁底支撑小横杆间距0.5m,钢管为Φ48×3.5,采用双扣件,模板承重架应尽量利用墙或柱作为连接连墙件,水平剪刀撑按2步一设置。
楼板支模图如下:⑴、模板面板计算1、模板面板计算1)、荷载的计算:①、钢筋混凝土梁自重(kN/m):q1= 1.50×1.10×0.50=0.825kN/m②、模板的自重线荷载(kN/m):q2= 0.35×0.50×(2×1.10+0.45)/0.45=1.031kN/m③、活荷载为施工荷载标准值与振倒混凝土时产生的荷载(kN):经计算得到:活荷载标准值:P1 = (2.50+2.00)×0.45×0.50=1.013kN均布荷载:q = 1.2×0.825+1.2×1.031=2.227kN/m集中荷载:P = 1.4×1.013=1.418kN面板的截面惯性矩I和截面抵抗矩W分别为:本算例中,截面惯性矩I和截面抵抗矩W分别为:W = 50×1.8×1.8/6 = 27cm3;I = 50×1.8×1.8×1.8/12 = 24.3cm4;经过计算得到从左到右各支座力分别为:最大弯矩:M = 0.032kN.m最大变形:V = 0.001mm2)、强度计算经计算得到面板强度计算值:f = 0.032×1000×1000/27000=1.185N/mm2 面板的强度设计值[f],取13N/mm2;面板的强度验算f 小于[f],满足要求!3)、抗剪计算截面抗剪强度计算值:T=3×1680/(2×500×18)=0.28N/mm2截面抗剪强度设计值:[T]=1.30N/mm2抗剪强度验算T 小于[T],满足要求!4)、挠度计算面板最大挠度计算值v = 0.001mm面板的最大挠度小于450/250,满足要求!2、梁底支撑钢管计算1)、梁底支撑横向钢管计算横向支撑钢管按照集中荷载作用下的连续梁计算。
集中荷载P取方木支撑传递力。
经过连续梁的计算得到:最大弯矩:Mmax=0.043kN.m最大变形:Vmax=0.001mm最大支座力:Qmax=2.291kN截面应力σ=0.043×106/5080=8.46N/mm2支撑钢管的计算强度小于205.0N/mm2,满足要求!支撑钢管的最大挠度小于1200/150或10mm,满足要求!2)、梁底支撑纵向钢管计算纵向支撑钢管按照集中荷载作用下的连续梁计算。
集中荷载P取横向支撑钢管传递力。
经过连续梁的计算得到:最大弯矩:Mmax=0.357kN.m最大变形:Vmax=0.042mm最大支座力:Qmax=4.39kN截面应力:σ=0.357×106/5080=70.28N/mm2支撑钢管的计算强度小于205.0N/mm2,满足要求!支撑钢管的最大挠度小于1200/150或10mm, 满足要求!3、扣件抗滑移的计算纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算R ≤Rc其中:Rc -- 扣件抗滑承载力设计值,取8.0kN;R -- 纵向或横向水平杆传给立杆的竖向作用力设计值;计算中R取最大支座反力,R=4.39kN单扣件抗滑承载力的设计计算满足要求!4、立杆的稳定性计算立杆的稳定性计算公式:其中:N -- 立杆的轴心压力设计值,它包括:横杆的最大支座反力:N1=4.39kN (已经包括组合系数1.4)脚手架钢管的自重:N2 = 1.2×0.149×7.00=1.252kNN = 4.39+1.252=6.272kNφ-- 轴心受压立杆的稳定系数,由长细比l0/i 查表得到;i-- 计算立杆的截面回转半径(cm);i = 1.58A-- 立杆净截面面积(cm2);A = 4.89W -- 立杆净截面抵抗矩(cm3);W = 5.08σ-- 钢管立杆抗压强度计算值(N/mm2);[f]-- 钢管立杆抗压强度设计值,[f] = 205.00N/mm2;l0 -- 计算长度(m);如果完全参照《扣件式规范》不考虑高支撑架,由公式(1)或(2)计算:l0 = k1uh (1)l0 =(h+2a)(2)k1 -- 计算长度附加系数,按照表1取值为1.167;u -- 计算长度系数,参照《扣件式规范》表5.3.3;u = 1.7a -- 立杆上端伸出顶层横杆中心线至模板支撑点的长度;a = 0.10m;公式(1)的计算结果:σ= 63.18N/mm2,立杆的稳定性计算σ小于[f] 满足要求!公式(2)的计算结果:σ= 24.2N/mm2,立杆的稳定性计算σ小于[f] 满足要求!如果考虑到高支撑架的安全因素,适宜由公式(3)计算l0 = k1k2(h+2a)(3)k2计算长度附加系数,按照表2取值为1.014;公式(3)的计算结果:σ= 31.13N/mm2,立杆的稳定性计算 σ小于 [f] 满足要求!吊梆支梁宽楼板框架梁穿梁螺楼板吊模高梁高1、矩形柱模板柱模支设大样如下图所示:矩形柱模板采用18mm厚防水胶合板,60mm×80mm木方做背楞,在模板外面加竖向木枋及中间横向每隔600mm(最下面一道离地150mm)采用[8槽钢用直径φ12对拉螺栓四边固定,大于600的柱截面应设φ12对拉螺栓,采用与柱宽长度相同的PVC套管以确保柱截面尺寸的准确性。
为确保柱模的稳定性及柱垂直度,在柱四周用斜撑支撑,柱与整体支模架之间设水平拉杆连接。
每根柱模的端部应留设一处清扫口,以便于浇砼时用高压水龙头将模体内的木屑清除出来,尽量避免或减少砼面接触缝的夹渣存在。
6、楼梯模板在楼梯间两侧墙体上、平台板的标高处留置平台板或梁插筋的预留洞楼梯间墙体、楼梯踏步底模采用12mm厚竹胶板,背楞用60×80mm木方(间距250mm)及60×80mm木方(两根),支撑用Φ48×3.5钢管,间距800mm。
模板支设如下图所示:7、变形缝处理:变形缝处模板只支设梁或墙的两面,中间夹聚苯板。
加强采用穿墙螺栓,具体形式如下图所示。
为保证外边柱、墙砼水平施工缝处接头平滑,施工时采取模墙控制线一致的控制线,模板检测时必须保证两道外控线双线合一。
板下口加设紧固螺栓的方式。
在首层梁板砼浇筑时,在墙柱外模板上口埋设Φ12紧固螺栓,紧固螺栓埋设标高必须严格控制,紧固螺栓端部带弯钩,弯钩锚入砼中。
上一层墙柱模板支设时,模板下口应覆盖下部结构100mm,背枋加固时,模板下口加设一道100高对接模板,防止施工缝处砼漏浆,外墙模板必须用紧固螺栓锁紧。
为保证外墙顺直度,转角模板外表面必须设置与外墙控制线一致的控①支模允许误差A、构件的截面尺寸必须符合设计的规定要求;B、支模允许偏差值必须符合工程质量评定表的规定,合格率控制在90%以上。
9、电梯井模板本工程电梯位置位于B4-B5/B8和Bc-/A7-A8轴处。
(1)电梯井内架每三层搭设(拆除)一次,在电梯井侧壁上预留洞作为内操作架的支撑点,将钢管插入时应同时用木楔挤牢,以防平行产生移动。
(2)电梯井内模板采用小角模体系,由四块定型角模和四块定型大模板组成。
(3)模板在装拆过程中应注意保护,以免撬坏边、角而影响周转。
电梯井支模示意图见下图所示。
10、模板支设的注意事项电梯井支模示意图竖向结构模板施工前必须用水泥砂浆找平模板承垫底部,以保证模板安装位置正确,防止模板底部漏浆。
