自保温墙体施工方案
- 格式:docx
- 大小:406.68 KB
- 文档页数:16
旧城风貌改造提升工程(二期)项目外墙保温专项施工方案编制单位:四川省第四建筑工程公司编制日期:二○一八年四月目录第一章工程概况、质量目标、编制依据 (2)一、工程概况 (2)二、质量目标 (2)三、编制依据 (2)第二章施工程序、质量控制方法............................................ 错误!未定义书签。
一、工程概况 (3)二、质量控制方法及措施 (3)三、工程质量控制保证体系 (6)第三章分部分项工程施工方案 (10)一、墙体保温工程质量的事前控制 (10)二、墙体保温工程质量的事中控制 (11)第三章安全文明生产及环保措施 (24)第三章成品保护 (25)第一章:工程概况、质量目标、编制依据一、工程概况本工程位于四川省成都市高新区芦葭镇,由派出所、活动中心两栋组成,建设总用地面积10930.87㎡,总建筑面积3258.47㎡.活动中心建筑面积:1746.67㎡,建筑高度12.7m,地上3层;派出所建筑面积:1511.80㎡,建筑高度11.65m,地上3层。
工程名称:旧城风貌改造提升工程(二期)项目工程地址:成都市高新区芦葭镇结构形式:框架结构建设单位:成都高投置业有限公司;设计单位:四川省建筑设计研究院;监理单位:四川精正建设管理咨询有限公司;总承包单位:四川省建筑设计研究院;施工单位:四川省第四建筑工程公司;质量监督单位:成都市高新区建设工程质量安全监督站;保温材料供应单位:二、质量目标:(1)建筑外墙保温工程确保优质工程质量目标.(2)建筑外墙保温施工做到方案编制完整、具备可操作性施工操作依据,便于工序检查。
(3)外墙保温检验批均100%符合合格质量的规定;主控项目和一般项目的质量经抽样检查合格。
(4)外墙保温所含的检验批的质量验收技术资料完整.(5)观感质量验收符合要求。
三、编制依据1. 旧城风貌改造提升工程(二期)项目派出所、活动中心工程施工图纸及设计变更。
外墙保温专项安全方案范本____年外墙保温专项安全方案一、背景介绍在建筑节能领域,外墙保温技术是一种重要的节能措施。
它可以有效减少建筑能耗,改善室内热环境,提高居住舒适度。
然而,过去几年中,由于外墙保温材料的施工质量不达标,导致了一些安全事故的发生,引起了社会的广泛关注。
为了确保____年外墙保温施工的安全性,特制定本次专项安全方案。
二、目标和原则目标:确保____年外墙保温工程的施工安全,保障居民生命财产安全。
原则:1. 安全第一,预防为主。
2. 协同作战,形成合力。
3. 注重培训和宣传教育。
三、加强技术标准和监管力度1. 完善外墙保温材料的技术标准,确保其安全可靠。
要求外墙保温材料必须符合国家相关标准,且经过严格的质量检测认证。
2. 加强对外墙保温施工过程的监管,确保施工符合规范要求。
建立健全施工现场监督机制,严格控制施工质量,对施工过程中出现的问题及时处理。
四、加强施工人员培训和管理1. 提高施工人员的专业素质,加强技能培训。
在施工前要求施工人员必须参加相关培训课程,并取得相关证书。
同时,要加强对施工人员的日常管理,确保其严格按照施工要求进行操作。
2. 结合每年的施工季节,做好人员配备工作。
确保施工人员数量充足,避免因人手不足而影响施工质量。
五、加强社会宣传和教育1. 加大对外墙保温安全问题的宣传力度。
通过媒体、网络等渠道,向公众普及外墙保温施工的相关知识和安全注意事项,提高公众对外墙保温的认知和警惕性。
2. 加强对小区业主的教育工作。
通过组织宣讲会、发放宣传资料等方式,向小区业主普及外墙保温的安全知识,教育他们正确使用和维护外墙保温系统,防范外墙保温施工中可能出现的安全隐患。
六、加强事故应急管理1. 建立外墙保温工程事故应急机制。
明确相关部门和责任人的职责,做好事故预警、事故处置等工作,并进行事故应急演练,提高应急处理水平。
2. 制定应急预案和应急措施,并定期组织演练。
确保在发生事故时能够迅速、有效地开展应急救援工作,减少人员伤亡和财产损失。
外墙一体保温施工方案(通用6篇)一、施工工序1.0.1.工艺流程基层检查——基层墙体空鼓、脱落及找平处理——弹基准线和分割——粘贴保温装饰板——用专用扣件锚固装饰板——用保温泡沫条填缝——板缝隙清理——贴美纹纸胶带——灌注硅酮耐候型密封胶——安装专用排气塞——撕去美纹纸——清洁面板1.0.2.施工顺序纵向施工一般都按从下至上的施工顺序进行,但为了保证每块板在四周墙面上都在同一水平线上,应首先以建筑楼四周墙面的同一基准线为起点向上,向下两个方向粘贴的顺序。
横向施工应遵守先阳角后阴角。
先保证特殊结构(如门、窗的对称性和均匀性),再大面积施工。
根据测量结果确定调整处理方法,超偏差大的,需对设计尺寸进行调整,由设计单位向业主单位协商提出变更,经确认业主后方可实施。
二、施工要点2.0.1.吊篮安装要求保温装饰板系统可采用吊篮施工,具体要求如下:吊篮安装:安装吊篮必须符合安全规程,吊篮内侧面必须安装弹性隔离物,以避免吊篮升降时,对已安装的装饰板造成损坏。
2.0.2.对基层抹灰的要求基层抹灰层应不起泡,不掉砂,抹灰质量达到中级抹灰标准。
平整度和垂直度要求:2米靠尺检查,控制在4mm以内;基层阴阳角直线度用2米靠尺测量,露缝间隙不大于5mm。
2.0.3.放基准线基准线是指施工开始后在纵横两个方向作为施工起点的最初施工线,并使四面墙的图形保持许相对位置不变的标准线。
一般施工纵向的基准线应放在建筑物的上面,施工横向的基准线放在阴阳角轮廓线和有特征的轮廓作为基准线,凡基准线都应占线施工。
在保温装饰板系统中,放基准线首先在施工墙面上根据设计图把纵向和横向的基准线用墨线弹在墙体上。
每个连接施工面均要弹线。
2.0.4.现场弹线原则根据排版图进行;确保经济原则;确保美观原则;确保安全原则。
2.0.5.技术要求所有的立面水平线,垂线必须先确定一个基准起始线,再将基准起始线引到各个立面上。
最后在各个立面上根据图纸风格确定几个控制线,这样做方便控制在放线过程中确保板材安装最小误差出现。
目录一、编制依据 (2)二、工程概况 (2)三、施工准备 (3)3.1技术准备 (3)3.2材料准备 (3)3.3人员准备 (4)3.4施工现场要求 (4)四、施工工艺及方法 (4)4.1工艺流程 (4)4.2操作要点 (4)4.3细部节点 (10)4.4注意事项 (11)五、外墙保温工程质量验收 (12)5.1一般规定 (12)5.2主控项目 (12)5.3一般项目 (13)六、安全、文明施工 (13)6.1施工安全 (13)6.2文明施工 (14)一、编制依据1、《建筑工程施工质量验收统一标准》 GB50300-20132、《建筑外墙防水工程技术规程》JGJ/T235-20113、《外墙外保温工程技术规程》JGJ114-20044、《建筑节能工程施工质量验收规范》GB50411-20075、《外墙外保温》12YJ3-16、《外墙外保温建筑构造》10J12110、郑州五龙口城中村改造安置区项目施工建造标准二、工程概况郑州五龙口城中村改造安置区项目位于郑州市高新区五龙口南路以北、电厂路以东,为大型民用建筑类项目,主要包括住宅楼、附属地库、幼儿园及配套公建设施。
工程由3层地下车库、6栋高层住宅、5栋多层住宅组成。
项目占地面积约4.21万平方米,总建筑面积约25.07万平方米,其中地上建筑面积约18.76万平方米,地下建筑面积约6.31万平方米。
合同工期自2015年3月10日开工,计划于2016年8月30日竣工。
工程质量创优目标为争创“结构中州杯”,工程安全文明目标为创“郑州市安全文明工地”。
外墙采用外贴保温板外墙外保温系统,做法参照12YJ3-1 第D1型,外墙采用热固改性聚苯板,外墙涂料采用弹性涂料、仿石漆及真石漆,沿街部位为石材幕墙(详见《石材幕墙施工方案》)。
三、施工准备3.1技术准备施工前先熟悉图纸,参照《五龙口城项目安置区建造标准(建筑装饰部分)》及相关图纸会审,重点参照河南省《12系列建筑标准设计图集(外墙外保温)》12YJ3-1并以此为主要依据,明确各部分做法。

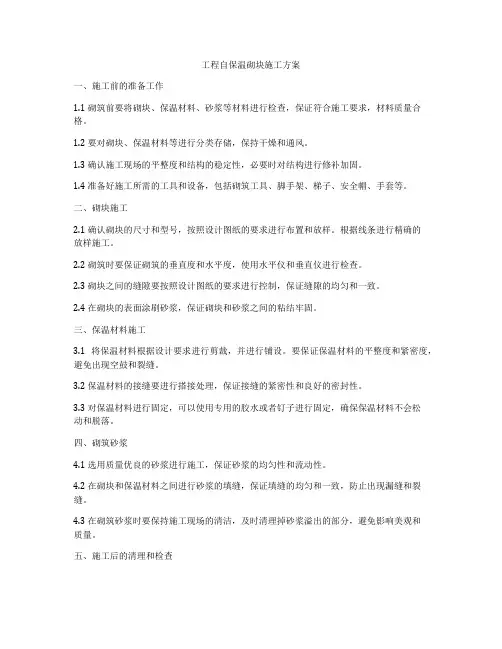

工程自保温砌块施工方案一、施工前的准备工作1.1 砌筑前要将砌块、保温材料、砂浆等材料进行检查,保证符合施工要求,材料质量合格。
1.2 要对砌块、保温材料等进行分类存储,保持干燥和通风。
1.3 确认施工现场的平整度和结构的稳定性,必要时对结构进行修补加固。
1.4 准备好施工所需的工具和设备,包括砌筑工具、脚手架、梯子、安全帽、手套等。
二、砌块施工2.1 确认砌块的尺寸和型号,按照设计图纸的要求进行布置和放样。
根据线条进行精确的放样施工。
2.2 砌筑时要保证砌筑的垂直度和水平度,使用水平仪和垂直仪进行检查。
2.3 砌块之间的缝隙要按照设计图纸的要求进行控制,保证缝隙的均匀和一致。
2.4 在砌块的表面涂刷砂浆,保证砌块和砂浆之间的粘结牢固。
三、保温材料施工3.1 将保温材料根据设计要求进行剪裁,并进行铺设。
要保证保温材料的平整度和紧密度,避免出现空鼓和裂缝。
3.2 保温材料的接缝要进行搭接处理,保证接缝的紧密性和良好的密封性。
3.3 对保温材料进行固定,可以使用专用的胶水或者钉子进行固定,确保保温材料不会松动和脱落。
四、砌筑砂浆4.1 选用质量优良的砂浆进行施工,保证砂浆的均匀性和流动性。
4.2 在砌块和保温材料之间进行砂浆的填缝,保证填缝的均匀和一致,防止出现漏缝和裂缝。
4.3 在砌筑砂浆时要保持施工现场的清洁,及时清理掉砂浆溢出的部分,避免影响美观和质量。
五、施工后的清理和检查5.1 施工完成后要对施工现场进行彻底的清理,清除掉施工现场的杂物和垃圾,保持施工现场的整洁和安全。
5.2 对砌块、保温材料和砂浆进行检查,确保施工质量符合设计要求和施工规范。
5.3 进行验收,确认施工的质量符合设计要求和合同约定。
六、施工安全注意事项6.1 施工现场要保证通风良好,避免发生一氧化碳中毒的情况。
6.2 在高空作业时要采取有效的防护措施,包括使用安全带和安全帽等。
6.3 脚手架和梯子要经过检查和验收,确保其安全可靠。
内墙保温墙面施工方案一、依据标准:1、《建筑工程施工质量验收统一标准》GB50300-20012、《建筑装饰装修工程施工质量验收规范》GB50210-2001二、施工准备1、材料准备和机具(1)水泥:复合32.5 号水泥,颜色一致,宜采用同一批号的产品。
(2)界面剂:应采用同一产品,同一厂家,具备出厂材料证明文件。
(3)砂:平均粒径0.35〜0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。
砂在使用前应筛好备用。
(4)主要机具:砂浆搅拌机、7mm及5mm孔径的筛子、一般常用的抹灰工具。
2、作业条件:( 1)结构工程全部完成,并经有关部门验收,达到合格标准。
( 2)加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。
( 3)施工时使用的架子应提前准备好,横竖杆要离开墙面及墙角200〜250mm以利操作,严禁在墙面上预留临时孔洞。
(4)保温浆料抹灰前应检查基体表面的平整,以决定其抹灰厚度。
3、材料配制:( 1)、基层界面砂浆的配制:界面剂:中细砂:水泥=1:1:1 (重量比单位:Kg) ,先加入1 份界面剂再加入1 份中细砂和1 份水泥,搅拌均匀成浆状。
(2)、胶粉聚苯颗粒的配制:现将35〜40 Kg 水倒入砂浆搅拌机内(加入的以满足施工和易性为准) ,倒入一袋胶粉料搅拌3〜5分钟,然后在倒入一袋聚苯颗粒轻骨料继续搅拌3 分钟,直到搅拌均匀,胶粉聚苯颗粒应随搅随用,且在4小时内用完。
(3)、抗裂砂浆的配制:抗裂剂:中细砂:水泥=1: 3: 1 (重量比单位:Kg),用砂浆搅机拌均匀或提式搅拌器搅拌,先加入抗裂剂、中细砂搅拌均匀后,再加入水泥继续搅拌3 分钟,抗裂砂浆搅拌时不得加水,所用中砂为干砂,并应在配制后2 小时内用完。
三、施工工艺及做法:施工工艺流程:基层墙体处理 -界面砂浆-30厚胶粉聚苯颗粒保温层-3〜5厚抗裂砂浆复合两层耐碱网布2、施工做法:(1)、基层处理①、彻底清除基层墙体表面浮灰、油污、脱模剂、空鼓及风化物等影响墙面施工的物质,墙体表面凸起物大于或等于10 时应剔除。

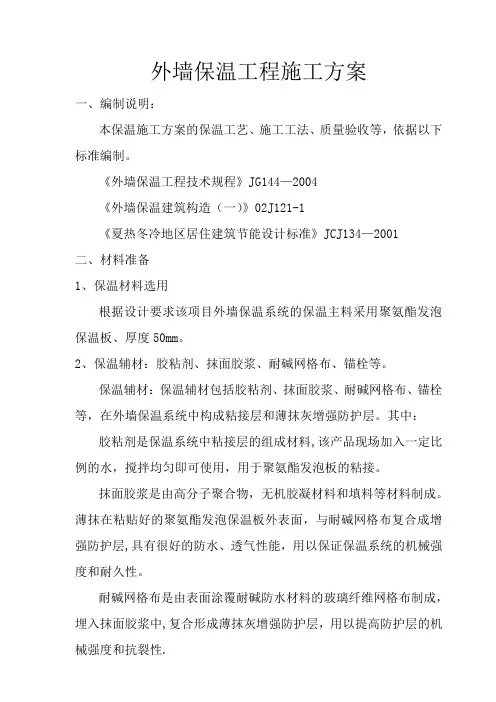

外墙保温工程施工方案一、编制说明:本保温施工方案的保温工艺、施工工法、质量验收等,依据以下标准编制。
《外墙保温工程技术规程》JG144—2004《外墙保温建筑构造(一)》02J121-1《夏热冬冷地区居住建筑节能设计标准》JCJ134—2001二、材料准备1、保温材料选用根据设计要求该项目外墙保温系统的保温主料采用聚氨酯发泡保温板、厚度50mm。
2、保温辅材:胶粘剂、抹面胶浆、耐碱网格布、锚栓等。
保温辅材:保温辅材包括胶粘剂、抹面胶浆、耐碱网格布、锚栓等,在外墙保温系统中构成粘接层和薄抹灰增强防护层。
其中:胶粘剂是保温系统中粘接层的组成材料,该产品现场加入一定比例的水,搅拌均匀即可使用,用于聚氨酯发泡板的粘接。
抹面胶浆是由高分子聚合物,无机胶凝材料和填料等材料制成。
薄抹在粘贴好的聚氨酯发泡保温板外表面,与耐碱网格布复合成增强防护层,具有很好的防水、透气性能,用以保证保温系统的机械强度和耐久性。
耐碱网格布是由表面涂覆耐碱防水材料的玻璃纤维网格布制成,埋入抹面胶浆中,复合形成薄抹灰增强防护层,用以提高防护层的机械强度和抗裂性.锚栓是把保温板固定在基层墙体的专用连接件,通常包括塑料钉或具有防腐性能的金属螺钉和带圆盘的塑料膨胀套管两部分组成。
其使用起稳固作用,确保保温系统的安全性.三、施工准备1、材料准备:保温材料应符合规定的质量要求、保温材料运到现场,应提供相关的合格证、出厂检测报告等资料:并会同建设、监理等单位对进场材料取样送检,合格后方可使用。
2、技术准备施工前应了解设计文件图纸,掌握施工中的细部构造及有关的技术要求,做好技术交底.3、基层检查验收3。
1外墙:外墙保温基层是否符合要求是直接关系到保温施工质量的主要原因之一,因此应对外外墙基层作如下检查,符合要求后方可进行保温施工.3。
2外墙保温基层表面应平整牢固、清洁干燥,符合设计要求,水泥砂浆找平不得有酥松、起砂、起皮、空鼓现象.外墙保温基层必须干净、干燥、平整、找平层的平整度、垂直度应用2米直尺进行检查,其外墙基础层与直尺间最大空隙不应大于5mm空隙,应平缓变化。
外墙保温及涂料施工方案外墙保温及涂料施工方案一、工程概况本工程位于。
结构形式为剪力墙结构,基础为桩基础。
二、方案概述外墙外保温薄抹灰系统是由专用粘接胶浆、聚苯板、锚固件、耐碱玻纤网格布、聚合物抹面胶浆、弹性腻子、弹性涂料饰面层组成。
专用粘接胶浆和抹面胶浆是高分子聚合物材料与普通硅酸盐水泥混合而成的改性砂浆,用以在基层墙体上粘结聚苯板和在聚苯板上粘接玻纤网,具有良好的粘结力。
耐碱玻纤网可增加抹面层机械强度和抵御骤冷骤热、温差变化引起的保温板及抹面层的开裂。
弹性腻子具有一定的延展性,弹性面涂具有极高的断裂伸长率,并有多种颜色和纹理可供选用。
这些材料配套使用,每种材料都要符合当地冬季严寒气温的要求,保证整个系统具有极佳的抗龟裂功能,以及高效的保温隔热性能、卓越的耐候性能,良好的防水和水蒸气渗透性能,以及适宜的装饰效果。
饰面采用高洁弹性涂料,还可以增强系统的抗粉尘附着能力,保证建筑物整体持久的清洁美观。
三、施工条件※施工现场应做到通电、通水,并保持工作环境的清洁。
※操作地点环境温度和基层墙体表面温度均不得高于35℃,风级不大于5级。
※为保证施工质量,施工面应避免阳光暴晒。
必要时,应在脚手架上搭设防晒布,遮挡施工墙面。
※雨天施工时应采取措施,防止雨水冲刷墙面。
四、材料的基本技术性能要求1、粘接胶浆主要技术性能指标实验项目单位性能指标拉伸粘结强度(与水泥砂浆)原强度MPa≥0.60 耐水(48h)≥0.40拉伸粘结强度(与XPS板)原强度MPa ≥0.20耐水(48h)MPa ≥0.20可操作时间h 1.5~4.0 胶粘剂与基层墙体拉伸粘结强度MPa ≥0.30冬季施工材料要求:粘接砂浆制作过程中采取防冻配比,保证施工中及施工24小时内温度需保持在-3℃以上。
2、聚苯板性能指标检验项目单位性能要求EPS板XPS板表观密度涂料饰面Kg/m318.0-22.025.0-35.0瓷砖饰面≥20.0导热系数W/(m2.k)≤0.041 ≤0.030压缩强度MPa ≥0.10 0.15-0.25 垂直于板面方向的抗拉强度MPa ≥0.10 - 透湿系统Ng/(m2.s.pa) 2.0~4.5 1.0~3.0燃烧性能分级- B级体积吸水率% ≤1.50尺寸稳定性% ≤0.3 ≤1.0 熔结性断裂弯曲负荷N ≥25 -弯曲变形mm ≥20 ≥10 陈化时间自然条件 d ≥42 ≥28 蒸汽(60℃恒温) d ≥5 - 3、耐碱玻纤网格布主要技术性能指标试验项目单位性能指标涂料饰面瓷砖饰面单位面积质量g/m2≥160 ≥290耐碱拉伸断裂强力(经、纬向)N/50mm ≥900 ≥1500耐碱拉伸断裂强力保留率(经、纬向)%≥75 ≥75断裂伸长率(经、纬向)% ≤4.0 ≤4.0 4、聚合物砂浆(抹面砂浆)主要性能指标试验项目性能指标拉伸粘结强度(与XPS板)原强度≥0.20MPa 耐水≥0.20MPa 耐冻融≥0.20MPa与水泥砂浆拉伸粘结强度(当做面砖饰面时)原强度≥0.50MPa 耐水≥0.50MPa 耐冻融≥0.50MPa柔韧性压折比(水泥基)≤3.0 开裂应变(非水泥基)/% ≥1.50 可操作时间(h) 1.5~4.0冬季施工材料要求:抹面砂浆制作过程中采取防冻配比,保证施工中及施工2小时内温度保持在0℃以上,施工后6小时内温度保持在-3℃以上。

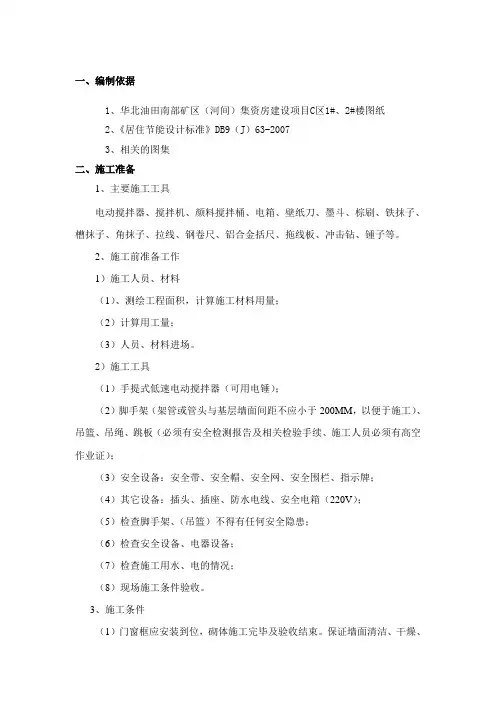

一、编制依据1、华北油田南部矿区(河间)集资房建设项目C区1#、2#楼图纸2、《居住节能设计标准》DB9(J)63-20073、相关的图集二、施工准备1、主要施工工具电动搅拌器、搅拌机、颜料搅拌桶、电箱、壁纸刀、墨斗、棕刷、铁抹子、槽抹子、角抹子、拉线、钢卷尺、铝合金括尺、拖线板、冲击钻、锺子等。
2、施工前准备工作1)施工人员、材料(1)、测绘工程面积,计算施工材料用量;(2)计算用工量;(3)人员、材料进场。
2)施工工具(1)手提式低速电动搅拌器(可用电锤);(2)脚手架(架管或管头与基层墙面间距不应小于200MM,以便于施工)、吊篮、吊绳、跳板(必须有安全检测报告及相关检验手续、施工人员必须有高空作业证);(3)安全设备:安全带、安全帽、安全网、安全围栏、指示牌;(4)其它设备:插头、插座、防水电线、安全电箱(220V);(5)检查脚手架、(吊篮)不得有任何安全隐患;(6)检查安全设备、电器设备;(7)检查施工用水、电的情况;(8)现场施工条件验收。
3、施工条件(1)门窗框应安装到位,砌体施工完毕及验收结束。
保证墙面清洁、干燥、无松散的砂浆和杂物,基层处理应符合《建筑装饰装修工程质量验收规程》(GB50210)中一般抹灰工程质量要求。
(2)保温系统施工过程中施工现场环境温度和基层墙体表面温度不得低于5℃,风力不大于5级。
(3)施工时应避免直接日晒和雨淋。
必要时,应在脚手架上搭设防晒布遮挡墙面以避免阳光的直射和雨水冲刷。
(4)墙体系统在施工过程中采取的保护措施,应按设计要求施工完毕后方可拆除。
三、材料介绍及选用依据节能设计要求并针对本案的的特点,选用如下材料:一)、外墙保温1、东西立面选用70mm厚挤塑聚苯板,南北立面选用50mm厚挤塑聚苯板,凸窗、造型框、阳台选用30mm挤塑聚苯板,该材料具有导热系数低、优越的抗湿性能,具有更强的抗压剪切性能,板双面做拉毛处理,以增加粘结面积。
2、网格布一层及二层女儿墙选用1cm*1cm的金属网格布,2.5米以上选用1cm*1cm耐碱玻璃纤维网格布。

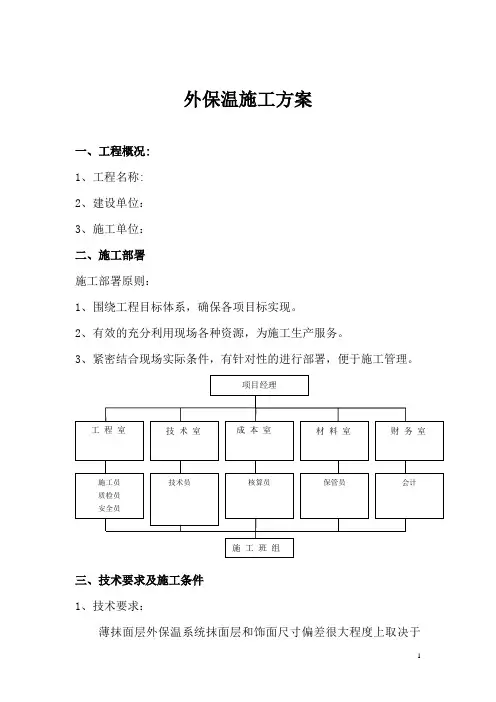

外保温施工方案一、工程概况:1、工程名称:2、建设单位:3、施工单位:二、施工部署施工部署原则:1、围绕工程目标体系,确保各项目标实现。
2、有效的充分利用现场各种资源,为施工生产服务。
3、紧密结合现场实际条件,有针对性的进行部署,便于施工管理。
三、技术要求及施工条件1、技术要求:薄抹面层外保温系统抹面层和饰面尺寸偏差很大程度上取决于基层。
因此,基层的尺寸偏差必须合格。
基面处理后的标准应达到《建筑工程质量检验评定标准》一般抹灰的规定。
2、施工条件:(1)保温层的施工应在基层墙体工程验收合格后进行。
(2)在保温层施工前,外墙门窗框必须安装完毕并验收合格。
(3)施工现场应保持工作环境的清洁,防止成品污染。
(4)环境温度和基层墙体表面温度均不低于+5℃;风力不大于5级。
(5)夏季高温时,不宜在强阳光直射下施工;雨天不得施工。
(6)墙体外保温施工各道程序应根据本规程做出样板,经业主代表或监理工程师认可后方可施工。
3、施工步骤:(1)基层处理(2)翻包的网格布粘贴(3)粘贴TPS真金板(4)塞缝打磨(5)网格布翻包粘贴(6)三布四浆(一层窗台以上部分);四布五浆(一层窗台下部分)。
四、施工准备1、技术准备○1在进入施工现场半个月内,技术室依据施工图纸,结合本工程实际,认真编制施工方案、技术交底;汇总各种型号装饰线尺寸;计算外保温系统配套材料工程量,形成材料分配单;将材料分配单发到厂家订货,按施工总承包单位现场布置,在开工前两天将TPS真金板、网格布、苯板胶等配套材料运至施工现场,并摆放整齐.○2掌握本方案的指导性、部署性及交底的可操作性,做到互相对应、相互衔接、相互交圈,层次清楚、严谨全面,符合规范,使之真正成为我们施工中可以遵循依靠的指导文件。
○3“方案先行、样板引路”是保证工期和质量的法宝,通过方案和样板制订出合理的工序,有效的施工方法和质量控制标准,与工程施工进度配套。
2、施工工具准备:钢锯条或刀锯、打磨TPS真金板的挫子或专用工具、450转/分电动手提搅拌器、电热丝切割器、电动螺丝刀、塑料搅拌桶、冲击钻、电锤、壁纸刀或剪子、2M钢卷尺、2m靠尺、毛刷等。
保温墙体施工方案 二0一五年七月 一、工程概况 1、工程名称:常州市武进区路劲城3A工程 2、建设单位:常州路劲房地产开发有限公司 3、设计单位:江苏筑原建筑设计有限公司 4、结构形式:框架剪力墙结构 5、施工单位:江苏武进欣达建设工程有限公司 6、监理单位:常州中房建设监理咨询有限公司 7、工程地点:常州武进区广电东路北侧、夏城北路西侧 8、结构形式:地下室框架剪力墙结构,地下一层;住宅框架结构,48#~49#无地下室,地上六层;50#~56#房地下一层,地上六层 ;57#~59#房地下一层,地上五层 ;S-2#商业、S-3#商业框架结构,底层商铺,地上二层。 9、建筑面积:㎡。
二、编制依据 砌体结构设计规范(GB50003-2011) 建筑地基与基础工程施工质量验收规范(GB50202-2002) 砌体工程施工质量验收规范(GB50203-2011) 砌体工程现场检测技术标准(GB/T50315-2000) 建筑施工安全检查标准(JGJ59-2011) 《蒸压加气混凝土砌块自保温系统应用技术规程》 (DGJ32/TJ 107—2010) 《蒸压轻质砂加气混凝土(AAC)砌块和板材结构构造》(06CG01)
三、施工注意事项: 1、路劲城3A地块设计采用江山建材蒸压砂加气混凝土砌块、薄块作外墙保温住宅,设计采用密度级别为B06、,B04、。 江山AAC产品的设计用导热系数计算值
2、江山蒸压砂加气混凝土砌块作节能住宅的外墙自保温时,其墙体厚度符合设计要求:240mm。 3、应用江山蒸压加气混凝土砌块或薄块作外墙自保温,在混凝土框架结构或低层混合结构中,墙体的平均传热系数(Km)和主体部位热惰性指标(Dp)宜按江苏省标准《居住建筑热环境和节能设计标准》(DGJ32/J71-2008)附录采用。 4、在节能建筑中,江山产品用于短肢剪力墙(或异形柱结构)结构中时,应对梁柱部分进行保温。外保温平面示意如图所示。
砌块或薄块密度级别 性 能 指 标 B04 B06
干密度(kg/m3) ≤425 ≤600 设计用导热系数λd(W/m·K) 5、剪力墙外保温基本构造见图。
6、节能住宅,应根据不同种类砌体、砌体部分占外墙墙体面积比例按热工计算确定冷桥部位保温薄块厚度40mm(B04、)。 7、饰面层为涂料时,在作批嵌、刷涂料等装饰施工前,采取以下方法处理保温块表面: 1、梁、柱表面平整度处理(打磨或局部找平处理) 2、保温薄块粘贴(专用热桥粘结砂浆) 3、保温薄块表面平整度处理(打磨或修补) 4、自保温墙体与混凝土梁、柱、剪力墙等交接处采用抗裂砂浆和增强网(耐碱玻纤网格布≥160g/m2)进行抗裂防渗处理。 (专用抹面抗裂砂浆、耐碱玻纤网格布≥160g/m2) 5、保温薄块粘贴处采用Ф8*100(mm)锚栓加固(每平米不少于6个) 6.保温墙体表面应用专用界面剂处理(喷涂或批涂),再做普通1:3水泥砂浆粉刷,总厚度不宜大于20mm。 8、墙体转角(阴阳角)宜设置10~15mm控制缝。控制缝内用发泡剂填充。缝表面处理时,宜加设300mm宽网格布。见图
四、保温墙体施工方案: 1、 墙体砌筑
墙体砌筑前应按排块设计要求,先行测量放线,配块,设置皮数标志,灰缝厚度及门窗洞口、过梁、拉结筋位置、顶部预留高度等,应每皮砌块挂双线砌筑,砌筑时应随时检查并校正墙体的平整度和垂直度(按苏J/T24-2007建筑构造图集执行)。 第一皮砌块砌筑前,应先在清理好的基面上满涂专用砂浆,并在砌块底部水平灰缝和侧面垂直灰缝处满涂专用粘结剂方可砌筑。 第二皮砌块的砌筑应在第一皮砌块灰缝专用粘结剂初疑后方可进行。 卫生间等潮湿房间应采用经防水处理的砌块(可满刷防水界面处理剂处理),第一皮砌块下部应设200mm高的C20混凝土导墙或120mm高现浇钢筋混凝土楼板翻边。 砌块砌筑时,不得浇水,应采用专用砂浆砌筑,并使用专用工具确保灰缝饱满,其垂直灰缝和水平灰缝宽度应控制在10±2mm,垂直灰缝饱满度应达到80%以上,水平灰缝饱满度应达到90%以上。 砌筑墙体时,应从转角或定位砌块处开始向一侧进行,内外墙同时砌筑。砌筑时在砌块的端面上涂抹专用粘结剂,采用“挤浆法”砌筑上墙,砌块放置上墙后,对准皮数杆,配合橡皮锤子敲击砌块一次性校平摆正,对准顶压挤浆的竖向灰缝,其压浆面宜预先批抹上专用砂浆,再拼接砌筑,以保证这一部位的粘结质量。砌块一律咬砌,砌块上、下皮应错缝搭接,搭接长度不小于砌块长度的1/3,同时不小于150mm,外墙转角及纵横墙交接处应同时砌起,分皮咬槎,交错搭接。 专用砂浆涂抹应均匀平整(用齿形刮勺效果更好),涂抹长度以一块砌块长度为宜,随抹随摆;砌块一次摆正,在专用砂浆失去塑性前调平;砌上墙的砌块不应任意移动或受撞击,若需校正,应重新涂抹专用砂浆砌筑。竖缝应填满刮平,严禁用水冲浆灌缝。没达到要求时,必须用专用砂浆填补,以防日后抹灰出现空鼓。 每皮砌块排列要均匀,砌体灰缝应横平竖直,采用原浆擦缝,灰缝不能突出砌块平面。不同干密度和强度等级的砌块不应混砌,也不得和其他砖、砌块混砌。 砌体与上层楼面的梁底或板底间应预留20~50mm的空隙,待砌体收缩稳定后(停歇至少7天),小缝内可嵌填适应变形要求的柔性连接材料或嵌填PE棒并打PU聚氨脂发泡胶,大缝可用细石混凝土填实(粉刷前用镀锌钢丝网加强)。 埋入砌体内部的拉结筋应设置正确、平直,与结构柱、剪力墙、构造柱拉接牢靠,形成整体。按每两皮砌块高度设置拉结筋。 墙体砌完后,应检查墙体平整度。不平整之处,应用钢齿磨板和磨砂板磨平,控制偏差值在允许范围内。 表1 墙体表面的允许偏差
序号 项目 允许偏差(mm) 检查方法
1 立面垂直度 4 用2m垂直检测水平管尺检查
2 表面平整度 4 用2m水平管靠尺和塞尺检查 砌块切锯时,应采用专用锯子切锯,严禁采用瓦刀砍凿。砌块运输时,宜采用专用手推平斗车运输工具进行运输,并堆叠整齐,防止砌块受到雨淋和碰撞破损。 2、 管线敷设
管线开槽应待砌体砌筑完成7d后方可进行。先弹线,后开槽。开槽时应使用专用工具,严禁锤斧剔凿。开槽深度竖向不得超过墙厚的1/3,且应避免在同一位置及槽距500mm范围以内的墙体正、反面开槽。 敷设管线后的槽应用专用修补材料或蒸压砂加气混凝土细屑拌水泥、石灰膏及适量胶水进行填实,宜比墙面凹进2mm,再用专用砂浆补平,所有开槽及线盒安装部位,均应在抹面层施工时压入耐碱玻璃纤维网格布增强,网格布应超出开槽周边100mm。管线埋设应在抹灰前完成。
3、 构造柱、圈梁施工 构造柱施工 墙体砌筑时,在构造柱设置处宜留马牙槎,马牙槎宽200㎜为宜,两边缩进50mm为宜(保温薄块长度600mm的1/3、1/2)。构造柱与墙体的拉结筋应按要求砌入墙体内(按苏J/T24-2007建筑构造图集22页①方法执行)。外墙构造柱应在马牙槎外侧砌40-50mm厚保温薄块与相邻的填充墙外墙平齐。构造柱施工应在砌筑完成7天后进行。 构造柱模板安装时,先立一侧模板,另一侧模板沿柱高分段安装,采用拉固螺栓将模板夹紧砌体,分段浇注混凝土。 构造柱浇注混凝土前,应将柱中杂物清理干净,并将砌体留槎部位和模板适当润湿。浇注混凝土时,用木锤震动模板配合捣实,使其充满柱腔和马牙槎部位的空间,但不得碰撞墙体。 圈梁施工 水平圈梁应按设计要求,在砌块的水平面布置好钢筋,外墙圈梁应在外侧砌40-50mm厚保温薄块与相邻的填充墙外墙平齐,支好夹紧模板,浇注混凝土,圈梁与构造柱交接处应整体现浇。
4、 保温薄块贴砌 保温薄块施工前,必须按表1的要求对墙面平整度和垂直度进行检查验收,并应清除附在表面的的污垢、灰尘等杂物及墙体表面的疏松层。当墙面的垂直度或平整度达不到表1规定要求时,应采取局部凿平、打磨、局部砂浆找平等措施。墙面局部抹灰找平后应待其干燥至表面颜色变浅或泛白时,方可进行保温薄块施工。
薄块粘贴施工应在热桥和剪力墙基层质量验收合格后进行,施工前应根据建筑实际尺寸进行排版设计,按照排版设计进行划线分格。阴阳角及其它必要处挂出垂直基准控制线,弹出水平控制基线,以控制粘贴的垂直度和平整度,按设计要求先留出温度控制缝位置,并以皮数杆、水准线为标志,从房屋转角处两侧、温度控制缝的端部及门窗洞口处开始铺贴。 应采用专用粘贴砂浆按满粘法要求贴砌,粘贴砂浆应随用随配,并注意防晒避风,配好的专用粘贴砂浆存放时间不宜超过3h。铺贴每楼层的第一皮保温薄块前,应先用水湿润楼层基面,然后用1:3水泥砂浆座浆。保温块侧面和粘贴面应抹满粘贴砂浆,并用水平尺、橡皮锤校正块体的水平度和垂直度及灰缝宽度。无可靠的支承结构时,外保温的第一皮保温薄块可按楼层分层铺贴在房屋结构相连的统长水平托角条上。 从自保温墙体凸出部分或挑板往上砌贴,竖缝应逐行错缝,随时用2m靠尺和托线板检查平整度和垂直度;贴砌应牢固,不得有松动和空鼓。墙体同一平面上的薄块外表面与相邻的填充外墙应平齐。第二皮保温薄块的铺贴,应待第一皮保温块灰缝中的粘贴砂浆初凝后方可施工。 角部薄块应交错互锁。保温薄块铺贴前,粘贴面应用毛刷清理干净后再满铺粘结剂施工。保温薄块墙体阳角两侧必须同时铺贴,铺贴时上下皮应相互搭接。搭接长度不得小于搭接保温薄块长度的1/3,且不得小于100mm。 铺贴时,水平灰缝的粘贴砂浆应施铺与下皮保温薄块表面;垂直灰缝和粘贴面上的粘贴砂浆可先涂抹于保温薄块的侧面,再上墙铺贴,并用橡皮锤轻击保温块。要求灰缝饱满,及时清理挤压出的砂浆,做到随砌随勒随清理。灰缝厚度和宽度应为2~3mm左右。上墙后的保温薄块在终凝前不得随意移动和撞击。若需校正,应重新涂抹粘贴砂浆进行铺贴。保温薄块墙面铺贴时应检查表面平整度。对局部不平整的部位应进行修整。 外保温墙面应按设计要求与结构墙体进行拉结。建筑高度不超过24m时,每二层加设混凝土挑出支承措施(见图)或设置经防腐处理的金属水平托角条(见图)。建筑高度超过24m时,超过部分每层应按图或按图加设支承措施。除此外,还应增加机械固定措施,机械固定措施可采用每2皮保温板增设经防腐处理的拉结件,@600一个,见图;也可采用锚固件方法,每㎡保温薄块不少于6个锚固件。转角处应适当加密,见图。保温薄块不得着地铺设,外墙保温系统应离室外地面300mm左右,增设经防腐处理的金属水平托角条或PVC水平托角条。见图。
