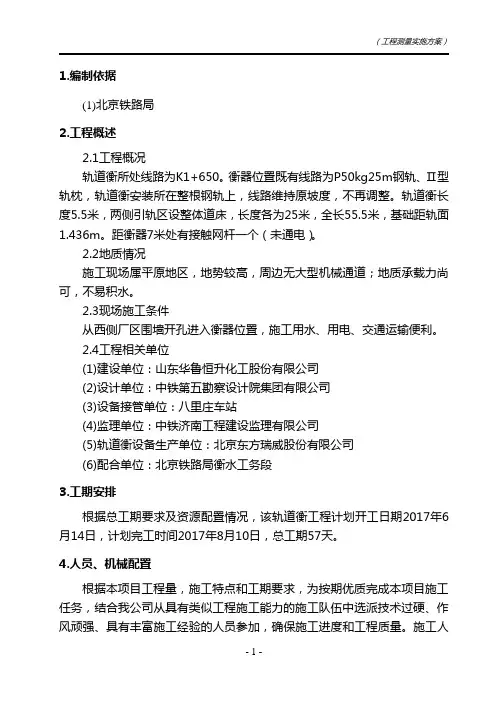

铁路轨道衡施工方案
- 格式:doc
- 大小:29.50 KB
- 文档页数:6
铁路轨道衡施工方案
一、工程概况
1、既有线状况
路基:轨道衡位于区间直线地段,路基宽度6.2m
轨道:既有电厂专用线为P50-25m钢轨;砼枕铺设数为1520根/km;双层碎石道床,厚0.4m,平坡。
2、本次新建轨道衡工程情况
新建轨道衡地点:新建轨道衡位于电厂区间走行线K*+***段,全长50m,中心里程K***,直线地段。
基础情况:轨道衡分别由20m整体道床、10m衡器结构、20m整体道床组成;整体道床基础由0.15m厚C15素砼和0.52m厚C30钢筋砼组成,衡器部分基础由0.3m厚C15砼和0.07m~1.03m厚C30钢筋砼组成。
轨道结构:钢轨、扣配件利旧,砼枕采用新枕,整体道床段砼枕按600mm间距布置。
线路防护:采用封锁线路施工。
3、施工目标
安全方面:杜绝一切行车事故;杜绝人员轻伤及以上事故,确保施工安全,
创无事故工程。
质量方面:完成图纸内容,工程质量合格。
其中轨道结构方面:方向、水平、高低误差不得大于2mm和-1mm,以保证最终的钢轨各处轨顶高不得有大于2mm的高差和1mm/m的突变。
二、施工进度安排
按招标文件要求,拟定**年**月**日开工,**年**月**日竣工,总工期25天。
三、技术标准
采用的技术标准如下:
1、《铁路轨道工程施工质量验收标准》(TB10413-2003)
2、《铁路路基工程施工质量验收标准》(TB10414-2003)
3、《铁路混凝土与砌体工程施工规范》(TB10210-2001,J118-2001) 4、《铁路混凝土与砌体工程施工质量验收规范》(TB10424-2003,
J283-2004)
5、《铁路桥涵施工规范》(TB10203-2002,J162-2002)
6、《铁路桥涵工程施工质量验收标准》(TB10415-2003,J286-2004)
7、《铁路混凝土结构耐久性设计暂行规定》 铁建设[2005]157号
8、《铁路工程施工安全技术规程》(TB10401-2003,J259-2003)
9、《给水排水管道工程施工及验收规范》(GB50268-2008)
10、《给水排水构筑物施工及验收规范》(GBJ141-90)
11、《地下防水工程施工质量验收规范》(GB50208-2002)
12、《机械设备安装工程施工及验收规范》(GB50213-98)
13、《建筑工程施工质量验收标准》(GB50300-2001)
14、《砌体工程现场检测技术标准》(TB50315-2000)
15、《铁路工程施工技术手册》,《铁路线路修理规则》,《铁路工务安全规则》,《铁路技术管理规程》,《行车组织规则》。
四、主要工作项目的施工方法
1、开挖基坑
开挖前利用经纬仪测定线路中心位置,并埋设控制桩;确定衡器安装位置及整体道床起、终点位置。开挖基坑应根据线路平面、现场地形、地物条件以及施工需要,在保证排水和安全的前提下,尽量减少挖填土数量。
2、钢筋施工
2.1钢筋原材
钢筋应具备原制造厂的质量证明书;运到工地后并应做抽样检查。抽检的数量及批数应符合《规范》规定,其技术要求应符合《钢筋混凝土用钢筋》有关规定。
钢筋进场时,必须按批抽取试件做力学性能和工艺性能试验,其质量必须符合现行国家标准的规定的设计要求。
2.2钢筋加工
从事钢筋加工和焊接的操作人员必须经考试合格,持证上岗。钢筋正式焊接前,应进行现场条件下的焊接性能检验,合格后方能正式生产。
钢筋在运输、加工和贮存过程中应防止锈蚀、污染和变形。并按品种、规格和检验状态分别标识存放。
主钢筋接头采用双面搭接焊。钢筋接头应避免设置在钢筋承受应力最大之处,并应分散布置,距钢筋弯曲点不小于直径的10倍。配置在“同一截面”(两钢筋接头相距在35倍直径以内或小于50cm时,均视为处于同一截面)内的受力钢筋,其接头的截面面积占受力钢筋总截面面积的百分率在受拉区不超过50%,受压区不受限制。
钢筋加工允许偏差:受力钢筋全长±10mm;弯起钢筋的弯折位置20mm。
2.3钢筋安装
钢筋在安装过程中,要注意控制钢筋保护层、钢筋间距与设计值的偏差,作业时质检人员要对照《铁路桥涵工程施工质量验收标准》进行检查,调偏。
绑扎钢筋时,钢筋上不应粘有油污及石蜡而影响钢筋与混凝土的粘结力;墙身部位的水平钢筋宜先间隔绑扎,随混凝土浇筑再逐一绑上,这样便于混凝土的震捣。
2.4钢筋检验
浇筑混凝土前,施工单位应报请监理单位对钢筋隐蔽前的下列内容进行检查,形成施工记录。
①钢筋的品种、规格、数量、位置和间距等;
②钢筋的连接方式、接头位置、接头数量和接头面积百分率等;
③预埋件的规格和数量等;
④钢筋保护层厚度。
3、混凝土施工
3.1混凝土浇注时,应分段分层进行,每层浇筑高度应根据结构特点、钢筋疏密决定。一般分层高度为插入式振动器作用部分长度的1.25倍,最大不超过500mm。振捣时,振动棒上下略为抽动,振捣时间为20~30秒,但以混凝土面不再出现气泡、不再显著下沉、表面泛浆和表面形成水平面为准。使用插入式振动器应做到快插慢拔,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀振实。移动间距不大于振动棒作用半径的1.5倍(一般为300~400mm)。靠近模板距离不应小于200mm。振捣上一层时应插入下层混凝土面50~100mm,以消除两层间的接缝。
3.2浇筑混凝土应连续进行,如必须间歇,其间歇时间应尽量缩短,并应在混凝土初凝之前,将次层混凝土浇筑完毕。间歇的最长时间应按所有水泥品种及混凝土初凝条件确定,一般超过2小时应按施工缝处理。
3.3浇筑混凝土时应安排专人经常检查模板、钢筋、预留孔洞、预埋、插筋等有无位移变形或堵塞情况,发现问题应立即补救并应在已浇筑的混凝土初凝前修整完毕。该轨道衡的锚固件、预留孔位置、方向、水平精度要求高,是工程的关键部位。因此必须反复测量认定,确认无误后方可浇注混凝土。
3.4混凝土浇筑时,严禁超、欠标高。在最后次砼浇筑前,要反复调整全线水平、方向、高低、轨距,轨距要求误差不大于2mm和-1mm,轨顶标高不得有大于2mm的高差及1mm/m的突变。
3.5施工时应加快进度,轮班倒进行,确保在预定的时间内完成。为保证钢筋混凝土尽快达到强度设计要求的C30强度,施工时提高砼标号采用C40砼,并加强养护,增设两组试验块,养护7天并通过试验确定砼强度达到70%以上方可开通线路。
4、现浇轨道衡
衡器处长度10m,宽度2.6m,浇筑厚度为0.07m~1.33m,最底层为0.3m厚C15素砼,上部为C30钢筋砼。衡器前后各为20m整体道床过渡段,砼2层,底层为C15素砼,厚度0.15m,面层为0.52m厚钢筋砼,中间预埋砼枕,间距600mm。
基础砼一次性浇筑,基础砼成型后即绑扎事先扎好的钢筋,埋设预埋件、固定焊接,浇筑砼至设计要求的标高。
5、连接轨道,浇筑剩余主体砼
首先按600mm间距摆放好砼枕,安放衡器,摆放钢轨,连接钢轨、枕木、扣件,粗调线路。线路精确高低可以通过在水泥轨枕底部用水泥砖和水泥沙浆来调整(水泥砖可以计算好尺寸,提前用混凝土预制) 以达到预定要求的标高和线路方向,反复调整各部尺寸,要求轨枕方向、水平、高低误差不得大于2mm和-1mm,以保证最终的钢轨各处轨顶高不得有大于2mm的高差和1mm/m的突变。待轨枕底部的水泥砖和砂浆养护基本成型后开始按扎模板,浇灌剩余主体砼。
五、安全目标和措施
贯彻落实“安全第一、预防为主、综合治理”的方针和加强施工现场安全标准化的管理,落实安全生产责任制,争创无责任事故工程。 班组长、专业队长是兼职安全员,负责本作业班组工人的健康和安全,负责消除本作业区的安全隐患,对施工现场实行责任目标管理。
(一)安全卡控制度
针对本次工程的特点,制定施工期间的安全卡控制度:
严格执行《铁路工务安全规则》、《铁道部关于印发〈铁路营业线施工安全管理办法〉的通知》(铁运[2012]280号)等有关文件要求,切实把好安全关,确保铁路运输安全。
(二)人身安全
1、参加施工的工人,要熟知本工种的安全技术操作规程。在操作中,应坚守工作岗位,严禁酒后操作。
2、正确使用个人防护用品和安全防护措施,进入施工现场,必须穿好黄色防护背心,配齐配足劳动安全防护用品,不准穿硬底鞋、拖鞋或赤脚,注意了望。
3、严禁在站场内轨道上、车底下、车顶上坐卧、休息和行走,绕行停留车辆时其距离应不小于10m。班中间休带班人员要指定休息地点,不准进入车辆段生产区休息,休息时不准坐钢轨、轨枕头、道床边坡及不稳定物体上或下方。
4、施工现场的脚手架、防护设施、安全标志和警告牌,不得擅自拆动。需要拆动的,要经工地施工负责人同意。
(三)机械安全
1、机械设备操作人员必须身体健康,经过专业培训考试合格,获得有关部门颁发的操作证或驾驶执照、特殊工途中操作证后,方可独立操作机械设备,不准操作与操作证不相符的机械设备。
2、机械操作时,操作人员不得撤离岗位,不准将机械设备交给非本机操作人员操作,严禁无关人员进入机械作业区和操作室内,工作时,思想要集中,严禁酒后操作。
3、任何组织或个人都不得强迫操作人员违章作业。
4、机械设备在施工作业前,施工技术人员应向操作人员做施工任务和安全措施交底,操作人员应熟悉作业环境和施工条件,服从现场施工管理人员的调度指挥,遵守安全规则。
5、机械设备不得靠近架空输电线路作业。如限于现场条件,必须在线路旁作业时,应采取安全保护措施。 6、机械设备在夜间作业时,作业区内应有充足的照明设备。
7、机械设备在施工现场停放时,必须注意选择好停放地点,关闭好驾驶室(操作室),有驻车制动器的要拉上,坡道上停机时,要搭好掩木或石块,夜间应有专人看管。
8、机械设备在保养或修理时,要特别注意安全。禁止在机械设备运转中冒险进行保养、修理、调整作业。各电气设备的检查维修,一般应停电作业,电源开关处挂设“禁止合闸,有人工作”的警告并设专人负责监护。
(四)用电安全
1、根据方案购置变压器、五芯电缆、配电箱、开关箱、闸刀开关、熔断器、自动空气开关、漏电保护器、磁力启动器、接触器等。
2、现场采用“三相五线制”供电方式,三级配电二级(或多级)保护,一机一闸一漏一箱。
3、根据现场需要采用的移动式配电箱设置在各施工点,手持电动工具和电焊机的电源线最长不超过5m。
4、所有用电设备、配电箱、开关箱的外壳、金属防护罩都采用保护接零。
5、在导电灰尘和灯具离地高度低于2.4m等场所的照明用电36v电源电压。
6、配电箱、开关箱设置防雨棚,箱体严密端正,加门锁。
7、电工持证上岗,建立用电档案,逐日作好各项用电记录,严禁非电工检修、操作用电设备和敷设、搭接用电线路。
8、现场一级配电箱未经允许,任何人不能随意开、和闸,二级配电箱开关操作必须由电工操作,关闸检修时挂“严禁合闸”牌。
