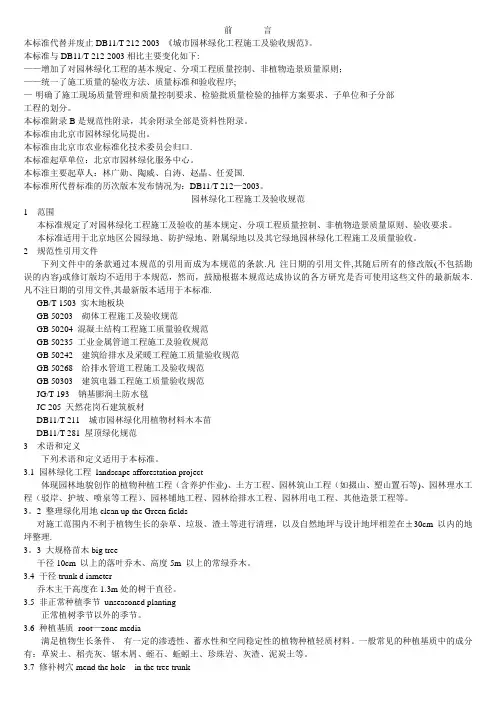

前言本标准代替并废止DB11/T 212-2003 《城市园林绿化工程施工及验收规范》。
本标准与DB11/T 212-2003相比主要变化如下:——增加了对园林绿化工程的基本规定、分项工程质量控制、非植物造景质量原则;——统一了施工质量的验收方法、质量标准和验收程序;—-明确了施工现场质量管理和质量控制要求、检验批质量检验的抽样方案要求、子单位和子分部工程的划分。
本标准附录B是规范性附录,其余附录全部是资料性附录。
本标准由北京市园林绿化局提出。
本标准由北京市农业标准化技术委员会归口.本标准起草单位:北京市园林绿化服务中心。
本标准主要起草人:林广勋、陶威、白涛、赵晶、任爱国.本标准所代替标准的历次版本发布情况为:DB11/T 212—2003。
园林绿化工程施工及验收规范1 范围本标准规定了对园林绿化工程施工及验收的基本规定、分项工程质量控制、非植物造景质量原则、验收要求。
本标准适用于北京地区公园绿地、防护绿地、附属绿地以及其它绿地园林绿化工程施工及质量验收。
2 规范性引用文件下列文件中的条款通过本规范的引用而成为本规范的条款.凡注日期的引用文件,其随后所有的修改版(不包括勘误的内容)或修订版均不适用于本规范,然而,鼓励根据本规范达成协议的各方研究是否可使用这些文件的最新版本.凡不注日期的引用文件,其最新版本适用于本标准.GB/T 1503 实木地板块GB 50203 砌体工程施工及验收规范GB 50204 混凝土结构工程施工质量验收规范GB 50235 工业金属管道工程施工及验收规范GB 50242 建筑给排水及采暖工程施工质量验收规范GB 50268 给排水管道工程施工及验收规范GB 50303 建筑电器工程施工质量验收规范JG/T 193 钠基膨润土防水毯JC 205 天然花岗石建筑板材DB11/T 211 城市园林绿化用植物材料木本苗DB11/T 281 屋顶绿化规范3 术语和定义下列术语和定义适用于本标准。

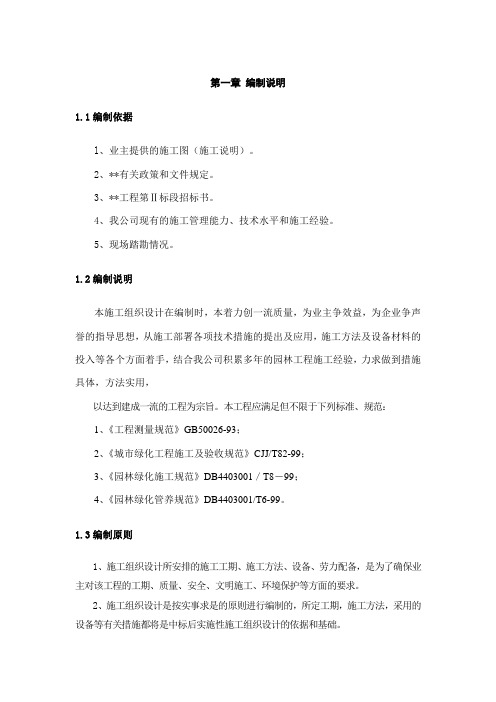

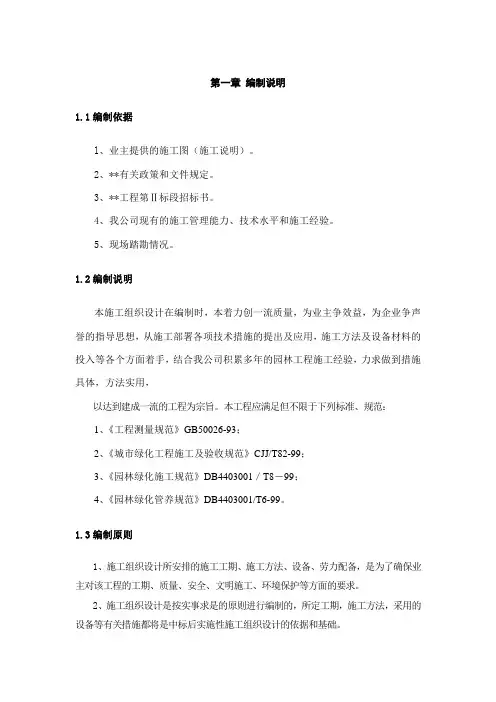

第一章编制说明1.1编制依据l、业主提供的施工图(施工说明)。
2、**有关政策和文件规定。
3、**工程第Ⅱ标段招标书。
4、我公司现有的施工管理能力、技术水平和施工经验。
5、现场踏勘情况。
1.2编制说明本施工组织设计在编制时,本着力创一流质量,为业主争效益,为企业争声誉的指导思想,从施工部署各项技术措施的提出及应用,施工方法及设备材料的投入等各个方面着手,结合我公司积累多年的园林工程施工经验,力求做到措施具体,方法实用,以达到建成一流的工程为宗旨。
本工程应满足但不限于下列标准、规范:1、《工程测量规范》GB50026-93;2、《城市绿化工程施工及验收规范》CJJ/T82-99;3、《园林绿化施工规范》DB4403001/T8-99;4、《园林绿化管养规范》DB4403001/T6-99。
1.3编制原则1、施工组织设计所安排的施工工期、施工方法、设备、劳力配备,是为了确保业主对该工程的工期、质量、安全、文明施工、环境保护等方面的要求。
2、施工组织设计是按实事求是的原则进行编制的,所定工期,施工方法,采用的设备等有关措施都将是中标后实施性施工组织设计的依据和基础。
3、本工程必须按业主的要求、招标文件、设计文件、国家现行的设计规范、施工规范、验收标准、等有关文件规范进行组织施工,施工过程中必须做到科学管理、精心组织、精心施工,确保本工程安全、优质、如期完成。
4、根据对本项目现场实际调查状况和当地气候环境条件,结合本企业施工实际情况,及我们在类似工程施工中积累的施工经验、技术总结及工法等科技成果、本公司施工力量和机械设备装备情况,认真进行本施工组织设计的编制。
第二章工程概况2.1 工程概述**2.2工程范围**工程第Ⅱ标段的范围包括**设计的施工图纸,包括的拆除、园林绿化、园林建筑、安装工程等图纸范围内的全部内容。
还包括文明施工措施费及《工程量清单》注明的其它内容。
2.3 施工现场条件施工现场交通便捷,施工场地、水、电、通讯等相关事项按招标要求的规定中标后与有关单位联系。

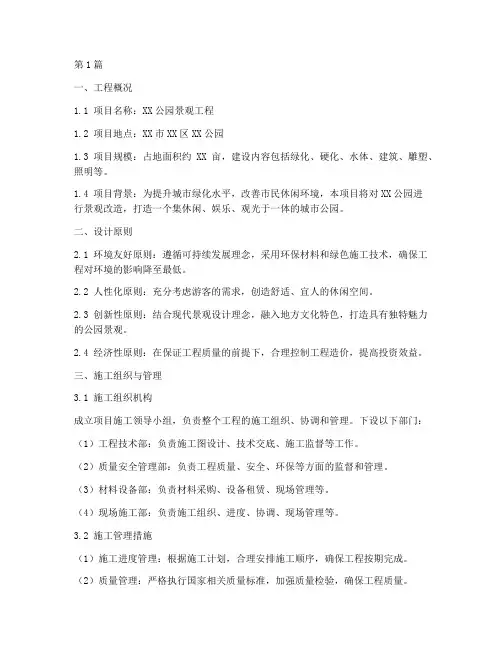

第1篇一、工程概况1.1 项目名称:XX公园景观工程1.2 项目地点:XX市XX区XX公园1.3 项目规模:占地面积约XX亩,建设内容包括绿化、硬化、水体、建筑、雕塑、照明等。
1.4 项目背景:为提升城市绿化水平,改善市民休闲环境,本项目将对XX公园进行景观改造,打造一个集休闲、娱乐、观光于一体的城市公园。
二、设计原则2.1 环境友好原则:遵循可持续发展理念,采用环保材料和绿色施工技术,确保工程对环境的影响降至最低。
2.2 人性化原则:充分考虑游客的需求,创造舒适、宜人的休闲空间。
2.3 创新性原则:结合现代景观设计理念,融入地方文化特色,打造具有独特魅力的公园景观。
2.4 经济性原则:在保证工程质量的前提下,合理控制工程造价,提高投资效益。
三、施工组织与管理3.1 施工组织机构成立项目施工领导小组,负责整个工程的施工组织、协调和管理。
下设以下部门:(1)工程技术部:负责施工图设计、技术交底、施工监督等工作。
(2)质量安全管理部:负责工程质量、安全、环保等方面的监督和管理。
(3)材料设备部:负责材料采购、设备租赁、现场管理等。
(4)现场施工部:负责施工组织、进度、协调、现场管理等。
3.2 施工管理措施(1)施工进度管理:根据施工计划,合理安排施工顺序,确保工程按期完成。
(2)质量管理:严格执行国家相关质量标准,加强质量检验,确保工程质量。
(3)安全管理:建立健全安全管理制度,加强安全教育,确保施工安全。
(4)环保管理:采取有效措施,降低施工对环境的影响,实现绿色施工。
四、施工工艺与技术4.1 绿化工程(1)种植土准备:根据植物生长需求,选择合适的种植土,并进行消毒、施肥等处理。
(2)苗木种植:按照设计要求,选择适宜的苗木品种,采用栽植、移栽等方法进行种植。
(3)绿化养护:定期浇水、施肥、修剪、病虫害防治等,确保绿化效果。
4.2 硬化工程(1)基础施工:按照设计要求,进行基础开挖、垫层铺设、混凝土浇筑等工作。
园林绿化工程施工与验收规建设部 CJJ/T82-2012 2013年5月1日1 总则1.0.1 为加强园林绿化工程施工质量管理,规工程施工技术,统一园林绿化工程施工质量检验、验收标准,确保工程质量,制定本规。
1.0.2 本规适用于公园绿地、防护绿地、附属绿地与其他绿地的新建、扩建、改建的各类园林绿化工程施工与质量验收。
1.0.4 园林绿化工程的施工与验收除应符合本规外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 栽培植planting soil理化性状良好,适宜于园林植物生长的土壤2.0.2 客土improved soilimproved from other places 更换适合园林植物栽植的土壤2.0.3 地形造型terrain modelingy一定的园林绿地围植物栽植地的起伏状况。
2.0.4 栽植穴、槽planting hole(slot)栽植植物挖掘的的坑穴。
坑穴为圆型或方形的称为栽植穴,长条形的称为栽植槽。
2.0.5 裸根苗木bare root seedlings挖掘时根部不带土或仅带护心土的苗木。
2.0.6 容器苗seedling in container将苗木种入软容器(软容器为可降解的材料)中,掩入土中常规养护,移植时连同软容器一起埋入土中。
2.0.7 分支点高度height of trunt乔木从地表面至树冠第一个分支点的高度。
2.0.8 胸径diameter at breast height乔木主干高度在1.3m处的树干直径。
2.0.9 地径ground diameter树木的树干贴近地面处的直径。
2.0.10茎密度stem density草坪单位面积向上生长茎的数量。
2.0.l1 设施空间绿化greening space of construction in urban建筑物、地下构筑物的顶面、壁面与围栏等处的绿化。
2.0.I2 栽植基层plant growth space非绿地绿化方式的植物栽植基础结构,它包括耐根穿刺防水层、排蓄水层、过滤层、栽植土层等。
CJJ82-2012 园林绿化工程施工及验收规范C JJ82-2012《园林绿化工程施工及验收规范》是我国园林绿化工程领域的规范性文件,其发布对于规范园林绿化工程施工和验收具有重要的意义。
本文将从专业性角度出发,对CJJ82-2012的主要内容进行整理和解析。
一、规范适用范围CJJ82-2012适用于各类园林绿化工程的施工及验收,包括公园、广场、绿地、道路、河道、湖泊、水利水电工程等。
二、施工前准备工作施工前的准备工作是确保工程施工质量的关键,CJJ82-2012规定了以下几个方面的要求:1.施工前必须进行现场勘测和设计方案审核,确保施工方案符合设计要求。
2.对施工现场进行环境保护措施,确保施工过程中不对周围环境造成污染。
3.对施工现场进行安全防护,确保施工过程中不发生安全事故。
4.采用符合要求的材料和设备,确保施工质量。
5.施工前必须对施工人员进行技术培训和安全教育,确保施工人员具备必要的技术和安全知识。
三、施工要求CJJ82-2012对园林绿化工程施工的要求主要包括以下几个方面:(1)土方开挖:施工前必须制定详细的开挖方案,确保开挖深度和坡度符合设计要求;开挖过程中必须采取适当的支护措施,确保施工安全;开挖完毕后必须进行清理,以免对周围环境造成污染。
(2)回填:回填前必须进行土壤检测,确保回填土壤符合要求;回填过程中必须进行夯实,确保土壤密实度符合要求。
2.绿化工程:(1)绿化植物的种植:施工前必须制定详细的种植方案,确保绿化植物的种类、数量、分布符合设计要求;选用符合要求的土壤和肥料,确保绿化植物的生长和发展;种植过程中必须进行适当的浇水和养护,确保绿化植物的存活率。
(2)绿化植物的养护和修剪:绿化植物的养护和修剪是园林绿化工程中的重要环节,必须按照设计要求进行养护和修剪,确保绿化植物的生长和发展。
3.灌溉工程:(1)灌溉系统的设计:灌溉系统的设计必须符合设计要求,确保水源充足、供水稳定、灌溉效果良好。

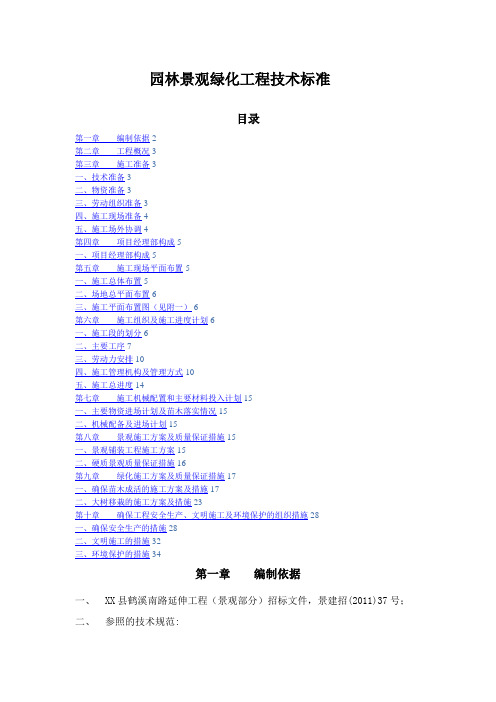

园林景观绿化工程技术标准目录第一章编制依据 2第二章工程概况 3第三章施工准备 3一、技术准备 3二、物资准备 3三、劳动组织准备 3四、施工现场准备 4五、施工场外协调 4第四章项目经理部构成 5一、项目经理部构成 5第五章施工现场平面布置 5一、施工总体布置 5二、场地总平面布置 6三、施工平面布置图(见附一) 6第六章施工组织及施工进度计划 6一、施工段的划分 6二、主要工序 7三、劳动力安排 10四、施工管理机构及管理方式 10五、施工总进度 14第七章施工机械配置和主要材料投入计划 15一、主要物资进场计划及苗木落实情况 15二、机械配备及进场计划 15第八章景观施工方案及质量保证措施 15一、景观铺装工程施工方案 15二、硬质景观质量保证措施 16第九章绿化施工方案及质量保证措施 17一、确保苗木成活的施工方案及措施 17二、大树移栽的施工方案及措施 23第十章确保工程安全生产、文明施工及环境保护的组织措施 28一、确保安全生产的措施 28二、文明施工的措施 32三、环境保护的措施 34第一章编制依据一、XX县鹤溪南路延伸工程(景观部分)招标文件,景建招(2011)37号;二、参照的技术规范:1、城市绿化工程施工及验收规范(CJJ/T82—2002)2、施工现场临时用电安全技术规范(JGJ46—2002)3、混凝土结构工程施工及验收规范(GB50204--2005)4、建筑工程质量检验评定标准(GBJ301—2002)5、建筑安装工程质量检验评定统—标准(GBJ300--80)6、电气装置安装工程电气照明装置施工及验收规范(GB50259—96)7、其他有关施工技术标准、规范和验收标准。
第二章工程概况工程位于XX县鹤溪南路(城南段),包括景观、绿化、电力管道等工程内容,项目预算造价约506万元。
第三章施工准备施工准备是工程实施的第一步,也是安全、高效、经济地实施园林工程的重要作业。
施工准备工作的基本任务是为拟建工程的施工建立必要的技术和物质条件,统筹安排施工力量和施工现场。
园林景观工程施工及验收标准园林景观工程是指通过设计和施工,对园林绿地进行美化和装饰,创造出具有观赏性和休闲性的环境。
在城市建设中,园林景观工程扮演着重要的角色,不仅可以提升城市的形象,还可以改善人们的生活质量。
因此,对园林景观工程的施工及验收标准至关重要。
下面将从施工要求和验收标准两方面详细介绍。
一、施工要求1.设计合理:园林景观工程施工前,必须有详细、合理的设计方案。
设计应考虑到景观的整体效果、植被的选择、绿化的密度等因素,确保施工后的园林景观达到预期的效果。
2.材料选择:在园林景观工程的施工中,选用的材料应符合相关标准,保证园林景观的质量和寿命。
对于植物的选择,要注意其适应性和成活率。
3.施工规范:园林景观工程的施工必须按照相关规范和要求进行,包括土方开挖、绿化植物的种植、灌溉系统的建设等各个环节都要符合标准,保证施工质量。
4.施工安全:在进行园林景观工程施工时,要注重施工安全,确保施工人员的人身安全。
在高空作业、机械作业等危险环节要做好安全防护工作。
5.环保要求:园林景观工程的施工过程中,要注意环境保护,确保不破坏周边的生态环境。
在施工过程中要做好垃圾分类、污水处理等工作。
二、验收标准1.景观效果验收:在园林景观工程施工完成后,应通过景观效果验收来评估工程的完成情况。
验收包括景观的整体效果、植被的生长情况、景观设施的完好程度等。
2.质量验收:对园林景观工程的质量进行验收,包括园林构筑物的稳固性、植被的成活率、绿化植物的品种是否符合设计要求等。
3.安全验收:园林景观工程的安全性也是验收的重要内容,要确保景观设施的安全使用,避免出现安全隐患。
4.环保验收:验收园林景观工程的同时,也要注意环保方面的验收。
确保施工过程中符合相关环保标准,保护周边的生态环境。
5.管理验收:对园林景观工程的管理情况进行验收,包括施工过程的管理、人员的培训等。
确保园林景观工程的管理达到标准要求。
综上所述,园林景观工程的施工及验收标准对于城市建设和环境改善起着至关重要的作用。
风景园林工程施工及验收标准
一、项目前期准备工作
风景园林工程施工前,应根据设计方案要求进行勘测,确定地形地貌、土壤状况等基础信息,并制定合理的工程施工计划。
同时,对施工人员进行专业培训,确保他们具备必要的技术能力和安全意识。
二、施工过程管理
1. 土方开挖:在进行土方开挖时,应按照设计要求控制土方量和坡度,确保地形平整,不得出现裸露的土石堆放现象。
2. 绿化植被:植物的选择应与当地气候环境相适应,密度适中,树木和花草搭配合理。
植物的栽植应按照规范步骤进行,确保植物成活率。
3. 地面铺装:对于石材、木材、人工草坪等不同的地面铺装材料,应根据设计要求进行施工,保证铺装质量和美观度。
4. 灯光设置:景观园林中的灯光设置至关重要,应选用节能环保的灯具,合理布局,提高夜间景观效果。
5. 管道铺设:各类管道(如排水管道、喷灌管道等)的铺设需符合规范要求,检测合格后再进行低挖覆土。
6. 设施安装:景观园林设施的安装应牢固可靠,符合使用要求,避免设施使用过程中产生安全隐患。
三、施工竣工验收
1. 设施功能性验收:根据设计要求,对景观园林工程中的各项设施
进行功能性验收,确保其工作正常。
2. 植物成活率验收:根据合同约定,对植物成活率进行验收,如有
问题应及时更换或补植。
3. 绿化效果验收:对于景观园林工程的绿化效果进行验收,包括植
被覆盖情况、景观效果等。
4. 工程质量验收:对整体工程质量进行验收,确保施工符合相关标
准和规范。
风景园林工程施工及验收标准的制定,可以有效规范工程施工行为,保障工程质量,提升景观园林造地的美观度和使用效果。
(完整版)园林景观设计深度规范园林景观设计深度规范1概况1.0.1为了加强对园林景观设计⽂件的编制、管理,保证各设计阶段设计⽂件的完整性,参照建设部颁发实施的《建筑⼯程设计⽂件编制深度规定》内容要求,编制建筑场地园林景观设计深度规定,以保证设计质量。
1.0.2 各设计阶段设计⽂件编制内容应符合国家现⾏有关标准、规范、规程以及⼯程所在地的有关地⽅性规定。
1.0.3 适⽤于以建筑为主体的场地的园林景观设计。
1.0.4 建筑场地园林景观设计⼀般分为⽅案设计、初步设计及施⼯图设计三阶段。
现就上述三阶段设计深度作出规定,供参考。
1. 0.5⽅案设计⽂件包括设计说明及图纸,其内容达到以下要求:1 满⾜编制初步设计⽂件的需要;2 提供能源利⽤及与相关专业之间的衔接;3 据以编制⼯程估算;4 提供申报有关部门审批的必要⽂件。
1. 0.6 初步设计⽂件包括设计说明及图纸,其内容达到以下要求:1 满⾜编制施⼯图设计⽂件的需要;2 解决各专业的技术要求,协调与相关专业之间的关系;3 能据以编制⼯程概算;4 提供申报有关部门审批的必要⽂件。
1.0.7 施⼯图设计⽂件包括设计说明及图纸,其内容达到以下要求:1满⾜施⼯安装及植物种植需要;2 满⾜设备材料采购、⾮标准设备制作和施⼯需要;3 能据以编制⼯程预算。
1.0.8 本规定编制的设计⽂件深度要求,对于具体⼯程项⽬可根据项⽬内容和设计范围对本规定条⽂进⾏合理的取舍。
2⽅案设计2.1⽅案设计2.1 ⽅案设计⽂件包括;封⾯、⽬录、设计说明、设计图纸(其中封⾯、⽬录不作具体规定,可视⼯程需要确定)。
2.2设计说明2.2.1 设计依据及基础资料1由主管部门批准的规划条件(⽤地红线、总占地⾯积、周围道路红线、周围环境、对外出⼊⼝位置、地块容积率、绿地率及原有⽂物古树等级⽂件、保护范围等);2 建筑设计单位提供的与场地内建筑有关的设计图纸,如总平⾯图、建筑⼀层平⾯图、屋顶花园平⾯图、地下管线综合图、地下建筑平⾯图、覆⼟深度、建筑性质、体形、⾼度、⾊彩、透视图等;3 园林景观设计范围及甲⽅提供的使⽤及造价要求;4 地形测量图;5 有关⽓象、⽔⽂、地质资料;6 地域⽂化特征及⼈⽂环境;7 有关环卫、环保资料。
园林绿化⼯程施⼯与验收规范⽅案(PDF整理版含表)前⾔本标准代替并废⽌DB11/T 212—2003 《城市园林绿化⼯程施⼯及验收规》。
本标准与DB11/T 212—2003相⽐主要变化如下:——增加了对园林绿化⼯程的基本规定、分项⼯程质量控制、⾮植物造景质量原则;——统⼀了施⼯质量的验收⽅法、质量标准和验收程序;——明确了施⼯现场质量管理和质量控制要求、检验批质量检验的抽样⽅案要求、⼦单位和⼦分部⼯程的划分。
本标准附录B是规性附录,其余附录全部是资料性附录。
本标准由市园林绿化局提出。
本标准由市农业标准化技术委员会归⼝。
本标准起草单位:市园林绿化服务中⼼。
本标准主要起草⼈:林⼴勋、威、⽩涛、晶、任爱国。
本标准所代替标准的历次版本发布情况为:DB11/T 212—2003。
园林绿化⼯程施⼯及验收规1 围本标准规定了对园林绿化⼯程施⼯及验收的基本规定、分项⼯程质量控制、⾮植物造景质量原则、验收要求。
本标准适⽤于地区公园绿地、防护绿地、附属绿地以及其它绿地园林绿化⼯程施⼯及质量验收。
2 规性引⽤⽂件下列⽂件中的条款通过本规的引⽤⽽成为本规的条款。
凡注⽇期的引⽤⽂件,其随后所有的修改版(不包括勘误的容)或修订版均不适⽤于本规,然⽽,⿎励根据本规达成协议的各⽅研究是否可使⽤这些⽂件的最新版本。
凡不注⽇期的引⽤⽂件,其最新版本适⽤于本标准。
GB/T 1503 实⽊地板块GB 50203 砌体⼯程施⼯及验收规GB 50204 混凝⼟结构⼯程施⼯质量验收规GB 50235 ⼯业⾦属管道⼯程施⼯及验收规GB 50242 建筑给排⽔及采暖⼯程施⼯质量验收规GB 50268 给排⽔管道⼯程施⼯及验收规GB 50303 建筑电器⼯程施⼯质量验收规JG/T 193 钠基膨润⼟防⽔毯JC 205 天然花岗⽯建筑板材DB11/T 211 城市园林绿化⽤植物材料⽊本苗DB11/T 281 屋顶绿化规3 术语和定义下列术语和定义适⽤于本标准。
第四部分工程规范和技术要求第一章适用于本工程的设计和施工规范1. 一般规定本规范中使用的名词术语采用中华人民共和国部颁标准等标准文件中所列者。
本规范与合同条款、图纸的规定和要求是一致的,应能相互解释,互为说明。
本规范与图纸、工程技术要求、合同文件、其他标准等如有矛盾、缺陷或错误之处,则以标准高者为准,视为乙方已综合考虑在固定总价/固定单价/固定费率和工期中各分项(分部)工程均应严格按图纸的规定和要求,甲方或监理的指令进行施工,对图纸的任何变更,均应报甲方批准。
2. 工程实施的技术标准和规范2.1 适用于本工程的设计和施工验收规范包括但不限于:GB 50026 工程测量规范GB 50300 建筑工程施工质量验收统一标准CJJ/T82 城市园林绿化施工质量验收规范CJ/T34 城市绿化和园林绿地用植物材料-木本苗DB13(J)62 园林工程施工质量验收标准GB 50202 建筑地基基础工程施工质量验收规范GB 50209 建筑地面工程施工质量验收规范GB50204 混凝土结构工程施工质量验收规范JC 205 天然花岗石建筑板材GB50203 砌体结构工程施工质量验收规范JC/T446 混凝土路面砖GB/T 9755 合成树脂乳液外墙涂料GB 50205 钢结构工程施工质量验收规范GB 50206 木结构工程施工质量验收规范GB/T 1503 实木地板块GB/T153 针叶树锯材LY/T16365 防腐木材的使用分类和要求GBJ 50303 建筑电气工程施工质量验收规范GBJ 303 建筑电气安装工程质量检验评定标准GB 50259 电气照明装置施工及验收规范GB 50268 给水排水管道工程施工及验收规范GBJ 85 喷灌工程技术规范GB 50235 工业金属管道工程施工及验收规范JGJ126 外墙饰面砖工程施工及验收规范JGJ46 施工现场临时用电安全技术规范2.2 在合同履行期间,本工程所采用的标准或规范若有修改或新颁,应按修改或新颁的内容执行。
2.3 倘若本规范及图纸中对材料和工艺并未做出规定,已颁布的现行标准也无明确叙述,则乙方须在订购材料或施工前,应要求甲方、监理进一步阐述有关事项。
2.4 对于本工程所采用的标准或规范的任何部分,当乙方报经甲方、监理审批后,也可采用,但这种批准不免除或减轻此之外乙方根据合同规定应承担的任何责任。
关于原采用的标准或规范与所建议改用的其他标准或规范之间的差异,应由乙方在向甲方、监理的报告中详细说明,并在期望甲方、监理批准的日期前至少数14天提交。
如甲方、监理认为乙方所建议改用的其他标准或规范不能保证工程达到相同的质量时,则乙方仍应执行原采用的标准或规范。
第二章工作范围1. 工作范围说明本款给出的本工程承包范围描述仅是概括性的,不能视为是完整无缺、绝对准确的。
乙方被认为已详细阅读过构成本工程合同文件及其它有关文件,尤其是已充分研究了合同图纸并完全了解本工程的工程内容。
乙方应在投标报价前和开工前对施工现场进行详细踏勘,认真了解、咨询、调查施工区域内所有地下隐蔽工程情况。
尤其是地下军用电线电缆和已有管线电缆、施工管网的标高和保护工作等费用已包含在合同价款中。
养护期技术要求详见附件1-工程质量保修协议书。
第三章工程技术要求一、园建篇1. 总则1.1 为了对工业园区硬质景观工程施工全过程实施工程监理和质量控制,提高硬质景观品质,改善园区景观效果,节约建设资金,确保园区景观工程施工质量,创建良好的城市生态环境,制定本标准。
1.2 本标准随优良施工做法的出现,阶段性更新。
2. 场地平整基础开挖2.1 根据设计图纸。
认真核对施工单位定点放线,特别是边界线、标高。
2.2 土方开挖前,须和相关部门确认开挖地段的地下管线情况,并向施工单位交底。
土方开挖过程中,施工单位须派专人负责指挥,针对管线埋设不明确的部位,须先试探后开挖。
2.3 根据挖土的深度及土质要求,按规范要求放坡或用挡土墙支撑。
2.4 基坑开挖不得超挖、扰动基底土壤,达到标高后进行夯实,夯实的密实度达到设计或者DB13(J)55-2005要求,不得出现有弹簧现象,如碰到是软基,必须按照规范要求采取措施予以处理。
3. 垫层施工3.1 灰土垫层3.1.1 材料标准1)石灰应用块儿灰,使用前充分熟化、过筛,熟化石灰颗粒的粒径不得大于5mm;2)粘土(或粉质粘土、粉土)内不得含有有机物质,颗粒粒径不得大于15mm。
3.1.2 施工标准1)石灰与粘土混合料的体积比符合设计要求,必须搅拌均匀,混合物的含水率要达到规范要求(工地检验方法:以手握成团,两指轻捏即碎为宜)。
2)摊铺时严格控制虚铺的厚度(设计上的厚度是指压实后),分层夯实。
3.2 混凝土层3.2.1 材料标准:混凝土标号符合设计要求,进场时必须有质量证明书及复试实验报告。
3.2.2 施工标准1)模板边界线、标高、桩高及排水坡度符合设计要求。
2)混凝土浇筑时,插入式振动器及平板振动器配合使用,做到均匀振实,不得遗漏。
3)混凝土浇筑完毕,12小时以内加以覆盖浇水,保持混凝土湿润,养护期不少于7昼夜。
4. 块料面层4.1 石材类(大理石、花岗岩、板材等)4.1.1 材料标准1)天然大理石、花岗岩的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准《天然大理石建筑板材》、《花岗石建筑板材》及《建筑材料放射性核素限制》(强制性)的规定。
石材观感要求见下表:2)各种石材面层材料,应全部在厂家加工成型,须保证材料加工精度;为避免尺差,石材应全面采用红外切割(误差±1㎜),尤其是弧形材料。
3)砂浆标号符合设计要求,特别注意含水率(用手捏,放手成团,不散开),厚度一般为3-6cm。
4.1.2 铺贴质量标准1)石材铺贴的施工放线必须符合设计图纸要求,并制作施工样板,由监理单位、建设单位验收合格后方可大面积实施。
2)石材铺贴中,流线造型铺贴放线必须顺畅,分界线必须保持平滑、圆润。
3)设计图纸中所标注石材铺贴的放线尺寸仅为基本尺寸,施工放线时必须要注意面材、型材尺寸,按照模数进行防线、排版,不应出现长度小于1/2模数的材料,保证铺装的最佳效果。
4)施工过程中,必须针对材料进行筛选,对有明显色差、裂纹、缺棱、掉角、翘曲和表面缺陷(石线、水纹、色斑等)等不符合设计以及相关规范要求的,应予剔除。
5)施工过程中,针对重点区域使用的石材各个表面必须使用石材保护剂进行防护;石材在施工现场经过再次打磨的,须重新进行保护剂处理。
6)石材铺贴前,先确定排水坡度,并考虑接口,收口的处理;注意铺贴过程中外露表面(含顶面、侧面、底面)相同材质的材料处理方式一致,不得出现处理方式不同现象(设计另有要求除外)。
7)不同材质、规格材料衔接处,铺贴表面平整,线条顺滑,缝隙均匀;相似铺贴不处于同平面时,接缝应对齐。
8)石材铺贴表面平整度控制好,铺贴后接缝高差不大于1mm,严禁打磨;石材在施工中应尽量将四块石材的角部铺贴成同一高度。
9)石材铺贴的过程中,伸缩缝所留的位置必须与混凝土垫层的伸缩缝对齐,具体做法按设计要求。
10)异形石材铺贴的细部处理注意点a.转角处石材铺贴必须使用整块异形石材,不得在转角处用若干小块石材拼贴。
b.弧形石材铺贴施工中,材料弧度必须符合设计图纸标注要求,拼接处必须等分切割,切割方向指向圆心,缝隙等宽,并不得有表面破损、缺棱掉角等现象。
11)挡墙石材铺贴的细部处理注意点a.景墙压顶在拼接时必须要求所有单块压顶石材尺寸一致,并且在拼接时要保证脊线的挺直和边界线的顺直,同时要保证每块压顶石材标高的一致。
b.打胶为保证石材贴面不返碱,建议最好采用留缝,打胶的方式进行石材拼接,并且要保证打胶的饱满度,确保雨水不会进入基层。
c.转角拼接景墙贴面材料在转角时必须精细施工,面砖是文化砖时需使用转角砖,石材需对边角进行45度磨角进行拼接。
12)道路铺装细部处理注意点a.人行道铺装与收边侧石收口处要拼接缜密。
b.石材平面铺贴涉及到曲线段时,为了保证拼缝方向与行走方向一致,铺装石材必需使用弧形板过渡。
c.当侧石与平石是错缝排列时,拼缝必需始终保持居中错缝。
13)石材铺贴缝隙间距均匀一致。
a.石材铺贴施工前,先在垫层上弹线;施工时,沿板缝挂线施工,并在板缝间隙用固定厚度卡子控制。
b.密缝对于密缝铺贴的广场来说,关键的控制点就在于每块石材在切割时必须严格控制石材的尺寸和边线的齐整度。
c.留缝(勾缝、扫缝)留缝铺装缝宽依设计要求,铺装施工过程中需用工具(如挂线、十字花)辅助控制缝宽,尺差不应超过1mm勾缝前,针对缝内的垃圾必须进行清理,铺装留缝宽度与勾缝的深度必须严格控制一致,并要保证勾缝饱满。
d.石材铺贴中拼花、收边等部位,尺寸小于150㎜且连续铺装的分隔或穿带,做出一片整板,中间可切割假缝。
e.在绘制石材排版图阶段,注重通缝效果;施工过程中,关注通缝效果,并注意不同宽度缝隙的衔接。
f.规则式多材质铺贴,通缝走向须平行或垂直于道路走向,板间缝均匀;不同界面交接处要顺直,平整度一致,无污染;平面与立面无缝衔接。
14)不同材质交接部位的细部处理注意点a.涂料面层与石材贴面相交时可增加一条线条,将两种不同的材质在线条两侧的阴角里进行收口处理。
b.根据设计要求,当栏杆、柱体等延伸进入墙体及地面时,在接口部位必须处理仔细,并打胶收口。
c.楼梯踏步或平面铺装撞至立面时,可采用打胶的方式进行对接缝处的处理,这样可以防止雨水和灰尘的污染,尤其在立面材料是涂料或文化石时,可以解决收口不齐,污染踏步石材的问题。
d.平面铺装撞至立面时,铺装与立面交接部位的留缝不应大于5mm,并进行打胶收口。
15)楼梯踏步铺装的细部处理注意点a.每格楼梯踏步的间距及高度需一致;踏步的侧面线条样式需与正面一致。
b.根据具体情况,为满足踏步收口的完整性,可将楼梯踏步间距及尺寸进行适当的微调。
c.楼梯扶手的坡度与踏步的坡度必须保持一致。
d.多级楼梯踏步转角的拼缝必须保持上下一致。
e.楼梯踏步的侧面如果没有设置栏杆底座,则扶手立管需设置在每格楼梯居中的位置或在每格踏步中间均分;如果设置了栏杆底座,则踏步撞至底座的部位需进行打胶,防止渗水、积灰。
16)其它部位的硬质景观细部处理注意点a.对于施工中的破损石材的修复工作必须严格按照工艺要求进行,若实在无法修补则只能采取更换的办法或改变表面处理方式来解决。
b.道路铺装中不能出现有可能引发危险的尖角锐角等突出物。
17)石材铺贴完工后,铺装面平整,不积水、不空鼓、缝对齐,对已完成的面层铺一层沙起养护及保护作用。
4.2 彩砖类4.2.1 彩砖材料标准:1) 彩砖质量要求符合符合国家相关规范以及图纸设计要求。
2) 表面必须有必要的防滑功能,以保障行人及车辆的安全;外露表面应平整,并有倒角;饰面层的厚度不应小于5mm,表面花纹图案的沟槽深度不得超过面层(料)的厚度。
