基坑降排水方案样本
- 格式:doc
- 大小:155.50 KB
- 文档页数:9
基坑降⽔排⽔⽅案甲⽅(建设单位)信息:单位名称:______________________法定代表⼈:____________________项⽬负责⼈:____________________联系电话:______________________⼄⽅(施⼯单位)信息:单位名称:______________________法定代表⼈:____________________项⽬经理:______________________联系电话:______________________⼀、项⽬概述本基坑降⽔排⽔⽅案旨在为甲⽅位于______________________(具体地址)的建设项⽬提供安全、有效的基坑降⽔与排⽔措施,确保基坑开挖及后续施⼯过程的顺利进⾏。
⼄⽅将依据本⽅案组织施⼯,确保⼯程质量、进度与安全。
⼆、⼯程概况基坑尺⼨:⻓______⽶,宽______⽶,深______⽶。
地质条件:根据地质勘察报告,基坑开挖范围内主要⼟层为______,地下⽔位位于地⾯以下______⽶处。
周边环境:基坑周边有______(如建筑物、道路、管线等),需特别注意降⽔对周边环境的影响。
三、降⽔排⽔⽅案降⽔⽅法:采⽤______(如井点降⽔、电渗井降⽔等)⽅法进⾏基坑降⽔。
降⽔井布置原则:根据基坑形状、⼤⼩及地下⽔位情况,合理布置降⽔井位置与数量,确保降⽔效果。
排⽔系统:设置基坑底部排⽔沟与集⽔井,排⽔沟沿基坑边缘布置,集⽔井位于基坑最低点。
采⽤______(如潜⽔泵)进⾏排⽔,确保基坑内⽆积⽔。
监测与调整:设⽴地下⽔位观测井,定期监测地下⽔位变化,及时调整降⽔措施。
根据监测数据,适时调整降⽔井⼯作状态,避免过度降⽔引发地⾯沉降等问题。
四、质量保证措施材料与设备:所有降⽔设备、管材及配件均需符合国家相关标准,进场前进⾏质量检验。
施⼯队伍:⼄⽅将派遣具有丰富经验的降⽔施⼯队伍,确保施⼯质量与安全。
现场管理:建⽴健全的现场管理制度,明确岗位职责,加强施⼯过程监控。
一、工程概况本工程位于某城市,主要建筑物为一栋高层住宅。
基坑深度约为8米,占地面积约为1000平方米。
根据地质勘察报告,本工程地质条件复杂,地下水丰富,基坑降排水施工至关重要。
二、施工方案1. 施工流程(1)现场勘查:对现场进行详细勘查,了解地质、水文、环境等因素。
(2)制定施工方案:根据勘查结果,制定详细的基坑降排水施工方案。
(3)施工准备:组织人员、设备、材料等。
(4)施工实施:按照施工方案进行施工。
(5)验收:对施工成果进行验收。
2. 施工方法(1)降水井施工1)根据地质勘察报告,确定降水井的布置位置、深度和数量。
2)采用钻机进行钻孔,钻孔直径应大于降水井直径。
3)钻孔完成后,下放井管,并进行固井。
4)安装水泵,进行试抽,确保降水效果。
(2)排水沟施工1)根据基坑周边地形和地下水位,设计排水沟的走向和尺寸。
2)开挖排水沟,确保排水沟的坡度和深度符合设计要求。
3)铺设排水管,采用PVC或PE等材料。
4)对排水沟进行回填,确保排水畅通。
(3)集水井施工1)根据排水沟的设计,确定集水井的位置和尺寸。
2)开挖集水井,确保集水井的深度和容积符合设计要求。
3)安装水泵,连接排水管,确保集水井能够及时排除积水。
(4)施工注意事项1)降水井施工时,应注意井管垂直度,确保降水效果。
2)排水沟施工时,应注意坡度和深度,确保排水畅通。
3)集水井施工时,应注意容积和深度,确保集水井能够及时排除积水。
4)施工过程中,应加强现场管理,确保施工安全和文明施工。
三、质量控制1. 施工材料:选用符合国家标准的材料,确保施工质量。
2. 施工工艺:严格按照施工方案进行施工,确保施工质量。
3. 施工检测:对施工过程进行检测,确保施工质量。
4. 施工验收:对施工成果进行验收,确保施工质量。
四、安全措施1. 施工人员:加强对施工人员的培训,提高安全意识。
2. 施工设备:定期检查和维护施工设备,确保设备安全运行。
3. 施工现场:设置安全警示标志,确保施工现场安全。
基坑降排水专项施工方案一、基坑降排水专项施工方案哎呀,兄弟们,咱们今天聊聊基坑降排水这个事儿。
你们知道吗,基坑降排水可是个大工程,关系到建筑的安全和质量。
咱们可不能马虎,得好好研究研究。
咱们得明确一个概念,那就是基坑降排水的目的。
简单来说,就是在建筑物施工过程中,为了防止地下水涌入基坑,影响施工进度和质量,所以要对基坑进行排水。
这样一来,咱们就可以放心大胆地施工了。
那么,如何进行基坑降排水呢?这里咱们就来详细说说。
咱们要对基坑的地形、地质、水文等情况进行详细的勘察。
这就像是找准了问题的症结所在,才能对症下药。
只有了解了基坑的情况,才能制定出合适的降排水方案。
接下来,咱们要根据勘察结果,选择合适的降排水方法。
这可是个技术活儿。
有的人可能会说:“我用水泵抽水不就完了吗?”其实,这可不是那么简单的。
水泵抽水虽然简单,但是如果水量过大,会导致基坑边坡坍塌的风险。
所以,咱们还得根据实际情况,选择合适的降排水设备和技术。
在选择了合适的降排水方法之后,咱们就要开始实施了。
这时候,可不能马虎大意。
咱们得严格按照施工方案进行操作,确保降排水的效果。
还要注意安全问题。
毕竟,施工现场可是危险重重啊。
所以,咱们要时刻保持警惕,确保自己和他人的安全。
在降排水施工过程中,咱们还要密切关注现场的天气情况。
因为天气的变化,可能会影响降排水的效果。
所以,咱们要随时关注气象预报,做好应对措施。
当然啦,基坑降排水这个大工程,不是一天两天就能完成的。
咱们还需要不断地总结经验,不断地改进技术,才能更好地完成这项任务。
基坑降排水是个大工程,关系到建筑的安全和质量。
咱们要认真对待这个事儿,不能马虎大意。
只有这样,才能保证建筑物的质量和安全。
二、基坑降排水施工要点兄弟们,刚才咱们说了基坑降排水的重要性和方法。
那么,接下来咱们就来说说基坑降排水的一些具体施工要点。
1. 首先要对基坑进行勘察,了解基坑的地形、地质、水文等情况。
这是为了找到问题的症结所在,为后续的降排水工作提供依据。

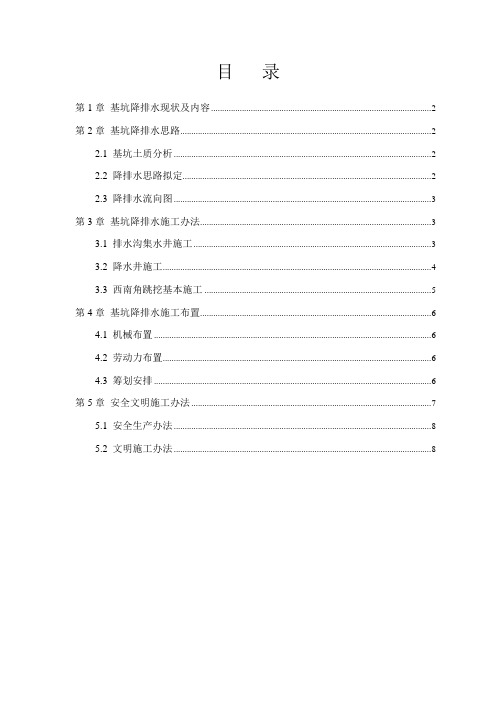

目录第1章基坑降排水现状及内容 (2)第2章基坑降排水思路 (2)2.1 基坑土质分析 (2)2.2 降排水思路拟定 (2)2.3 降排水流向图 (3)第3章基坑降排水施工办法 (3)3.1 排水沟集水井施工 (3)3.2 降水井施工 (4)3.3 西南角跳挖基本施工 (5)第4章基坑降排水施工布置 (6)4.1 机械布置 (6)4.2 劳动力布置 (6)4.3 筹划安排 (6)第5章安全文明施工办法 (7)5.1 安全生产办法 (8)5.2 文明施工办法 (8)第一章基坑降排水概况及内容由于前期没有在我单位进行土方开挖作业之迈进行积极有效降排水办法,地下水降排不及时,导致在机械土方开挖、倒运时对土体导致影响,所挖Ⅰ、Ⅱ、Ⅳ区工作面表面形成大量淤泥层,地基土严重扰动,虽然我单位不计人力、物力损失抢先施工了底板垫层,有效改进地下室底板基本施工环境。
但由于地下水问题始终存在,影响我单位下一步施工,为了工程整体目的实现和工程工作顺利开展,我司特编制基坑降排水施工方案,并贯彻劳动力、设备和材料,积极组织展开施工。
第二章基坑降排水思路2.1基底土质分析依照对当前土方开挖土质特点,开挖土质属粉质粘土,透水性极低,基本属于不透水层,且我单位已施工完毕垫层,有效避免了大气降水影响。
因此当前积水重要来自于工程周边水压力导致地下涌水。
2.2降排水思路拟定通过认真研究,依照当前土质特点及地下涌水量集中区域工作面特点,咱们拟定采用由下至上:降水井→基坑底周边集水井→地面周边排水沟及沉淀池立体降排水思路:1、依照现场实际土质状况,结合周边状况计算出地下涌水压力重要集中在基坑中部区域,我司也重要在基坑中部设立降水井。
降水井深度为8米,内设直径为300PVC管(满网眼),与底板相交位置设立直径为300钢管,并设立一道止水钢板(详见下图),内设潜水泵抽排水,抽排水方向为基底周边集水井,待构造层做到七层左右时停止降水;2、在基底周边集水井设立大型水泵将基坑内汇集水抽排至地面沉淀池,并排至市政排水管网。
基坑降排水方案咱就说基坑降排水,这可是个大工程里很关键的一环啊!你想想,要是水不处理好,那基坑不就变成游泳池啦!那可不行,咱得把水给弄走,让工程顺顺利利地进行。
首先呢,咱得了解清楚基坑周围的情况。
就好像你要去一个陌生地方,得先知道那地方有啥特点,是吧?看看有没有河流啊、湖泊啊,或者地下水位高不高。
这就跟打仗前侦察地形一样重要呢!要是不搞清楚,到时候水哗啦啦地涌出来,那可就傻眼啦。
然后呢,咱得选好降排水的方法。
这就跟你挑衣服似的,得合适才行。
常用的有井点降水啊、明沟排水啊等等。
井点降水呢,就好比是用一根根小吸管,把水一点点吸出来;明沟排水呢,就像是挖条小水沟,让水顺着流走。
你说哪种方法好?这可不好说,得看具体情况咯!比如说,要是地下水位不太高,那明沟排水可能就够啦,简单又省钱。
但要是水位高得很,那可能就得井点降水出马啦。
就像你感冒了,轻症吃点药就行,重症可能就得打针输液啦,一个道理嘛!在实施降排水的时候,可得注意细节啊!你想啊,要是有个小漏洞,那水不就趁机跑进来啦?就跟你家里水管漏水似的,不赶紧修好,那还不得淹了呀!所以啊,那些井点啊、水沟啊,都得好好弄,不能马虎。
还有啊,施工过程中得时刻关注着水的情况。
这就跟你照顾小孩似的,得时刻留意着。
要是发现水有啥异常,赶紧采取措施,可不能等水都淹上来了才着急。
而且,这降排水也不是一锤子买卖,得一直盯着,直到工程结束。
咱再说说这降排水对环境的影响。
可别小瞧了这个,要是不注意,把周围的地面弄塌陷了,或者影响了旁边的建筑物,那可就麻烦大啦!这就好像你在自己家里蹦蹦跳跳,结果把楼下邻居家的天花板给震裂了,你说人家能不找你麻烦吗?所以啊,在做降排水的时候,得考虑周全,不能光想着自己的工程,还得照顾到周围的一切呢。
总之啊,基坑降排水可不是个简单的事儿,得认真对待,细心处理。
这就跟打仗一样,得有策略,有方法,还得时刻保持警惕。
可不能掉以轻心,不然出了问题那可就麻烦啦!咱得把水这个“小调皮”给制服了,让工程顺顺利利地进行下去,大家说是不是这个理儿呀!。
基坑降排水施工方案定稿版一、项目概述本项目位于地区的一个基坑内,面积为XXX平方米,深度为XX米。
基坑位于地下水位较高的区域,需要进行降排水施工以保证场地的安全和稳定。
二、工程条件1.基坑现场地下水位较高,地下水位为X.X米。
2.周边地下管网完善,可提供强大的供水和排水系统支持。
3.地质条件良好,地层稳定,不需要进行土体加固。
三、施工过程1.建立围护结构1.1在基坑四周使用凿岩机开挖基坑,形成正常边坡。
1.2在基坑四周安装钢支撑或混凝土支护结构,确保基坑的稳定性。
1.3支护结构采用X型撑和桩-梁结构,能承受较大的水压。
2.地下水排泄设备安装2.1在基坑周边开挖探槽,用于安装排水管网。
2.2根据工程的具体情况,选择合适的排水设备,如开挖井、泵站等。
2.3安装排水管网,并与周边的管道连接,确保基坑内的地下水能够顺利排泄。
3.地下水降低施工3.1按照施工进度逐步降低基坑内的地下水位。
3.2施工期间,根据需要使用潜水泵对基坑内的地下水进行抽排。
3.3同时在基坑底部设置井点,用于监测地下水位的变化。
4.地面排水处理4.1对基坑周边的地面进行排水处理,避免降雨水流入基坑。
4.2安装排水管网,将地面降雨水排至污水处理站。
4.3避免地面排水管网与基坑降排水管网混淆,确保污水与地下水的分离。
5.施工安全措施5.1加强施工人员的安全教育和培训,确保施工人员具备必要的安全意识。
5.2对施工现场进行必要的警示标识,提醒人员注意施工安全。
5.3设立专人负责现场安全管理,确保施工过程中的安全。
四、施工进度安排1.准备阶段:包括基坑清理、场地平整等工作。
2.建立围护结构:根据基坑的尺寸和形状,预计耗时为X天。
3.排水设备安装:根据具体设备的安装和接入管道的情况,预计耗时为X天。
4.地下水降低:根据工程的具体情况,预计耗时为X天。
5.地面排水处理:根据地面排水管网的长度和复杂程度,预计耗时为X天。
6.施工安全措施:在整个施工过程中持续进行,不占用额外的时间。
基坑支护降排水方案模板一、工程概况1.1工程背景本工程位于我国某大城市中心区域,是一项集商业、住宅、办公于一体的综合性建筑项目。
基坑深度约15米,周边环境复杂,包括既有建筑物、地下管线等,对基坑支护和降排水提出了较高要求。
1.2工程地质条件根据地质勘察报告,本工程场地土层自上而下分别为:杂填土、粉质粘土、砂质粘土、粉细砂、中粗砂、圆砾、强风化岩。
地下水位较高,水位埋深约2米。
1.3工程难点(1)基坑深度大,施工风险高;(2)周边环境复杂,对基坑变形控制要求严格;(3)地下水位较高,需采取有效降排水措施。
二、基坑支护方案2.1支护结构选型2.2地下连续墙设计(1)墙体厚度:800mm;(2)墙体深度:进入强风化岩层不小于1米;(3)墙体材料:C35混凝土;(4)墙体配筋:双层双向钢筋网,主筋采用HRB400级钢筋,直径20mm,间距200mm。
2.3内支撑设计(1)支撑形式:采用对撑和角撑相结合的方式;(2)支撑材料:Q235B钢材;(3)支撑间距:水平方向不大于3米,垂直方向不大于2.5米;(4)支撑预应力:根据计算结果施加预应力,预应力值为支撑轴力的50%。
三、降排水方案3.1降水方案(1)降水方式:采用管井降水和轻型井点降水相结合的方式;(2)降水井布置:沿基坑周边每隔20米布置一个降水井,井深20米;(3)降水井结构:采用直径300mm的钢管,外包滤网,底部1米为沉淀管;(4)降水设备:采用潜水泵进行降水,泵流量不小于30立方米/小时。
3.2排水方案(1)排水方式:采用明沟排水和集水井排水相结合的方式;(2)明沟布置:沿基坑周边设置300mm×300mm的明沟,坡度不小于2%;(3)集水井布置:每隔50米设置一个集水井,井深1.5米,直径1米;(4)排水设备:采用潜水泵将集水井内的水排入市政管网。
四、施工工艺及方法4.1地下连续墙施工(1)施工准备:平整场地,设置施工围挡,布置施工道路,搭建施工临时设施;(2)槽段划分:根据地下连续墙的设计尺寸和施工条件,将地下连续墙划分为若干个槽段;(3)成槽施工:采用液压抓斗成槽机进行成槽施工,槽宽不小于800mm,槽深满足设计要求;(4)钢筋笼制作及安装:根据设计图纸,制作钢筋笼,并采用吊车将其安装至槽内;(5)混凝土浇筑:采用导管法进行混凝土浇筑,混凝土强度等级为C35。
基坑降排水方案范文
一、基坑降水方案:
1.地面降水措施:
a.进行排水井及地沟,引导地表水流入排水井并快速排除;
b.避免堆放材料、设备或仪器在工地上,以免在雨水季节导致积水。
2.基坑降水设计:
a.确定基坑底板降水孔排列方式及数量,以保证基坑内水位始终低于地下水位;
b.根据地下水位情况选择降水孔直径和间距;
c.使用井壁沉管式降水孔,并使用经防腐处理的管道;
d.在选择降水孔位置时,应确保基坑内的降水孔排水范围覆盖整个基坑面积。
3.基坑降水井施工:
a.根据设计要求,确定降水井的数量和位置;
b.进行降水井的开挖,并根据地质情况进行支护;
c.安装井筒和井盖,确保其密封性;
d.选择适当的降水泵进行降水。
4.基坑降水安全:
a.定期检查降水井的排水情况,并清理井内积水;
b.监测基坑内部水位,并及时采取措施防止溢水。
二、基坑排水方案:
1.周边地下水排水设计:
a.在基坑周边设置排水井,降低地下水位,避免向基坑内渗水;
b.使用打井注水的方式,将地下水通过排水管道引导至井外。
2.地下巷道和泵站排水设计:
a.在基坑周边设置地下巷道,用于收集和排放周边地下水;
b.安装相应的排水泵站,将积水引出基坑。
3.地下防渗排水设计:
a.在基坑周边设置防渗帷幕,用于防止周边地下水进入基坑内部;
b.在边坡和基坑墙壁设置排水管道,将渗入的地下水引导至排水井。
4.基坑内部排水设计:
a.根据基坑内部地质条件,选择适当的排水方式,如设置抽水井、吸入式水泵等;
b.定期检查基坑内部排水设施的运行情况,并及时修复或更换故障设备。
基坑工程降水施工方案模板一、项目概况本项目为XX基坑工程,位于XX地区,主要包括XX的降水施工工作。
工程地处市中心繁华区域,周边建筑密集,交通繁忙,环境敏感。
基坑工程规模较大,施工周期较长,要求在施工过程中做好降水施工工作,以确保工程的顺利进行。
二、降水施工工程要求1. 降水施工目标:确保基坑周边环境的稳定,保障邻近建筑的安全,保证基坑地下水位的控制,提供安全的施工环境。
2. 降水施工范围:基坑内外地下水位的降低和控制。
3. 降水施工方案:采取抽水降水工法,控制基坑内外地下水位,确保施工环境的安全。
三、降水施工方案1. 工程前期准备a. 确定降水施工目标和要求。
b. 编制降水施工方案。
c. 制定降水施工施工组织设计和责任分工。
2. 地质勘察和分析a. 对基坑周边地质情况进行详细勘察和分析,确定地下水位、水质、水流速度等相关参数。
b. 综合分析地下水位变化趋势,选择合适的降水措施。
3. 降水井布置和设计a. 根据地质勘察情况和降水施工方案,确定降水井的位置和数量。
b. 根据基坑深度和地下水位,设计降水井的井深和井径,确保有效抽水。
4. 抽水设备选型和安装a. 根据地下水位和抽水量,选择合适的抽水设备。
b. 安排专业技术人员进行抽水设备的安装和调试。
5. 降水施工实施a. 按照降水施工方案实施降水井的开挖和抽水设备的安装。
b. 根据地下水位变化情况,调整抽水设备工作状态,确保基坑周边地下水位的稳定。
6. 监测和调整a. 安排专业人员对地下水位、抽水量、抽水设备运行状态等进行定期监测。
b. 根据监测结果,及时调整抽水设备工作状态和井口泵的浸没深度等参数。
7. 工程收尾a. 在基坑施工结束后,停止抽水设备工作,进行井口的封堵和清理。
b. 撤离施工现场,清理并做好施工记录和档案归档工作。
四、降水施工安全措施1. 确保施工人员具备相应的抽水工程操作资质,并严格按照安全操作规程进行作业。
2. 严格控制抽水设备的运行状态,确保抽水设备运行正常,避免因故障引发安全事故。
基坑开挖降排水措施一、方案名称基坑开挖降排水措施方案二、目标与需求1. 目标在基坑开挖过程中,有效控制地下水位,确保基坑内干燥,为基础施工创造良好的工作环境,同时保证周边建筑物、地下管线等不受降水影响。
2. 需求需要根据基坑的地质条件、开挖深度、周边环境等因素,制定合理、经济、有效的降排水措施。
三、方法流程1. 集水明排法这种方法就是在基坑底部设置排水沟和集水井。
在开挖基坑时,随着挖深的增加,在坑底周边挖排水沟,让水流入集水井。
集水井的间距要根据水量大小来确定,一般间隔10 - 20米左右。
集水井要比排水沟深一些,这样水才能顺利流入。
2. 井点降水法轻型井点降水,适用于渗透系数较小的粉质黏土、粉土等土层。
通过在基坑周围埋设井点管,利用抽水设备将地下水抽出。
喷射井点降水,对于渗透系数较小的土层,当轻型井点降水效果不好时可以采用。
它是利用喷射器产生的真空将地下水抽出。
管井井点降水,适合于渗透系数较大、地下水丰富的情况。
通过在基坑周围打管井,然后用抽水设备从管井中抽水。
四、具体实施步骤1. 集水明排法实施步骤第一步,在基坑开挖前,根据设计方案,确定排水沟和集水井的位置。
一般排水沟沿着基坑底部边缘设置,集水井位于基坑角部或者每隔一定距离设置。
第二步,随着基坑的开挖,同步挖掘排水沟,排水沟的深度和宽度要符合设计要求,一般深度为0.3 - 0.5米,宽度为0.3 - 0.4米。
第三步,当挖到集水井的设计深度时,进行集水井的砌筑或者安装成品集水井。
集水井的深度一般为1 - 2米。
第四步,在集水井内安装抽水设备,如潜水泵等,将水抽出排到指定的排水地点。
2. 井点降水法实施步骤轻型井点降水首先,根据基坑的形状和尺寸,确定井点管的布置方案。
一般井点管沿基坑周边封闭布置。
然后,进行井点管的埋设。
采用钻孔或者水冲法将井点管埋入地下,井点管的长度根据降水深度确定,一般为6 - 9米。
接着,将井点管与总管连接,总管再与抽水设备连接。
张家界武陵源清心园酒店工程
基
坑
降
排
水
方
案
编制人: 吕启海
审核人: 赵季平
张家界辉宏建筑安装有限公司
二O一六年六月二十八日
基坑降排水方案
武陵源清心园酒店工程位于武陵源区武陵大道旁, 地下一层、地上五层, 总建筑面积为20808.1m2, 地下室建筑面积5752m2。
当前我方已将基坑土方全部开挖, 已达到设计承载力土层砂卵石层, 地下水量丰富, 必须采用降水措施才能保证后续施工。
一、工程现状
我方已将基坑土方全部开挖, 已达到设计承载力土层砂卵石层, 因近段降水量大, 地下水量丰富, 采用多台大口径水泵抽水排水, 仍无法进行独立柱基础施工。
自3月份来至当前为止, 本地区降水量大, 且连续降雨时间长, 而且基坑地下水量丰富, 多台水泵不间断抽水仍无法满足要求, 故必须采用降水措施以满足施工需要进行下一步工序施工。
二、降排水目的与原则
1、降排水目的
考虑本工程地下室面积较大, 工期较长, 地下室施工计划需要90天时间才能完成, 故必须制定一个较完善的施工方案满足施工需要。
地下土层为砂卵石层, 透水性好, 地下水最宜涌入施工工作面上,
本工程的最低处工作面为独立柱基础施工, 最低处为-6.3m, 故必须保证该处位置处于无地下水, 即排水必须低于该处位置, 既满足独立柱基施工工作面需要又不影响独立柱基及基础梁的施工。
2、降排水原则
在基坑四周设置排水管道, 考虑该基底的砂卵石层滤水性强, 在排水管四壁扎孔, 四周填充碎石滤水层, 保证砂不流入管堵塞管道, 不至于影响排水畅通, 排水管道沿基坑纵向每隔两根柱跨设置一道, 共计10道, 因剪力墙外边独立柱基需施工工作面, 此处也需保持基坑无地下水, 故排水管道需伸出剪力墙外边超过2m, 超出地下室四周的各个独立柱面。
横向沿基坑横向最东边设一道, 最西边设一道, 共两道排水管, 纵向十道排水管与横向两道排水管开形成一个地下室水过水通道, 交叉处设置集水井, 东、西面在集水井处, 集中采用水泵抽水, 降低水位, 水泵抽水必须不间断, 以保证地下水不至浸入独立柱的工作面, 以免基底土层的受水浸泡, 无法施工。
三、降排水措施
1、排水管道布设
排水管道在基坑形成一个”井”式排水管网, 纵向十道, 横向两道, 排水管采用DN300的双壁玻纹管, 管壁四周扎孔洞滤水, 管壁外包一层钢丝网, 防水砂泥冲进管道内。
降排水管道设置在-6.4m位置, 即独立柱基础下10CM, 保证不影响独立柱基础施工工作面。
降排水管网布设在基坑内, 但需伸出剪力墙外边超过2m, 纵横向管道都必须过剪力墙外边伸出2m外。
在纵横交叉位置设置集水井, 并采用
水泵抽水, 不间断抽水。
2、降排水施工
降排水施工先开挖排水管埋设处的土方, 挖到设计位置后, 填
一层40cm碎石滤水层, 厚20cm, 不能采用原土填, 不能留有砂泥, 以保证绝正确滤水。
滤水层铺设后, 埋设DN300玻纹管, 管壁周围扎孔洞, 并采用钢丝网包裹扎紧。
再两侧填碎石滤水层。
施工集水井, 采用600*600砖砌集水井, 集水井比降排水管道底部低30cm。
集水井采用水泵抽水后再集中排入城市排水管网。
纵断面图
四、施工准备
1、水泵抽水必须安排专人负责, 一个专职电工, 一个专职抽水守值人员, 基坑再派一个观测员, 有紧急情况及时通知项目部人员, 做好预警工作。
2、抽水机械: 挖土机一台, DN110抽水泵10台, DN160抽水两台。
3、降排水施工时, 应先从北向往南向施工, 利用当前已有排水沟抽水, 中间位置再挖一个深坑抽水, 施工时应连续施工。
施工时先施工集水井, 也可利用集水井先抽水, 再进行管道施工、埋设工作, 集水井底部不不砌砖, 不海底, 铺设卵石层兼滤水层。
4、水泵抽水时, 专职人员必须24时值班分两班值守。
保证地下水不涌入施工工作面。
水泵抽水必须从降排水施工开始, 到回填施工完成, 以保证地下室底板、剪力墙混凝土施工。
五、施工安全措施
1、安全生产措施
(1) 现场要设健全的安全领导小组, 全体人员应认真执行各工种的安全操作规程及有关规定。
开工前要做好各级安全交底工作。
根据本工程施工机械多, 配合工作多, 土质条件差以及运土路线复杂等特点, 要求定期开展安全活动。
( 2) 、施工机械进入现场所经过的道路应事先勘查, 做好必要的加宽、加固工作。
( 3) 、做好应急处理, 提前准备好编织袋、草袋、木桩等物, 加强基坑监测, 在基坑开挖期间, 设专人检查基坑, 发现问题及时报有关施工负责人, 便于及时处理。
( 4) 、在施工过程, 保持与监测单位的联络, 如发现局部边坡位移较大, 必须立即停止开挖, 并及时通知项目部, 待相关方研讨相应应对措施后, 按要求加固或继续开挖。
( 5) 、如施工过程中发现水量过大, 须及时增加降水、排水措施。
( 6) 、坑边不得有常流水, 防止渗水进入基坑及冲刷边坡, 降低边坡稳定。
( 7) 、现场施工人员必须进行技术交底, 并持证作业, 挂牌负责, 定机定人操作。
所有进场机械必须进行严格的检查, 保证机械设备完好, 各种机电设备均应设专人负责管理, 电工持证上岗。
( 8) 、施工人员进入现场必须符合相关人员用工的有关规定及条例, 证件齐全要服从安全员的指挥和监督, 并要进行”三级”安全教育。
( 9) 、现场电器设备要有漏电保护器, 电缆应设可靠绝缘。
( 10) 、每天检查支护状况是否完好, 有缺损情况须及时进行修复。
( 11) 、采取封闭式施工, 大门口设水龙头、排水沟、集水池, 出场时必须冲洗干净, 方准离开工地, 不准将污泥带出门外, 影响市容。
( 12) 、夜间挖土施工时, 应配置足够的灯光照明。
