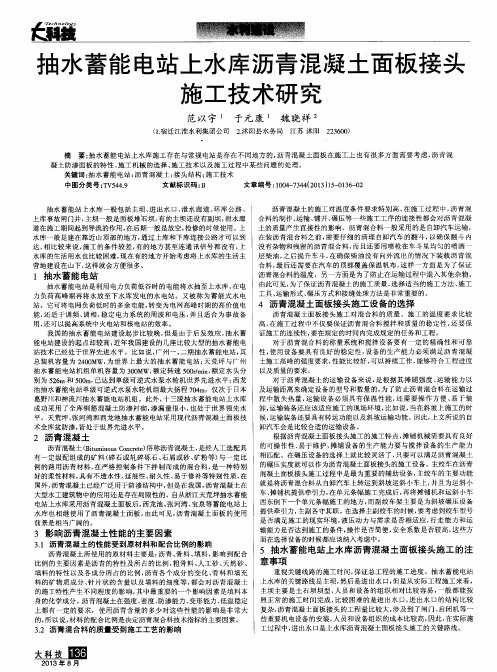

宝泉抽水蓄能电站上水库沥青混凝土面板接头施工技术研究
- 格式:pdf
- 大小:638.50 KB
- 文档页数:5
沥青混凝土面板堆石坝应力变形分析宝泉抽水蓄能电站上水库主坝为沥青商品混凝土面板堆石坝,坝址地质条件复杂。
本文通过对该坝进行二维有限元计算,分析了坝体和面板的应力变形特性,重点是面板反弧段的变形,并提出了改善面板变形相应的工程措施。
1 前言宝泉抽水蓄能电站位于河南省新乡市辉县薄壁镇大王庙以上2.4km的峪河上,总装机容量为1200MW。
电站枢纽由上水库、下水库、输水系统、地下厂房洞室群和地面开关站等建筑物组成。
上水库主坝为沥青商品混凝土面板堆石坝,坝顶高程791.90m,最大坝高94.8m,坝顶长度600.37m,坝顶宽度10.0m。
正常蓄水位为789.60m。
上游沥青商品混凝土面板坡比为1∶1.7,厚20.20cm,面板下部设垫层和过渡层。
坝体主堆石区采用开挖灰岩填筑,次堆石区为库盆开挖石料。
主堆在坝轴线处以1∶0.2的边坡与次堆相接。
坝基设有4.00m厚的排水带。
坝下游坡比为1∶1.5。
库盆采用粘土铺盖全面防渗,典型断面见下图。
根据已经揭示的地质情况看,宝泉上水库主坝坝基覆盖层厚度不一,最深处可达26m,以第四系坡积、冲~洪积物为主。
尤其是坝体左岸覆盖层存在古冲沟和沟间洼地,内部充填洪积、崩积和坡积堆积层,间杂土质透镜体,结构复杂,含泥量较大,变形模量较低,可能对坝体尤其是面板的安全产生不利的影响。
覆盖层全部挖除成本太高,因此考虑将部分覆盖层保留;另外,为优化坝体材料,覆盖层上面的库底填渣采用库岸开挖石料,坝体次堆石采用库盆开挖石料逐层填筑。
本文通过二维有限元计算,模拟坝体的施工过程和蓄水过程,研究堆石体及沥青商品混凝土面板的力学特性,以分析减少覆盖层开挖量和优化坝体分区材料等对坝体尤其是对防渗面板变形的影响,进行安全评价。
2 计算模型及参数2.1 计算模型在本次计算中,沥青商品混凝土面板采用线弹性模型,坝基覆盖层料和各种坝体堆石料均采用邓肯-张E-B非线性弹性模型来描述。
在线弹性模型中,只需两个材料常数即可描述其应力应变关系:弹性模量E和泊松比v。

河南国网宝泉抽水蓄能电站上水库主坝基础开挖检测及控制武警水电第二总队五支队冯小明『摘要』宝泉抽水蓄能电站上水库主坝为沥青混凝土面板堆石坝,坝高94.8米,坐落在深覆盖层“合适基础”上,“合适基础”开挖及控制是一个突出的问题,本文介绍了基础开挖和对“合适基础”各种检测控制情况,通过对基础开挖的过程和经济分析,提出了对“合适基础”理念的看法。
关键词:堆石坝坝基开挖合适基础控制标准干密度变形模量动力触探1工程概况宝泉抽水蓄能电站位于河南省新乡市辉县薄壁镇大王庙以上2.4km的峪河上,距辉县市约35km,距新乡市约57km。
该电站是一座日调节纯抽水蓄能电站,总装机容量为1200MW。
电站枢纽建筑物由上水库、下水库、输水系统、地下厂房洞室群、地面开关站等建筑物组成。
上水库由主坝、副坝、库盆和排水洞组成,主坝为沥青混凝土面板堆石坝,库岸采用沥青混凝土面板防渗,库底采用粘土铺盖防渗;下水库利用已建的宝泉水库(浆砌石重力坝)加固改建而成;输水系统连接上、下水库,输水系统由引水系统和尾水系统组成,引水系统按两洞四机布置,尾水系统按两机合一洞布置;地下厂房洞室群内共安装4台单机容量为300MW立轴单级混流可逆式水泵水轮机组,总装机容量1200MW,年发电量20.10亿kW.h,年抽水耗电量26.42亿kW.h,综合效率0.76。
2 上水库主坝工程布置上库工程位于宝泉村东1.0km的东沟内,由主坝、副坝、库盆、排水洞及拦渣坝等主要建筑物组成。
主坝为沥青混凝土面板堆石坝,坝顶高程792.90m(正常设计高程791.9m,超高1m),最大坝高94.8m,坝顶长度600.37m,坝顶宽度10.0m。
正常蓄水位为789.60m,相应库容759.40×104m3,死水位758.00m,相应库容112.50×104m3。
沥青混凝土面板厚度20.20cm,沥青混凝土面板坡比为1:1.7,面板下游依次为2.00m 宽的垫层,4.00m宽的过渡层,过渡层后为主堆区,主堆在坝轴线784.00m高程处以1:0.2的边坡与次堆区相接。
抽水蓄能电站主体上、下水库面板混凝土施工方案编制:审核:批准:目录一、概述 (2)二、施工难点 (3)三、施工布置 (3)1、砂石骨料 (3)2、混凝土拌合系统 (3)3、综合加工厂 (3)4、供水系统 (3)5、供电系统 (3)6、排水系统 (3)7、施工道路 (4)8、现场试验室 (4)9、钢筋加工厂 (4)四、原材料控制 (4)1、水泥 (4)2、钢筋 (4)3、水 (4)4、砂石骨料 (4)5、粉煤灰 (5)6、外加剂 (5)五、面板施工方案 (5)六、面板混凝土浇筑施工准备。
(5)1、配合比试验 (5)2、无轨滑模设计及制作 (5)3、侧模制作 (6)4、止水铜片制作 (6)5、沥青砂垫层制作 (6)6、喷涂二油一砂乳化沥青 (6)7、沥青浸渍杉板制作 (7)8、溜槽制作 (7)9、人行爬梯制作 (7)10、卷扬机底座及配重块制作 (7)11、混凝土原材料的准备 (7)七、面板混凝土施工工艺流程 (7)八、施工方法 (8)1、技术交底 (8)2、测量放样 (8)3、爬梯安装 (8)4、砂浆垫层施工 (8)5、沥青砂垫块安装 (8)6、沥青浸渍杉板安装及C型止水处理 (8)7、止水片安装 (9)8、侧模安装 (9)9、钢筋绑扎 (9)10、仓面清理及验收 (10)11、坝顶牵引卷扬机安装 (10)12、无轨滑模就位及下放 (10)13、进料斗、溜槽的安装 (10)14、混凝土入仓及平仓振捣 (10)15、滑模的滑升及表面处理 (11)16、面板表面防水材料涂层施工 (11)17、面板混凝土防水涂层养护 (12)18、面板顶止水铜片保护 (12)19、滑模的移位 (12)九、面板施工工期安排 (12)十、面板层面缝填料等施工 (13)1、面板层面缝型式 (13)2、施工程序 (13)3、施工方法 (14)十一、面板铺盖施工 (14)1、粘土铺盖施工 (14)2、石碴铺盖回填 (14)十二、层面缝及铺盖施工工期安排 (15)1、主坝1: (15)2、主坝2: (15)3、副坝2: (15)4、下库大坝: (15)十三、资源配置 (15)1、劳动力计划 (15)2、主要施工机具计划 (16)十四、面板水平施工缝的处理 (17)十五、面板混凝土温度控制措施 (17)十六、面板混凝土防裂控制措施 (17)十七、面板混凝土的质量控制 (18)十八、面板混凝土施工安全控制 (18)一、概述XX工程主体Ⅱ标分为上、下水库工程,上水库工程有三座面板堆石坝:主坝Ⅰ、主坝Ⅱ及副坝Ⅱ;下水库工程有一座面板堆石坝:下库大坝。
沥青混凝土心墙施工技术在水库大坝施工中的应用水库大坝中的沥青混凝土施工技术比起其他的材料心墙施工结构简单,抗渗能力强,工程量小。
沥青心墙具有较好的柔性和塑性,可以做到不漏水,防渗能力可达10 -8米以上,对于已有的裂缝可以做到一定的疗愈作用,可以适应坝体的沉陷和变形,相对来说是一种合理安全的防渗技术。
本文通过对沥青混凝土施工技术在水库大坝施工中的应用进行分析,探讨该施工技术的工艺流程。
标签:沥青混凝土;心墙施工技术;水库大坝施工1、原材料及拌和站布置1.1原材料在材料选择上,水库沥青混凝土材料建议选用S7矿粉填料、70#水工沥青、库区临近石料场粗细骨料。
矿料:在矿料的选择上,沥青混凝土矿料包括矿粉、粗骨料、细骨料。
水库沥青混凝土中的粗、细骨料选取的石料破碎后将其分成5~0.074mm、10~5mm、20~10mm 三种成品再运输到工地分仓堆存。
矿粉堆存的库房应该铺有木板且其上敷有油毡,保持干燥的状态。
骨料堆存的库房应该设有防雨棚,地面需要使用低标号混凝土,比周围的地面要高出10cm,避免雨水倒灌。
沥青混凝土摊铺前加工好的粗细骨料进行物理力学性能检验,确保材料能够满足指标要求。
沥青:沥青的质量好坏会影响工程的防渗效果,是混合料组成结构中的重要材料。
在施工工程中,如何选择沥青材料是一个很关键的问题。
该类工程通常会选用70#水工沥青,在选择的时候,需要厂家提供每个批次的试验合格报告及材质说明,再由工地进行复检,通过后方可正式用到施工场地。
1.2沥青混凝土拌和站布置沥青混凝土拌和站在布置的过程中,需要有2000m2的占地面积,在大坝铺筑现场附近大概600m的地方,可以有效降低沥青混合料的热量损失,也方便运输;与此同时,排水条件和地质也要得到保证,确保不会发生洪水灾害等;距离生活区不能太远,有利于环境卫生以及防火安全。
沥青拌和站的组成需要具备一个QLB-30B 型全自动沥青混合料搅拌设备、30t 散装沥青储存加热罐、沥青计量系统、矿料计系统。
水利水库大坝沥青混凝土心墙工程施工技术探讨摘要:受水资源日益紧缺和气候变化的影响,水利工程的重要性日益凸显。
大坝结构的施工质量与水利工程的总体质量息息相关,因此,必须优化并落实对大坝施工关键技术的把控,确保大坝施工质量,特别是防渗墙施工质量。
沥青混凝土心墙是水利水库大坝工程施工的重点和难点,其施工质量直接关系到整座水利水库大坝工程的总体质量。
在具体施工中需要充分结合沥青混凝土心墙工程的特点,以及施工现场地质水文条件,严格把控好每个施工细节,才能有效保障施工质量,创建出高质量、高品质的水利水库大坝工程项目。
关键词:水库大坝;沥青混凝土;心墙;技术引言在区域基础设施建设过程中,水利工程奠基重要地位,既可以实现水利资源的持续应用,为区域生产生活提供水资源保障。
在水利工程应用期间,参建方通过规划设计和施工建设等工作,实现质量管理,加强沥青混凝土施工管控工作,避免施工过程中出现质量问题,确保水利工程施工质量得到有效保证。
1水利水库大坝常见渗漏问题1.1坝体渗漏土坝表面的水渗漏是最常见的现象。
这种渗漏一般是因为土坝水压力大,土壤松散导致渗水。
主要解决方法是加强土坝表面的密实度,修补渗漏的地方。
水利施工对技术应用的要求比较高,在大坝施工中,为了提高防渗效果,就必须对施工技术和材料进行合理的应用。
造成坝体渗漏的最主要原因就是土质不好,例如采用粘土就会降低透水性,另外一个原因就是在回填施工的过程中出现少压、漏压,并且没有采取与之相适应的分层碾压方法,这就会在一定程度上提高浸润线,使得下游堤面长期浸泡在水里。
这将直接影响到大坝的稳定。
另外,水坝的上下游都有白蚁滋生,形成了蚁穴,也会引起水坝的渗漏。
这一点应引起有关建设单位的注意。
1.2坝基渗漏首先,在施工前提没有及时清理好坝基周围,残留了较多的杂草和树根,长时间法风化腐烂后影响了坝基的稳定性,增加渗漏概率。
其次,在水利工程施工中没有设计相应的截水槽,这就会导致坝基受强大的水流冲击而出现裂缝,最终造成坝基渗水的问题。
