2013-11-28例会纪要1
- 格式:doc
- 大小:71.00 KB
- 文档页数:4

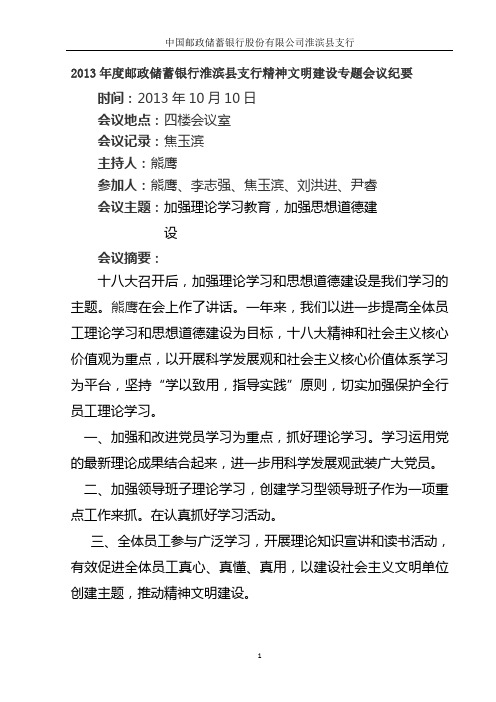

中国邮政储蓄银行股份有限公司淮滨县支行
2013年度邮政储蓄银行淮滨县支行精神文明建设专题会议纪要时间:2013年10月10日
会议地点:四楼会议室
会议记录:焦玉滨
主持人:熊鹰
参加人:熊鹰、李志强、焦玉滨、刘洪进、尹睿
会议主题:加强理论学习教育,加强思想道德建
设
会议摘要:
十八大召开后,加强理论学习和思想道德建设是我们学习的主题。
熊鹰在会上作了讲话。
一年来,我们以进一步提高全体员工理论学习和思想道德建设为目标,十八大精神和社会主义核心价值观为重点,以开展科学发展观和社会主义核心价值体系学习为平台,坚持“学以致用,指导实践”原则,切实加强保护全行员工理论学习。
一、加强和改进党员学习为重点,抓好理论学习。
学习运用党的最新理论成果结合起来,进一步用科学发展观武装广大党员。
二、加强领导班子理论学习,创建学习型领导班子作为一项重点工作来抓。
在认真抓好学习活动。
三、全体员工参与广泛学习,开展理论知识宣讲和读书活动,有效促进全体员工真心、真懂、真用,以建设社会主义文明单位创建主题,推动精神文明建设。
1。

工地例会会议纪要会议时间:****年**月**日上午10: 00会议地点:***区****年乡村公路大修工程监理办三层会议室主持人:总监理工程师*** 参加会员人员:详见会议签到表会议内容:一.会议程序与内容:1、首先山总监理工程师郭成华说明了本次会议名称、内容、U的。
2、项U部汇报上周工作完成情况、存在问题及下步工作计划。
(1)、沥青栓路面已全部施工完成,剩余标线施划、120米5^^路面、护坡砌筑、路肩外侧平整未施工完成。
计划月底全部完工。
(2)、标线现已完成1200米,计划8月16日完成。
(3)、护坡剩余工程计划3天全部完成,于8月15日完工。
护坡完成后开始栓路面施工,计划8月20日完工。
二.驻地监理工程师要求如下:<1).加快施工进度、合理组织人员、机械,保质量、保安全的悄况下按期完工。
(2)、严把材料关,从施丄源头控制施丄质量。
重点是砂子的细度模数、含泥量、水泥的初凝时间、终凝时间、安定性、片石的规格等,确保砂浆强度满足设计要求。
(3).做好路肩、边沟养生及成品保护。
施工完成后做好路肩、边沟养生,现场安全防护,确保施工质量及行车安全。
(4人对于未经书面认可的变更不得实施,不符合施工技术规范和监理未批准的施工工艺不得实施,不合格的材料不准使用,不适宜的设备不得使用,施工单位质保体系人员不到位不得开工9上道工序未检验或经验收不合格的不准进行下道工序。
(5人安全方面,施工单位做好三级教育培训,对新来的员工、新进场的民工做好安全教育培训,并留好影像资料。
现场施工按照养护作业规程要求摆放安全设施。
(6).文明施工,交通导改按规范要求做到位。
民工驻地确保用电、用火安全。
三.总监理工程师要求如下:1、安全文明施工1)进入施工现场必须正确规范的佩戴安全帽、管理人员要以身作则,监理方随时检查。
2)施工区域设置明显的标志,社会交通车辆不得进入,设专职人员进行维护。
3)做好安全、文明施工和洒水降尘控制工作。

安阳市重大项目推进工作周例会会议纪要
(二0一三年第一次)
1月6日上午,市委常委、常务副市长朱明组织召开了安阳市二0一三年重大项目推进工作第一次周例会,专题研究凤竹纺织公司(安阳)生产基地项目。
市领导于自强出席会议。
会议指出,凤竹纺织公司(安阳)生产基地项目是带动我市针织产业发展的关键项目,建成后将破解我市纺织业发展瓶颈,替代染整业行业现有落后产能,加快中小染整企业整合。
该项目已列入我省重点建设项目名单,如不能按计划进行建设将直接影响我市的投资环境和政策环境。
各部门要统一思想、积极配合、全力以赴,扎实有效推进项目建设,确保项目顺利建成。
会议强调,市环保局要克服困难、全力推进,争取该项目环评早日获得审批通过。
参加会议人员
朱明市委常委、常务副市长
于自强市政府党组成员、副市厅级干部张晋湘市财政局局长
侯合柱市工信局局长
江子蔚市水利局局长
苏江南市纪委副县级监察员
赵志平市重大项目督查室第二督查组组长王义军市发改委副主任
唐琳市发改委副主任、重点办主任
陈绳建市环保局调研员
逯国防市国土局副调研员
左预平市住建局副调研员
张俊英北关区代区长
桑建业北关区常务副区长
杨元月安阳华润燃气公司副总经理
李文军安阳灵锐热电有限公司副总经理。

北川云中羌寨旅游开发有限公司会议纪要签发:会议时间:2013年11月22日会议地点:B2会议室会议主持:徐总会议记录:郑琴参会人员:徐总、赵春花、缪玉娟、雍红、赵海辉、邓安燕、周舟、安华华、李菁华、王丽、成秀芳、罗冬梅、巩欢、成东梅、梅小莉、王秀华、裴英、侯连泽、成安怀、何兵、唐小林、王风军、刘远忠、成云华、刘娟、刘青云、王拱兵会议主题:每周例会部门发言内容答复徐总做好关于公司投资上市的中珠集团领导的VIP接待工作。
今天晚上到明天中午,做好服务,让客人满意,给客人留下好的印象。
具体安排如下:1.具体行程:今晚(22日)19:00客人到达景区用餐,21:00观看晚会,之后泡温泉;明天(23日),早上7:30用早餐,之后到后山羌情园、滑雪(草)场,11:00到达B3会议室,12:00午餐,之后出景区到成都。
2.乘索道上山,保安部注意工作服穿戴整齐,规范指挥车辆停车。
工程部安装好沿途灯光,验票入口灯光以及酒店外场地的灯光。
景区内所有灯光全打开。
3.若下雨不乘坐索道,到游客中心下车,保安部随身携带对讲机,及时安排。
4.前厅部派两人负责帮客人提行李。
酒店门口必须有迎宾,有欢迎词。
5.文艺部刘娟负责迎宾仪式,收银组、接待部、办公室、客房部、餐饮部、导游部等各部门工作人员到场协助。
6.巩欢协调华视传媒,晚会21:00开始。
7.中央空调22日中午11:00打开。
客房、雅间、餐厅等空调客人来之前打开。
8.酒店房间协调:1个标间,6个单间。
9.办公室通知各个摊位、摄影、统一着羌服,做好清洁卫生。
景区各厕所必须打扫干净,检查有没有坏了的电灯,及时更换。
10.温泉晚上20:00可以开放。
11.LED显示屏改好内容,下午16:00开始播放。
12.后山羌情园别墅,月亮寨准备好茶叶、羌红(15根)。
13.所有工作人员着装规范,不穿外套。
14.狩猎场工作人员6点到门口,提前开好门。
15.观光车随时做好准备。
16后勤部负责景区清洁,清扫上山公路,仔细巡查,特别注意照相处以及各摊位,垃圾必须倒入垃圾箱内。

2014年11月28日外经贸洽谈会
一、10:45正式开会,首先由州长进行讲话:要对伊尔库茨克州进行大力发展,并介绍了伊尔库茨克州的有利条件,有充足的石油和天然气,丰富的矿产资源,有3个大型的水电站,交通也十分便利,要进行开发的地区周围也有工厂;
二、10:55省长副秘书长讲话,主要是将两国外交关系和近几年的发展情况,着重提出了国家近期大力和俄罗斯进行贸易往来;
三、11:20俄发改局局长讲话,介绍了项目地区的水资源丰富,并拥有40%的铁路运输能力和60%的公路运输能力。
俄政府对这些投资的企业有优惠:1.税收方面;2.财政方面;3.非财政方面;4.开发森林方面(减少单价和建立在俄境内的木材交易所);
四、11:40矿产开发部门讲话,介绍了项目开发地区的矿产资源;
五、12:35发展战略部门讲话,介绍了项目的种类;
六、12:40经济部门讲话,介绍了俄的政策和伊尔库茨克州的政策
七、13:00旅游、酒店、航空经理分别讲话,介绍了康复旅游的项目;
八、13:25石油经理讲话,介绍了石油发展的项目。
此次去沈阳开会,要了2张名片,一张是伊尔库茨克州的中方代表的名片(林英利总经理);一张是沈阳一家货运公司的名片(孙凤祥董事长),孙董事长在伊尔库茨克州的港口有个保税区,他的总部在沈阳(互换名片);并与辽阳外经贸局刘长军主任(辽阳驻深圳)互换了电话号,互加了微信和QQ(建立长期联系)。
企业办公室会议纪要范文(精选14篇)企业办公室会议纪要范文(精选14篇)在日常生活和工作中,处理事务上我们需要用到会议纪要,会议纪要一般采用第三人称写法。
那要怎么写好会议纪要呢?下面是小编为大家收集的企业办公室会议纪要范文(精选14篇),供大家参考借鉴,希望可以帮助到有需要的朋友。
企业办公室会议纪要范文15月28日上午,总经理张志文在公司七楼会议室主持召开党委扩大会议暨总经理办公会议,现纪要如下:一、顺应市场发展要求,整合公司部室。
成立甘肃静建企划与市场经营部,负责各外设分公司、办事处工作,管理策划市场拓展方面的业务;将证照管理部更名为人力资源与证照管理部,统辖公司资质贮备、人才聘用、证件管护方面的工作。
二、按照党群教育实践活动要求和实际工作需要,成立甘肃静建党委纪检督察室,由副总经理樊兴荣负责,督察对象包括总公司全体机关工作人员和分公司经理、副经理。
督查内容是检查督察国家政策法规、党风廉政建设、公司管理制度的贯彻落实情况,推进集团党的群众路线教育实践活动顺利开展。
三、会议要求,努力实现总公司和分公司财务管理的规范化。
严格执行公司财务管理制度,会计和出纳必须分别设专人,物业公司、劳务公司、资产经营管理部等都必须按照国家相关规定及公司制度规范运行,特别是报表和核算必须及时准确。
四、会议充分肯定了物业公司近期工作所取得的阶段性成效,明确细化了下阶段重点工作任务,要求确保开发公司和物业公司联手健康发展。
五、会议审定并原则通过了《甘肃静建证件使用制度》、《甘肃静建物业管理制度》、《甘肃静建市场发展规划》、《甘肃静建外设分公司、办事处、项目工地印章使用协议书》、《甘肃静建建设工程项目合作补充协议》、《甘肃静建职工业务拓展奖励制度》。
六、会议讨论确定了机关各部室20xx年的重点责任目标、量化分解具体指标,与年终部室责任书考核挂钩,真奖实罚。
会议强调,集团各业务部室、分管副总要加强沟通,精诚协作,密切衔接,严格遵守落实分级请销假制度和工作日志签批制度,凝聚人心,以更加专注的精力和更加主动的工作确保xxx4年各项任务圆满完成。
吉林益丰宝万吨级秸秆生物质综合循环利用项目工程2018年11月安全例会会议纪要
会议名称:2018年11月安全例会
时间:2018年11月25日
地点:项目部会议室
参加人员:详见会议签到表
主持人:孔庆庆
会议内容:
2018年11月25日,吉林益丰宝万吨级秸秆生物质综合循环利用项目工程11月安全例会在会议室召开,项目部领导班子,各部门负责人参加了本次会议。
会议的主要内容纪要如下:
一、安全监督部对本月安全工作做简要汇报。
1、项目部本年度安全工作汇总。
2、项目部防火工作具体情况
3、加强值班,加强现场巡查,杜绝施工现场违章作业现象。
开工至今,本项目安全状况可控,没有发生安全事故。
二、下个月的安全工作计划。
1、做好项目部的防火防盗工作
2、临近冬休,做好项目部供暖系统排水工作。
三、项目领导提出安全工作要求。
1、做好项目收尾工作,根据档案室和业主要求准备竣工资料。
附:会议签到表
中国铁建港航局集团有限公司
吉林玖盛源项目经理部
2018年 11月25日。
机电例会会议纪要一、会议时间:2018年11月30日下午2:00二、会议地点:华龙食堂二楼会议室三、主持人员:马典忠四、记录人员:张振卫五、与会人员:王延锋孙杰刘胜利郭万宁张作连崔秀平刘命祥王立国厉建通吴传建刘康王雪礼闫明朱峰其他采掘队组队长六、会议内容:1、神光公司机电动力部长王立国发言(1)总结11月份机电工作,安排贯屯煤矿12月机电工作及注意事项;(2)现阶段机电专业存在的一些隐患及制定相应措施;(3)总结上月机电事故影响时间,并分析了事故影响的原因以及今后工作中要注意的问题;(4)通报了上月机电部隐患排查及整改、考核情况;(5)提出了对各采、掘、机电队的要求,包括:必须配备机电副队长、配齐满足生产需求的机电工;区队要实施分片包干,挂牌留名制度;杜绝重生产、轻安全的管理现象;2、华龙公司机电副矿长刘胜利发言(1)总结11月份生产情况,整体完成计划,但机电方面存在不少问题,包括:50104工作面影响生产28小时,50109工作面影响生产35小时,208工作面影响生产12小时,多数影响时间是由于综采工作面机电设备出现这样那样的问题引起的,而机电队影响生产则主要是由大块矸石堵住煤仓造成的,分析造成事故的主要原因为:检修不到位;运输设备重载启动,多次频繁启动;保护不齐全;采煤机司机割煤速度过快等。
从这些事故原因可以看出各区队管理上仍存在很多问题,工人责任心不强、技术力量薄弱、维修人员不足等,只有从根本上解决这些问题,才能降低机电事故率。
(2)结合上月情况,本月机电工作重点从以下几个方面来做:1、加强现场管理,对不完好,有缺陷的设备禁止入井使用;2、发现现场有野蛮操作设备、拼设备保生产、设备带病运转的进行严重处罚;3、随意甩保护、更改整定值,有失爆、机械部位损坏,缺油、润滑部位不及时注油,乳化液配比达不到要求的等等问题发现一次处罚一次;4、对出现机电事故的,进行事故追查按四不放过原则进行处理;5、各区队严格执行包机责任制;6、清点地面所有设备并建立台账,并分类存放;7、完善细化设备档案,必须做到一机一档;8、排查出的隐患要监督落实整改;机修厂要提高设备检修的质量标准;9、认真做好2019年的机电设备管理工作。
JXMB8 安全会议纪要
安全会议纪要
编号:
工程名称:鹤乡500kV变电站新建工程签发:
会议地点施工项目部会议
室
会议时间2013年10月28日会议主持人吴建设
会议主题:
安全工作例会
会议内容:
一、本月安全施工情况
本月施工未发生安全事故。
二、本月安全隐患排查和整改:
1、挡土墙基坑开挖周围仅有彩旗维护,无硬质围栏和安全警示标识,已下发安全通知单要求进行整改。
2、现场缺少四牌一图,已下发安全通知单要求进行整改。
三、现场安全文明施工情况
1、安全生产无事故,安全状态平稳。
2、施工机械运行状态良好。
上次会议问题落实情况:无
主送单位鹤乡500kV变电站新建工程业主项目部
抄送单位鹤乡500kV变电站新建工程施工项目部
发文单位鹤乡500kV变电站新建工程
监理项目部发文时间2013年10月
28日
会议纪要由监理项目部起草,经总监理工程师签发后下发。
编号:A6-4-015
上海绿旭置业华漕01单元20-02地块工程例会纪要
(第15次)
会议名称 上海绿旭置业华漕01单元20-02地块工程例会
会议时间 11.28 会议地点 华漕项目部业主会议室
与会人员
参加单位人员:
上海绿旭置业有限公司:俞勇、叶华平、单君
上海同建工程建设监理咨询有限责任公司:尹承疆、苏克
武汉地质勘察基础工程有限公司:张小林、欧阳万教、倪彬
上海家树建筑工程有限公司:石世锋、王高峰、严伯成、任银峰
主 持 人 尹承疆 记录人员 苏克
武汉勘察
一、本周工作总结
序号 工作内容 完成时
间
责任人
完成结果
完成情况 未完成原因分
析
1、进度
1 型钢插入施工完毕,打拔机11月24日出场。
2 总包基坑降水,现场供电不足,根据业主要求,2台双轴搅拌桩机于11月25
日出场。
3 施工完成情况: 围护:本周完成4405方,截至本周共完成31916方(剩余4414方)。 张小林
上海同建工程建设监理咨询有限责任公司
1 一层柱钢筋电渣压力焊有部分存在缺陷,有焊接不饱满、接头处轴线偏移现象,这些部位的钢筋要割掉重新进行焊接。
编号:A6-4-015
2 二层结构底板模板拼缝要处理好,主、次梁交接处模板未封闭,留有较大间隙,木工班组要进行整改。
3 各专项施工方案已上报审批,施工组织设计仍未提交。
4 钢筋翻样人员必须先熟悉图纸再进行操作,以免加工过程中出错造成材料浪费。
5 现场巡视发现二层木工支模时,有工人未戴安全帽,且在抽烟。
上海家树建筑工程有限公司
1 2#楼一层钢筋绑扎。 石世锋 滞后
2 2#楼一层排架搭设,一层模板支模。 石世锋 排架搭设完成,支模完成70%
3 1#塔吊基础钢筋绑扎、浇捣。 石世锋 完成
4 3#南侧围护压顶开挖施工。 石世锋 完成50%
5 现场临时办公区搬移至场地西侧。 石世锋 完成
6 总围墙封闭完成。 石世锋 完成
7 1#楼区域井点降水施工。 石世锋 正在施工
8 生活区食堂、卫生间施工及场地布置。 石世锋 完成90%
9 集中样板区样板制作开始。 石世锋 开始施工
总 包 完 成 率 67%
绿旭置业
1 桩基单位计划12月5日完成围护搅拌桩施工,要求撤场前现场水、电用量与总包单位确认好。 张小林
2 灰罐移位后未设置水泥计量设备,直接
将灰罐中水泥倒入搅拌桶,要求桩基单位立即进行整改,按施工程序执行。 11.28 张小林
3 围护搅拌桩达到养护期,要尽快进行钻孔取芯。 张小林
4 围护桩完成后,场地要进行平整。 张小林
5 再次重申集中样板区进行一结构施工,12月5日必须完成挂牌、验收、交底工作。 12.05 石世锋
6 12月2日二层砼浇捣完成。 12.2 石世锋
7 12月20日2#楼结构封顶。 12.20 石世锋
8 二层结构已开始支模,外架及排架仍未
搭设完成,要立即落实完成。
12.2 石世锋
9 6#楼东侧道路今天必须将模板拆除。 11.28 石世锋
编号:A6-4-015
10 12月1日开始,北大门由总包负责进行
管理。
12.1 石世锋
11 混凝土进行浇筑前,必须先进行钢筋、
模板验收,验收后签好浇灌令方可浇筑。
11.30 石世锋
12 12月1日基坑开挖要注意不要把试桩碰
断。
石世锋
13 12月底完成正式渣土证办理,保险缴纳,
施工中标登记备案,以免造成施工证办理的延误 12.30 沈经理
二、需要协调解决完成情况
上海家树:
1) 请甲方尽快落实施工蓝图。(答复:12月中旬施工蓝图出来)
2) 关于3#楼南侧围护压顶与地库斜梁部位疑问。(已解决,尽快组织施工)
3) 地库防水施工、材料尽快落实(答复:底板下不做防水层)。
序号 工作内容 计划完成时
间
责任人
三、下周工作计划
1、进度
1.1 武汉勘察:桩基及围护施工计划见附件 2013.12.4 张小林
1.2 上海家树:
1)2#楼二层楼面砼2日浇捣完成。
2)2#楼二层排架搭设,
3)2#楼二层模板支模。
4)2#楼二层钢筋绑扎。
5)3#南侧围护压顶施工。
6)1#、3#楼基坑开挖(先挖1#楼)。
7)1#楼基础垫层、砖胎模施工。
8)生活区食堂、卫生间施工;场地布置收头。
9)集中样板区样板制作。
2013.12.5 石世峰
2、材料
PO 42.5 水泥进场236.42吨。
建设方:
上海绿旭置业有限公司
编号:A6-4-015
总包方:
上海家树建筑工程有限公司
桩基单位:武汉地质勘察基础工程有限公司
监理方:上海同建工程建设监理咨询有限责任公司
上海同建工程建设监理咨询有限责任公司
华漕01单元20-02地块项目组整理
2013/11/28
备注:
1、 会议原则:明确责任人、确定解决方案、确定解决问题的时间。
2、 会前请做好会议准备,例会纪要是对上周计划的跟踪、落实及下周工作计划。
