验槽:一、验槽时必须具备的资料1.详勘阶段的岩土工程勘察报告。
2.附有几处平面和结构总说明的施工图阶段的结构图。
3.其他必须提供的文件或记录。
二、验槽程序1.在施工单位和自检合格的基础上进行,施工单位确认自检合格后提出验收申请。
2.由总监里工程师或建设单位项目负责人组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行。
三、验槽的主要内容不同建筑物对地基的要求不同,基础形式不同,验槽的内容也不同,验槽主要有以下几点:根据设计图纸检查基础的开挖平面位置、尺寸、槽底深度、检查是否与设计图纸相符,开挖深度是否符合设计要求。
1.仔细观察槽壁,槽底土质类型,均匀程度和有关异常土质是否存在,核对基坑土质及地下水情况是否与勘察报告相符。
2.检查基槽之中是否有旧建筑物基础、古井、古墓、洞穴、地下掩埋物及地下人防工程等。
3.检查基槽边坡外缘与附近建筑物的距离,基坑开挖对建筑物稳定是否有影响。
4.天仁地基验槽应该查核实分析钎探资料,对存在的异常点位进行复合检查。
桩基应检测桩的质量合格。
施工测量放线:工程施工放线是从建筑物定位开始的,一直到主体工程封顶都离不开施工放线。
大致分三个阶段:建筑物定位(放线)、基础施工(放线)和主体施工(放线)。
一、建筑物定位,是房屋建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。
放线工具为“全站仪”或“经纬仪”。
二、基础施工放线,建筑物定位桩设定后,由施工单位的专业测量人员、施工现场负责人及监理共同对基础工程进行放线及测量复核(监理人员主要是旁站),最后放出所有建筑物轴线的定位桩,所有轴线定位桩是根据规划部门的定位桩(至少4个)及建筑物底层施工平面图进行放线的。
放线工具为“经纬仪”。
基础定位放线完成后,由施工现场的测量员及施工员依据定位的轴线放出基础的边线,进行基础开挖。
工程施工验槽一、验收程序1. 提前通知:施工单位在完成工程建设任务后,应提前通知建设单位的工程质量监督站或建设工程监理单位进行验收。
建设单位接到通知后应及时组织相关人员进行验收工作。
2. 验收组织:建设单位组织验收工作时,应根据实际情况确定验收组成员,通常包括工程监理人员、设计单位代表及相关技术人员等。
同时,应向施工单位发送邀请函确认验收具体时间和地点。
3. 验收准备:建设单位应提供工程施工图纸、施工合同、工程验收规范及相关资料给验收组成员,以便他们在验收前进行仔细的准备工作。
4. 实地验收:验收组成员应前往工程施工现场进行实地验收,检查工程的结构、外观、质量等情况。
通过执法尺寸、检测设备等手段,检查工程的合格性,依照规范进行验收。
5. 验收报告:建设单位验收组成员在完成验收后,应编写验收报告,并将问题、意见、建议等内容记录清楚。
同时,应将报告提交给建设单位,以供后续处理。
6. 验收结论:验收组成员根据实地检查情况及相关资料,对工程进行评定。
根据验收结果,确定工程是否合格,是否实质性完工。
7. 结果确认:建设单位验收组成员将验收结果及验收报告提交给施工单位,由施工单位对结论进行确认。
如果有争议,应按照相关规定进行处理。
8. 确定工程质量:最终确定工程的质量等级、验收合格证书、竣工报告等文件。
验收工作结束。
二、验收注意事项1. 严格按照《建设工程验收规范》进行规范操作,确保验收过程规范、公正;2. 验收前务必准备好验收所需的资料和工具,以免验收工作受阻;3. 在实地验收过程中,注意人员安全,穿戴好必需的防护用品,确保验收人员的安全;4. 在验收过程中应认真对待每一个细节,按照规范对施工质量进行认真检查;5. 对于验收过程中发现的问题,应及时记录并提交给建设单位,及时协调解决;6. 对于工程验收结果,应依法及时处理和通知相关方,保持工程质量和安全。
总而言之,工程施工验收是一个重要的环节,对建设工程的质量和安全起着关键作用。

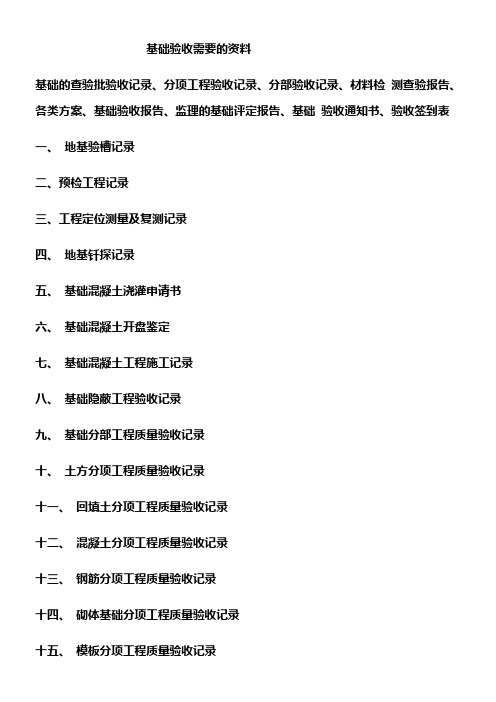

基础验收需要的资料基础的查验批验收记录、分项工程验收记录、分部验收记录、材料检测查验报告、各类方案、基础验收报告、监理的基础评定报告、基础验收通知书、验收签到表一、地基验槽记录二、预检工程记录三、工程定位测量及复测记录四、地基钎探记录五、基础混凝土浇灌申请书六、基础混凝土开盘鉴定七、基础混凝土工程施工记录八、基础隐蔽工程验收记录九、基础分部工程质量验收记录十、土方分项工程质量验收记录十一、回填土分项工程质量验收记录十二、混凝土分项工程质量验收记录十三、钢筋分项工程质量验收记录十四、砌体基础分项工程质量验收记录十五、模板分项工程质量验收记录十六、现浇结构分项工程质量验收记录施工单位提出申请→建设单位\监理预验(包括现场实体建筑物和资料整理)→合格后,通知质检站\设计院\勘探单位验收时刻→正式举行验收→验收通事后,几方一起签字认可基础分部(桩基子分部)验收表,此验收表要甲方\监理\设计院\勘探单位\施工单位一起签字盖章认可的.另外别忘记预备验收签到表建筑施工资料主体验收都需要预备哪些资料施工方:主体分部工程验收记录、各分项验收记录、各查验批质量验收记录、主体强度试块评定(包括混凝土和砂浆)报告、实体强度(混凝土和砌体)查验报告、钢筋爱惜层查验报报、混凝土板厚度检测合格、主体施工总结监理方:主体监理总结、主体工程质量评估报告主体结构验收施工单位需要提供哪些资料?一、主体分部验收前,墙面上的施工孔洞须按规定镶堵密实,并作隐蔽工程验收记录:未体会收不得进行装饰装修工程的施工,对确需分时期进行主体分部工程质量验收时,建设单位项目负责人在质监交底上向质监人员提出书面申请,并经质监站同意。
二、混凝土结构工程模板应拆除并对其表面清理干净,混凝土结构存在缺点处应整改完成。
3、楼层标高操纵线应清楚弹出墨线,并做夺目标志。
4、工程技术资料存在的问题均已悉数整改完成。
五、施工合同和设计文件规定的主体分部工程施工的内容已完成,检验、检测报告应符合现行验收标准和标准的要求。
验槽:一、验槽时必需具有的资料1.详勘时期的岩土工程勘探报告。
2.附有几处平面和结构总说明的施工图时期的结构图。
3.其他必需提供的文件或记录。
二、验槽程序1.在施工单位和自检合格的基础上进行,施工单位确认自检合格后提出验收申请。
2.由总监里工程师或建设单位项目负责人组织建设、监理、勘探、设计及施工单位的项目负责人、技术质量负责人,一起按设计要求和有关规定进行。
三、验槽的要紧内容不同建筑物对地基的要求不同,基础形式不同,验槽的内容也不同,验槽要紧有以下几点:依照设计图纸检查基础的开挖平面位置、尺寸、槽底深度、检查是不是与设计图纸相符,开挖深度是不是符合设计要求。
1.认真观看槽壁,槽底土质类型,均匀程度和有关异样土质是不是存在,查对基坑土质及地下水情形是不是与勘探报告相符。
2.检查基槽当中是不是有旧建筑物基础、古井、古墓、洞窟、地下掩埋物及地下人防工程等。
3.检查基槽边坡外缘与周围建筑物的距离,基坑开挖对建筑物稳固是不是有阻碍。
4.天仁地基验槽应该查核实分析钎探资料,对存在的异样点位进行复合检查。
桩基应检测桩的质量合格。
施工测量放线:工程施工放线是从建筑物定位开始的,一直到主体工程封顶都离不开。
大致分三个阶段:建筑物定位(放线)、基础施工(放线)和主体施工(放线)。
一、建筑物定位,是房屋建筑工程开工后的第一次放线,建筑物定位参加的人员是:部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。
放线工具为“全站仪”或“经纬仪”。
二、基础,建筑物定位桩设定后,由施工单位的专业测量人员、施工现场负责人及监理共同对基础工程进行放线及测量复核(监理人员主若是旁站),最后放出所有建筑物轴线的定位桩,所有轴线定位桩是依照计划部门的定位桩(至少4个)及建筑物底层施工平面图进行放线的。
放线工具为“经纬仪”。
基础定位放线完成后,由施工现场的测量员及施工员依据定位的轴线放出基础的边线,进行基础开挖。
验槽的主要内容,监理验槽的主要内容1、基坑验槽注意事项介绍?基坑验槽,相关建筑师还是比较陌生的。
基坑验槽在基坑过程中有哪些注意事项?以下是仲达咨询为建筑师整理的相关基坑验槽注意事项的基本信息,具体为内容如下:仲达咨询通过相关内容整理,并在基坑验槽的过程中,基坑。
不仅是检查开挖深度、宽度等几何尺寸是否符合图纸要求,更重要的是检查基坑(槽)的土质,通过地表观察和基础钻孔,检查土质是否为前期勘探的土质,含水量多少,是否能满足承载要求。
极少数情况下,开挖后发现土质与设计土质不符,不能满足承载要求。
这时就需要进行地基处理,使地基重新满足使用要求,方法很多,比如换填、打桩等。
一般由勘察、设计、监理、建设、施工、监理部门相关人员参加验槽、验槽,基础工程经相关人员验收合格并签字后方可开工。
仲达咨询提醒,进行基坑开挖时需要注意相关-1验槽确保基坑开挖的准确性验槽。
2、基坑验槽时需要准备哪些资料?一般基金会验槽有记载。
如果不是超深,应根据图纸计算槽的长度和宽度以及基底的标高。
如超深,根据现场技术人员提供的原始验槽记录计算填写。
人工挖孔桩验槽需要会议纪要。
我不知道你是哪里人。
基坑验槽需要准备:勘察资料、地基承载力试验资料、报验单,最好附上勘察的地质报告。
基坑挖至地下室设计标高并清理干净后,施工单位必须与勘察、设计、施工(或监理)等单位共同进行验槽,合格后方可进行基础工程施工。
验槽的流程主要包括以下几点:1。
是在施工单位自检合格的基础上进行的,施工单位确认自检合格后提交验收申请。
2.总监理工程师或施工单位项目负责人组织建设、监理、勘察、设计、施工单位项目负责人和技术质量负责人根据设计要求和有关规定共同进行。
3、基槽验收的验收内容是什么?基槽开挖后,需要将实际情况与勘测结果进行对比,检查基槽开挖质量。
其具体工作包括:1 .识别基底的土壤类型和状态,判断是否符合设计要求。
2、检查是否有不良土基,如淤泥、流沙、松散土坑、溶洞等。
完整版工程竣工验收资料和流程1、竣工验收程序1、自检施工单位在单位工程(子单位工程)按设计文件和合同要求施工完成后,自行组织有关人员进行检查验收(发现问题及时整改尤其是边角要清理干净、保洁做好),并向建设单位提交工程竣工报告。
(竣工验收报告宜早不宜晚)2、预验监理单位及时组织专业监理工程师进行竣工预验收,达到设计和合同约定的质量标准,监理单位应及时向建设单位提交质量评估报告。
(发现问题及时整改,要有抢工的组织能力。
)3、竣工验收建设单位收到监理单位提交的质量评估报告,应及时组织单位工程竣工验收,建设单位应当在工程验收7个工作日前将工程竣工验收通知单、验收方案和验收人员名单,以及完整的工程资料向质监站提交,质监站责任科室经核查符合要求后,在工程竣工验收通知书上签收。
质监站收到竣工验收通知书后,应当及时对该工程是否达到竣工验收条件进行检查,并告知建设单位能否按期组织验收。
质量监督人员应当对建设单位组织验收的组织形式、程序、执行工程建设强制性标准的情况进行监督。
质量监督人员在监督工程竣工验收过程中,发现有违反建设工程质量管理规定的行为或者工程质量不符合强制性标准的,应当责令建设单位进行整改或者整改后重新组织竣工验收。
建设单位竣工验收合格后,质监站应当在5个工作日内向委托的建设行政主管部门报送工程质量监督报告。
2、单位工程竣工验收应具备的条件1、完成建设工程设计和合同约定的各项内容。
2、有完整的技术档案和施工管理资料。
3、有工程使用的主要建筑材料、建筑构配件和设备合格证明文件及进行抽样试验报告。
4、单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整;主要功能项目的抽查结果应符合相关专业质量验收规范的规定;观感质量应符合要求。
5、质监站责令整改的问题已全部整改完成。
6、勘察、设计、施工、监理等单位分别签署的质量合格文件。
7、工程质量保修书。
8、有公安、消防、环保等部门出具的认可文件或准许使用文件。
土建地基基础验槽的施工工艺流程及注意事项下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!土建地基基础验槽的施工工艺流程及注意事项1. 工艺流程概述。
验槽需要哪些资料?所有建(构)筑物基坑均应进行施工验槽。
基坑挖至基底设计标高并清理后,施工单位必须会同勘察、设计、建设(或监理)等单位共同进行验槽,合格后方能进行基础工程施工。
一、验槽时必须具备的资料和条件(1)勘察、设计、建设(或监理)、施工等单位有关负责及技术人员到场; (2)基础施工图和结构总说明;(3)详勘阶段的岩土工程勘察报告;(4)开挖完毕、槽底无浮土、松土(若分段开挖,则每段条件相同),条件良好的基槽。
二、无法验槽的情况(1)基槽底面与设计标高相差太大; (2)基槽底面坡度较大,高差悬殊;(3)槽底有明显的机械车辙痕迹,槽底土扰动明显;(4)槽底有明显的机械开挖、未加人工清除的沟槽、铲齿痕迹; (5)现场没有详勘阶段的岩土工程勘察报告或基础施工图和结构总说明。
三、验槽前的准备工作(1)察看结构说明和地质勘察报告,对比结构设计所用的地基承载力、持力层与报告所提供的是否相同;(2)询问、察看建筑位置是否与勘察范围相符; (3)察看场地内是否有软弱下卧层;(4)场地是否为特别的不均匀场地、是否存在勘察方要求进行特别处理的情况,而设计方没有进行处理;(5)要求建设方提供场地内是否有地下管线和相应的地下设施。
四、推迟验槽的情况(1)设计所使用承载力和持力层与勘察报告所提供不符; (2)场地内有软弱下卧层而设计方未说明相应的原因;(3)场地为不均匀场地,勘察方需要进行地基处理而设计方未进行处理。
五、验槽的主要内容不同建筑物对地基的要求不同,基础形式不同,验槽的内容也不同,主要有以下几点:(1)根据设计图纸检查基槽的开挖平面位置、尺寸、槽底深度;检查是否与设计图纸相符,开挖深度是否符合设计要求; (2)仔细观察槽壁、槽底土质类型、均匀程度和有关异常土质是否存在,核对基坑土质及地下水情况是否与勘察报告相符;(3)检查基槽之中是否有旧建筑物基础、古井、古墓、洞穴、地下掩埋物及地下人防工程等;(4)检查基槽边坡外缘与附近建筑物的距离,基坑开挖对建筑物稳定是否有影响;(5)检查核实分析钎探资料,对存在的异常点位进行复核检查。
地基基础验收程序
一、地基基础验收流程图
二、验收条件
(一)实物工程量已经完成
(二)工程实施过程中出现的质量问题已经处理
(三)建设、监理、勘察、设计施工单位已经签署地基基础工程质量验收报告(四)基本资料到位:1)桩身完整性、承载力检测报告2)地基验槽记录3)人工地基天然地基复合地基承载力实验报告4)各种材料合格证复试报告
5)隐蔽验收记录施工记录
三、验收时间确定
(一)建设项目部经过检查所有工序都合格后,可告之施工单位,同意其进行主
体验收。
(二)建设项目部与质检站联系,根据质检站的时间安排,确定地基基础验收时间。
四、地基基础验收流程
(一)建设项目部通知须参加验收的监理单位、设计单位、勘察单位、检测单位施工单位、(主体施工单位)、质检站告之其验收时间。
(二)参会人员签到,总监理工程师组织验收。
(三)验收实测基槽尺寸,轴线标高、地下室地板及墙板是否存在裂缝和渗漏、钢筋砼结构地下砌体工程、桩基工程等工程有无质量问题,质检站验收合格、通过。
(四)相关主体验收资料签字。
(五)签署《地基基础工程验收报告》
五、验收记录
(一)地基基础工程验收报告
(二)签到表
(三)监理评估报告
【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】。
全部工程施工验收一、工程施工验收的基本内容1、工程验收程序:包括验收申请、资料准备、验收方案制定、验收人员确定、验收会议召集、现场验收、验收记录等流程。
2、工程验收标准:按照相关标准和规范进行验收,包括国家相关标准、行业规范、设计文件等,检查工程的质量和安全性。
3、工程验收内容:主要包括基础验收、结构验收、建筑验收、给排水验收、电气验收、消防验收等,对工程各个部分进行全面的检查和评估。
4、验收结果处理:对工程进行全面评估,确定验收结果,如合格、不合格、整改验收等,必要时可以进行复验。
二、工程施工验收的具体步骤1、验收申请阶段:由监理单位或施工单位向业主提出验收申请,申请书中应包含工程基本信息、施工单位、监理单位、验收时间等。
2、验收资料准备阶段:业主需提供相关施工资料、图纸文件、施工合同等,以便验收人员进行核查和对比。
3、验收方案制定阶段:由监理单位或业主制定验收方案,明确验收内容、验收标准、验收时间、验收人员等。
4、验收会议召集阶段:召集相关验收人员进行验收会议,明确验收流程和责任分工,商讨验收事项。
5、现场验收阶段:在验收会议确定的时间和地点进行现场验收,逐项检查工程各部分,发现问题及时记录。
6、验收记录整理阶段:验收人员应将现场验收记录整理归档,形成验收报告,对工程质量状况进行评价。
7、验收结果处理阶段:根据验收报告中的内容,确定工程整改措施和时限,对不合格部分进行整改并复验。
8、验收结论确认阶段:验收结论应由审图单位和业主单位签字确认,做好相关归档工作,确保验收结果的真实准确。
三、工程施工验收中的注意事项1、验收标准要求严格执行,不能随意调整,确保工程质量符合相关规范。
2、验收人员要具备专业知识和经验,能够对工程施工过程进行全面有效的检查。
3、现场验收要细致认真,仔细查找存在的问题,并记录在验收报告中。
4、对于不合格部分,应及时进行整改并复验,确保问题得到解决。
5、验收过程要及时通报业主和监理单位,做好沟通与协调工作,保持信息畅通。
验槽需要哪些资料?所有建(构)筑物基坑均应进行施工验槽。
基坑挖至基底设计标高并清理后,施工单位必须会同勘察、设计、建设(或监理)等单位共同进行验槽,合格后方能进行基础工程施工。
一、验槽时必须具备的资料和条件(1)勘察、设计、建设(或监理)、施工等单位有关负责及技术人员到场;(2)基础施工图和结构总说明;(3)详勘阶段的岩土工程勘察报告;(4)开挖完毕、槽底无浮土、松土(若分段开挖,则每段条件相同),条件良好的基槽。
二、无法验槽的情况(1)基槽底面与设计标高相差太大;(2)基槽底面坡度较大,高差悬殊;(3)槽底有明显的机械车辙痕迹,槽底土扰动明显;(4)槽底有明显的机械开挖、未加人工清除的沟槽、铲齿痕迹;(5)现场没有详勘阶段的岩土工程勘察报告或基础施工图和结构总说明。
三、验槽前的准备工作(1)察看结构说明和地质勘察报告,对比结构设计所用的地基承载力、持力层与报告所提供的是否相同;(2)询问、察看建筑位置是否与勘察范围相符;(3)察看场地内是否有软弱下卧层;(4)场地是否为特别的不均匀场地、是否存在勘察方要求进行特别处理的情况,而设计方没有进行处理;(5)要求建设方提供场地内是否有地下管线和相应的地下设施。
四、推迟验槽的情况(1)设计所使用承载力和持力层与勘察报告所提供不符;(2)场地内有软弱下卧层而设计方未说明相应的原因;(3)场地为不均匀场地,勘察方需要进行地基处理而设计方未进行处理。
五、验槽的主要内容不同建筑物对地基的要求不同,基础形式不同,验槽的内容也不同,主要有以下几点:(1)根据设计图纸检查基槽的开挖平面位置、尺寸、槽底深度;检查是否与设计图纸相符,开挖深度是否符合设计要求;(2)仔细观察槽壁、槽底土质类型、均匀程度和有关异常土质是否存在,核对基坑土质及地下水情况是否与勘察报告相符;(3)检查基槽之中是否有旧建筑物基础、古井、古墓、洞穴、地下掩埋物及地下人防工程等;(4)检查基槽边坡外缘与附近建筑物的距离,基坑开挖对建筑物稳定是否有影响;(5)检查核实分析钎探资料,对存在的异常点位进行复核检查。
六、验槽方法验槽方法通常主要采用观察法为主,而对于基底以下的土层不可见部位,要先辅以钎探法配合共同完成。
(一)观察法1.观察槽壁、槽底的土质情况,验证基槽开挖深度,初步验证基槽底部土质是否与勘察报告相符,观察槽底土质结构是否被人为破坏。
2.基槽边坡是否稳定,是否有影响边坡稳定的因素存在,如地下渗水、坑边堆载或近距离扰动等(对难于鉴别的土质,应采用洛阳铲等手段挖至一定深度仔细鉴别)。
3.基槽内有无旧的房基、洞穴、古井、掩埋的管道和人防设施等。
如存在上述问题,应沿其走向进行追踪,查明其在基槽内的范围、延伸方向、长度、深度及宽度。
4.在进行直接观察时,可用袖珍式贯入仪作为辅助手段。
(二)钎探法1.工艺流程绘制钎点平面布置图→放钎点线→核验点线→就位打钎→记录锤击数→拔钎→盖孔保护→验收→灌砂。
2.人工(机械)钎探采用直径φ22~25mm钢筋制作的钢钎,使用人力(机械)使大锤(穿心锤)自由下落规定的高度,撞击钎杆垂直打人土层中,记录其单位进深所需的锤数,为设计承载力、地勘结果、基土土层的均匀度等质量指标提供验收依据。
是在基坑底进行轻型动力触探的主要方法。
3.作业条件人工挖土或机械挖土后由人工清底到基础垫层下表面设计标高,表面人工铲平整,基坑(槽)宽,长均符合设计图纸要求;钎杆上预先用钢锯锯出以300mm为单位的横线,0刻度从钎头开始。
4.主要机具钎杆:用直径为φ22~25mm的钢筋制成,钎头呈60°尖锥形状,钎长2.1~2.6m;大锤:普通锤子,重量8~lOkg;穿心锤:钢质圆柱形锤体,在圆柱中心开孔φ28~30mm,穿于钎杆上部,锤重lOkg;钎探机械:专用的提升穿心锤的机械,与钎杆、穿心锤配套使用。
5.根据基坑平面图,依次编号绘制钎点平面布置图按钎点平面布置图放线,孔位洒上白灰点,用盖孔块压在点位上作好覆盖保护。
盖孔块宜采用预制水泥砂浆块、陶瓷锦砖、碎磨石块、机砖等。
每块盖块上面必须用粉笔写明钎点编号。
6.就位打钎钢钎的打入分人工和机械两种。
人工打钎:将钎尖对准孔位,一人扶正钢钎,一人站在操作凳子上,用大锤打钢钎的顶端;锤举高度一般为50cm,自由下落,将钎垂直打人土层中。
也可使用穿心锤打钎。
机械打钎:将触探杆尖对准孔位,再把穿心锤套在钎杆上,扶正钎杆,利用机械动力拉起穿心锤,使其自由下落,锤距为50cm,把触探杆垂直打入土层中。
7.记录锤击数钎杆每打入土层30cm时,记录一次锤击数。
钎探深度以设计为依据;如设计无规定时,一般钎点按纵横间距1.5m梅花形布设,深度为2.1m。
8.拔钎、移位用麻绳或钢丝将钎杆绑好,留出活套,套内插入撬棍或钢管,利用杠杆原理,将钎拔出。
每拔出一段将绳套往下移一段,依此类推,直至完全拔出为止;将钎杆或触探器搬到下一孔位,以便继续拔钎。
9.灌砂钎探后的孔要用砂灌实。
打完的钎孔,经过质量检查人员和有关工长检查孔深与记录无误后,用盖孔块盖住孔眼。
当设计、勘察和施工方共同验槽办理完验收手续后,方可灌孔。
10.质量控制及成品保护(1)同一工程中,钎探时应严格控制穿心锤的落距,不得忽高忽低,以免造成钎探不准,使用钎杆的直径必须统一。
(2)钎探孔平面布置图绘制要有建筑物外边线、主要轴线及各线尺寸关系,外圈钎点要超出垫层边线200~500mm。
(3)遇钢钎打不下去时,应请示有关工长或技术员,调整钎孔位置,并在记录单备注栏内做好记录。
(4)钎探前,必须将钎孔平面布置图上的钎孔位置与记录表上的钎孔号先行对照,无误后方可开始打钎;如发现错误,应及时修改或补打。
(5)在记录表上用有色铅笔或符号将不同的钎孔(锤击数的大小)分开。
(6)在钎孔平面布置图上,注明过硬或过软的孔号的位置,把枯井或坟墓等尺寸画上,以便设计勘察人员或有关部门验槽时分析处理。
(7)打钎时,注意保护已经挖好的基槽,不得破坏已经成型的基槽边坡;钎探完成后,应做好标记,用机砖护好钎孔,未经勘察人员检验复核,不得堵塞或灌砂。
(三)验槽注意事项验槽时应重点观察柱基、墙角、承重墙下或其他受力较大部位;如有异常部位,要会同勘察、设计等有关单位进行处理。
(四)轻型动力锨探遇到下列情况之一时,应在基坑底普遍进行轻型动力触探(现场也可用轻型动力触探替代钎探): 1.持力层明显不均匀; 2.浅部有软弱下卧层;3.有浅埋的坑穴、古墓、古井等,直接观察难以发现时;4.勘察报告或设计文件规定应进行轻型动力触探时。
基础验收需要哪些资料?一、地基验槽记录二、预检工程记录三、工程定位测量及复测记录四、地基钎探记录五、基础混凝土浇灌申请书六、基础混凝土开盘鉴定七、基础混凝土工程施工记录八、基础隐蔽工程验收记录九、基础分部工程质量验收记录十、土方分项工程质量验收记录十一、回填土分项工程质量验收记录十二、混凝土分项工程质量验收记录十三、钢筋分项工程质量验收记录十四、砌体基础分项工程质量验收记录十五、模板分项工程质量验收记录十六、现浇结构分项工程质量验收记录基础验收流程施工单位提出申请→建设单位\监理预验(包括现场实体建筑物和资料整理)→合格后,通知质检站\设计院\勘察单位验收时间→正式举行验收→验收通过后,几方共同签字认可基础分部(桩基子分部)验收表,此验收表要甲方\监理\设计院\勘察单位\施工单位共同签字盖章认可的. 另外别忘记准备验收签到表主体结构验收流程主体结构验收的基本程序:主体结构验收的基本:1.在施工单位完成施工内容,并自验合格的基础上,施工单位对将验收的施工的内容进行自评。
2.由施工单位报当地质量安全监督总站进行主体结构分部的实体检测报告。
3.监理单位对验收部分检查工程资料和验收,并出评估报告。
4.由业主向当地质量安全监督总站提交结构验收申请表,申请进行主体结构工程的中间验收。
5.在当地质安站的监督下,由总监理工程师或建设单位项目负责人组织勘察、设计单位及施工单位项目负责人、技术质量负责人按设计要求和附录:基础(主体)验收程序及准备事项一、基础(主体)分部验收参加单位1.1 该工程施工单位项目经理、施工单位技术质量科负责人;1.2设计(勘察)单位项目负责人;1.3建设单位项目负责人1.4质量监督站项目负责人1.5监理公司项目监理组人员二、基础(主体)分部验收程序:2.1基础(主体)分部验收由监理公司项目总监理工程师主持;2.2施工单位代表汇报基础(主体)分部施工过程中组织、自控等方面施工情况及基础(主体)质量自评结果;2.3监理公司项目总监、总监、总监代表汇报基础(主体)分部施工过程中监理所做的监理工作及基础(主体)分部质量监理评估意见;2.4与会各方代表到施工现场实地察看基础(主体)分部工程质量;2.5检查完毕后回会议室,由设计及各单位专家对所验收的基础(主体)分部工程质量进行评议;2.6由建设单位项目代表队对基础(主体)分部工程质量进行评议;2.7由项目总监结合各方意见,形成基础(主体)综合验收意见;2.8最后请质量监督部门对所验收的基础(主体)分部工程质量进行核定。
三、基础分部验收需要准备的事项:3.1承包方:3.1.1基础分部工程质量验收应在施工单位自检合格的基础上进行,施工单位确认自检合格后提出工程验收申请报监审批(申请验收时一并将基础分部工程质量验收资料汇总报监理审核);3.1.2验收申请经监理批准后确定验收时间,并提前一天将基础分部验收汇报材料报监理审核(基础分部验收汇报材料应加盖施工单位行政章);3.1.3清理施工现场及基础内垃圾杂物;3.1.4拆除所有基础内模板;3.1.5堵好基础墙脚手洞;3.1.6弹好基础地圈梁上表面轴线及-0.10m标高线和竖向轴线。
3.2监理方:3.2.1根据施工承包方申报的验收申请,首先核查基础分部质量控制资料是否完整、齐全、有效(重点检查砼试压报告和砂浆试压报告数量、强度是否达到设计要求和施工验收规范要求);3.2.2复核基础地圈梁轴线和截面尺寸偏差及表面平整偏差;3.2.3抽测基础地圈梁(框架工程)砼回弹强度,有地下室工程抽测板墙、柱砼强度;3.2.4现浇板面厚度、室内净高、开间尺寸;3.2.5编写基础分部质量监理评估报告,加盖代公司行政章(评估报告份数一般按到会验收单位每单位1-2份);3.2.6上面工作经检查、复核评定合格后用监理工程师联系单形式及时联系业主方商洽验收时间。
3.3业主方:3.3.1根据监理方报告确定基础分部验收时间,及时提前通知本工程勘察、设计单位项目负责人和质监站项目负责人,告知基础分部验收时间。
四、主体分部验收程序及准备事项4.1承包方:4.1.1主体分部工程质量验收报告,应在施工单位自检合格的基础上进行,施工单位确认自检合格后提出工程验收申请报监理审批(申请验收时一并将主体分部工程质量验收资料汇总报监是审查);4.1.2验收申请经监理批准后,确定验收时间,并提前一天将主体分部验收汇报材料报监理审核(汇报材料应加盖施工单位行政章)4.1.3拆除主体工程所有梁、柱、板模板并清理出建筑物内垃圾;4.1.4堵好内外脚手洞及框架填充墙体斜塞墙体;4.1.5弹好楼层0.50m的水平线;4.1.6配合监理进行楼层现浇板厚度、楼层净高、开间等几何尺寸、梁、柱砼回弹检测工作。
