《建设工程施工管理》教材部分知识点汇总二、各方项目管理的目标和任务三、项目结构图、组织结构图、合同结构图、工作流程图、组织分工【4图2表】及三种组织结构模式3)、三种组织结构模式特点四、施工组织设计的内容1)、施工组织总设计(指导全局性的纲要)编制程序:1.收集关资料,调查研究;2.计算主要工种工程的工程量;3.确定施工的总体部署;4.拟订施工方案;5.编制施工总进度计划; 6.编制资源需求量计划; 7.编制施工准备正作计划;8.施工总平面图设计;9.计算主要技术经济指标。
2)、根据施工组织设计编制的广度、深度和作用的不同,可分为:1.施工组织总设计;2. 单位工程施工组织设计;3. 分部(分项)工程施工组织设计(或称分部[分项]工程作业设计)。
五、动态控制一)动态控制原理与步骤1.项目目标动态控制的准备工作:将对项目的目标(如投资/成本、进度和质量目标)进行分解,以确定用于目标控制的计划值(如投资/成本、进度和质量标准等)。
2.在项目实施过程中(如设计过程中、招投标过程中和施工过程)(1)收集项目目标的实际值,如实际投资/成本、实际施工进度和施工的质量状况等;(2)定期(如每两周或每月)进行项目目标的计划值和实际值的比较;(3)通过项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏。
3.如有必要(即原定的项目目标不合理,或原定的项目目标无法实现),进行项目目标的调整。
二)项目目标动态控制的纠偏措施组织措施:关键词,人、任务、分工、部门、计划、流程、会议。
管理措施:关键词,合同、风险、承发包模式、索赔、网络技术、信息技术。
经济措施:关键词,资金,资源,激励。
技术措施:关键词,施工技术、施工方法、施工方案、设计技术、设计方法、设计方案。
六、项目目标的事前控制七、施工成本的计划值和实际值进行比较八、风险等级评估表九、建筑安装工程费用项目组成例题:按《建筑安装工程费用项目组成》(建标[2003]206号)规定,属于企业管理费的有( B D E )。
二级建造师建设工程施工管理知识点一、知识概述《建设工程施工管理》①基本定义:建设工程施工管理就像是一场大工程中的大脑指挥中心。
它负责协调工程中的人、材料、设备等各种要素,让整个建设工程从计划、施工到最后的验收都能有条不紊地进行,包括施工的质量控制、进度管理、成本管理等好多方面。
②重要程度:这可是二级建造师考试里超重要的学科。
工程怎么干、干得好不好、花多少钱、多久能干完,这些事儿都在施工管理的范围内。
要是学不好这个,那建出来的工程可能就各种问题,像质量差、超预算、逾期完不成啥的。
③前置知识:得先大概了解工程建设的基本流程吧,比如从勘察设计到施工,再到最后的竣工验收。
还得有点基本数学知识,毕竟成本核算之类的得算数;还有一些基本的组织管理知识,知道怎么管人和资源啥的。
④应用价值:实际里不管是大型的像修高铁、建高楼,还是小型的像盖个别墅,施工管理直接关系到工程能不能顺利进行,钱花得值不值,工程质量能不能合格。
就像盖自己家房子一样,你得安排好工人啥时候来干活,买多少材料,预算多少,都是这个道理。
二、知识体系①知识图谱:在二级建造师考试科目里,施工管理处于核心的位置,很多其他科目像工程法规之类的都和它有联系,它就像棵大树的树干,别的知识都是枝干。
②关联知识:和工程法规相关,法规规定了工程施工管理里的很多底线啊,标准啊;和工程实务也是紧密相连的,施工管理中的计划、组织等要在工程实务里具体体现。
③重难点分析:- 掌握难度:说实话有点难。
因为涉及面太广了,从抽象的管理理念到具体的成本管理数据计算啥的都有。
- 关键点:咋样把工程的质量、进度、成本这几个因素平衡好是个关键。
比如在赶工程进度的时候不能牺牲质量,提高质量也不能让成本无限上升。
④考点分析:- 在考试里相当重要。
很多选择题啊,案例分析题都会考到。
- 考查方式:选择题可能会出一些基本概念的理解,像施工管理组织形式有哪些;案例题就更综合了,会给个工程场景然后问你这个工程里进度慢了咋解决,成本怎么控制等。
建设工程施工管理知识点总结大全一、施工管理的组织。
1. 项目结构分析。
- 项目结构图(WBS):通过树状图对项目的结构进行逐层分解,反映组成该项目的所有工作任务。
- 项目结构的编码:依据项目结构图对项目结构的每一层的每一个组成部分进行编码,编码是项目信息处理的基础。
2. 组织结构模式。
- 职能组织结构:存在多个矛盾的指令源,每个职能部门可对其直接和非直接的下属部门下达指令。
- 线性组织结构:指令源是唯一的,每一个工作部门只能对其直接的下属部门下达指令,常用于军事组织系统等。
- 矩阵组织结构:有纵向和横向两个指令源,适用于大型建设项目。
为避免指令矛盾,可采用以纵向指令为主或以横向指令为主的矩阵组织结构模式。
3. 工作任务分工与管理职能分工。
- 工作任务分工:在项目管理任务分解的基础上,明确项目经理和各主管部门或主管人员的工作任务,编制工作任务分工表。
- 管理职能分工:管理职能包括提出问题、筹划、决策、执行和检查等环节。
编制管理职能分工表可以明确各管理职能的工作任务。
二、施工成本管理。
1. 建筑安装工程费用项目的组成与计算。
- 按费用构成要素划分。
- 人工费:包括计时工资或计件工资、奖金、津贴补贴、加班加点工资、特殊情况下支付的工资。
- 材料费:材料原价、运杂费、运输损耗费、采购及保管费等。
- 施工机具使用费:施工机械使用费(折旧费、大修理费、经常修理费、安拆费及场外运费等)和仪器仪表使用费。
- 企业管理费:管理人员工资、办公费、差旅交通费、固定资产使用费等多项费用。
- 利润:施工企业完成所承包工程获得的盈利。
- 规费:社会保险费(养老保险费、失业保险费、医疗保险费、生育保险费、工伤保险费)、住房公积金等。
- 税金:增值税等。
- 按造价形成划分。
- 分部分项工程费:各专业工程的分部分项工程应予列支的各项费用。
- 措施项目费:安全文明施工费(环境保护费、文明施工费、安全施工费、临时设施费)、夜间施工增加费、二次搬运费、冬雨期施工增加费等。
《建设工程施工管理》知识点汇总建设工程施工管理是指在施工过程中对工程进度、质量、安全、成本等进行计划、组织、协调和控制的一项重要工作。
下面是建设工程施工管理的主要知识点汇总:1.施工组织设计:包括组织架构设计、工程管理体系建立、施工方案编制等内容,旨在合理组织施工过程,确保施工工作的有序进行。
2.工程进度管理:包括编制施工计划、确定施工进度目标、制定工期控制措施等内容,旨在确保施工工期得以合理控制和保证。
3.质量管理:包括质量目标设定、质量控制计划制定、质量检查和验收等内容,旨在保证工程施工质量符合相关标准和规范要求。
4.安全管理:包括施工现场安全管理、施工作业安全控制、职工安全教育培训等内容,旨在预防施工中的事故和危害事件的发生。
5.成本管理:包括编制施工预算、施工成本控制、变更管理等内容,旨在有效控制施工成本,确保施工项目的经济效益。
6.合同管理:包括施工合同签订、合同履约控制、索赔管理等内容,旨在确保施工合同的履行,维护施工项目的合法权益。
7.项目管理:包括施工项目范围管理、资源管理、沟通管理等内容,旨在全面协调项目各方面工作,促进施工事项的顺利进行。
8.施工监理:包括施工监理组织与人员管理、施工监理工作流程和方法论、施工合同管理等内容,旨在监督施工单位的工作进展,确保施工质量和施工合同的履约情况。
9.环境保护:包括施工现场环境保护、资源利用和节约、废弃物处理等内容,旨在保护环境,减少对周边环境的污染和破坏。
10.风险管理:包括施工项目风险评估、风险控制措施制定、风险应对措施等内容,旨在识别和评估施工项目可能面临的各种风险,以及采取相应措施进行控制和应对。
11.资料管理:包括施工项目资料建档、档案管理、资料保存和调用等内容,旨在保护施工项目信息的安全性和完整性。
12.基坑工程管理:包括基坑施工技术、基坑支护设计和施工、沉降监测与控制等内容,旨在确保基坑工程施工的安全和质量。
以上是建设工程施工管理的主要知识点汇总,建设工程施工管理是一项需要综合运用工程、管理和法律等多方面知识的工作,旨在实现工程的顺利施工和高质量完成。
《建设工程施工管理》知识点建设工程施工管理是指在建设工程的实施过程中,对各项施工环节进行组织、协调、监督和管理,以确保施工的顺利进行,完成项目的质量要求、工期要求和安全要求。
下面是建设工程施工管理的一些重要的知识点:1.施工项目管理:包括项目计划管理、项目进度管理、项目质量管理、项目成本管理和项目风险管理等。
在建设工程实施过程中,需要制定详细的项目计划,确保施工进度的合理安排,并采取措施控制项目的成本,降低项目风险。
2.施工队伍管理:包括施工人员的组织、培训和激励等。
提供适当的培训,提高施工人员的技能水平,并通过激励机制激励施工人员的工作积极性和工作质量。
3.施工现场管理:包括施工场地的布置、占用和管理,材料和设备的运输和安装,施工工艺和方法的选择和控制等。
确保施工现场的安全、整洁和有序。
4.施工质量管理:包括质量控制和质量检验两个方面。
质量控制主要是通过质量计划、质量检查和质量纪律的执行,确保施工工程符合规范和技术要求。
质量检验主要是对施工工程在完成前进行检查和测试,确保施工质量符合要求。
5.工程施工安全管理:包括施工现场的安全管理和施工人员的个人安全防护。
施工现场的安全管理包括制定相应的安全计划、安全检查和事故调查等。
施工人员的个人安全防护包括佩戴必要的安全防护用品,确保施工人员的安全。
6.工程变更管理:在施工过程中,可能出现设计变更、施工方案变更和其他变更等。
需要制定变更管理制度,确保变更的合理性和及时性,并通过适当的程序进行审批和审核。
7.施工合同管理:工程施工一般以合同的形式进行,包括合同签订、履行和变更等内容。
需要通过合同管理制度,确保双方合同义务的履行,避免纠纷的发生。
8.工程收尾管理:包括工程竣工验收和移交等。
需要对施工工程进行竣工验收,确保工程质量和规范符合要求,并进行移交手续,确保施工工程的顺利交付和使用。
以上是建设工程施工管理的一些重要知识点,对于提高施工管理的水平和质量具有重要的意义。
二级建造师《建设工程施工管理》知识点整理《建设工程施工管理》是二级建造师考试中的一门重要科目,涉及到建筑施工的各个方面。
本文将对该科目的知识点进行整理,并针对每个知识点进行举例,以帮助您更好地理解和掌握。
一、建设工程施工组织设计1. 合理安排施工工序和施工流程,确定施工方案。
例:在一座新建的住宅小区中,需要进行绿化工作。
在施工组织设计中,可以先进行场地整理,然后进行排水与园路施工,最后进行植树与花草种植。
2. 制定施工组织设计图纸和文件,明确施工计划。
例:在一座高层建筑项目中,施工组织设计图纸和文件应包括塔吊的位置和高度、施工材料的堆放区域、施工时间的计划等内容。
3. 安排专业施工和协作施工的顺序和时间。
例:在一座大型桥梁的施工中,首先需要进行桩基施工,然后进行桥墩和桥面板的浇筑,最后进行桥面铺装的工作。
4. 编制施工现场安全生产规划和安全技术措施。
例:在一座新建的化工厂施工中,施工现场安全生产规划和安全技术措施应包括材料储存与处理的规范、危险品的标识等内容。
二、施工管理1. 组织实施施工计划,并进行进度控制和调整。
例:在一座大型商业综合体项目中,施工管理人员需根据施工计划,对各个分项工程进行进度控制和调整,确保项目能按时完工。
2. 施工现场管理,包括场地秩序、物资堆放、设备维护等。
例:在一座新建的公路工程中,施工现场管理人员需对场地进行秩序管理,确保道路畅通,清理垃圾和杂草。
3. 施工质量管理,包括检查验收、不合格处理等。
例:在一座大型住宅小区的建设中,施工管理人员需进行施工质量管理,包括对各个施工分项进行检查验收,对不合格的工程进行整改。
4. 施工安全管理,包括安全教育、事故预防等。
例:在一座新建的工业厂房项目中,施工管理人员需对工地人员进行安全教育,推广安全生产常识,预防事故的发生。
5. 施工图纸和技术文件的管理与使用。
例:在一座新建的学校项目中,施工管理人员需组织施工图纸和技术文件的管理与使用,确保施工按照设计图纸进行。
二级建造师《建设工程施工管理》知识点主要包括项目管理与工程管理、项目参与各方的管理目标、组织论、建设工程项目管理的类型等。
一、项目管理与工程管理1、建设工程项目管理:是指自项目开始至项目完成,通过项目策划和项目控制,使项目的费用目标、进度目标和质量目标得以实现。
2、三大目标:费用、进度、质量。
其中费用目标对业主而言是投资目标,对施工方而言是成本目标。
3、建设工程管理:是一种增值服务工作,其核心任务是为工程的建设和使用增值。
二、项目参与各方的管理目标1、总承包和总承包管理:施工总承包方对所承包的建设工程承担施工任务的执行和组织的总的责任;施工总承包管理方对所承包的建设工程承担施工任务组织的总的责任。
2、组织论:控制项目目标的四大措施:组织、管理、经济、技术。
其中最重要的是组织措施。
组织工具包括项目结构图、组织结构图、工作任务分工表、管理职能分工表、工作流程图等。
三、建设工程项目管理的类型1、业主方的项目管理:管理的核心,主要任务是确定项目的定义,通过管理使项目的目标得以实现。
2、设计方的项目管理:确保设计符合业主方的要求和投资预算,保证设计的质量和进度。
3、施工方的项目管理:主要包括施工总承包方和分包方的项目管理,主要任务是按照设计图纸和施工规范,保证施工质量和进度。
4、供货方的项目管理:确保货物和服务的质量、进度和成本符合合同要求。
5、建设项目工程总承包方的项目管理:负责整个项目的策划、组织和控制,保证项目的顺利实施。
总的来说,二级建造师《建设工程施工管理》知识点涵盖了项目管理的基本理论和实践,包括项目目标、组织工具、项目管理类型等方面。
掌握这些知识点,对于从事建设工程施工管理工作的人员来说,具有重要的指导意义。
建设工程施工管理是指对建筑工程施工过程进行组织、协调、指挥、监督和控制,以保证工程按照合同要求按期、质量、安全完成的活动。
以下是对2024年二级建造师《建设工程施工管理》知识点的整理:一、施工组织设计1.施工组织设计的基本原则和内容2.施工组织设计的程序和要点3.施工方案的编制和评审4.施工进度计划的编制和控制二、施工管理与协调1.施工现场的组织与管理2.劳务、材料、机械设备、施工用房的管理3.施工质量与安全管理4.现场施工生产与质量控制5.施工现场的环境保护与文明施工三、施工机具与标准规范1.施工机械设备的选择与使用2.施工机具的安装与调试3.施工标准规范的遵守与应用四、拆迁与基础施工1.拆迁工程的组织与管理2.基坑与土方工程的施工3.地基处理与地下连续墙施工4.基础筑设工程的施工五、主体结构施工1.混凝土工程的施工2.钢结构工程的施工3.砌体工程的施工六、装饰工程施工1.涂装工程的施工2.瓦工工程的施工3.木工工程的施工七、给排水与供暖工程施工1.给水与排水工程的施工2.供暖工程的施工八、暖通空调与电气工程施工1.暖通空调工程的施工2.电气工程的施工九、施工图纸与工程量清单1.施工图纸的查阅与使用2.工程量清单的编制与使用以上是对2024年二级建造师《建设工程施工管理》知识点的整理,涵盖了施工组织设计、施工管理与协调、施工机具与标准规范、拆迁与基础施工、主体结构施工、装饰工程施工、给排水与供暖工程施工、暖通空调与电气工程施工以及施工图纸与工程量清单等多个方面。
掌握这些知识点,能够有效地管理和指导建筑工程的施工过程,确保工程按期、质量、安全完成。
建设工程施工管理第一章重要知识点一、知识概述《建设工程施工管理第一章重要知识点》①基本定义:建设工程施工管理第一章主要涵盖一些关于施工项目管理的基础概念与总体框架部分的知识。
比如说项目管理的概念,简单来讲,就是针对建设工程这个项目,从开始策划到最后竣工交付使用的全过程进行有效的计划、组织、指挥、协调和控制。
让工程像火车在铁轨上行驶一样按部就班地进行,避免脱轨(状况百出)。
②重要程度:这章内容就像是建筑物的根基,虽然可能感觉有些枯燥,却是整个学科体系里最基础、最重要的部分。
它为后面深入学习施工管理的实务、成本控制、质量安全管理等知识奠定了一个整体的框架概念,没有它,后面那些知识点就像没有搭好架子的积木,一碰就倒。
③前置知识:说实话,在学习这章之前,可能需要对建筑工程的基本流程有个大体的了解,比如什么是地基、什么是主体结构这些基础建筑知识。
就像你想要管理一群小动物,怎么也得先知道小动物们长啥样、习性是啥吧。
④应用价值:在实际应用场景里,无论是建设方(盖房子掏钱的那帮人)、施工承包方(具体干活盖房子的),还是监理方(看着施工方干活的),都得用到这些知识点。
比如说在一个新的住宅建设项目初期,就得靠这些知识进行整体计划部署,明确各参与方自己都需要做什么,该怎么做,不然施工现场可不得乱成一团。
二、知识体系①知识图谱:这部分知识点位于建设工程施工管理这门学科的最前端,就像一本书的前言,是整体的统领部分。
②关联知识:跟后面各章节的知识点都有千丝万缕的联系,比如说后面施工成本管理、施工质量管理就像是在这个第一章搭好的大框架里往不同的格子里填不同的东西,成本管理就是往“钱”的格子里填,质量管理就是往“工程好不好”的格子里填。
③重难点分析:重点在于掌握项目管理的基本概念和各个基础要素之间的相互关系。
难点说实话是有些理论概念比较抽象,像组织管理模式里的矩阵式组织,我一开始就觉得很蒙圈。
它是一种纵横交错的管理模式,既有按照项目划分的纵向管理,又有按照职能划分的横向管理,要完全理解,得费些脑筋。
《建设工程施工管理》教材部分知识点汇总二、各方项目管理的目标和任务三、项目结构图、组织结构图、合同结构图、工作流程图、组织分工【4图2表】及三种组织结构模式3)、三种组织结构模式特点四、施工组织设计的内容1)、施工组织总设计(指导全局性的纲要)编制程序:1.收集关资料,调查研究;2.计算主要工种工程的工程量;3.确定施工的总体部署;4.拟订施工方案;5.编制施工总进度计划; 6.编制资源需求量计划; 7.编制施工准备正作计划;8.施工总平面图设计;9.计算主要技术经济指标。
2)、根据施工组织设计编制的广度、深度和作用的不同,可分为:1.施工组织总设计;2. 单位工程施工组织设计;3. 分部(分项)工程施工组织设计(或称分部[分项]工程作业设计)。
五、动态控制一)动态控制原理与步骤1.项目目标动态控制的准备工作:将对项目的目标(如投资/成本、进度和质量目标)进行分解,以确定用于目标控制的计划值(如投资/成本、进度和质量标准等)。
2.在项目实施过程中(如设计过程中、招投标过程中和施工过程)(1)收集项目目标的实际值,如实际投资/成本、实际施工进度和施工的质量状况等;(2)定期(如每两周或每月)进行项目目标的计划值和实际值的比较;(3)通过项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏。
3.如有必要(即原定的项目目标不合理,或原定的项目目标无法实现),进行项目目标的调整。
二)项目目标动态控制的纠偏措施组织措施:关键词,人、任务、分工、部门、计划、流程、会议。
管理措施:关键词,合同、风险、承发包模式、索赔、网络技术、信息技术。
经济措施:关键词,资金,资源,激励。
技术措施:关键词,施工技术、施工方法、施工方案、设计技术、设计方法、设计方案。
六、项目目标的事前控制七、施工成本的计划值和实际值进行比较八、风险等级评估表九、建筑安装工程费用项目组成例题:按《建筑安装工程费用项目组成》(建标[2003]206号)规定,属于企业管理费的有( B D E )。

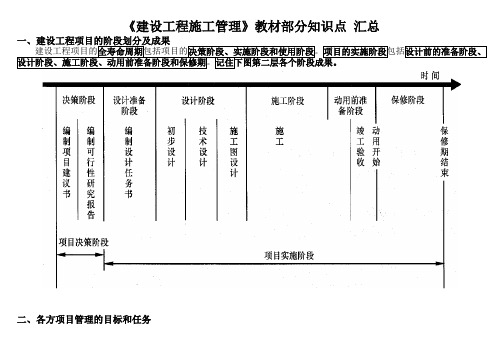

《建设工程施工管理》教材部分知识点汇总建设工程项目的全寿命周期包括项目的决策阶段、实施阶段和使用阶段。
项目的实施阶段包括设计前的准备阶段、设计阶段、施工阶段、动用前准备阶段和保修期。
记住下图第二层各个阶段成果。
二、各方项目管理的目标和任务三、项目结构图、组织结构图、合同结构图、工作流程图、组织分工【4图2表】及三种组织结构模式项目结构图对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务(该项目的组成部分)一个项目的组成部分(工作任务)方框+直线直线组织结构图反映一个组织系统中各组成部门(组成元素)之间的组织关系(指令关系)一个组织系统中的组成部分(工作部门)方框+单向箭线单向箭线合同结构图反映一个建设项目参与单位之间的合同关系一个建设项目的参与单位方框+双向箭线双向箭线工作流程图反映一个组织系统中各项工作之间的逻辑关系矩形框表示工作,菱形块表示判断条件方框+菱形框+单向箭线单向箭线组织分工表(管理任务分工表和管理职能分工表)反映项目经理与主管部门和主管人员的管理任务或管理职能分工关系3)、三种组织结构模式特点名称矛盾指令源路径长短适合工程大小组织机构模式组织结构模式特点职能组织结构多个矛盾指令源路径短适合大工程传统的组织结构模式每个下级可能得到其直接或非直接上级下达的工作指令;每个上级可对其直接或非直接下级下达的工作指令;线性组织结构唯一矛盾指令源路径长适合小工程常用的组织结构模式每个下级只能接收其直接上级下达工作指令;每个上级只能对其直接下级下达工作指令;在线性组织结构中不允许出现多重指令矩阵组织结构两个矛盾指令源路径短适合大工程新型的组织结构模式指令来自纵向和横向两个工作部门,若指令发生矛盾,由该组织系统的最高指挥者进行协调或决策或横向为主或纵向为主。
四、施工组织设计的内容1)、施工组织总设计(指导全局性的纲要)编制程序:1.收集关资料,调查研究;2.计算主要工种工程的工程量;3.确定施工的总体部署;4.拟订施工方案;5.编制施工总进度计划; 6.编制资源需求量计划; 7.编制施工准备正作计划;8.施工总平面图设计;9.计算主要技术经济指标。
2)、根据施工组织设计编制的广度、深度和作用的不同,可分为:1.施工组织总设计;2. 单位工程施工组织设计;3. 分部(分项)工程施工组织设计(或称分部[分项]工程作业设计)。
五、动态控制一)动态控制原理与步骤1.项目目标动态控制的准备工作:将对项目的目标(如投资/成本、进度和质量目标)进行分解,以确定用于目标控制的计划值(如投资/成本、进度和质量标准等)。
2.在项目实施过程中(如设计过程中、招投标过程中和施工过程)(1)收集项目目标的实际值,如实际投资/成本、实际施工进度和施工的质量状况等;(2)定期(如每两周或每月)进行项目目标的计划值和实际值的比较;(3)通过项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏。
3.如有必要(即原定的项目目标不合理,或原定的项目目标无法实现),进行项目目标的调整。
二)项目目标动态控制的纠偏措施组织措施:关键词,人、任务、分工、部门、计划、流程、会议。
管理措施:关键词,合同、风险、承发包模式、索赔、网络技术、信息技术。
经济措施:关键词,资金,资源,激励。
技术措施:关键词,施工技术、施工方法、施工方案、设计技术、设计方法、设计方案。
六、项目目标的事前控制七、施工成本的计划值和实际值进行比较投标价合同价施工成本规划实际施工成本工程款支付八、风险等级评估表九、建筑安装工程费用项目组成例题:按《建筑安装工程费用项目组成》(建标[2003]206号)规定,属于企业管理费的有( B D E )。
A.危险作业意外伤害保险费 B.6个月以上的病假人员工资 C.生产工人休假期间的工资 D.现场管理人员工资 E.职工探亲路费记忆口诀:1)措施费:二环夜临大水,支架已安稳(文)。
2)规费:保险无(污)公积金。
3)企业管理费:因(固)老(劳)差税,才(财)管其职工班(办)。
十、定额计算十一、建筑安装工程计价程序根据建设部第107号部令《建筑工程施工发包与承包计价管理办法》的规定,发包与承包价的计算方法分为工料单价法和综合单价法,程序为:一)工料单价法计价程序工料单价法是以分部分项工程量乘以单价后的合计为直接工程费,直接工程费以人工、材料、机械的消耗量及其相应价格确定。
直接工程费汇总后另加措施费、间接费、利润、税金生成工程发承包价,其计算程序分为三种:(一)以直接费为计算基数2.间接费=直接费×间接费率3.利润=(直接费+间接费)×利润率4.税金=(直接费+间接费+利润)×综合税率例题:某工程,直接工程费为500万元,以直接费为基础计算建筑安装工程费。
其中,措施费为直接工程费的5%,间接费费率为10%,利润率为4%,综合计税系数为3.41%。
该工程的建筑安装工程含税造价为( D )万元。
A.612.05 B.616.40 C.618.91 D.621.08(二)以人工费+机械费为计算基数2.间接费=(人工费+机械费)×间接费率3.利润=(人工费+机械费)×利润率4.税金=(直接费+间接费+利润)×综合税率(三)以人工费为计算基数2.间接费=(人工费)×间接费率3.利润=(人工费)×利润率4.税金=(直接费+间接费+利润)×综合税率例题:某工程以人工费为基础计算建筑安装工程费。
该工程直接工程费为400万元,其中人工费为100万元;措施费为直接工程费的5%,其中人工费占50%;间接费费率为30%,利润率为50%,综合计税系数为3.41%。
则该工程的建筑安装工程含税造价为(D)万元。
A.504.64B.511.75C.517.05D.525.32二)综合单价法计价程序综合单价法分为全费用综合单价和部分费用综合单价,全费用综合单价其单价内容包括直接工程费、措施费、间接费、利润和税金。
由于大多数情况下措施费由投标人单独报价,而不包括在综合单价中,此时综合单价仅包括直接工程费、间接费、利润和税金。
综合单价如果是全费用综合单价,则综合单价乘以各分项工程量汇总后,就生成工程承发包价格。
综合单价如果是部分费用综合单价,如综合单价不包括措施费,则综合单价乘以各分项工程量汇总后,还需加上措施费才得到工程承发包价格。
由于各分部分项工程中的人工、材料、机械含量的比例不同,各分项工程可根据其材料费占人工费、材料费、机械费合计的比例(以字母“C”代表该项比值)在以下三种计算程序中选择一种计算其综合单价。
(一)当C > C0(C0为本地区原费用定额测算所选典型工程材料费占人工费、材料费、和机械费合计的比例)时,可采用以人工费、材料费、机械费合计为基数计算该分项的间接费和利润。
1 分项直接工程费2 间接费=分项直接工程费×相应费率3 利润(分项直接工程费+间接费)×相应利润率4税金=(分项直接工程费+间接费+利润)×综合税率(二)当C < C0以人工费和机械费为计算基础1 分项直接工程费2 其中人工费和机械费人工费+机械费3 间接费=(人工费+机械费)×相应费率4 利润 =(人工费+机械费)×相应利润率5 税金=(分项直接工程费+间接费+利润)×综合税率(三)如该分项的直接费仅为人工费,无材料费和机械费时,可采用以人工费为基数计算该分项的间接费和利润。
1 分项直接工程费2 其中人工费3 间接费=人工费×相应费率4 利润 =人工费×相应利润率5 税金=(分项直接工程费+间接费+利润)×综合税率十二、综合单价计算十三、赢得值法(三个参数,四个指标)例题.某混凝土工程,9月份计划工程量为5000m3,计划单价为400元/m3;而9月份实际完成工程量为4000m3,实际单价为410元/m3,则该工程9月份的进度偏差为( C )万元。
A.-36 B.36 C.-40 D.41十四、因素分析法【连环置换法】(教材例题简化计算)目标值:600×710×1.04=443040元1、第一次置换(630-600)×710×1.04=22152元【产量引起成本增加额】2、第二次置换630×(730-710)×1.04=13104元【单价引起成本增加额】3、第三次置换630×730×(1.03-1.04)=-4599元【损耗率引起成本降减少额】十五、工程预付款扣回未完工程价格中材料费=未完工程价格×材料费比率=工程预付款起扣点=合同价-未完工程价格=合同价-工程预付款/材料费比重=P-M/N例题:某工程合同总价860万元,预付工程备料款的额度为25%,材料费占工程造价的比例为50%,试计算累计工作量起扣点。
【解】工程备料款数额:860×25%=215万元累计工作量起扣点: 860-215/50%=430万元十六、工程价款结算例题:某混凝土结构工程,工程量清单中估计工程量为5000M3,合同规定混凝土结构工程综合单价为600元/m3,并且当实际工程量超过估计工程量10%时,应调整单价,单价调为550元/m3。
工程结束时承包商实际完成混凝土结构工程量为6500m3,则该项工程结算款为( A )万元。
A、385.00B、382.50C、373.75D、357.50十七、调值公式例题:某合同价为30万元的分项工程采用调值公式法进行动态结算。
可调值部分占合同总价的70%,可调值部分由A、B、C三项成本要素构成,分别占可调值部分的20%、40%、40%,基准日期价格指数均为100,结算依据的价格指数分别为110、95、103,则结算的价款为( B )万元。
A. 24. 18B. 30. 25C. 33. 18D. 34. 52十八、双代号网络图时间参数的计算考题题型:1关键线路条数,2、网路图绘图规则 3、计算总时差、自由时差 4、计算最早和最迟时间i持续时间ES i-j EF i-jLF i-jLS i-j TF i-j FF i-jji工作名称持续时间ES i-j EF i-jLF i-jLS i-j TF i-j FF i-j一)、最早开始时间和最早完成时间(计算顺序:自左→向右,加法)1)起始工作最早开始时间为0【这是规定】2)各个工作最早完成时间等于各自工作最早开始时间加上其持续时间。
3)后续工作最早开始时间:①当只有一个紧前工作时,该工作的最早开始时间等于紧前工作的最早完成时间。
②当有多个紧前工作时,该工作的最早开始时间等于各紧前工作的最早完成时间的最大值。
