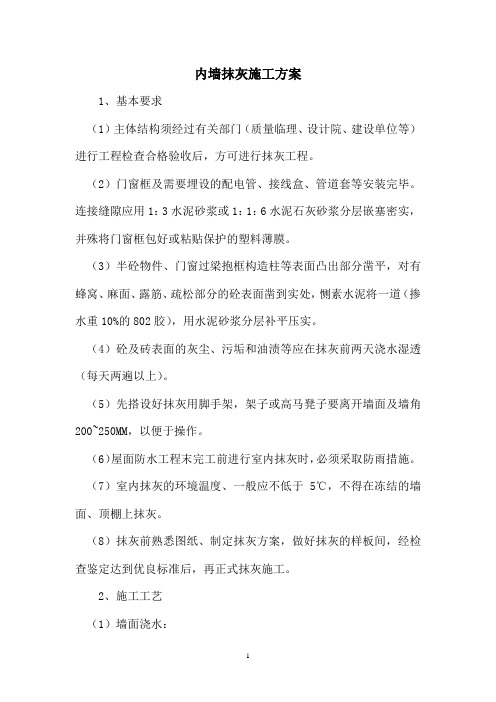

内墙抹灰施工方案1、基本要求(1)主体结构须经过有关部门(质量临理、设计院、建设单位等)进行工程检查合格验收后,方可进行抹灰工程。
(2)门窗框及需要埋设的配电管、接线盒、管道套等安装完毕。
连接缝隙应用1:3水泥砂浆或1:1:6水泥石灰砂浆分层嵌塞密实,并殊将门窗框包好或粘贴保护的塑料薄膜。
(3)半砼物件、门窗过梁抱框构造柱等表面凸出部分凿平,对有蜂窝、麻面、露筋、疏松部分的砼表面凿到实处,恻素水泥将一道(掺水重10%的802胶),用水泥砂浆分层补平压实。
(4)砼及砖表面的灰尘、污垢和油渍等应在抹灰前两天浇水湿透(每天两遍以上)。
(5)先搭设好抹灰用脚手架,架子或高马凳子要离开墙面及墙角200~250MM,以便于操作。
(6)屋面防水工程末完工前进行室内抹灰时,必须采取防雨措施。
(7)室内抹灰的环境温度、一般应不低于5℃,不得在冻结的墙面、顶棚上抹灰。
(8)抹灰前熟悉图纸、制定抹灰方案,做好抹灰的样板间,经检查鉴定达到优良标准后,再正式抹灰施工。
2、施工工艺(1)墙面浇水:墙面应用细管自上面下浇水湿透、一般在抹灰前1D进行,每天不少于两次。
(2)找规矩、做灰饼根据设计图纸要求的抹灰质量等级,按照基层表面平整垂直情况,进行墙面规方。
房间面积较大时应在地上弹出十字中心线,然后按基层面平整度弹出阴角线。
随即吊垂线、引出墙面抹灰层厚度控制线。
经检查确定抹灰层厚度,最薄处不应小于7MM,墙面凹度较大时要分层抹平,每遍厚度宜控制在7~9MM。
套方找规矩后,以此做饼打墩。
灰饼用1:3水泥砂浆做成5CM见方状。
(3)做护面室内墙面、柱面的阳角和门窗洞口的阳角,采用1:2水泥砂浆做明护角(比底灰或冲筋高2MM),护角做成小圆角,切成5CM宽,高度不应低于2M。
门窗口护角做完后应及时用清水刷洗门窗框上的水泥浆。
(4)抹底灰在墙体湿润情况下进行抹底灰。
抹时先薄薄抹一层,不得漏抹,要用力压使砂浆挤入缝隙内,接着分层压实抹平,搓毛、全面进行质量检查,检查底子灰是否平整,阴阳角是否规方整洁等。
1 XXXXX 工程
内 墙 抹 灰 施 工 方 案
编制单位: 编 制 人: 审 核 人: 审 批 人: 日 期:
2 目 录(到二级标题) 1 编制依据 2 工程概况 3 施工安排 4 施工进度计划 5 施工准备与资源配置计划 6 施工方法及工艺要求 7 进度管理计划 8 质量管理计划 9 安全管理计划 10 环境管理计划 11 资源节约管理计划 12 成品保护计划
3 1 编制依据 序号 类 别 文件名称 编 号 1 国家行业规范 建装饰装修工程质量验收规范 GB50210-2011 2 住宅装饰装修工程施工规范 GB50327-2012 3 建筑工程施工质量验收统一标准 GB50300-2013
4 民用建筑工程室内环境污染控制规范 GB50325-2010
预拌砂浆应用技术规程 JGJ/T223-2010 5 合 同 **项目一期工程总承包合同 6 设计文件 **项目一期工程结构设计图纸 7 **项目一期工程建筑设计图纸 8 企业管理文件 9
4 2 工程概况 2.1 工程建设概况一览表 工程名称 **项目一期工程C区 工程性质 建设规模 工程地址 总占地面积 总建筑面积 建设单位 项目承包范围 设计单位 主要分包工程 勘察单位 合同要求 质量 监理单位 工期 总承包单位 安全 工程主要功能或用途
2.2 设计概况 设计抹灰工序: 7厚1:2.5水泥砂浆打底扫毛;7厚1:2.5水泥砂浆找平扫毛;7厚1:2.5水泥砂浆压实赶光。 凡混凝土材质面抹灰,必须先将基层清理平整并涂刷界面处理剂,再进行抹灰;不同墙体材料交界处加钉钢丝网后抹灰,钢丝网与各基层墙体的搭接宽度不应小于300mm。 本工程砂浆采用成品砂浆,施工前需提供砂浆原材料产品合格证书和性能检测报告、进场验收记录、砂浆配合比。
2.3 工程施工条件 1)将混凝土构件、门窗过梁、梁垫、圈梁、组合柱等表面凸出部分凿平。对有蜂窝、麻面、露筋、疏松部分的混凝土表面凿到实处,并刷素水泥浆一道(按规定比例掺加胶粘剂),然后用1:2.5水泥砂浆分层补平压实,把露出的钢筋头和铅丝头剔除清掉;脚手眼、窗台砖、内隔墙与楼板、梁底等处堵严实和补砌整齐。 2)消火栓箱、配电箱安装完毕,背后露明部分应钉上钢丝网,接线盒用纸团堵严,管道穿墙洞必须安装套管,且用1:2.5水泥砂浆或细石混凝土填嵌密实。 3)抹灰前搭好抹灰操作用的脚手架子(或用高马凳子),架子或高马凳子要离开墙或墙角200~250mm,以便于操作。 4)屋面防水工程未完成前进行室内抹灰工程时,必须采取防雨水措施。

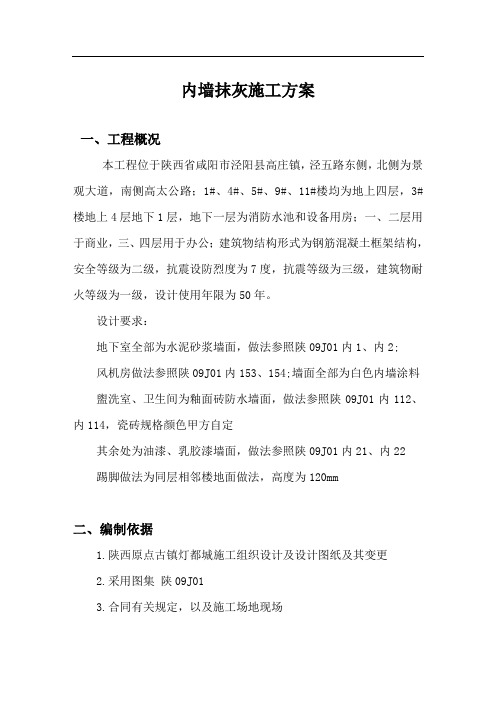

内墙抹灰施工方案一、工程概况本工程位于陕西省咸阳市泾阳县高庄镇,泾五路东侧,北侧为景观大道,南侧高太公路;1#、4#、5#、9#、11#楼均为地上四层,3#楼地上4层地下1层,地下一层为消防水池和设备用房;一、二层用于商业,三、四层用于办公;建筑物结构形式为钢筋混凝土框架结构,安全等级为二级,抗震设防烈度为7度,抗震等级为三级,建筑物耐火等级为一级,设计使用年限为50年。
设计要求:地下室全部为水泥砂浆墙面,做法参照陕09J01内1、内2;风机房做法参照陕09J01内153、154;墙面全部为白色内墙涂料盥洗室、卫生间为釉面砖防水墙面,做法参照陕09J01内112、内114,瓷砖规格颜色甲方自定其余处为油漆、乳胶漆墙面,做法参照陕09J01内21、内22踢脚做法为同层相邻楼地面做法,高度为120mm二、编制依据1.陕西原点古镇灯都城施工组织设计及设计图纸及其变更2.采用图集陕09J013.合同有关规定,以及施工场地现场4.国家的有关法律、法规、规范和技术标准三、施工准备1.技术准备1.1 有关技术人员认真审核图纸,熟悉各部位节点的做法,编制施工方案,经各部门会签,施工前由技术人员对作业队伍进行技术交底。
抹灰工程必须由专业施工队进行施工并持证上岗。
1.2 了解材料性能,掌握施工要点,明确施工顺序。
1.3 提供现场所需技术资料和质量标准,向施工人员进行技术交底,确保工程质量和现场安全无事故。
2.材料准备2.1 水泥:采用325号复合硅酸盐水泥。
有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用。
2.2 砂:中砂,平均粒径为0.35~0.5mm,不得含有草根等杂物。
3.主要机具砂浆搅拌机、磅秤、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。
工程名称:某住宅小区内墙轻质抹灰石膏工程施工建设单位:某房地产开发有限公司施工单位:某建筑工程有限公司施工地点:某住宅小区二、施工依据1. 《建筑装饰装修工程质量验收规范》GB50210-20112. 《抹灰砂浆技术规程》JGJ/T220-20103. 《抹灰石膏》GB/T28627-20124. 《室内装饰装修材料内墙涂料中有害物质限量》GB 18582-20085. 《建筑材料放射性核素限量》GB 6566-20106. 国家、地方有关建筑施工法令、法规及标准三、施工方案1. 施工准备(1)材料准备:根据设计要求,选择符合标准的轻质抹灰石膏、界面剂、网格布等材料。
(2)机具准备:电动搅拌器、搅拌桶、水平尺、刮杠、抹子、灰板、卷尺、线锤、切割机等。
2. 施工工艺流程(1)基层处理:清除墙面浮尘、油污、锈蚀等杂质,确保基层平整、干净。
(2)弹线:根据设计要求,弹出墙面的垂直线、水平线,确保墙面垂直、平整。
(3)界面处理:在基层墙面上涂刷界面剂,提高抹灰层的粘结强度。
(4)抹灰石膏施工:a. 搅拌:将轻质抹灰石膏按比例与清水搅拌均匀,确保无结块。
b. 抹灰:将搅拌好的抹灰石膏均匀涂抹在墙面上,厚度根据设计要求控制。
c. 压实:用抹子压实抹灰层,确保平整、密实。
d. 网格布粘贴:在阴阳角、管道口等部位粘贴网格布,提高抹灰层的抗裂性能。
e. 养护:抹灰完成后,保持室内通风,避免温度过高或过低,使抹灰层充分养护。
3. 质量控制(1)材料质量:确保所用材料符合国家标准,并进行进场验收。
(2)施工质量:严格按照施工工艺进行施工,确保墙面平整、垂直、无裂缝。
(3)验收标准:按照《建筑装饰装修工程质量验收规范》GB50210-2011进行验收。
四、施工进度安排1. 施工准备:3天2. 基层处理:2天3. 弹线:1天4. 界面处理:1天5. 抹灰石膏施工:7天6. 养护:3天总计:17天五、安全措施1. 施工现场设置安全警示标志,确保施工安全。
内墙抹灰施工方案一、编制依据图纸设计要求、现行《建筑装饰装修工程质量验收规范》GB50210-2011、建筑施工手册。
二、设计要求(一)砖墙面水泥砂浆抹灰(内32)1、9厚1:3水泥打底扫毛;2、5厚1:1:6水泥砂浆抹灰找平;(二)砼或砌块墙面水泥砂浆抹灰(内33)1、刷素水泥浆一道甩毛(内掺建筑胶)2、9 厚1:3 水泥砂浆抹灰扫毛;3、5 厚1::2.5 水泥水泥砂浆抹面;(三)水泵房墙面水泥砂浆(矿棉吸声板墙)1、砼墙面刷素水泥浆一道(内掺建筑胶);砖墙面刷(抹)界面剂一道(砖墙面先用水湿润);2、9 厚1:3 水泥砂浆打底扫毛;3、 6 厚1:2.5 水泥砂找平;(四)内墙瓷墙面抹灰(主楼)1、砼墙面刷素水泥浆一道(内掺建筑胶);砖墙面刷(抹)界面剂一道(砖墙面先用水湿润);2、9 厚1:3 水泥石灰膏砂浆抹灰扫毛3、1.5 厚聚合物水泥基复合防水涂料防水层;施工部署本工程主体结构质量达到了“清水”砼标准,内墙抹灰只考虑砖块墙面抹灰和局部达不到装饰抹灰效果的砼结构构件部位。
另外,为了减少施工工序和工种繁杂,在确保工程质量的前提下,计划将厕所墙面防水层以内和地下室吸声墙面找平层以内抹灰施工并入内墙抹灰施工。
抹灰工程组织:为了保证抹灰工程的施工质量,组建一个技术过硬,管理高效,作风严谨的抹灰工程管理组织及班组极其重要,为此计划明确如下:1、管理职能,工作任务2、抹灰施工必须严格实行“三检”制度、技术交底制度、“样板”抹灰制度,“样板”完成后需经项目部、监理单位、建设单位检查符合要求后方可大面积施工。
四、技术要求1、材料要求:砂子采用渭河中砂,含泥量不得超过1%;水泥采用建设单位认厂家的的P.C32.5硅酸盐水泥,水泥进场必须附有出厂检验报告、合格证,并在监理工程师的见证下抽样送试复检其安定性,;每批水泥不超200吨,库存超过三个月必须复试其强度。
外加剂进场必须进行抽样复试,水泥砂浆中可加入相适应的增塑剂;2、施工要求:1砖墙面抹灰前一天必须浇水湿润透;清除基层灰尘、污垢、用素水泥浆加建筑胶(或界面剂)甩毛。
青建集团股份公司施工方案内墙抹灰施工方案批准:审核:编制:二〇一八年十一月内墙抹灰施工方案目次1工程概况 (1)2施工准备及部署 (2)3设计要求 (2)4施工条件 (3)5施工方法及操作要点 (4)6质量要求 (5)7安全文明施工 (6)8编制依据 (7)1工程概况本工程为×××××项目,建筑层数12层,框架剪力墙结构,一层、二层、十一层层高为4.5米,三至五层层高为3.6米,其余楼层层高3.9米,总建筑面积20479.34㎡,工程造价约6700万元。
内墙砌体材料为普通加气混凝土砌块,外墙砌体材料为YTONG砂加气混凝土自保温砌块。
内墙抹灰为普通抹灰。
2施工准备及部署2.1技术准备2.1.1认真审查熟悉施工图纸、图纸会审记录及施工组织设计,掌握各部位结构特点以及施工难点,分清楚哪些是供暖房间哪些是非供暖房间,对现场专业工长进行书面形式技术交底。
2.1.2根据施工组织设计编制施工方案,报批完成后,由项目技术负责人主持召开施工交底会议,让有关人员熟悉掌握抹灰的施工方法、工艺流程、以及各项管理措施,明确各自职责。
2.1.3技术质量部有关人员认真学习规范,以便在施工中严格执行。
2.2.4遵循“样板先行”的原则,在楼内选取一间墙体进行各工序样板施工,符合国家验收标准后再大面积展开。
2.2.5协同安装公司,对工序交接、施工相冲突的地方进行协调2.2机具准备2.3材料准备2.4施工人员计划人员计划:计划施工人员瓦工20人,普工5人。
2.5施工部署根据本工程的实际情况,计划按楼层平行施工,每两层同时施工,本层完成后转下层逐层施工。
由上往下逐层施工。
现场布置QTZ80塔吊一台用于材料垂直运输,砂浆搅拌机一台用于砂浆搅拌。
内墙施工计划总工期30天。
3设计要求3.1内墙面做法:3.1.1面砖墙面(内墙8C):①2厚配套专用界面砂浆批刮;②7厚1:1:6水泥石灰砂浆;③6厚1:0.5:2.5水泥石灰砂浆;④素水泥浆一道;⑤4-5厚1:1水泥砂浆加水重20%建筑胶粘结层;⑥5-7厚面砖,白水泥擦缝或填缝剂填缝。
目录一、工程概况 (2)1.1、该工程的建设主体 (2)1.2、工程地址及概况 (2)二、编制依据 (2)三、内墙抹灰做法: (3)四、施工部署 (4)4.1、施工准备 (4)4.2、项目管理机构 (5)4.3、机械、设备、材料、劳动力配置 (5)五、施工工艺 (6)5.1、工艺流程: (6)5.2、基层清理 (7)5.3、浇水湿润 (7)5.4、吊垂直、套方、找规矩、做灰饼 (7)5.5、做护角 (7)5.6、抹底灰 (8)5.7、修抹预留孔洞、配电箱、槽、盒 (8)5.8、粘钉钢丝网 (8)5.9、抹罩面灰 (8)六、质量要求 (8)6.1、材料要求 (9)6.2、技术要求 (9)6.3、质量要求 (9)6.4、安全要求 (9)6.5、环境要求 (9)七、质量标准 (10)7.1、主控项目 (10)7.2、一般项目 (10)八、成品保护 (11)九、安全文明施工措施 (11)9.1 、安全措施 (11)9.2、环保措施 (12)蔚蓝青城II 期工程内墙抹灰工程专项施工方案一、工程概况1.1、该工程的建设主体建设单位:西安天朗置业有限公司设计单位:宁波市明州建筑设计院有限公司监理单位:陕西省古都工程监理公司施工单位:浙江城建建设集团有限公司质监单位:西安市大兴新区建设工程质量安全监督站1.2、工程地址及概况(1)工程地址:西安市大兴东路与桃园南路延伸段交汇处西北角。
(2)3 号馆工程概况:3 号馆建筑为地下一层,地上三层,建筑高度17.500m ,结构形式采用全现浇框架结构;设计使用年限均为50 年,安全等级为二级。
建设规模:建筑面积5313.40 ㎡(3)幼儿园工程概况:幼儿园建筑为地上四层,建筑高度18.1m ,结构形式采用现浇框架结构;设计使用年限均为50 年,安全等级为二级。
建设规模:建筑面积:4892.41 ㎡。
本建筑设计正负零米以下墙体为240 厚砖砌体,正负零米以上为200 厚加气混凝土砌块填充墙,局部墙体厚度100mm 。
碧海湾花园工程施工方案内墙抹灰工程施工方案一、适用范围本方案适用于碧海湾花园工程内墙体抹灰工程。
二、编制依据1.碧海湾花园工程施工图2.JGJ98-2000 《砌筑砂浆配合比设计规程》3.GB50210-2001 《建筑装饰工程施工及验收规范》4.建筑施工手册(第三版)5.《建筑工程施工质量验收统一标准》6.《非承重砌体及饰面工程施工与验收规范》(SJG 14-2004)三、施工准备1.材料a)水泥: 32.5R以上普通硅酸盐水泥。
b)砂子:中砂,使用前过5mm孔径筛子。
c)粘接剂:801胶d)钢丝网:网眼尺寸20mm,直径ф1mm,宽度为300mm。
e)甩浆:素水泥浆+内掺水重25%的801胶。
2.内墙抹灰作业条件a)必须经过有关部门进行结构工程验收(墙面无蜂窝、麻面),将混凝土墙表面凸出部分剔平,把外露钢筋头和扎丝头等事先剔除掉,合格后方可进行抹灰工程。
并弹好建筑1米水平线、300墙体检查线,对模糊不清的检查线要重新弹线。
b)抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固及需要埋设的配电管、接线盒、管道套管是否固定牢固。
门口钉设板条或铁皮保护。
铝合金门窗框下口边缝用1:3干硬性聚合物水泥砂浆塞堵密实,其余三边打入发泡胶。
c)管道穿越的墙洞和楼板洞的预留洞在安装管道后用1:3干硬性水泥砂浆或C20细石混凝土填塞密实,有防水要求部位的墙洞、楼板洞要另行处理;接线盒需堵严;墙体预留或后砌墙上切割的线槽,在线管安装好后,先把缝隙用1:2水泥砂浆填满,之后钉好钢丝网并经现场预通,预打压合格。
d)抹灰前,先用扫帚将墙面和板面的废余砂浆、灰尘、污垢、油渍等冲洗干净,将墙面杂物清理干净,并将凸出的混凝土剔平,修补基层面清理干净,经过验收后方可用素水泥浆(内掺内掺水重25%的801胶)甩浆。
e)抹灰前,不同材料交接处须先挂设300宽钢丝网,线盒周边挂设5cm宽的钢丝网,水电线槽开槽后挂300宽的钢丝网,后砌墙门边、过梁处沿45°角挂设500长、300宽的钢丝网,外悬挑墙体满挂钢丝网,混凝土墙、梁与砌体墙交接处有高差时,须先用水泥砂浆抹成斜坡过渡,再挂设钢丝网。
XXXX楼工程内墙抹灰施工方案一、编制根据1、XXXX楼工程施工图纸,有关原则图集。
2、XXXX楼工程施工组织设计。
3、《建筑工程施工质量验收统一规范》GB50300-及国家旳有关法律、法规、规范和技术原则。
二、工程概况XXXX楼工程,建筑层数5层+闷顶层,建筑面积XXXXm2,采用一般抹灰,抹灰范畴为室内混凝土柱、梁及加气混凝土砌块墙。
水泥砂浆抹灰,水泥:砂体积比为1:3。
不同材质、水电洞口剔凿处加铺玻璃丝网格布避免裂缝,400mm宽每边200mm。
实验室、准备室、走道内均贴1500高面砖墙裙。
三、材料规定1、水泥:水泥采用P.C 32.5复合硅酸盐水泥,进场时需校核生产许可证及水泥标号、出厂日期、水泥品种与否与证明相符,然后按取样规定送实验室检测,实验合格后方可使用。
2、砂:中砂,平均粒经为0.35~0.5mm,使用前应过5mm孔径筛子。
不得具有泥土、草根、杂质等其他有机、有害物体。
3、石灰膏:石灰膏内不得具有未熟化旳颗粒和其她杂质。
4、甲方供应钢丝网、碱性网格布、抗裂砂浆等材料已到场。
四、重要机具重要机具:砂浆搅拌机、平锹、筛子(孔径5mm),窄手推车、大桶、灰槽、灰勺、刮杠、、扫帚、錾子、锤子、钳子、钉子、托线板、工具袋等。
五、作业条件1、一方面必须经济宁市北湖质检站、设计单位等有关部门进行构造工程验收,合格后方可进行抹灰工程,并弹好+50cm水平线。
2、将过梁、混凝土墙面及砖砌墙等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%旳801胶),用1:3水泥砂浆分层补平;脚手眼塞堵密实,外露钢筋头、铅丝头等要清除净,窗台砖补齐;内隔墙与楼板、梁底等交接处用斜砖砌严实。
3、管道穿越墙洞和楼板洞及时安放套管,并用1:3水泥砂浆抹平。
4、加气混凝土墙等基体表面旳灰尘、污垢和油渍等清除干净,并洒水湿润。
5、根据室内高度和抹灰现场旳具体状况,提前搭好操作用旳高凳和架子,架子要离开墙面及墙角200~250mm,以利操作。
内墙石膏抹灰工程施工方案一、施工准备1. 项目名称:内墙石膏抹灰工程2. 工程概述:内墙石膏抹灰是对新建房屋内墙进行装修的第一道工序,其施工质量直接影响到后续装修装饰的效果和使用寿命。
3. 施工地点:本次施工的具体地点为XX小区X栋X单元X号房间。
4. 施工单位:施工单位为XX装饰施工队。
5. 施工人员:施工队由具备丰富经验和技术的工人组成,其中包括抹灰工、劳务工、质检人员等。
二、施工前准备工作1. 安全准备在进行施工前,施工单位需成立安全生产领导小组,并制定施工安全生产方案,明确安全生产责任人和安全生产工作措施,确保施工期间的安全生产。
2. 施工材料准备施工前需要准备好所需的抹灰材料,包括石膏粉、抹灰用水泥、石膏砂浆、水、添加剂等。
3. 施工设备准备施工前需要准备好所需的施工设备,包括抹灰工具、砌筑工具、搅拌机、抹灰机、脚手架、安全带等。
4. 施工现场准备施工现场需要进行清理、整理,确保施工场地整洁、无障碍,并进行临时工程防护,确保施工期间的安全。
5. 管理准备施工前需要制定好施工计划、质量标准、验收标准,明确各分部工程的施工流程、工艺及质量要求,并进行施工管理人员的培训。
三、施工工序及方法1. 基层处理检查墙体结构和基层状况,对墙体进行清理、修补,确保墙面平整、结构牢固。
2. 基层处理方法a. 对于新建的混凝土墙面,需进行表面处理,去除浮浆、水泥渣等,确保墙面无尘、无油污。
b. 对于老旧墙体,需进行修补和刮毛,确保基层结构牢固。
3. 防水处理在墙面基层处理完成后,进行防水处理,涂刷防水涂料,确保墙体不受潮湿影响。
4. 石膏砂浆抹灰在墙体基层处理和防水处理完成后,进行石膏砂浆抹灰,采用机械抹灰或手工抹灰的方式进行。
5. 石膏砂浆抹灰方法a. 机械抹灰:将石膏砂浆放入抹灰机中,通过机械振动和压实的方式进行抹灰,确保墙面平整。
b. 手工抹灰:将石膏砂浆放入抹灰板中,通过手工抹灰的方式进行抹灰,确保墙面光滑。
目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (2)3.1材料准备 (2)3.2机具准备 (2)3.3技术准备 (2)四、作业条件 (2)五、施工工艺 (3)5.1内墙抹灰工艺流程 (3)5.2顶棚抹灰工艺流程 (3)六、施工要点 (3)(一)内墙抹灰 (3)(二)顶棚抹灰 (6)七、成品保护 (7)八、质量保证措施 (7)九、质量标准 (8)9.1主控项目 (8)9.2一般项目 (8)十、安全文明要求 (9)一、编制依据工程结施图、建施图、图纸会审、设计变更、图审文件等施工组织设计《建筑装饰装修工程质量验收规范》 GB50210-2001二、工程概况本建设工程位于佛山市禅城区澜石二路北侧地块,14#、15#、16#楼为保障性住房,位于场区北侧,9#楼为安置房,总建筑面积为12.2万㎡,地下2层。
其中14#楼地上32层,总建筑高度96.5M,15#、16#楼地上33层,总建筑高度102.1m。
本工程采用冲孔桩基础、筏板基础和天然基础;14#楼为框架剪力墙结构,15#、16#楼为剪力墙、部分框支剪力墙结构。
14#楼首层到二层为商业用房,三层以上为住宅用房。
15#、16#楼首层到三层为商业用房,四层以上为住宅用房。
9#楼为框架剪力墙结构。
根据施工图纸设计,墙面和顶棚做法如下:2.1混合砂浆内墙面,适用于公共部位、住宅套内、设备房等·3厚外加剂专用砂浆抹基面刮糙或界面剂一道(抹前先将墙面用水湿润)·12厚M5水泥石灰砂浆打底扫毛划出纹道·8厚M5水泥石灰砂浆找平压光2.2水泥砂浆内墙面,适用于厨房、卫生间等·3厚外加剂专用砂浆抹基面刮糙或界面剂一道(抹前先将墙面用水湿润)·9厚1:3水泥砂浆打底压实抹平2.3顶棚,适用于住宅阳台。
·钢筋混凝土板底面清理干净·12厚M5水泥石灰砂浆打底扫毛划出纹道·8厚M5水泥石灰砂浆找平压光三、施工准备现场设集中砂浆搅拌站,采用施工电梯进行垂直运输。
3.1 材料准备3.1.1 水泥:32.5级普通硅酸盐,并有出厂证明、实验报告;3.1.2 砂子:中砂,含泥量不超过5%,过5mm孔径筛,砂颗粒要求坚硬洁净,不得含有粘土(不超过2%)、草根、树叶、碱物质及其他有机物等有害物质;3.1.3 建筑胶水:采用108胶。
3.2 机具准备搅拌机、木抹子、铁抹子、阴阳角抹子、筛子、窄手推车、大桶、灰槽、灰勺、靠尺、八字靠尺、5-7mm厚方口靠尺、长毛刷、排笔、钢丝刷、笤帚、胶皮水管、小水桶、粉线袋、锤子、钳子、托线板等。
3.3 技术准备3.3.1 抹灰前,认真熟悉图纸,核实门窗洞口及各种预留洞口位置和尺寸;3.3.2 做好各种材料的产品合格证书、性能检测报告、进场验收记录、复验报告及材料适配的检查和验收工作;3.3.3 做好对工人的技术交底工作;3.3.4 大面积施工前,先做样板间,经验收合格后方可大面积施工。
四、作业条件4.1 弹好墙身线、轴线,门窗洞口等各种预留洞口位置符合要求;4.2 水电线管、线盒、安装并固定完毕且位置准确,管线、盒边已修补完毕;4.3 有关消防箱、管线、线盒安装完毕并且位置准确;4.4 根据室内高度和抹灰现场的具体情况,准备好抹灰高凳或脚手架,架子离开墙面及墙角200~250mm。
五、施工工艺5.1 内墙抹灰工艺流程基层处理→浇水湿润→吊直、套方、找规矩、贴灰饼→墙面冲筋→做护角→抹底灰→抹面层灰→养护5.2 顶棚抹灰工艺流程基层处理→弹水平基准线→浇水湿润→刷结合层→抹底、中层灰→抹面层灰→养护六、施工要点(一)内墙抹灰6.1.1 基层处理a、将过梁、圈梁、构造柱、混凝土墙柱、顶板等表面凸出部分、胀模部位剔平;对蜂窝、麻面等应剔到实处,刷素水泥浆一遍,然后用1:3水泥砂浆分层补平;混凝土表面有浮灰部位用钢丝刷彻底刷干净,外露钢筋头、铁钉、丝杆头、铁丝头等要剔除干净;b、混凝土表面冲洗干净、晾干。
然后用1:1水泥砂浆掺水泥重10%的108胶,用扫帚扫至光滑混凝土面上,初凝后用水养护,直至水泥砂浆疙瘩粘满混凝土表面并达到较高强度(手掰不掉)为止;c、抹灰前将混凝土表面冲洗湿润;d、穿越墙体和楼板的孔洞应及时安放套管,并用细石混凝土填嵌密实,电线管、消火栓箱、配电箱安装完毕;f、砌体墙表面的灰尘,污垢和油渍等清除干净,并洒水湿润;g、砌体墙与混凝土柱、墙、梁等不同材料结合处钉铁丝网加强,铁丝网要求平整、固定牢固,铁丝网在基体接缝两侧搭接宽度各≥150mm;6.2 浇水湿润一般在抹灰前一天,用胶皮管顺墙自上而下浇水湿润,每天宜浇水两遍,使渗水深度达到8~10mm,同时保证抹灰时墙面不显浮水。
6.3 吊垂直、套方、找规矩、做灰饼:四角规方,横线找平,立线吊直,弹出准线和墙裙、踢脚板线6.3.1 用托线板检查墙面平整度和垂直度,确定抹灰厚度(最薄处一般不小于7mm);6.3.2 在墙的上角各做一个标准灰饼(用M5水泥石灰砂浆),大小50mm 见方,根据室内抹灰要求选择下灰饼的正确位置;6.3.3 钉子钉在左右灰饼附近墙缝里挂通线,并根据通线位置每隔1.2~1.5m 上下加做若干标准灰饼;6.4 做护角室内墙面、柱面的阳角和门洞口的阳角,用1:2水泥砂浆抹护角,护角高度自地面以上1.8m,每侧宽度不小于50mm,具体做法如下:6.4.1 将阳角用方尺规方,靠门窗框一边以框墙空隙为准,另一边以标筋厚度为准,在地面划好准线,根据抹灰层厚度粘稳靠尺板并用托线板吊垂直;6.4.2 在靠尺板的另一边墙角分层抹护角的水泥砂浆,其外角与靠尺板外口平齐;6.4.3 一侧抹好后把靠尺板移到该侧用卡子稳住,并吊垂线调直靠尺板,将护角另一面水泥砂浆分层抹好;6.4.4 轻手取下靠尺板,待护角的棱角稍收水后,再用捋角器和水泥浆捋出小圆角;6.4.5 在阳角两侧分别留出护角宽度尺寸,将多余的砂浆以45°斜面切掉。
6.5 抹底层灰标筋具有一定强度后,在两标筋之间用力抹上底灰,用抹子压实搓毛。
6.5.1 混凝土基层,宜先刷108胶素水泥浆(掺水泥重10%的108胶,水灰比0.4~0.5)一道,采用水泥砂浆或混合砂浆打底,抹底灰应控制每遍厚度5~7mm,分层与冲筋抹平,并用大杠刮平,找直,木抹子搓毛;6.5.2 加气混凝土块基层,先刷一道108胶素水泥浆(掺水泥重10%的108胶,水灰比0.4~0.5),随刷随抹水泥混合砂浆,分遍抹平,大杠刮平,木抹子搓毛,终凝后开始养护。
6.6 抹中层灰6.6.1 中层灰应在底层灰干至六七成后进行,抹灰厚度以垫平标筋为准,并使其稍高于标筋;6.6.2 中层灰做法与底层灰相同,加气混凝土中层灰宜用中砂;6.6.3 砂浆抹后,用刮杠按标筋刮平,并用木抹子搓压,使表面平整密实;6.6.4 在墙的阴角处用方尺上下核对方正,然后用阴角器上下拖动搓平,使室内四角方正。
6.7 抹面层灰从阴角开始,宜两人同时操作,一人在前面上灰,另一人紧跟在后面找平并用铁抹子压光。
罩面使应由阴、阳角开始,先竖向(横向)薄薄刮一遍底,再横向(竖向)抹第二遍。
阴阳角处用阴阳角抹子捋光,墙面在用铁抹子压一遍,然后顺抹子纹压光,待表面无明水后,用刷子蘸水按垂直于地面方向轻刷一遍,使其面层颜色一致。
6.8 养护抹完灰后及时洒水养护。
(二)顶棚抹灰6.2.1 基层处理清除基层浮灰、油污、隔离剂,凹凸处应填补或剔凿平整。
抹灰前应用清水湿润并刷素水泥浆(水灰比0.4~0.5)一道。
6.2.2 弹线根据墙柱上弹出的50线,用粉线在顶板下100mm的四周墙上弹出一条水平线,作为抹灰的水平控制线,目测控制其平整度,已无明显高低和接槎痕迹为准。
6.2.3 抹底、中层灰抹底层灰前顶棚基层满刷一道108胶素水泥浆或刷一道水灰比为0.4的素水泥浆后,紧跟着顺模板木纹方向垂直,用铁抹子用力抹实,底子抹完后抹第二道找平。
6.2.4 抹面层灰待底层灰六七成干时,再抹面层灰。
6.2.5 养护抹完灰后及时湿水养护。
6.3 窗洞口按洞口尺寸每边距洞口50mm处留出窗安装间隙,多余砂浆以45°斜面切齐。
6.4 进户门洞口处、水电管井抹至距洞口边20mm处,余砂浆以45°斜面切齐。
6.5 每层抹灰前均应先检查上层抹灰有无空裂现象,如有空裂,应剔凿后返修再抹灰。
6.6 抹灰完成后应将墙面上的灰浆及落地灰及时清除、打扫干净。
6.7 烟道周边与墙体交接处,应挂铁丝网,铁丝网在基体接缝两侧搭接宽度各≥150mm。
6.8 卫生间内墙h+30标高以下部位预留,待卫生间防水施工完毕后再施工。
6.9 阳台部位墙体属于外墙抹灰范围。
七、成品保护7.1 施工过程中,搬运材料、机具以及使用小手推车时,要特别小心,防止碰、撞、磕划墙面、门、窗洞口等;7.2 当抹灰层未充分凝结硬化前,防止快干、水击、撞击、振动和挤压,以保证灰层不受损伤和有足够强度;7.3 施工时不得在楼地面上和休息平台上拌合灰浆,对休息平台、地面和楼梯踏步要采取保护措施;7.4 保护好墙上已安装的配件、线槽、盒、通风箅子等室内设施,,防止施工时灰浆漏入或堵塞。
对被砂浆粘上、污染的要及时清刷干净;7.5 拆除脚手架、跳板、高马镫时要加倍小心,轻拿轻放,集中堆放整齐,以避免撞坏门口、窗口、墙面或棱角等;八、质量保证措施8.1 每一班组进场施工前,必须先做样板,验收合格后方可进行大面积施工;8.2 作好技术交底,严格按照设计图纸、施工方案、国家行业标准及相关规范要求进行施工, 对施工中不符合方案要求的要立刻进行整改;8.3 抹灰所用材料质量符合施工方案、设计图纸要求及相关规范要求;8.4 相同材料、工艺和施工条件的室内抹灰工程每50个自然间应划为一个检验批,不足50间也应划分一个检验批,室内每个检验批应至少抽查10%,并不得少于3间;相同材料、工艺和施工条件的室外抹灰工程每1000m2划分为一个检验批,不足500m2应划分一个检验批,室外每个检验批每100m2应至少抽查一处,每处不得小于10m2;8.5 空洞、线槽、线盒和管道周边抹灰层应尺寸正确、边缘整齐、光滑、接槎平整;8.6 设置专人负责砌筑工程质量,施工中做好自检;8.7 不使用过期水泥,计量要准确,保证砂浆的搅拌时间,砂浆试块的制作、养护、试压应符合有关规定。
九、质量标准9.1 主控项目9.1.1 抹灰前基层表面的尘土、污垢、油渍等应清除干净,并洒水湿润;9.1.2 一般抹灰所用材料的品种和性能应符合设计要求。
水泥的凝结时间和安定性复验应合格。
砂浆的配比应符合设计要求;9.1.3 抹灰工程应分层进行,当抹灰厚度≥35mm时,应采用加强措施。
不同材料基体交接处表面的抹灰,应加钉300mm宽金属网,每侧150mm;9.1.4 抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱落、空鼓,面层无爆灰和裂缝;检查方法:检查砌块的产品合格证书、产品性能检测报告和砂浆试块试验报告。
