隧道施工超前地质预报 ppt课件
- 格式:ppt
- 大小:11.37 MB
- 文档页数:105

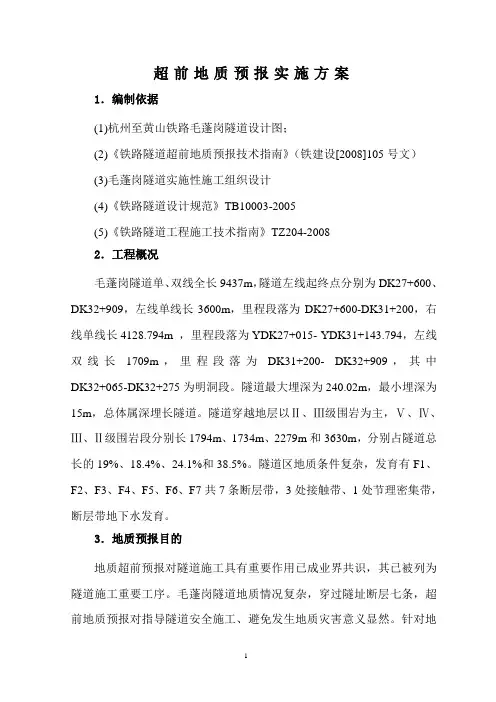

超前地质预报实施方案1.编制依据(1)杭州至黄山铁路毛蓬岗隧道设计图;(2)《铁路隧道超前地质预报技术指南》(铁建设[2008]105号文)(3)毛蓬岗隧道实施性施工组织设计(4)《铁路隧道设计规范》TB10003-2005(5)《铁路隧道工程施工技术指南》TZ204-20082.工程概况毛蓬岗隧道单、双线全长9437m,隧道左线起终点分别为DK27+600、DK32+909,左线单线长3600m,里程段落为DK27+600-DK31+200,右线单线长4128.794m ,里程段落为YDK27+015- YDK31+143.794,左线双线长1709m,里程段落为DK31+200- DK32+909,其中DK32+065-DK32+275为明洞段。
隧道最大埋深为240.02m,最小埋深为15m,总体属深埋长隧道。
隧道穿越地层以Ⅱ、Ⅲ级围岩为主,Ⅴ、Ⅳ、Ⅲ、Ⅱ级围岩段分别长1794m、1734m、2279m和3630m,分别占隧道总长的19%、18.4%、24.1%和38.5%。
隧道区地质条件复杂,发育有F1、F2、F3、F4、F5、F6、F7共7条断层带,3处接触带、1处节理密集带,断层带地下水发育。
3.地质预报目的地质超前预报对隧道施工具有重要作用已成业界共识,其已被列为隧道施工重要工序。
毛蓬岗隧道地质情况复杂,穿过隧址断层七条,超前地质预报对指导隧道安全施工、避免发生地质灾害意义显然。
针对地质超前预报工作的特点和目前常用技术,以及本隧道的工程地质和水文地质条件,在设计资料基础之上,本方案提出了一套综合的地质超前预报方法;其主要包括隧道所在地区地质分析与宏观预报、隧道洞身不良地质体地质超前预报、超前钻探等三个部分。
方案同时提出了隧道实施地质超前预报的一般程序,以及探测设备配置计划和机构组织方案。
4.地质预报方法(1)隧道地区地质分析与宏观预报对隧道区域进行一次地面地质调查,在数据分析的基础上做好宏观预报。
