线路杆塔拆除施工作业票
- 格式:doc
- 大小:18.00 KB
- 文档页数:1

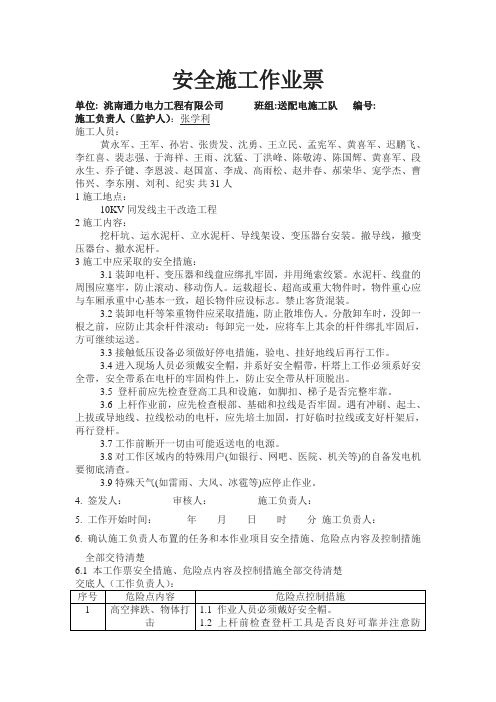

安全施工作业票单位:洮南通力电力工程有限公司班组:送配电施工队编号:施工负责人(监护人):张学利施工人员:黄永军、王军、孙岩、张贵发、沈勇、王立民、孟宪军、黄喜军、迟鹏飞、李红喜、裴志强、于海祥、王雨、沈猛、丁洪峰、陈敬涛、陈国辉、黄喜军、段永生、乔子键、李恩波、赵国富、李成、高雨松、赵井春、郝荣华、宠学杰、曹伟兴、李东刚、刘利、纪实共31人1施工地点:10KV同发线主干改造工程2施工内容:挖杆坑、运水泥杆、立水泥杆、导线架设、变压器台安装。
撤导线,撤变压器台、撤水泥杆。
3施工中应采取的安全措施:3.1装卸电杆、变压器和线盘应绑扎牢固,并用绳索绞紧。
水泥杆、线盘的周围应塞牢,防止滚动、移动伤人。
运载超长、超高或重大物件时,物件重心应与车厢承重中心基本一致,超长物件应设标志。
禁止客货混装。
3.2装卸电杆等笨重物件应采取措施,防止散堆伤人。
分散卸车时,没卸一根之前,应防止其余杆件滚动:每卸完一处,应将车上其余的杆件绑扎牢固后,方可继续运送。
3.3接触低压设备必须做好停电措施,验电、挂好地线后再行工作。
3.4进入现场人员必须戴安全帽,并系好安全帽带,杆塔上工作必须系好安全带,安全带系在电杆的牢固构件上,防止安全带从杆顶脱出。
3.5 登杆前应先检查登高工具和设施,如脚扣、梯子是否完整牢靠。
3.6 上杆作业前,应先检查根部、基础和拉线是否牢固。
遇有冲刷、起土、上拔或导地线、拉线松动的电杆,应先培土加固,打好临时拉线或支好杆架后,再行登杆。
3.7工作前断开一切由可能返送电的电源。
3.8对工作区域内的特殊用户(如银行、网吧、医院、机关等)的自备发电机要彻底清查。
3.9特殊天气(如雷雨、大风、冰雹等)应停止作业。
4. 签发人:________ 审核人:________ 施工负责人:________5. 工作开始时间:_____ 年__ 月__ 日__ 时__ 分施工负责人:________6. 确认施工负责人布置的任务和本作业项目安全措施、危险点内容及控制措施全部交待清楚6.1 本工作票安全措施、危险点内容及控制措施全部交待清楚7. 工作结束时间:_____ 年__ 月__ 日__ 时__ 分施工负责人:________。
2024年安全施工作业票制度1 目的为了规范安全施工作业票的使用工作,特制订本制度。
2 适用范围本制度适用于公司所属各施工现场对安全施工作业票的使用管理工作。
3 引用文件(无)4 术语与定义(无)5 职责5.1 项目部安全监察部门负责安全施工作业票的审核,及安全施工作业票措施落实情况的审查,并备案。
5.2 各专业公司负责安全施工作业票的填写及具体实施。
6 具体内容6.1 需办理安全施工作业票的作业范围a)起重机满负荷起吊,两台及以上起重机抬吊作业,移动式起重机在高压线下方及其附近作业,起吊危险品;b)超载、超高、超宽、超长物件和重大、精密、价格昂贵设备的装卸及运输;c)油区进油后明火作业,在发电、变电运行区作业,高压带电作业及临近高压带电体作业;d)特殊高处脚手架、金属升降架、大型起重机械拆除、组装作业;e)水上作业,沉井、沉箱、金属容器内作业;f)杆塔、架线作业,重要越线架的搭设与拆除;g)土石方爆破、导地线爆压;h)其他危险作业。
6.2 安全施工作业票由专业公司班组技术员或负责该项工程的技术人员,在施工前填写,交由工地专责工程师(技术负责人)审核后,报项目部安全监察部门审核,再报请项目部总工审批后生效。
6.3 安全施工作业票审批后,施工前由施工单位专责工程师(或技术员、施工负责人)向参加该项工作的有关人员进行交底,使每个施工人员明了各自的职责,并严格按安全施工作业票要求的内容进行施工。
6.4 项目部安全监察部门不定期检查安全施工作业票的执行情况。
7 相关文件(无)8 相关记录2024年安全施工作业票制度(二)1. 引言在建筑施工过程中,安全是一项最重要的任务。
为了保障建筑工地的安全,减少事故的发生,保护工人的生命财产安全,必须建立健全的安全施工作业票制度。
本文将就2024年的安全施工作业票制度进行详细介绍。
2. 作业票的定义和作用作业票是在施工现场针对某项具体的施工作业所发放的工作指导单,用以明确作业项目、工期、要求、方法及相关安全措施,对工作人员进行作业指导。
2024年杆塔整体组立安全施工作业票1、高空作业人员作业前,必须系好安全带(绳),并拴在牢固的构件上。
2、施工现场布设应符合技术措施要求,起吊前施工负责人必须亲自检查现场整体布置情况,作业人员应认真检查各自操作项目的现场布置情况。
3、整立杆塔应统一指挥讯号,整立过程必须保持指挥联络信号畅通。
因地形所限当指挥人员看不见各处操作者时,应设专人传递信号或使用对讲机联络。
4、整立杆塔过程严格控制主牵引地锚、抱杆顶点、制动系统中心及杆塔中心四点必须保持在同一垂直面上;杆塔头部离地0.8m时,应停止牵引,检查各部位受力情况并进行冲击试验,确认无误后方可继续起立;倒落式抱杆脱帽时,杆塔应及时带上反向临时拉线,随起立速度适当放出;当杆塔起吊到70度左右时应减慢牵引速度;当杆塔起吊到80度左右时应停止牵引,利用临时拉线将杆塔调正直。
5、起立过程各值守人员发现问题及异常情况后立即报告施工负责人。
6、采用人字倒落式抱杆起立杆塔时两抱杆根部应基本保持水平,受力一致;抱杆根部应有防沉措施和防滑措施;根部受力后发生不均匀沉陷时,应及时调整抱杆;抱杆坑较深时应提前挖好反向马道以防抱杆受折。
7、整立杆塔时在永久拉线未装好之前不准拆除临时拉线,转角杆的内角拉线待架好线后方可拆除。
8、在杆塔起吊过程中工作人员不得在杆塔和牵引系统后方停留,看守杆根人员不宜下坑找正,如需下坑时应停止牵引,在工作负责人的监护下并站在起立方向的侧面工作。
9、组立的杆塔不得利用临时拉线过夜,需要过夜时,应对临时拉线采取安全措施2024年杆塔整体组立安全施工作业票(2)一、施工单位:(填写具体单位名称)二、工程项目:(填写具体工程项目名称)三、施工地点:(填写具体施工地点)四、施工起止时间:(填写具体施工时间)五、作业内容:1.杆塔整体组立:根据设计图纸和规范要求,将杆塔的各部件按照正确的顺序进行拼装和组立,并进行必要的检查和调整,保证整个杆塔的稳定性和安全性。
配电第一种工作票单位:xx集团配网培训班编号:1.工作负责人(监护人):班组:2.工作班人员(不包括工作负责人):共人。
3.工作任务:4.计划工作时间:自年月日时分至年月日时分5.安全措施[应改为检修状态的线路、设备名称,应断开的断路器(开关)、隔离开关(刀闸)、熔断器,应合上的接地刀闸,应装设的接地线、绝缘隔板、遮栏(围栏)和标示牌等,装设的接地线应明确具体位置,必要时可附页绘图说明]无5.6 其他安全措施和注意事项:1.工作人员上杆前必须核对线路名称及杆号,防止误登杆;现场设专责监护人,全程监护工作人员在台架上工作。
2.工作人员上下杆过程中应注意安全,杆上工作安全带和保护绳应分挂在杆上不同部位的牢固构件上;3.杆上移位时,不得失去安全绳(带)的保护,工具材料传递使用绳索,防止坠物伤人。
工作票签发人签名年月日时分工作负责人签名年月日时分5.7 其他安全措施和注意事项补充(由工作负责人或工作许可人填写)无6.工作许可:9.人员变更9.1 工作负责人变动情况:原工作负责人离去,变更为工作负责人。
工作票签发人签名年月日时分原工作负责人签名确认新工作负责人签名确认年月日时分9.2 工作人员变动情况:10.工作票延期:有效期延长到年月日时分工作负责人签名年月日时分工作许可人签名年月日时分11.每日开工和收工记录(使用一天的工作票不必填写):12.1 工作班现场所装设接地线共组、个人保安线共组已全部拆除,工作班人员已全部撤离现场,材料工具已清理完毕,杆塔、设备上已无遗留物。
12.2 工作终结报告:13.1 指定专责监护人负责监护10kVxx线xx镇xx村2队台区。
专责监护人签名:13.2 其他事项:登杆前检查项目:1、检查杆根、杆基、杆身、拉线;2、检查登杆工器具、个人工器具、安全带、材料;3、核对线路名称、编号。
4、杆上作业注意事项:杆塔上移位时不得失去安全绳(带)的保护,工具材料传递使用绳索,防止坠物伤人。
附件1国网湖南省电力有限公司10kV及以下配电网工程施工作业票目录基础分坑及施工测量施工作业票 (2)基础开挖施工作业票 (6)接地工程施工施工作业票 (11)基础钢筋混凝土现场浇筑施工作业票 (16)杆洞开挖及杆塔组立施工作业票 (22)杆塔附件安装及展放导线施工作业票 (27)杆上设备安装施工作业票 (33)电缆工程施工施工作业票 (38)箱变及环网柜(电缆分支箱)安装施工作业票 (44)低压接户及沿墙线路敷设施工作业票 (49)户表安装施工作业票 (53)基础分坑及施工测量施工作业票作业过程风险控制措施及质量控制要点一、施工准备工作1.每日进行站队四交,录音记录清晰。
2.工作负责人、安全监督人(把关人)、施工人员等人员进入施工现场的必须正确佩带安全防护用品。
3.工机具准备:测量仪具、卷尺、铁锤、柴刀、木锯、对讲机。
二、作业过程风险控制措施(一)基础分坑及施工测量1.砍伐通道上的树、竹时,应控制其倾倒方向,避开临近的电力线、通信线及建筑物。
树木倾倒方向严禁站人。
2.在深山密林中应防止误踩深沟、陷阱,应穿硬胶底劳保鞋,防止小竹尖对脚造成伤害。
3.配备防护用具及药品,防止蛇、蜂、蚊等伤害。
三、质量工艺要点(一)基础分坑及施工测量1.分坑应在复测结束,且必须在一个耐张段复测无误后进行,分坑前须确认线路杆塔中心桩方位正确。
2.注意横担宽度及拉线挂点位置对平距的影响;如杆塔中心桩需要位移,注意位移的方向和距离。
3.拉线基坑定位计算时须考虑坡度影响,同时根据保护边距考虑的降基应计入高差内,确保拉线对地夹角达到要求。
4.同侧拉线前后错开(单拉线200mm,双拉线300mm),以避免拉线在交叉点互磨。
5.根据杆塔中心桩的位置钉出必要的辅助桩并对其位置作好记录,以便于施工及质量控制使用。
6.当现场情况与设计图纸有出入、基础保护边坡不满足设计要求、施工需要移动中心桩时,须及时通知设计处理。
7.需设置延长拉棒时,应及时提出并上报。
附件2:输电线路(电缆)工程施工作业票典型模板(2018版)目录一、架空线路工程(A票22,B票21) (4)1、架空线路复测 (4)复桩定位山区及森林线路作业A票 (4)复桩定位复杂地形作业A票 (9)2、土石方工程 (14)基坑人工开挖施工作业A票 (14)机械开挖(掏挖)施工作业A票 (19)基坑人工开挖施工作业B票 (24)掏挖基础人工成孔施工作业B票 (30)岩石基坑施工作业B票 (36)泥沙、流沙坑基坑施工作业B票 (42)大坎、高边坡基坑施工作业B票 (48)水坑、沼泽地基坑开挖作业A票 (53)冻土基坑开挖作业A票 (58)机械冲、钻孔灌注桩基础作业A票 (63)锚杆基础作业A票 (68)人工挖孔基础施工作业B票 (73)高压旋喷桩基础施工作业A票 (79)接地开挖及敷设A票 (84)3、钢筋工程 (88)钢筋加工作业A票 (88)4、工地运输 (93)山地运输、机动车运输作业A票 (93)人力运输作业A票 (98)畜力运输作业A票 (103)索道架设作业B票 (108)索道运输作业B票 (113)水上运输(载物)作业A票 (118)水上运输(载人)作业B票 (123)栈桥施工作业A票 (128)5、基础浇制施工 (133)混凝土基础浇制作业A票 (133)6、杆塔施工 (138)分解组立水泥杆、钢管杆施工作业B票 (138)悬浮抱杆分解组立铁塔施工作业B票 (145)整体立塔(杆)施工作业B票 (152)落地通天抱杆分解吊装组立铁塔施工作业B票 (158)起重机组立铁塔施工作业B票 (164)7、架线施工 (170)跨越架搭设和拆除(18m以下)施工作业A票 (170)跨越架搭设和拆除(18m及以上)施工作业B票 (175)同塔电力线架线施工作业B票 (181)架线施工(张力场)作业B票 (187)架线施工(牵引场)作业B票 (194)紧线施工作业B票 (200)附件安装作业B票 (207)8.用电施工 (212)施工用电施工作业A票 (212)9、线路防护过程 (217)线路防护作业A票 (217)10、线路拆旧 (222)线路拆旧施工作业B票 (222)11、中间验收 (228)架线前杆塔验收施工作业A票 (228)竣工投运前验收施工作业A票 (233)二、沟道、隧道施工(A票13,B票7) (238)1、明开隧道施工 (238)明开隧道沟槽开挖施工作业B票 (238)明开隧道主体结构施工A票 (243)明开隧道沟槽回填施工A票 (248)明开隧道附属工程施工A票 (253)2、浅埋暗挖隧道施工 (258)龙门架安装、拆除施工作业B票 (258)浅埋暗挖隧道竖井开挖施工A票 (263)浅埋暗挖隧道围岩土加固施工A票 (268)浅埋暗挖隧道支护开挖工作业B票 (273)浅埋暗挖隧道施工竖井、隧道防水作业施工A票 (278)浅埋暗挖隧道施工竖井、隧道二衬作业施工A票 (283)浅埋暗挖隧道施工附属工程施工A票 (288)浅埋暗挖隧道施工竖井回填A票 (293)3、盾构隧道施工 (298)盾构始发井、接收井施工作业B票 (298)盾构机安装拆除施工作业B票 (303)盾构机区间掘进施工作业B票 (308)盾构隧道施工附属工程施工作业A票 (313)机械设备维护作业A票 (318)4、顶管施工 (323)顶管始发井、接收井施工作业B票 (323)顶管掘进施工作业A票 (328)5、竣工验收 (333)沟道、隧道竣工投运前验收施工作业A票 (333)三、电缆敷设工程(A票5,B票2) (338)1、电缆敷设工程 (338)电缆敷设施工作业A票 (338)2、电缆附件安装工程 (345)电缆附件安装工程施工作业A票 (345)电缆外护套试验施工作业A票 (351)3、电缆试验 (356)电缆绝缘耐压试验施工作业B票 (356)4、电缆停、发电施工 (362)主变压器安装施工作业B票 (362)电缆核相施工作业A票 (368)电缆线路竣工投运前验收施工作业A票 (373)一、架空线路工程(A票22,B票21)1、架空线路复测复桩定位山区及森林线路作业A票A票附件:每日站班会及风险控制措施检查记录表复桩定位复杂地形作业A票A票附件:每日站班会及风险控制措施检查记录表2、土石方工程基坑人工开挖施工作业A票A票附件:每日站班会及风险控制措施检查记录表机械开挖(掏挖)施工作业A票A票附件:每日站班会及风险控制措施检查记录表基坑人工开挖施工作业B票工程名称:编号:SZ-BX-XXXXXXXXXXXXXXXX-001B票附件:每日站班会及风险控制措施检查记录表工作票票号:掏挖基础人工成孔施工作业B票工程名称:编号:SZ-BX-XXXXXXXXXXXXXXXX-001B票附件:每日站班会及风险控制措施检查记录表工作票票号:岩石基坑施工作业B票工程名称:编号:SZ-BX-XXXXXXXXXXXXXXXX-001B票附件:每日站班会及风险控制措施检查记录表工作票票号:泥沙、流沙坑基坑施工作业B票工程名称:编号:SZ-BX-XXXXXXXXXXXXXXXX-001注:《每日站班会及风险控制措施检查记录表》作为施工作业票附件,代替站班会记录。
第4部分:配网工程99钢管杆、铁塔组立安装作业安全施工作业票工程名称:施工班组:编号:工作时间工作地点现场安全员现场施工负责人签发人序号危害名称安全围蔽警示措风险种类安全风险分析及控制措施风险等级风险控制措施1 2 3 4 5 6 7 8 9101112131415施不足顺斜坡堆放设备材料山坡排杆不平整场地或支垫措施不当杆、塔连接螺栓连接不牢不按规程进行气焊、电焊作业施工用电不规范防暑降温措施不足起重设备安全装置失效吊装不设专人指挥回转半径内及吊臂下站人吊机各支承点不牢固钢管杆、铁塔起吊就位后不立即紧固地脚螺栓杆、塔吊点选择不当不按规程使用梯子杆塔吊装就位后,不及时连接接地网坠落、摔绊打击、碰撞夹伤、碰撞、打击打击、夹伤烫伤触电中暑打击、碰撞碰撞、打击夹伤、打击打击、碰撞打击打击、碰撞坠落、扭伤触电□中等风险□中等风险□中等风险□中等风险□中等风险□中等风险□高风险□中等风险□中等风险□中等风险□高风险□中等风险□中等风险□高风险□特高风险□施工区域必须按规范做好安全围蔽及警示措施,晚上应设置警示灯。
□山坡组装设备材料不得顺斜坡堆放,组装时应防止塔材滑动。
□排杆前应平整场地或支垫坚实,加支垫或用绳索锚固塔材,用绳索或拉线锚固电杆。
□检查杆、塔的连接情况,按施工规范扭矩紧固螺栓,铁塔附材螺栓要露扣并用铁丝绑扎牢固。
□办理动火作业票;严格执行气焊、电焊作业操作规程;焊工持证上岗。
□工作前应检查电源线、引出线及接线点是否良好。
刀闸、插座、设备外壳不得有明显破损以及设备带电金属不得外露。
□作业现场应配备足够灭火器材,选用与现场物质相对应的消防器材。
□电源箱按规定安装剩余电流动作保护开关(俗称漏电保护开关),电器设备金属外壳接地线牢固可靠。
□不得采用铜丝代替保险丝使用,将电线直接钩挂在刀闸上或直接插入插座内使用。
□现场配置太阳伞、排风扇,及时补充水分和急救药物,避开炎热时段作业。
□起重设备应持有效检验合格证,安全警示装置应齐全有效。
输电线路工程施工作业票目次(包括但不限于)1. 线路复测施工作业票2. 土石方工程施工作业票3. 钢筋工程施工作业票4. 基础施工施工作业票5. 杆塔施工施工作业票6. 架线施工施工作业票7. 线路防护工程施工作业票8. 线路拆旧施工作业票9. 明开沟道施工作业票10. 浅埋暗挖隧道施工作业票11. 盾构隧道施工作业票12. 电缆敷设施工作业票13. 电缆附件安装施工作业票14. 电缆试验施工作业票15. 电缆停、发电施工作业票输变电工程施工作业票目次(包括但不限于)1. 施工用电布设施工作业票2. 桩基施工施工作业票3. 混凝土基础工程施工作业票4. 主建筑物工程施工作业票5. 防火墙工程施工作业票6. 构支架安装工程施工作业票7. 电缆沟道工程施工作业票8. 接地工程施工作业票9. 道路工程及围墙工程施工作业票10. 消防工程施工作业票11. 地下变电站土建施工作业票12. 钢结构及相关施工作业13. 直流换流站专属工程施工作业票14. 钢管脚手架工程施工作业票15. 变压器、电抗器安装施工作业票16. 一次设备安装施工作业票17. GIS 组合电器安装施工作业票18. 二次系统施工作业票19. 改扩建工程施工作业票20. 地下变电站电气安装施工作业票21. 换流站电气安装施工作业票22. 电气试验调试施工作业票23. 投产送电施工作施工作业票A表号:SAQX-TZH-004 工程名称:编号:001注:《每日站班会及风险控制措施检查记录表》作为施工作业票附件,代替站班会记录。
A票附件:每日站班会及风险控制措施检查记录表工作票票号:施工作业票B表号:SAQX-TZH-005 工程名称:编号:注:《每日站班会及风险控制措施检查记录表》作为施工作业票附件,代替站班会记录。
B票附件:每日站班会及风险控制措施检查记录表工作票票号:。
起重机组立杆塔安全施工作业票一、杆塔工程危险点控制措施1、施工人员应熟悉施工区域内的环境。
作业前,先清除附近障碍物或采取其他措施。
2、组立(拆、换)杆塔应设安全监护人。
3、非施工人员不得进入作业区。
4、组立铁塔时,地脚螺栓应及时加垫片,拧紧螺帽,并应及时连上接地线。
5、组立杆塔过程中,吊件垂直下方严禁有人。
6、作业现场除必要的施工人员外,其他人员应离开杆塔高度的1.2倍距离以外。
7、杆塔组立的加固绳和临时拉线必须使用钢丝绳。
8、在受力钢丝绳的内角侧严禁有人。
9、钢丝绳与铁件绑扎处应衬垫软物。
10、使用卧式地锚时,地锚套引出方向应开挖马道,马道与受力方向应一致。
11、不得利用树木或外露岩石作牵引或制动等主要受力锚桩。
12、组立的杆塔不得用临时拉线过夜;需要过夜时,应对临时拉线采取安全措施。
13、临时拉线必须在永久拉线全部安装完毕后方可拆除,拆除时应由现场负责人统一指挥。
严禁采用安装一根永久拉线、拆除一根临时拉线的做法。
14、调整杆塔倾斜或弯曲时,应根据需要增设临时拉线;杆塔上有人时,不得调整临时拉线。
15、拆除受力构件必须事先采取补强措施。
16、立塔前应先检查起重机运行等情况,严禁带病或超负荷作业。
18、杆塔材、工具严禁浮搁在杆塔上。
19、组立(拆)高塔必须使用速差自控器及安全自锁器。
21、拆除抱杆应事先采取防止拆除段自由倾倒措施,然后逐段拆除,严禁提前拧松或拆除部分连接螺栓。
22、杆塔拆除或更换主要受力部件时应遵守本部分的有关规定。
二、起重机组立杆塔危险点控制措施1、司机应参加道路和桥梁的踏勘。
起重机工作位置的地基必须稳固,附近的障碍物应清除。
2、起重前应对起重机进行全面检查。
3、起重机作业必须按安全施工技术规定和起重机操作规程进行;起重臂及吊件下方必须划定安全区,地面应设安全监护人。
4、起重机作业时遵守下列规定:①吊件和起重臂下方严禁有人。
②吊件吊起10cm时应暂停,检查制动装置,确认完好后方可继续起吊。
