建筑物混凝土预制桩施工技术与质量控制要点

  • 格式:docx
  • 大小:15.21 KB
  • 文档页数:5

建筑物混凝土预制桩施工技术与质量控制要点

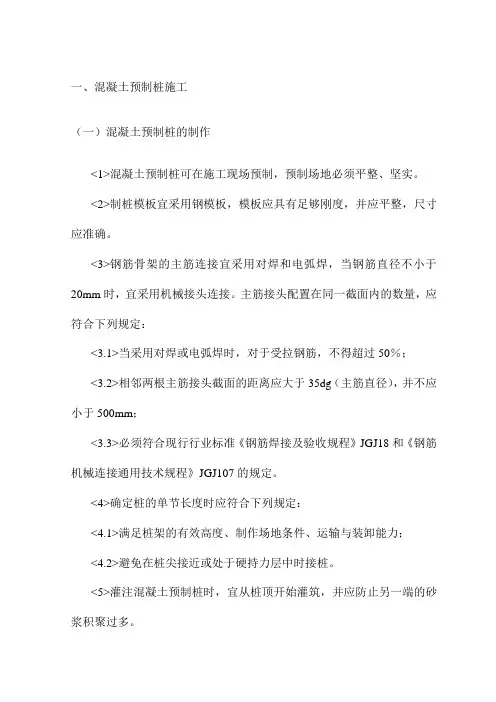

一、制作混凝土预制桩的技术要点

O1控制预制桩混凝土的强度等级

首先,预制桩混凝土的强度等级不应低于C30o

其次,预应力混凝土管桩(PC)混凝土强度为C60以上。

最后,预应力高强混凝土管桩(PHC)混凝土强度为大于C80o

02、控制混凝土预制桩的规格

首先,混凝土预制桩的最小配筋率不小于0.4%,且预应力钢筋不少于6根。

其次,混凝土预制桩的尺径界面多为200mm—500mm;混凝土预制桩单节长度不宜超过12m;混凝土预制桩外径为300mm—IOOOmm;

混凝土预制桩壁厚60mm—IOOmme最后,混凝土预制桩管的接头控制,单节混凝土预制桩可设置不超过4

个的接头,且每节长度不超过13moO1吊卸混凝土预制桩的技术要点

首先,科学选定吊运时机,混凝土检测强度达到设计强度的70%是混凝土预制桩起吊的开始时间。

其次,在混凝土预制桩的吊运过程中,必须保持混凝土预制桩的平稳,并且不得损坏。

最后,吊点的选择一点起吊点通常距桩尾0∙291;两点起吊点分别取距头尾0.211处;三点起吊点除中点外,其余两点距头尾0.1451。

02、运输混凝土预制桩的技术要点

在运输混凝土预制桩的过程中,应尽量按照混凝土预制桩施工顺序运输,运输过程中混凝土预制桩应排放整齐,避免出现意外损伤。

03、堆放混凝土预制桩的技术要点

首先,确保堆放混凝土预制桩的地面平整、坚实。其次,若混凝土预制桩分层码放需要使用垫木。其三,混凝土预制桩堆放层数不超过4层。最后,为了方便混凝土预制桩施工,不同规格的混凝土预制桩应该归类分别堆放。

O1锤击法沉入混凝土预制桩 锤击法是工程建设中最常用的沉桩方法,利用重型机械对混凝土预制桩施加压力,使混凝土预制桩克服土的阻力,沉到预定深度。

应用锤击法时需要注意:其一,锤击前应该保证混凝土预制桩施工场地的平整、清除高空及地下障碍物、确保排水顺畅、供电供水系统正常,并且做好定位放;

其二,混凝土预制桩施工管理人员和技术人员需要对桩锤、桩架及动力装置和液压锤进行检查、养护和维修,保证混凝土预制桩施工的顺利进行;

其三,合理安排混凝土预制桩的打桩顺序、速度和挤土方向,可按照"先深后浅、先大后小、先长后短"的混凝土预制桩打桩原则进行操作;

其四,做好混凝土预制桩打桩步骤的控制,吊桩一稳桩一打桩一接桩一送桩,这一顺序不能改变;

其五,混凝土预制桩桩身的稳定和垂直工作;

其六,做好混凝土预制桩接桩的连接工作,应该按混凝土预制桩施工计划和设计规范进行焊接连接、法兰连接以及机械连接;

缝时,应立刻停止打桩,并认真分析原因,采取相关措施。

02、静力压桩法压入混凝土预制桩 首先,根据混凝土预制桩施工实际选择机械类静力压桩或液压类静力压桩。其次,静力压桩机应根据土质情况配足额定重量,最后,出现混凝土预制桩难以穿越硬夹层、出现异响、压力表示数出错等异常情况,应立即暂停压桩作业,分析原因,并及时采取相关补救措施。

四、混凝土预制桩质量控制的要点

O1混凝土预制桩施工前质量控制的要点

混凝土预制桩施工前,需要对成品桩进行外观与强度检验,焊条或硫磺胶泥需要有产品合格,在混凝土龄期和强度均达到要求才能进行施工锤击。对桩位的放样进行验收。

02、混凝土预制桩施工中质量控制的要点

混凝土预制桩施工过程中,需要检查桩的桩体垂直度、沉桩情况、桩顶完整情况、电焊接桩质量和电焊后的停歇时间等。遇到桩顶破碎或桩身严重裂缝的情况,应立即停止锤击,在采取相应的技术措施后,方可继续锤击。在软土中打桩可适当降低重锤速度,采用较软桩垫,以减少锤

击拉应力,减少水平裂缝的发生。

03、混凝土预制桩施工结束后质量检查的要点

混凝土预制桩施工结束后,首先需要对桩基工程的桩位工程进行验收。

其次,对不少于总数1%(且不少于3根)的桩进行静载荷试验检测。

最后,对桩身质量进行检验。
