城区排水雨水清淤工程实施方案为之欧阳学文创作
- 格式:doc
- 大小:90.50 KB
- 文档页数:29

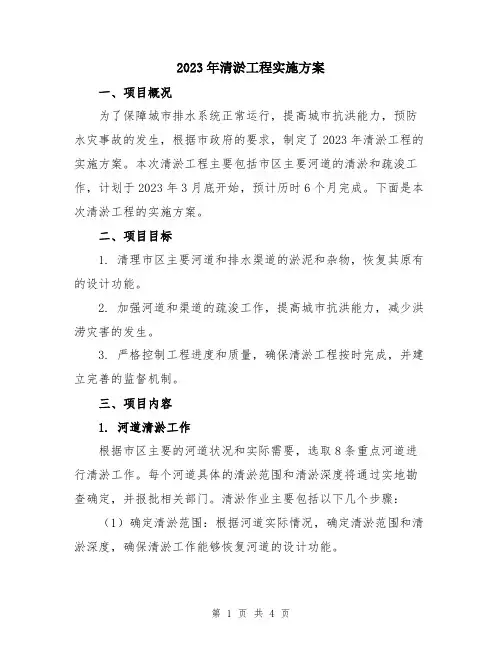

2023年清淤工程实施方案一、项目概况为了保障城市排水系统正常运行,提高城市抗洪能力,预防水灾事故的发生,根据市政府的要求,制定了2023年清淤工程的实施方案。
本次清淤工程主要包括市区主要河道的清淤和疏浚工作,计划于2023年3月底开始,预计历时6个月完成。
下面是本次清淤工程的实施方案。
二、项目目标1. 清理市区主要河道和排水渠道的淤泥和杂物,恢复其原有的设计功能。
2. 加强河道和渠道的疏浚工作,提高城市抗洪能力,减少洪涝灾害的发生。
3. 严格控制工程进度和质量,确保清淤工程按时完成,并建立完善的监督机制。
三、项目内容1. 河道清淤工作根据市区主要的河道状况和实际需要,选取8条重点河道进行清淤工作。
每个河道具体的清淤范围和清淤深度将通过实地勘查确定,并报批相关部门。
清淤作业主要包括以下几个步骤:(1)确定清淤范围:根据河道实际情况,确定清淤范围和清淤深度,确保清淤工作能够恢复河道的设计功能。
(2)清理淤泥和杂物:利用挖掘机和清淤船对河道进行清理,将淤泥和杂物全部清除。
(3)运输和处理废泥:清淤过程中产生的废泥将采取环保措施进行运输和处理,确保不对环境造成污染。
2. 排水渠道疏浚工作根据城市排水系统的需要,选取20条重点排水渠道进行疏浚工作。
疏浚工作主要包括以下几个步骤:(1)测量和评估渠道状况:通过测量和评估排水渠道的状况,确定疏浚的具体范围和疏浚深度。
(2)清理渠道杂物:使用挖掘机和清淤船对排水渠道进行疏浚,将杂物清理出渠道。
(3)修复破损部分:对于有损坏或破损的排水渠道,进行修复和维护工作,确保渠道的正常运行。
四、项目组织与管理1. 成立工程管理团队在项目启动前,成立清淤工程的项目管理团队,负责项目的组织、协调和管理工作。
包括项目经理、工程监理、技术人员、安全人员等。
2. 制定工作计划和进度安排项目管理团队根据工程的特点和项目要求,制定详细的工作计划和进度安排,确保工程按时完成。
3. 严格控制工程质量在施工过程中,重点抓好工程质量的控制。

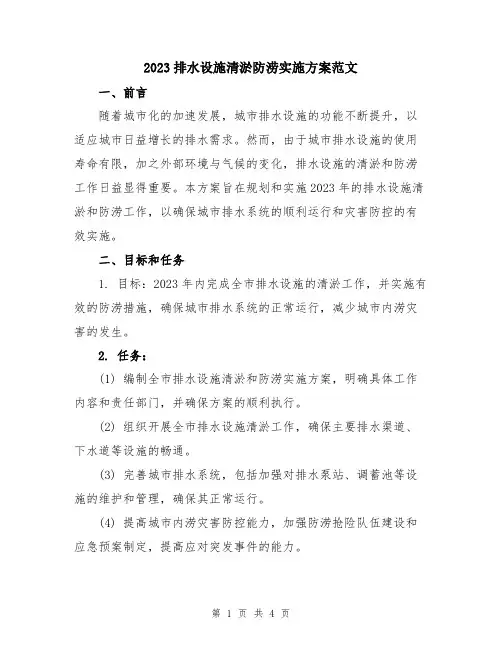

2023排水设施清淤防涝实施方案范本排水设施清淤防涝实施方案1. 项目背景为保障城市排水设施的正常运行和防止涝灾情况的发生,需要定期对排水设施进行清淤工作。
清淤工作的目的是清除排水设施中的淤泥、泥沙和垃圾等杂质,保持排水设施的通畅,保障城市的防涝工作。
本项目计划在2023年对城市排水设施进行清淤工作,制定相应的实施方案。
2. 目标和任务(1)目标:本项目的目标是确保城市所有的排水设施通畅,并有效预防防涝情况的发生。
(2)任务:a. 对排水设施进行全面的清淤工作,包括排水管道、雨水口、下水道等。
b. 清除淤泥、泥沙、垃圾等杂质,保持排水设施的通畅。
c. 检查排水设施的状况,修复或更换损坏的设施。
d. 加强对城市排水设施的巡查和日常维护工作,确保设施的长期正常运行。
e. 提高市民的防涝意识,宣传排水设施的使用方法和维护保养知识。
3. 实施方案(1)调查评估:在项目开始前,组织专业人员对城市的排水设施进行全面的调查评估。
包括排水设施的类型、规模、状况等方面的情况,以确定清淤的重点区域和工作量。
(2)制定清淤计划:根据调查评估的结果,确定清淤的重点区域和时间安排。
同时,制定详细的清淤计划,包括清淤的方法、工具和人员配备等。
(3)组织实施:根据清淤计划,组织专业人员进行清淤工作。
在工作过程中,要注重安全,采取必要的防护措施,确保人员和设备的安全。
(4)清理杂物:清淤工作主要包括清除淤泥、泥沙和杂物等。
根据实际情况,采取相应的工具和设备进行清理工作,确保排水设施的通畅。
(5)设施维护:在清淤工作完成后,对排水设施进行检查和维护工作。
发现损坏的部分及时修复或更换,以确保设施的长期正常运行。
(6)宣传教育:加强对市民的宣传教育工作,提高其防涝意识。
通过宣传渠道宣传排水设施的使用方法和维护保养知识,鼓励市民自觉参与排水设施的保护工作。
4. 项目进度安排(1)调查评估阶段:2023年1月-2023年2月包括对城市排水设施的调查评估工作,确定清淤的重点区域和工作量。
城区排水雨水清淤工程实施方案为一、工程背景城区排水系统是城市基础设施的重要组成部分,对于保障城市正常运行和居民生活具有重要意义。
然而,由于城市化进程的加速和人口增长,城区排水设施的容量逐渐不足,导致排水能力下降,雨水清淤问题凸显。
为了解决城区排水设施的堵塞问题,提高城市雨水排水能力,本方案提出城区排水雨水清淤工程实施方案。
二、工程目标1.提高城市排水设施的处理能力,确保城市排水系统正常运行;2.清理城区排水管道中的垃圾和淤泥,恢复管道正常流量;3.减少城市内涝现象,降低洪涝灾害风险;4.提高城市环境质量,改善居民生活环境。
三、工程内容1.收集与分析数据:根据城区排水设施的情况,进行实地调研并收集相关数据。
通过数据的分析,了解城区排水系统存在的问题和瓶颈,并确定清淤的重点区域和工作目标。
2.清淤方案设计:根据实地调研和数据分析的结果,制定清淤方案。
根据排水设施的特点和清淤难度,确定清淤的工艺和方法。
在设计方案中,要考虑到环境保护和社会影响,制定相应的措施以减少对周边环境和居民生活的影响。
3.设备准备与安装:根据清淤方案的要求,准备相应的清淤设备和工具。
确保设备的质量和性能符合要求。
同时,在工程实施前进行设备的安装和调试,确保设备能够正常工作。
4.实施清淤工程:按照清淤方案的要求,对城区排水系统进行清淤工作。
清理雨水管道中的垃圾和淤泥,恢复管道正常流量。
在清淤过程中,要确保工作的安全和高效,控制噪音和震动对周边居民的影响。
5.后期监测与维护:在清淤工程完成后,对清淤区域进行后期监测。
观察排水系统的运行情况,及时发现并解决问题。
对城区排水系统进行定期检查和维护,确保排水设施的正常运行。
四、工程实施方案1.确定清淤区域和重点:根据城区排水系统的情况,确定清淤的区域和重点。
将城区划分为不同的片区,并按照片区进行清淤工作,确保清淤的全面性和系统性。
2.清淤设备选择和安装:根据清淤区域的特点选择相应的清淤设备,包括清淤车辆、吸泥船等。

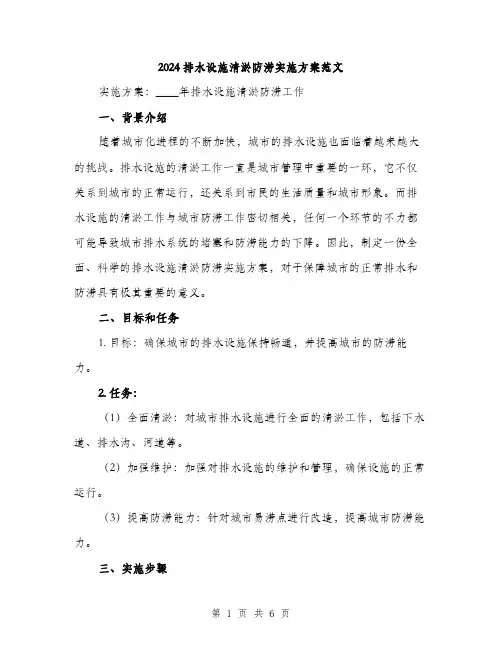

2024年排水设施清淤防涝实施方案范本【引言】2024年排水设施清淤防涝实施方案旨在解决城市排水设施清淤不及时、排水能力不足的问题,提高城市排水能力和防涝能力,确保城市正常运行和居民生活的顺畅进行。
本方案结合了现有的技术和管理经验,以适应2024年期间的城市排水设施清淤防涝需求。
同时,本方案还考虑了环境保护和可持续发展的要求,为城市的长期可持续发展提供保障。
【一、背景和目标】1. 背景2024年,随着城市建设的快速发展,城市排水设施的清淤工作面临着日益严峻的挑战。
大量的垃圾、沙土和污泥等杂物堆积在排水设施中,导致排水能力下降,容易造成城市内涝和交通堵塞等问题。
2. 目标本方案的目标是通过合理的排水设施清淤计划和科学的防涝措施,提高城市排水设施的清淤效率和排水能力,最大程度地预防涝害的发生,确保城市的正常运行和居民生活的顺利进行。
【二、方案内容】1. 排水设施清淤计划(1)建立完善的清淤计划管理制度,制定城市排水设施清淤调度表。
(2)根据城市地理信息系统(GIS)和排水设施监测数据,确定清淤重点区域和清淤时间节点。
(3)采取定期巡查和定点清淤相结合的方式,确保排水设施的畅通。
(4)加强对清淤工作的监督和考核,确保清淤任务的完成质量。
2. 排水设施维护管理(1)建立健全的排水设施维护管理制度,明确责任机构和具体人员。
(2)定期对排水设施进行检查和维护,及时修复设施损坏和漏水问题。
(3)完善排水设施使用和管理规定,加强巡查和维护人员的培训。
3. 加强防涝工作(1)根据城市排水系统的工作情况和城市发展情况,进行防涝需求评估和预测。
(2)建立城市内涝监测和预警系统,及时发现和处理内涝风险。
(3)利用遥感和地理信息技术,开展城市地势和水系分析,制定合理的防涝规划。
(4)加强与气象部门的合作,及时掌握降雨情况,做好排水设施的调度和疏散工作。
4. 健全法律法规和政策支持(1)完善城市排水设施管理相关法律法规,明确违规行为的处罚措施。
2024排水设施清淤防涝实施方案范文实施方案:____年排水设施清淤防涝工作一、背景介绍随着城市化进程的不断加快,城市的排水设施也面临着越来越大的挑战。
排水设施的清淤工作一直是城市管理中重要的一环,它不仅关系到城市的正常运行,还关系到市民的生活质量和城市形象。
而排水设施的清淤工作与城市防涝工作密切相关,任何一个环节的不力都可能导致城市排水系统的堵塞和防涝能力的下降。
因此,制定一份全面、科学的排水设施清淤防涝实施方案,对于保障城市的正常排水和防涝具有极其重要的意义。
二、目标和任务1. 目标:确保城市的排水设施保持畅通,并提高城市的防涝能力。
2. 任务:(1)全面清淤:对城市排水设施进行全面的清淤工作,包括下水道、排水沟、河道等。
(2)加强维护:加强对排水设施的维护和管理,确保设施的正常运行。
(3)提高防涝能力:针对城市易涝点进行改造,提高城市防涝能力。
三、实施步骤1. 建立清淤防涝工作领导小组,由市政府成立,负责统筹协调排水设施清淤和防涝工作。
2. 制定排水设施清淤和防涝工作计划,明确工作目标和任务,并确定工作时间节点。
3. 加强宣传,提高市民的环境保护意识和对排水设施清淤工作的重要性的认识。
4. 加强排水设施巡查和监管,发现问题及时进行处理,确保设施的畅通。
5. 对城市易涝点进行改造,提高防涝能力,包括增加排水设施的容量、改善水流路径等。
6. 加大对排水设施的投入力度,增加设备和人员的配备,提高清淤和防涝工作的效率。
7. 建立排水设施清淤和防涝工作信息管理系统,定期汇总和分析工作数据,并根据数据进行调整和优化。
8. 加强排水设施清淤和防涝工作的监督和考核,对工作不力的单位和个人进行奖惩。
四、工作重点1. 下水道清淤工作:对城市的下水道进行全面清淤,确保排水畅通。
2. 排水沟清淤工作:对城市的排水沟进行全面清淤,确保雨水能够顺利排出。
3. 河道清淤工作:对城市的河道进行全面清淤,确保水的通畅和水质的良好。
2024年排水设施清淤防涝实施方案范文【摘要】排水设施清淤防涝是城市管理中的重要工作之一,它关乎城市的正常运转和居民的生活质量。
本实施方案旨在2024年全面清淤排水设施,提高城市排水能力,防止涝灾发生。
方案涵盖了清淤排水设施的重要性、清淤工作的原则和方法、清淤计划的具体安排以及预算和监测等内容。
【关键词】排水设施,清淤,防涝,实施方案一、背景介绍2024年是城市管理中的关键年份,为了提高城市排水能力,防止涝灾发生,需要全面清淤排水设施。
排水设施清淤工作是保障城市正常运转的一项重要任务,也是防止涝灾发生的基本措施。
本实施方案旨在制定一套清淤排水设施的实施方案,以便明确工作的目标和具体安排。
二、清淤排水设施的重要性排水设施是城市的“血管系统”,是城市运转的基础。
清淤排水设施能够保证城市街道的通畅,有效排除降雨水,减少城市内涝的发生。
排水设施清淤工作对于保障城市基础设施的正常运转、提高城市环境和居民的生活质量具有重要意义。
三、清淤工作的原则和方法1. 原则(1)高效性:确保清淤工作按时完成,减少工作时间和成本;(2)安全性:保证工作过程中没有安全事故;(3)可持续性:清淤工作要符合环保要求,不对生态环境造成负面影响。
2. 方法(1)定期检查:定期对排水设施进行检查,发现堵塞情况及时清淤;(2)机械清淤:采用专业的机械设备进行清淤工作,提高工作效率;(3)引导居民:提高居民的环保意识,避免将垃圾倾倒到排水设施中。
四、清淤计划的具体安排1. 制定详细的清淤计划,包括清淤的时间、地点和工作内容;2. 根据城市排水设施的情况,确定清淤的优先顺序,优先清淤容易堵塞的地段;3. 配备足够的清淤设备和人员,确保清淤工作能够顺利进行;4. 清淤工作期间,合理组织施工队伍,确保工作进度;5. 每天进行工作记录和清淤情况统计,及时对工作进行评估和调整。
五、预算和监测1. 预算:根据排水设施的数量和维护情况,制定合理的清淤预算,包括人员工资、设备购买和维护、材料费用等;2. 监测:定期监测清淤工作的进展情况,及时发现问题并采取措施解决。

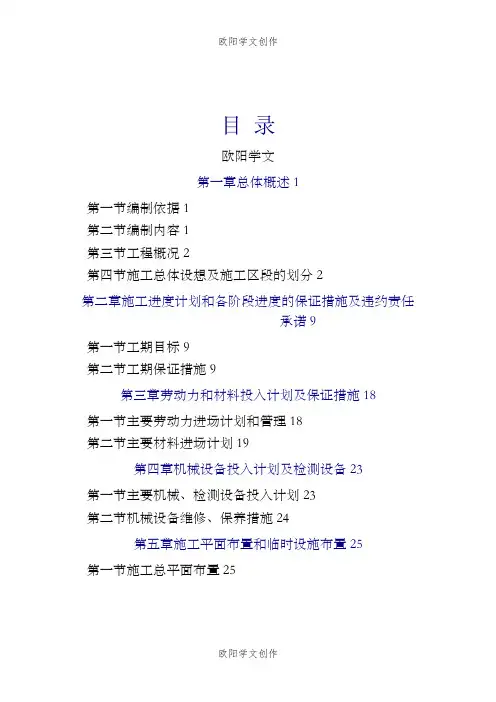

目录欧阳学文第一章总体概述1第一节编制依据1第二节编制内容1第三节工程概况2第四节施工总体设想及施工区段的划分2第二章施工进度计划和各阶段进度的保证措施及违约责任承诺9第一节工期目标9第二节工期保证措施9第三章劳动力和材料投入计划及保证措施18第一节主要劳动力进场计划和管理18第二节主要材料进场计划19第四章机械设备投入计划及检测设备23第一节主要机械、检测设备投入计划23第二节机械设备维修、保养措施24第五章施工平面布置和临时设施布置25第一节施工总平面布置25第二节临时设施的布置25第三节施工组织机构图表26第六章关键施工技术、工艺及工程项目实施的重点、难点和解决方案27第一节重点难点分析及解决方案27第二节测量定线28第三节道路拆除工程29第四节土方工程30第五节排水管道施工工程34第六节井室砌筑37第七节路基工程49第八节稳定层施工53第九节路面工程55第十节与各方协调的解决方案61第十一节地下管线保护的解决方案64第七章安全文明措施66第一节安全文明目标66第二节技术措施69第八章质量保证与承诺77第一节质量目标77第二节质量保证体系77第三节检测方法81第四节一般措施及承诺83第九章新技术应用与承诺89第一节新技术推广组织管理89第二节新技术推广工作计划89第三节科技进步实施措施90海珠区西碌涌雨污分流改造工程施工组织设计第一章总体概述第一节编制依据1、本工程设计图纸;2、《市政道路工程质量检验评定标准》(GJJ1-90)3、《城市道路路基工程施工及验收规范》(CJJ44-91)4、《水泥混凝土路面施工及验收规范》(GBJ97-87)5、《养护质量检验评定标准》(JTJ075-94)6、《建设文件归档整理规范》(GB/T50328-2002)7、现场的施工条件状况。
第二节编制内容§1主要内容施工总体设想及施工段划分,主要包括:施工区段的划分和施工准备计划。
施工进度计划,包括:施工进度控制图及工期保证措施。

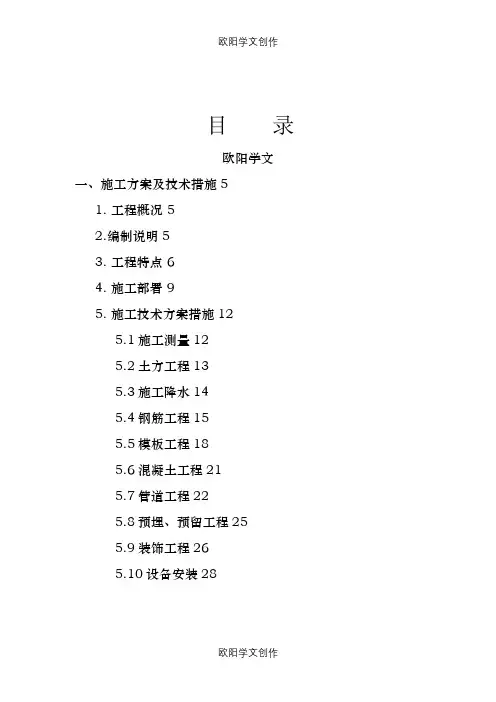

目录欧阳学文一、施工方案及技术措施51. 工程概况 52.编制说明53. 工程特点 64. 施工部署 95. 施工技术方案措施125.1施工测量125.2土方工程135.3施工降水145.4钢筋工程155.5模板工程185.6混凝土工程215.7管道工程225.8预埋、预留工程255.9装饰工程265.10设备安装285.11电气工程32二、质量管理及保证措施 381. 质量管理目标 382. 质量管理体系 383.质量保证措施 38三、施工总进度计划及保证措施 411.施工进度控制目标 412.施工进度计划安排原则 413.主要施工机械设备及劳动力需求计划42附表一拟投入本标段的主要施工设备表42附表二拟配备本标段的试验和检测仪器设备表43附表三劳动力计划表444.施工进度计划横道图45附表四计划开、竣工日期和施工进度横道图455.施工进度保证措施错误!未定义书签。
四、施工安全措施计划 471. 施工安全管理目标 472. 施工安全管理体系 483. 施工安全措施49五、文明施工措施计划511. 文明施工管理目标 522. 文明施工管理体系 523. 文明施工管理措施 52六、施工场地治安保卫管理计划551.治安保卫管理体系552.保安保卫管理职责553.现场治安保卫管理制度56七、施工环保措施计划 571 .环境保护管理目标 572. 环境保护管理体系 583. 环境保护管理措施 58八、冬季和雨季施工方案601.冬季施工措施602.雨季施工措施62九、施工现场总平面布置 64附表五施工总平面图64附表六临时用地表65十、成品保护和工程保修工作的管理措施和承诺661.成品保护管理措施662.工程保修工作管理措施67十一、任何可能的紧急情况的处理措施、预案以及抵抗风险(包括工程施工过程中可能遇到的各种风险)的措施671.处理紧急情况的预案及措施672.可能发生的风险及针对性预案683.针对土建工程出现滞后的预案694.防止扰民的措施69十二、对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案701.与专业单位的协调配合702.对各专业承包商的组织、管理、协调和控制71十三、与发包人、监理及设计人的配合721.与业主协调配合722.与监理单位工作的协调723.与设计单位的协调配合73一、施工方案及技术措施1. 工程概况1.1 工程简介1.1.1 工程描述:XX项目污水处理站工程建设规模为750m3/d,工程包括土建工程,设备供货、安装及试运行工程。
2024排水设施清淤防涝实施方案范文一、背景近年来,由于城市化进程加快、天气异常、城市建设规划不够合理等原因,城市排水设施的清淤工作面临着一系列挑战。
为了解决城市排水设施的问题,有效预防城市涝灾,制定了2024年排水设施清淤防涝实施方案。
二、目标1. 提高城市排水设施的清淤效率,保证排水系统的顺畅运行。
2. 加强城市排水设施的维护管理,提高设施的使用寿命。
3. 建立完善的排水设施清淤防涝工作体系,提高城市的防涝能力。
三、主要任务1. 制定城市排水设施管理规定,明确责任部门和责任人。
2. 进行排水设施的清淤工作,确保排水管道畅通。
3. 加强城市雨水收集系统的建设,提高雨水的利用率。
4. 完善城市防涝预警系统,及时监测城市排水设施的运行状态。
5. 开展排水设施的巡查和维修工作,及时发现问题并进行处理。
6. 加强城市排水设施的日常管理和维护,提高设施的使用寿命。
四、实施措施1. 加强组织领导:成立排水设施清淤防涝工作领导小组,由市政府等相关部门负责,明确工作目标和责任分工,确保方案的有效实施。
2. 制定管理规定:根据国家相关法律法规,制定城市排水设施管理规定,明确责任部门和责任人,强化管理措施,加强监督检查。
3. 加强清淤工作:建立排水设施清淤工作计划,按照清淤优先级和周期进行清淤工作,利用先进设备和技术,提高清淤效率。
4. 建设雨水收集系统:加大对雨水收集系统的投资力度,建设雨水收集池、河道和湖泊等设施,提高雨水的利用率。
5. 完善防涝预警系统:建立城市防涝预警系统,结合气象数据、排水设施运行数据、水位监测数据等信息,及时发出预警信号,指导排水设施的运行和管理。
6. 加强巡查和维修工作:定期对城市排水设施进行巡查,及时发现问题并进行维修,确保设施的正常运行。
7. 提高日常管理和维护水平:加强排水设施的日常管理和维护工作,定期对设施进行检查和保养,提高设施的使用寿命。
五、预期效果1. 城市排水设施清淤工作的效率明显提高,保证了排水系统的畅通运行。

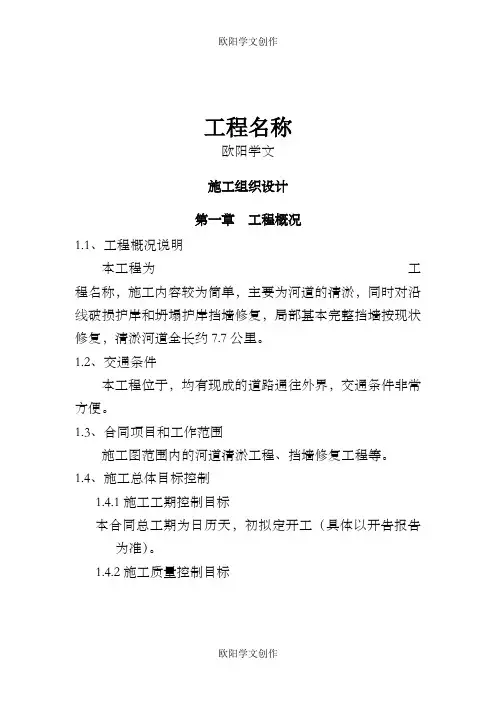

工程名称欧阳学文施工组织设计第一章工程概况1.1、工程概况说明本工程为工程名称,施工内容较为简单,主要为河道的清淤,同时对沿线破损护岸和坍塌护岸挡墙修复,局部基本完整挡墙按现状修复,清淤河道全长约7.7公里。
1.2、交通条件本工程位于,均有现成的道路通往外界,交通条件非常方便。
1.3、合同项目和工作范围施工图范围内的河道清淤工程、挡墙修复工程等。
1.4、施工总体目标控制1.4.1施工工期控制目标本合同总工期为日历天,初拟定开工(具体以开告报告为准)。
1.4.2施工质量控制目标坚持“百年大计、质量第一”的方针,确保单元工程合格率为100%,争创优良工程。
1.4.3施工安全控制目标贯彻“安全第一、预防为主”的宗旨,坚持“安全为了生产,生产必须安全”的原则,做到思想保证、组织保证、技术保证、措施保证、确保人员、设备及工程安全。
确保实现安全管理目标—“四无一杜绝一创建”:即:无工伤死亡事故,无重大机械设备事故,无交通死亡事故,无火灾和洪灾事故;杜绝重大事故;创建安全施工样板工程。
1.4.4环保与水土保持及文明施工目标以“均衡生产、文明施工、科学管理”为宗旨指导工程建设。
在合同实施的同时,同步实施相应的环保措施,使施工现场各项环保指标达到国标和地方标准、满足合同要求。
施工作业人员一律挂牌上岗,工地做到整洁清爽、有序、施工标志齐全、美观、施工艺科学合理,推进程序化、标准化作业,创建环保、文明施工样板工程。
第二章施工准备工作2.1、施工布置原则工程名称范围为桩号/其他,工程长度约7.7公里,根据工程特点,施工临设采用就近与集中布置原则。
生活、生产临时设施按标准化工地的要求进行规划,做到高标准、高起点。
施工布置的原则为:2.1.1依据现有条件,按照招标文件给定的条件及相关规范进行布置。
工程的临时设施统一规划、统筹考虑、合理安排。
2.1.2临时设施的规模和容量按施工实际需要进行规划设计,力求节约,降低工程造价,并切实做好自然生态的保护。
2023排水设施清淤防涝实施方案范文一、前言随着城市化的加速发展,城市排水设施的功能不断提升,以适应城市日益增长的排水需求。
然而,由于城市排水设施的使用寿命有限,加之外部环境与气候的变化,排水设施的清淤和防涝工作日益显得重要。
本方案旨在规划和实施2023年的排水设施清淤和防涝工作,以确保城市排水系统的顺利运行和灾害防控的有效实施。
二、目标和任务1. 目标:2023年内完成全市排水设施的清淤工作,并实施有效的防涝措施,确保城市排水系统的正常运行,减少城市内涝灾害的发生。
2. 任务:(1) 编制全市排水设施清淤和防涝实施方案,明确具体工作内容和责任部门,并确保方案的顺利执行。
(2) 组织开展全市排水设施清淤工作,确保主要排水渠道、下水道等设施的畅通。
(3) 完善城市排水系统,包括加强对排水泵站、调蓄池等设施的维护和管理,确保其正常运行。
(4) 提高城市内涝灾害防控能力,加强防涝抢险队伍建设和应急预案制定,提高应对突发事件的能力。
(5) 加强排水设施的监测和评估,及时发现和解决存在的问题,提升排水系统的安全性和效能。
三、工作内容1. 编制排水设施清淤和防涝实施方案(1) 成立排水设施清淤和防涝工作组,负责方案的编制和实施。
(2) 收集相关资料和数据,分析现有排水设施的状况和存在的问题,编制清淤和防涝工作的目标和任务。
(3) 审核和完善方案,确保各项工作的科学性和可行性。
2. 组织开展排水设施清淤工作(1) 制定清淤工作计划,明确清理的重点区域和时间节点。
(2) 组织相关部门和单位,集中力量进行排水设施的清淤作业。
(3) 加强对清淤作业的监督和检查,确保工作的质量和进度。
3. 完善城市排水系统(1) 加强对排水泵站、调蓄池等设施的维护和管理,定期进行设施的检修和维护保养。
(2) 完善城市雨水收集和利用系统,提高雨水的利用效率。
(3) 加强对排水设施的巡查和监测,及时发现和解决存在的问题。
4. 提高城市内涝灾害防控能力(1) 加强防涝抢险队伍的建设,提高队伍的技能水平和应急处置能力。
目录第一章项目概论第二章项目建设的背景第三章项目建设的内容第四章项目规划设计方案第五章环境保护及安全文明施工第六章项目规划概况和实施计划第七章资金来源及筹措第八章结论第一章项目概论一、项目概况1、项目名称:***城区排水管网(渠)清淤工程2、实施地点:***城区内欧阳治创编2021.03.103、承办单位:*****4、承办单位负责人:***。
为了便于项目协调、管理,保证项目顺利实施,由*****对本项目实行统一管理、统一实施。
5、项目主管部门:*****。
项目运行程序、资金拨付及项目验收由县发改局组织并落实。
6、项目规模:总投资万元,清淤管道总长约****m,带砼盖板排水沟清淤总长约****m,排洪渠清淤总长度约***米,其中带预制砼盖板的过马路排洪渠长约****米。
第二章项目建设背景为确保汛期城市排水设施运行安全通畅,全力保障人民群众正常生产生活秩序,根据***城市防汛工作部署和治脏治乱治堵工作要求,结合我县城市排水设施现状,特制定2015年城区排水管网(渠)设施汛前清淤防涝工作实施方案如下:一、指导思想以“预防为主,安全第一”为原则,坚持提前主动的迎汛理念,有效应对极端天气和突发事件,确保城市排水设施通畅,城区平稳安全度汛。
欧阳治创编2021.03.10二、工作目标建立市政管道长效清淤机制,进一步完善汛前清淤组织指挥体系,落实城市排水管道清淤责任和措施,尽可能消除城市排水安全隐患,确保城市排水畅通。
三、时间安排2015年07月10日至08月30日四、组织措施1、加强领导,落实责任。
做好汛前城市排水设施清淤工作,关键是加强领导,核心是抓好责任机制的落实。
加强组织领导,严格落实“一把手”负总责的城市排水设施清淤工作责任制,分管领导、职能股室、班组各负其责,对市政排水设施划片分区、清淤队伍组织、清淤工具、淤泥清运保障、巡查应急调度等各个环节都要明确任务,落实责任,做到有人抓、有人管。
健全汛前清淤内部组织和汛期抢险应急专业队伍,以点带线,以线带面,根据城市排水部位特点,做到定人定点,明确排水保畅责任,严格责任追究制欧阳治创编2021.03.10度,对失职渎职、不服从指挥调度而造成重大损失的,要依法追究责任、严肃处理。
施工组织设计/方案报审表欧阳学文单位工程:天都路雨水工程编号:A3.1天徽商业街C区商业中心室外雨污水工程雨水管道施工方案方案编制人:方案审批人:方案监督人:安徽鼎顺建筑工程有限公司雨水管道工程施工方案一、工程概况1.新建天都路雨水工程位于平湖西路71#,道路呈西东走向,现以绘宸花园西地块为起点,平湖西路为终点,全长约140m。
2、本次俱进天都路雨水工程雨水管道位于平湖西路,在道路两侧的绿线外预留窨井,以方便以后雨水接入市政主干道,坡度为0.2~0.5%。
3、雨水管道采用HDPE500。
4、钢筋混凝土管采用C15混凝土基础,雨水管道接口采用橡胶圈接口和砼封口;5、雨水检查井一般按照每栋号各住户预留户的雨污水管道设置,每隔一个检查井均设置一个落地井。
6、具体工程量见下表:五、管道施工工艺流程六、施工工艺1、沟槽开挖(1)、开挖前应摸清开挖面附近地下管线情况,对地下管线和各种构筑物应尽可能临时迁移,如无法移动,必须挖样洞使其外露,并采取吊、托等加固措施,必要时要事先通知有关单位进行现场监护,对挖掘机手作详细交底,如无把握,应用人工开挖。
特别注意,根据设计交底,如遇有光缆,施工时一定要有具体的保护方案。
(2)、挖土应与支撑相互配合,挖土机挖土后必须及时支撑,防止槽壁失稳而导致沟槽坍塌。
(3)、槽边单向推土高度不大于1.5M,里沟槽边的距离不得小于1.2M,挖土机和吊车一般离沟槽边不得小于0.8M。
(4)、机械开挖土应严格控制开挖深度,防止超挖或扰动基地面,在挖至槽底标高以上20CM底层上时,再用人工挖除、修整槽底,边挖边修并立即进行基础施工。
若超挖,采用素土回填应按照有关回填压实要求进行回填。
2、管道基础(1)、管道基础施工前必须复核高程样板(一般称为龙门板)标高。
然后在沟槽底部每隔4M左右钉上一个样桩,并用样尺检查槽底标高,以控制开挖底层土、砾石砂垫层面和混凝土基础面的施工作业。
(2)、管道基础的砾石砂垫层为10CM,按沟槽宽度满堂铺筑,并摊平。
长泰海滨城二期龙湾新天地项目欧阳学文基坑降水专项施工方案江苏南通二建集团有限公司长泰海滨城(二期)项目经理部2018年3月1日目录一、工程概况:31.1工程概况31.2.1 编制内容41.2.2编制依据41.3 建设地点环境特征51.3.1建设地点、天气识别51.3.2地下水情况识别7二施工管理组织机构72.1项目组织机构7三、施工部署:83.1 总体目标83.2 降水目的83.3降水方案的选择9四、管井施工方案104.1深井降水施工工艺流程:102、施工方案102.1定位放线102.2材料进场就位:102.3填充砂石:112.4挖井口:112.5无砂管现场处理:112.6钻井:112.7吊放井管:112.8回填过滤层:112.9下设水泵,正常抽水:122.10拔泵、封井:12五、轻型井点降水施工方案125.1 施工准备125.2 施工流程135.3施工工艺145.4注意事项17六、劳动力、机械设备安排196.1劳动力安排196.2 主要机械设备、工器具配备20七、质量保证措施20八安全文明218.1安全措施218.2 文明施工措施25一、工程概况:1.1工程概况项目名称:长泰海滨城二期龙湾新天地项目建设单位:启东市盈泰置业发展有限公司设计单位:江苏博森建筑设计有限公司监理单位:南通正元工程项目管理有限公司施工单位:江苏南通二建集团有限公司建设地点:启东市东元镇东侧临海公路,北侧原东元盐场长泰海滨城二期龙湾新天地项目,位于启东市东元镇东侧临海公路北侧原东元盐场,所处区域为围垦吹填区。
项目建筑面积约为51200平方米,其中地上面积约为48435平米,地下面积约为2765平米。
主要建筑物包括2栋高层住宅,31栋合院式低层别墅。
1.2 编制内容和依据1.2.1 编制内容长泰海滨城一期龙湾新天地及展示区项目深井降水工程施工方案。
1.2.2编制依据1.本工程图纸;2.岩土工程地质勘察报告;3.《地基基础设计规范》(DGJ08-11-2010);4.《基坑工程技术规程》(DG/TJ08-61-201);5.《地基处理技术规范》(DGJ08-11-2010);6.《混凝土结构设计规范》(GB50010-2010);7.《建筑地基基础设计规范》(GB50007-2011);8.《建筑地基基础工程施工质量验收规范》(GB50202-2002);9.《建筑基坑工程检测技术规范》(GB50497-2009);10.《建筑机械使用安全技术规程》(JGJ33-2012);11.《施工现场临时用电安全技术规范》(JGJ46-2005);12.《工程测量规范》(GBJ50026-2007);14.《喷射混凝土支护技术规范》(GB50086-2001);15.《混凝土结构工程施工及验收规范》(GB50204-2002);16.《建筑工程施工质量验收统一标准》(GB50300-2013);17.《建筑与市政降水工程技术规范》(JGJ/T11-98);1.3建设地点环境特征1.3.1建设地点、天气识别本项目位于启东市东元镇海防公路东侧,地处启东沿海滩地,属长江下游冲积平原区新三角洲平原,成陆时间较晚,主要覆盖第四纪松散沉积物。
江苏万盛悦府小区室外附属工程欧阳学文施工方案江苏裕昌市政工程有限公司4月9日施工方案一、工程概况江苏万盛悦府小区室外附属工程位于盱眙县东洪武大道与迎春大道交汇处。
本工程由江苏万盛置业有限公司投资兴建。
本次招标项目主要含小区地下雨污管道铺设、小区主干道沥青路面铺设。
二、编制依据1、江苏万盛悦府小区室外附属工程施工图纸2、《排水检查井》 02S5153、《室外工程》苏J95084、《建筑给排水施工验收规范》 GB50300三、施工部署1.施工时间:80个日历天完成。
2.工艺流程土方开挖管道基础施工下管和稳管管道连接(接口)砌筑附属构筑物土方回填小区道路施工3.施工准备3.1施工准备及作业条件1)技术人员必须参加图纸会审,认真熟悉施工图纸及有关技术资料。
2)技术人员已向施工人员进行技术、质量、安全交底,熟悉排水管道安装施工工艺的操作方法,并做好相应的交底记录。
3)有经批准的施工方案或施工组织设计。
4)有碍排水管网施工的障碍物已全部清除。
5)管材、配件及辅助材料均已进场。
6)管材及机具均以备齐,经检验合格并运进现场。
3.2材料及机具准备3.2.1主要机具序号名称规格用途1 钢卷尺3、5、10、50m 测量直线长度3.2.2主要材料1) DN200、300、400、500聚乙烯塑钢管。
2)砼沥青;四、雨污管道施工方法及技术措施4.1化粪池基坑轻型井点降水4.1.1轻型井点降水施工技术措施1)轻型井点的施工,大致分为下列几个过程:准备工作、井点系统的埋设、使用及拆除。
2)做好准备工作,包括设备保养、滤管清洗、纱布包裹、水源、电源及必要材料的准备,并做好附近建筑物、管线的监测工作。
3)埋设井点的程序是:先排放总管,再埋设井点管(内径:48mm),用弯联管将井点与总管(内径:100mm)接通,然后安装抽水设备。
井点间距为1米,长为6米,单根每天抽水量取定为3.54.5立方米。
4)井点管的埋设一般用水冲洗进行,并分别冲孔与埋管两个过程。
第一章编制综合说明欧阳学文一、编制说明雨污分流项目工程施工组织设计是招标投标过程中的竞标文件之一,也是我公司今后用以指导本工程施工全过程各项生产活动的综合性文件。
1、认真贯彻国家工程建设的各项方针和政策,严格执行工程建设程序。
2、遵循建筑施工工艺及其技术规范,坚持合理的施工程序,采用流水施工方法和工程网络计划技术。
3、充分利用现有的施工机械和设备,扩大机械化施工范围,不断改善劳动条件。
4、严格控制工程质量,确保安全施工,合理安排工期,尽量降低工程成本。
在施工中,我们本着对业主高度负责的态度,将积极与质量监督部门配合,服从建设单位及现场监理工程师的管理,从严控制工程质量,在保证工程质量的同时认真做好安全文明施工。
制定环保措施,控制噪音及杜绝各种污染;制定安全生产措施,建立安全保证体系,确保施工中不发生伤亡事故,创建安全文明工地。
二、编制依据本施工组织设计严格按照施工组织设计编制原则,并以下面所列文件为编制依据组织编写的。
1、南湖西街头小区雨污分流工程BNJ101190-01SG工程招标文件;2、根据工程招标答疑纪要、修改通知和编标说明;3、南湖西街头小区雨污分流工程BNJ101190-01SG项目工程设计图纸;4、按照现行的施工规范、操作规程和质量验收标准;5、现行国家有关建筑施工技术、质量、安全规程和规定;6、我公司历年积累的有关施工的经验资料;7、根据本工程特点,施工现场环境、自然条件等。
三、本次投标的施工目标1、工程质量:符合国家质量验收标准2、工程工期:甲方要求工期45天。
3、安全生产:无重大伤亡事故,杜绝发生火灾事故,按“一标三规范”达到“五无” 工地标准即无重伤、无死亡、无火灾、无重大机械事故、无食物中毒。
第二章工程概况本工程招标人为南京市建邺区泵站河道管理所,招标代理机构为上海容基工程项目管理有限公司。
本工程位于南京市建邺区南湖西街头小区。
一、工程内容:本工程包括:①道路恢复;②原落水管更换;③雨污分流水管铺设;④道路拆除等。
朝阳区第三阶段中小河道治理工程欧阳家百(2021.03.07)第三标段大稿沟河道及暗涵清淤工程施工方案北京金河水务建设有限公司2013年11月23日目录一、编制依据1二、工程概况1三、施工准备1四、工程质量及安全目标2五、人员及机械进场计划2六、施工工艺3七、工程质量保证措施6八、安全保证措施8九、应急保证措施9十、雨季施工措施计划10一、编制依据1、水务部及交通局颁发的关于安全施工的规范、规程,法规及政策;3、施工现场调查资料;4、与工程有关的相关法律、法规及北京市有限空间作业的相关规定。
二、工程概况本工程清淤工程包含河道明渠清淤及故道沟暗涵清淤。
现状河道淤泥严重,故对现状大稿沟河道进行清淤。
故道沟新建东旭新村截污闸至大稿沟东旭新村1#涵洞为现状暗涵,暗涵全长600m,为2孔宽2.45*2m暗涵。
由于使用年数长久,涵内淤积严重,本次设计内容为暗涵渠底淤泥清除。
三、施工准备1、开始施工前先到相关部门办理有限空间安全生产许可证。
2、每50m开启沟盖板使大气中的氧气进入方沟中或用鼓风机进行换气通风;由只有有限空间作业证的专业人员佩戴必要的安全防护用品下到方沟内测量并记录管道位置、深度、淤泥沉淀等情况。
2、根据测量的结果制定清掏施工的具体方案。
安排工程进度,确定开启方沟盖板的具体位置。
3、根据施工进度计划安排,施工前对施工机具安排到位并且对机械设备做好检查、维修和必要的保养工作,确保施工设备的正常使用。
4、抓好安全文明施工工作。
施工前制作围挡,订做施工安全帽、工作服、安全条幅等安全施工用品。
5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通疏导引导工作。
6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责。
四、工程质量及安全目标1、工程质量目标确保以优质的质量完成本工程,达到相关部门验收标准。
目录欧阳学文第一章项目概论第二章项目建设的背景第三章项目建设的内容第四章项目规划设计方案第五章环境保护及安全文明施工第六章项目规划概况和实施计划第七章资金来源及筹措第八章结论第一章项目概论一、项目概况1、项目名称:***城区排水管网(渠)清淤工程2、实施地点:***城区内3、承办单位:*****4、承办单位负责人:***。
为了便于项目协调、管理,保证项目顺利实施,由*****对本项目实行统一管理、统一实施。
5、项目主管部门:*****。
项目运行程序、资金拨付及项目验收由县发改局组织并落实。
6、项目规模:总投资万元,清淤管道总长约****m,带砼盖板排水沟清淤总长约****m,排洪渠清淤总长度约***米,其中带预制砼盖板的过马路排洪渠长约****米。
第二章项目建设背景为确保汛期城市排水设施运行安全通畅,全力保障人民群众正常生产生活秩序,根据***城市防汛工作部署和治脏治乱治堵工作要求,结合我县城市排水设施现状,特制定2015年城区排水管网(渠)设施汛前清淤防涝工作实施方案如下:一、指导思想以“预防为主,安全第一”为原则,坚持提前主动的迎汛理念,有效应对极端天气和突发事件,确保城市排水设施通畅,城区平稳安全度汛。
二、工作目标建立市政管道长效清淤机制,进一步完善汛前清淤组织指挥体系,落实城市排水管道清淤责任和措施,尽可能消除城市排水安全隐患,确保城市排水畅通。
三、时间安排2015年07月10日至08月30日四、组织措施1、加强领导,落实责任。
做好汛前城市排水设施清淤工作,关键是加强领导,核心是抓好责任机制的落实。
加强组织领导,严格落实“一把手”负总责的城市排水设施清淤工作责任制,分管领导、职能股室、班组各负其责,对市政排水设施划片分区、清淤队伍组织、清淤工具、淤泥清运保障、巡查应急调度等各个环节都要明确任务,落实责任,做到有人抓、有人管。
健全汛前清淤内部组织和汛期抢险应急专业队伍,以点带线,以线带面,根据城市排水部位特点,做到定人定点,明确排水保畅责任,严格责任追究制度,对失职渎职、不服从指挥调度而造成重大损失的,要依法追究责任、严肃处理。
为落实汛前清淤防涝有关工作,建立上下联动、协调有力的组织领导体系,经研究决定成立汛前清淤领导小组,以局长为组长,分管领导为副组长,下属单位、办公室、有关股室主要负责人为成员的领导小组,小组下设办公室,由副局长任办公室主任,负责汛前清淤防涝日常工作的安排调度。
2、排查隐患,提高运行质量。
按照“管行业、管安全”的原则,根据《城区应急排涝人员安排表》所划片区及分工,从各自职责出发,从现在开始,要不间断地展开拉网式城市排水设施隐患排查治理,对堵塞、碾压、坍塌、损毁、偷盗、丢失的市政设施做好巡查记录,做到“早预防、早发现、早处置”,防患于未然。
对兴源制约厂北面庙坪庄明渠、余家台排洪渠、刘王二坪排水渠,刘家沟排水渠、特别是广香苑排水渠、渠内杂草丛生,淤泥堆积,刘家沟排水渠有私人种植蔬菜,教育路到两当河排洪渠采用预制砼盖板覆盖,窑沟渠至显龙路交汇处涵洞出入口,生活垃圾堆积严重,汛期排水不畅,存在安全隐患;东大街(小武摩托车修理)北面巷道处低洼地,由于316国道流水量过大,积水倒灌,排水不畅;****国道(******)对面道路,由于雨水井高于路面,积水较重、地表雨洪较大;花园路至广香路北面住户处低洼地,雨水积水倒灌现象严重,排水不畅。
对于这些排水不畅的地段及低洼积水地段要安排专人值守与巡查,并进行重点监控,制定完善应急预案。
一旦出现险情,及时组织抢修,对危险区域(特别是广香苑排水渠)要在明显位置设立警示标志。
要加强对市政公用设施安全运行的监管,对城区内的排水管网、暗渠、排水窨井、雨水井等进行全面清淤疏通和检修,做到不留盲区,不留死角,特别是在进行排水管道疏通前,要落实预防有毒有害气体中毒的措施,防治急性中毒事故的发生。
对清淤情况要进行跟踪督查,做到不走过场,善于发现问题,重视整改落实。
3、清淤片区划分:为确保汛前清淤工作的高效有序的开展,对班组和片区进行划分,进一步明确责任和分工。
南面:(东大街以南)以新南街为始点,经教育路到云屏路交接处(含沿街线);刘家沟排洪渠、教育路到两当河带砼盖板排洪渠、云屏路、盘旋路--泰山南路(含沿街线)至河子沟交界处(公厕旁);北面:(东大街以北)以新北街为始点,到显龙路至鱼池路交界处(含沿街线);新街(原保险公司巷道);盘旋路以北泰山路到广金路口,(东西走向)公园路、广金路、花园路、故道路、西坡路、鱼池路;以西窑沟渠、显龙路涵洞至西坡路涵洞段、老北街。
东面:东大街(含沿街线)过东桥至东大街(小武摩托车修理)北面巷道,灌沟东路、刘王二坪排洪渠、广香苑排水渠、余家台排洪渠、兴源制约厂北面庙坪庄明排水渠。
除其他应急任务外,清淤班汛前清淤工作由领导小组统一指挥,统一调度。
科学安排,集中力量清疏等老城区排水能力比较薄弱地段排水管网排水沟、检查井雨水口,对堵塞管网及部分损毁设施要及时疏通抢修,确保汛期使用通畅,统筹做好各组各片区其它主要路段下水道的清淤工作,对截污管网检查井可集中安排力量进行清理。
加强巡查力度,对主街主路积水较重的地段做好路面进水口的增设工作,确保雨季路面排水入网的迅速通畅。
五、几点要求1、统一认识、明确责任。
汛前清淤关乎管道运行安全和社会秩序的稳定,为确保该项工作落到实处,各相关单位要提高认识,对汛前排水设施清淤防涝工作要进行再动员、再部署,要明确责任,重在落实。
各单位要通力协作、密切配合,一把手要亲自抓、分管领导要具体抓、切实将这项工作摆上重要位置。
2、突出重点、强化措施。
根据城区排水现状,要抓住汛前清淤关键环节和关键部位,抓牢主要矛盾,做好主街主路特别是小街小巷、老城区等排水能力较差,易积涝地段的清淤防涝工作。
要建立健汛前清淤及排水设施安全运行责任制、汛期抢修值班制度、隐患整改日报制度、公布值班电话、督导检查制度等各项机制,强化措施,狠抓落实,为城市防汛提供坚强保障。
3、多措并举、力求实效。
相关职能部门积极发挥单位职能作用,加强与县防汛指挥、气象部门的横向联系,密切关注天气汛情的发展,及时做好有关隐患排查、险情排除工作,对重大雨情、水情,要安排专人做好截污管网及提升泵站溢流井闸门启闭工作。
对相关险情、灾情,要全面掌握并及时汇总上报,便于上级指挥、决策,确保城区安全度汛。
第三章项目建设的内容一、工程范围1、本工程北起显龙南路、新北延伸段、新北街,泰山路广香东路,南至新南街、泰山南路到教育路,东起灌沟西至东大街农业银行处,纵横道路巷道的排水沟、排洪渠、管道为清淤范围,城区内多数为雨污同流,雨水管道及本工程清淤沟渠与两当河连通管道,清淤管道总长约****m,带砼盖板排水沟清淤总长约***m,排洪渠清淤总长度约****米,其中带预制砼盖板的过马路排洪渠长约***米,2、设计内容为雨水污水管道清淤,管径分别为DN300、DN400、DN500、DN600、DN800,进行清淤、疏通,再对现状沟渠进行清淤;带砼盖板排水沟断面净尺寸大约为0.50*,0.80,排洪渠为梯形,底宽约为2.50—2.80米,淤泥厚度大约0.20—0.80米,杂草大约高1.20米左右;3、排水管道(渠)清淤:1)排水管道(渠)淤堵原因a.排水管道(渠)中各种污水水流含有大量固体悬浮物,在这些物质中,相对密度大于1的固体物质属于可沉降固体杂质。
如大颗粒的泥沙、有机残渣、金属粉末等,其沉降速度与沉降量决定于固体颗粒的相对密度与粒径的大小、水流流速与流量的大小。
b. 流速小、流量大且相对密度与粒径均大的可沉降固体杂质,其沉降速度及沉降量也就大,也就是说这样的固体杂质在管道(渠)中沉积快。
同时因为管道(渠)中的流速实际上不能保持一个不变的理想自净流速或设计流速。
c. 加之管道(渠)及其附属构筑物中存在着局部阻力变化。
如管道(渠)转向、管道(渠)直径尺寸的突然变大等这些变化越大,局部阻力越大、局部水头损失也越大。
因此,管道(渠)污泥沉积淤塞是不可避免的。
2)根据以往的清淤施工经验,分析的排水管道的淤堵成因一般有以下几种:a.施工中清理不净,接口处有砂浆挤入下水道造成下水道的沉淀和淤积,久而久之就会发生堵塞。
b.建筑垃圾和生活垃圾等进入下水道,卡死管道而造成堵塞。
c. 有大量含有脂肪的污水排入管道,使排水断面减少而堵塞。
d. 雨水中大量泥沙随雨水排入雨水管道,有泥沙道路路面的,也有绿地中泥土漫流进入的。
e. 绿化中一些植物的须根伸入管道,以及菌类植物在管道中的生长,久之形成堵塞,排洪渠淤泥沉积形成杂草丛生。
3)市政雨水及污水管道清淤:是利用高压清洗车,或者人工牵引、推拉等方法把管道内淤泥清理到管道外,然后运到指定地方,如果管道需要清理到无淤泥情况,就要反复清洗管道内壁,用工具探测观察管道内部情况,以达到了解管道清淤情况。
用于不同深度和管径的雨水管、污水管道、明渠、暗渠清淤施工,市政雨水及污水清淤,工序流程解释:(1)降水、排水使用泥浆泵将检查井内污水排出至井底淤泥。
将需要疏通的管线进行分段,分段的办法根据管径与长度分配,相同管径两检查井之间为一段。
(2)稀释淤泥高压水车把分段的两检查井向井室内灌水,使用疏通器搅拌检查井和污水管道内的污泥,使淤泥稀释;人工要配合机械不断地搅动淤泥直至淤泥稀释到水中。
(3)吸污用吸污车将两检查井内淤泥抽吸干净,两检查井剩余少量的淤泥向井室内用高压水枪冲击井底淤泥,再一次进行稀释,然后进行抽吸完毕。
(4)截污设置堵口将自上而下的第一个工作段处用封堵把井室进水管道口堵死,然后将下游检查井出水口和其他管线通口堵死,只留下该段管道的进水口和出水口。
(5)高压清洗车疏通使用高压清洗车进行管道疏通,将高压清洗车水带伸入上游检查井低部,把喷水口向着管道流水方向对准管道进行喷水,污水管道下游检查井继续对室内淤泥进行吸污。
(6)通风施工人员进入检查井前,井室内必需使大气中的氧气进入检查井中或用鼓风机进行换气通风,测量井室内氧气的含量,施工人员进入井内必需佩戴安全带、防毒面具及氧气罐。
(7)清淤在下井施工前对施工人员安全措施安排完毕后,对检查井内剩余的砖、石、部分淤泥等残留物进行人工清理,直到清理完毕为止。
然后,按照上述说明对下游污水检查井逐个进行清淤,在施工清淤期间对上游首先清理的检查井进行封堵,以防上游的淤泥流入管道或下游施工期间对管道进行充水时流入上游检查井和管道中。
注意事项:雨水管道,污水管道,人工进管道里面,非常危险。
非专业人员,切勿下井,防止发生意外意。
第四章项目规划设计方案一、设计依据及规范标准(一)设计资料依据1.设计任务委托书,2.***城区道路路名牌规划图(****规划处提供)3.本工程清淤雨水管道平面图(****处提供)(二)采用的规范、标准1、《室外排水设计规范》(GB50014-2006)(2011年版)2、《堤防工程施工规范》(SL260-98)3、《疏浚工程施工技术规范》(SL17-90)4、《建筑地基处理规范》(JGJ79-2002)5、《市政工程施工技术规范》(DB29-76-2004)相关国家、行业设计规范、规程及标准。
