垃圾场封场项目填埋气体收集工程专项施工方案说明
- 格式:doc
- 大小:81.50 KB
- 文档页数:16
垃圾填埋场封场工程方案一、封场工程前期准备工作1. 环境监测:对填埋场周边环境进行监测,包括土壤、地下水、大气等各项环境指标,确保填埋场封场工程后不会对周边环境造成不良影响。
2. 初步评估:进行填埋场的土壤质量、地下水水质、气味扩散等方面的初步评估,为后续封场工程提供可行性评估依据。
3. 立案审批:提出填埋场封场工程建议书,提交相关部门进行立案审批,获取相应的工程施工许可。
二、封场工程方案设计1. 土地整治:将填埋场表面垃圾进行清理,对填埋场表面进行平整处理,并对表层土壤进行消毒处理,杀灭细菌、病毒等有害微生物。
2. 环境修复:进行植被植物栽植,恢复填埋场表面的生态环境,提高填埋场的生态恢复能力,减少土壤侵蚀和水土流失。
3. 材料回填:将填埋场内未完全分解的有害垃圾进行清理和回填,填埋场内部进行整体填平,确保填埋场处于平整状态。
4. 排放处理:对填埋场内部渗滤液和沼气进行处理,提高处理效率,减少对环境的污染。
5. 安全措施:在封场工程进行过程中,要确保施工人员安全,采取相应的施工安全措施,确保施工过程中不出现意外情况。
三、封场工程施工过程1. 机械施工:利用起重机、推土机等机械设备进行填埋场封场工程的施工,确保施工效率和施工质量。
2. 环境监测:施工过程中对填埋场周边环境进行监测,确保施工过程中不会对周边环境造成不良影响。
3. 沼气处理:在封场工程进行过程中,对填埋场产生的沼气进行处理,避免对周边环境造成不良影响。
4. 环境修复:在填埋场封场工程进行过程中,着重进行植被植物栽植,恢复生态环境,减少环境污染。
四、封场工程验收及监测1. 管理落实完成填埋场封场工程后,需着力做好管护管理工作,定期巡查填埋场,确保填埋场封场工程后不会出现环境问题。
2. 环境监测对填埋场周边环境进行长期监测,对填埋场封场工程后的环境影响进行定期评估。
3. 定期检测对填埋场封场工程后的地下水、土壤、气味等方面进行定期检测,确保填埋场封场工程后不会对周边环境造成不良影响。
垃圾填埋场收气方案1. 引言垃圾填埋场是一种常见的垃圾处理方式,但其中产生的有害气体是一项重要的环境问题。
有机废弃物在填埋场中分解时会产生大量的甲烷、二氧化碳等有害气体,对大气质量和生态环境造成威胁。
因此,对垃圾填埋场收气进行有效的处理和利用,是减少环境污染、实现资源循环利用的关键环节。
本文将介绍一种垃圾填埋场收气方案,旨在最大限度地收集和利用填埋场产生的有害气体,减少环境污染,并探讨其实施过程和效益。
2. 方案概述垃圾填埋场收气方案主要包括以下几个步骤:1.垃圾填埋场气体收集系统的设计和建设,包括收集管道、排气井、收气管网等。
2.垃圾填埋场气体收集系统的运行和维护,包括监测气体收集效果、定期清理排气井、检修和更换收集管道等。
3.垃圾填埋场气体处理和利用设施的建设,包括气体处理装置、气体利用设备等。
4.垃圾填埋场收气方案的效益评估,包括环境效益、经济效益等。
3. 设计与建设垃圾填埋场收气系统的设计和建设是确保有效收集和利用有害气体的关键步骤。
系统的设计应考虑以下几个因素:3.1 收集管道的布置收集管道应布置在填埋场的底层,覆盖在垃圾堆埋体下方。
收集管道应按照合理的间距和坡度进行布置,以便收集到垃圾分解产生的有害气体。
3.2 排气井的设计排气井是将收集到的气体从填埋场中排出的设备。
排气井应布置在填埋场的高处,以利于气体的排放和收集。
排气井的直径和数量应根据填埋场的规模和气体产生量进行合理设计。
3.3 收气管网的布置收气管网将排气井和气体处理和利用设施连接起来。
收气管网应具有良好的密封性和耐腐蚀性,以确保气体能够顺利传输到气体处理和利用设施。
3.4 其他设备的选型垃圾填埋场气体处理和利用设施的选型应根据填埋场的规模和需要进行选择。
常见的设备包括气体处理装置如活性炭吸附装置、膜分离装置等,以及气体利用设备如锅炉、发电机组等。
4. 运行与维护垃圾填埋场收气系统的运行和维护是确保系统正常工作和高效利用有害气体的关键因素。
详细垃圾填埋场施工方案计划一、引言垃圾填埋场是一种常见的垃圾处理方式,它对垃圾进行填埋,以减少对环境的污染。
本文档旨在提供详细的垃圾填埋场施工方案计划,确保施工过程的顺利进行。
二、施工目标1.构建一个高效、安全的垃圾填埋场。
2.确保填埋场符合环保标准。
3.提高垃圾处理的效率,并减少对环境的影响。
三、施工步骤1. 环境评估在施工前,进行详细的环境评估,包括地质、气象、水文等方面的调查,以确保选址合适,并避免对周边环境造成负面影响。
2. 设计方案根据环境评估的结果,制定详细的设计方案,包括垃圾填埋场的布局、排水系统、垃圾覆盖层等。
3. 土地准备工作在施工前,需要进行土地准备工作,包括清理、平整、确保基础结构的牢固等。
4. 建设基础设施在已经准备好的土地上,进行基础设施的建设,包括垃圾填埋区划分、垃圾收集设施、仓库建设等。
5. 垃圾填埋进行垃圾的填埋工作,根据设计方案,严格按照规定的深度、层次进行填埋。
6. 排水系统建设建设垃圾填埋场的排水系统,确保垃圾填埋场内外的水源得到合理的排放和处理。
7. 辅助设施建设建设垃圾填埋场的辅助设施,包括办公楼、停车场、道路、消防设施等。
8. 后期管理在施工完成后,进行垃圾填埋场的后期管理,包括监控垃圾填埋场的运行状况、处理垃圾渗滤液、定期维护等。
四、施工时间和资源计划1. 施工时间计划根据施工步骤的复杂程度和资源可用性进行合理的施工时间安排,确保施工的顺利进行。
2. 资源计划根据施工步骤的需求,进行资源计划,包括人力、物力、财力等方面的安排,以确保施工过程的高效运作。
五、风险管理施工过程中可能面临各种风险,包括环境风险、安全风险、财务风险等。
在施工前,进行详细的风险评估,并制定相应的风险管理措施,以确保施工过程的安全和顺利进行。
六、质量控制对垃圾填埋场施工过程进行质量控制,包括施工过程的监督、质量检测、质量评估等,确保施工质量符合设计要求和相关标准。
七、施工团队组织和沟通建立施工团队,并进行合理的组织和沟通,确保施工过程的协调和合作,提高施工的效率和质量。
垃圾处理厂填埋封场工程施工组织设计一、工程概况二、施工目标1.安全:确保施工过程中的人员、设备和环境安全。
2.高效:合理安排施工进度,提高施工效率。
3.质量:确保施工质量符合设计要求和相关法规。
三、施工准备1.施工人员:组建施工队伍,包括工程经理、工程师、监理员和施工人员。
对施工人员进行相关培训,确保他们了解工程的施工要求和安全规章制度。
2.工程材料:采购所需的填埋材料、土石方设备、防渗材料等,确保施工所需材料的有效供应。
3.施工设备:租赁或购买所需的挖掘机、铲车、压路机等设备,确保施工设备的正常工作。
4.工地准备:对工地进行清理,确保施工区域的平整和无障碍。
四、施工方案1.填埋封场工程要求从项目开始到完工,整体的施工时间为60天。
根据施工进度细化施工计划,确保完成各阶段工作任务。
2.施工队伍按照施工计划,合理安排工作任务,确保施工顺利推进。
3.施工过程中,严格按照相关工程规范进行施工,确保施工质量符合国家环保标准。
4.施工期间,安排专人负责监督工程质量和安全,保证施工过程中的安全和有效。
五、施工安全措施1.每位施工人员必须参加安全培训,并按照相关安全规章制度进行施工。
2.组织定期安全会议,强调施工安全重要性,交流工作经验和教训。
3.严格执行施工现场安全制度,做好文明施工和安全防护措施。
4.设立安全监测检测点,定期检查施工过程中的安全情况。
5.保证施工设备的正常运转,定期进行维护和维修,确保施工过程中无设备故障。
6.严格管理施工现场,确保施工区域的安全通行和周边环境的安全。
六、施工质量控制1.制定施工质量管理计划,明确施工质量要求和监督检查措施。
2.组织施工人员进行验收前的检查和测试,确保施工质量合格。
3.安排专人进行质量监督和检查,确保施工过程中的质量符合相关标准。
4.及时处理质量问题和工程变更,保证施工质量和进度。
七、环境保护措施1.施工现场周边的环境保护设施完善,包括噪音、粉尘和废水处理等。
本项目针对垃圾填埋场产生的气体进行净化处理,以降低对周围环境的影响。
工程规模为日处理垃圾量1000吨,设计使用年限为15年。
项目位于XX市XX区,占地面积约30亩。
工程包括气体收集系统、预处理系统、净化系统、排放系统等。
二、工程目标1. 降低垃圾填埋场气体对周围环境的污染;2. 实现垃圾填埋场气体资源化利用;3. 达到国家环保排放标准。
三、施工方案1. 气体收集系统(1)采用管道收集系统,将垃圾填埋场产生的气体引入收集管道;(2)管道材料选用耐腐蚀、耐压、抗老化材料;(3)管道铺设时,注意避开地下水、电缆等设施,确保施工安全。
2. 预处理系统(1)设置气体预处理设施,包括过滤、除尘、脱硫等单元;(2)预处理设施选用高效、稳定的设备,确保气体净化效果;(3)预处理系统采用自动化控制,实现连续运行。
3. 净化系统(1)采用活性炭吸附法对预处理后的气体进行净化;(2)活性炭选用优质吸附材料,确保净化效果;(3)净化系统设置气体循环装置,提高吸附效率。
4. 排放系统(1)净化后的气体经排放管道排放至大气;(2)排放管道采用耐腐蚀、耐压、抗老化材料;(3)排放系统设置在线监测设备,实时监测排放气体质量。
四、施工进度安排1. 施工准备阶段(1个月):完成施工图纸设计、设备采购、人员培训等工作;2. 施工阶段(6个月):完成气体收集系统、预处理系统、净化系统、排放系统等建设;3. 调试阶段(1个月):完成设备调试、系统联动试运行,确保系统稳定运行;4. 验收阶段(1个月):完成工程验收、资料整理等工作。
五、质量控制措施1. 严格按照国家相关标准和规范进行施工;2. 选用优质材料,确保工程质量;3. 加强施工现场管理,确保施工安全;4. 定期对施工人员进行培训,提高施工技能;5. 加强工程质量检测,确保工程达标。
六、安全措施1. 施工现场设置安全警示标志,确保施工安全;2. 加强施工现场安全巡查,及时发现并消除安全隐患;3. 严格执行安全操作规程,确保施工人员安全;4. 定期对施工人员进行安全教育培训,提高安全意识。
垃圾填埋场项目实施方案一、项目背景。
随着城市化进程的加快和人口的不断增加,垃圾处理已成为城市管理的重要问题。
垃圾填埋场作为一种常见的垃圾处理方式,其建设和管理对于城市环境卫生具有重要意义。
二、项目概况。
本项目选址于市郊,占地面积约100亩,计划建设成为一个集垃圾收集、分类、填埋和资源化利用为一体的综合性垃圾处理中心。
项目预算约为5000万元,预计工期为1年。
三、项目实施方案。
1. 土地准备。
对选址土地进行勘察和测量,确保土地符合填埋场建设要求。
清理土地上的杂草和垃圾,进行平整和围栏设置。
2. 设施建设。
按照规划设计,建设垃圾收集站、分类设施、填埋设施和资源化利用设施。
确保设施的合理布局和功能完善。
3. 环境保护。
建设垃圾填埋场应符合环保要求,设置垃圾填埋气体收集系统和垃圾渗滤液处理设施,确保填埋场周边环境不受污染。
4. 安全管理。
制定垃圾填埋场安全管理制度,加强现场安全监管和应急预案,确保填埋场运营过程中的安全。
5. 运营管理。
建立健全的垃圾收集、分类、填埋和资源化利用流程,培训和管理相关人员,确保填埋场的正常运营。
6. 监测评估。
定期对填埋场周边环境进行监测评估,确保填埋场运营不对周边环境造成负面影响。
四、项目效益。
1. 提升城市垃圾处理能力,改善城市环境卫生状况。
2. 实现垃圾资源化利用,减少对自然资源的消耗。
3. 促进当地经济发展,提高就业率,增加税收收入。
五、项目风险。
1. 环保标准不达标,导致填埋场停工整改。
2. 运营管理不善,导致填埋场存在安全隐患。
3. 周边居民反对,引发社会不稳定因素。
六、总结。
本项目将通过科学规划、合理建设和严格管理,实现垃圾填埋场的良性运营,为城市环境卫生和可持续发展做出贡献。
希望相关部门和人员能够共同努力,确保项目顺利实施和运营。
第1篇一、项目背景随着城市化进程的加快,垃圾产量逐年增加,垃圾处理问题日益突出。
为了改善城市环境,保障人民群众的生活质量,我国政府高度重视垃圾处理工作。
垃圾场封场工程是垃圾处理的重要组成部分,旨在对已封存的垃圾场进行生态修复和资源化利用,减少其对环境的污染。
本方案针对某垃圾场进行封场工程,旨在实现垃圾场的生态恢复和资源化利用。
二、项目目标1. 实现垃圾场的生态恢复,提高垃圾场周边环境质量。
2. 降低垃圾场对地下水和土壤的污染,保障地下水资源和土壤安全。
3. 实现垃圾场的资源化利用,提高垃圾处理效率。
4. 保障工程质量和安全,确保项目顺利进行。
三、工程范围1. 封场区域:包括垃圾填埋场、渗滤液处理设施、垃圾填埋场周边环境等。
2. 生态修复区域:包括垃圾填埋场周边的受损植被、土壤等。
四、工程方案(一)垃圾场封场工程1. 封场结构设计(1)底部防渗层:采用高密度聚乙烯(HDPE)膜进行底部防渗,厚度不小于1.5mm,确保垃圾渗滤液不渗漏。
(2)防渗垫层:在底部防渗层之上设置防渗垫层,厚度不小于1.5m,以防止垃圾渗滤液渗透到土壤中。
(3)垃圾填埋层:将垃圾进行压实、分层填埋,确保垃圾填埋层的稳定性和密实性。
(4)覆盖层:在垃圾填埋层之上设置覆盖层,厚度不小于1m,包括土工布、土工网等材料,以防止雨水冲刷和植被生长。
2. 渗滤液处理设施(1)渗滤液收集系统:设置渗滤液收集井,将垃圾渗滤液收集起来,避免对周边环境造成污染。
(2)渗滤液处理系统:采用生物处理、化学处理等多种方法对渗滤液进行处理,确保处理后的渗滤液达到排放标准。
(3)渗滤液排放:将处理后的渗滤液排放至污水处理厂或回用于绿化灌溉。
(二)生态修复工程1. 植被恢复:在封场区域和生态修复区域种植适宜的植物,包括乔木、灌木、草本植物等,提高土壤肥力和植被覆盖率。
2. 土壤改良:对受损土壤进行改良,增加土壤有机质含量,提高土壤肥力。
3. 水体修复:对受损水体进行修复,包括清淤、水质净化等,恢复水体生态功能。

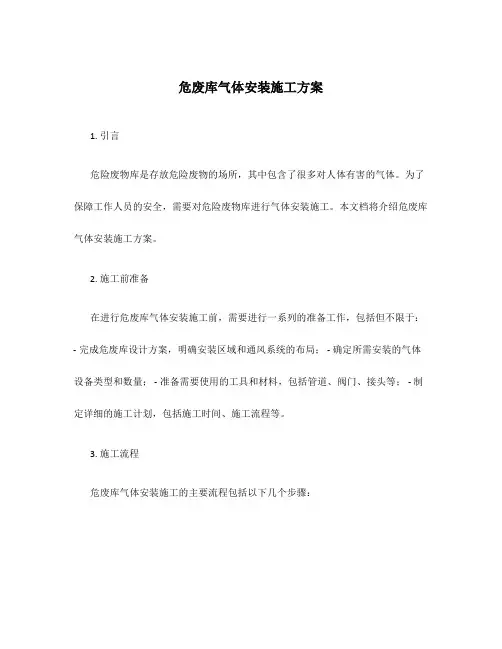

危废库气体安装施工方案1. 引言危险废物库是存放危险废物的场所,其中包含了很多对人体有害的气体。
为了保障工作人员的安全,需要对危险废物库进行气体安装施工。
本文档将介绍危废库气体安装施工方案。
2. 施工前准备在进行危废库气体安装施工前,需要进行一系列的准备工作,包括但不限于:- 完成危废库设计方案,明确安装区域和通风系统的布局; - 确定所需安装的气体设备类型和数量; - 准备需要使用的工具和材料,包括管道、阀门、接头等; - 制定详细的施工计划,包括施工时间、施工流程等。
3. 施工流程危废库气体安装施工的主要流程包括以下几个步骤:3.1 安装通风系统首先,需要安装危废库的通风系统,以保证库内空气流通,并及时排除有害气体。
具体步骤如下: 1. 根据设计方案确定通风系统的位置和布局; 2. 安装通风风机,并将其与电源连接; 3. 安装通风管道,并与风机相连,确保通风畅通; 4. 安装通风口,以便有害气体能够顺利排出危险废物库。
3.2 安装气体检测设备接下来,需要安装气体检测设备,用于监测危险废物库内气体浓度。
具体步骤如下: 1. 根据设计方案确定气体检测设备的数量和位置; 2. 安装气体检测仪表,将其与电源和控制系统连接; 3. 进行设备的调试和校准,确保准确可靠。
3.3 安装气体供应系统最后,需要安装气体供应系统,用于为危险废物库提供所需气体。
具体步骤如下: 1. 根据设计方案确定气体供应系统的类型和数量; 2. 安装气体贮槽,并进行固定和密封处理; 3. 安装气体管道,并与贮槽相连; 4. 安装阀门和接头,确保气体供应畅通。
4. 施工注意事项在进行危废库气体安装施工时,需要注意以下几个事项: - 施工人员应具备相关的安全培训和操作证书,保证施工质量和安全性; - 施工过程中,应严格按照设计方案和施工计划进行操作,不得擅自更改; - 施工现场应保持整洁,将施工废料及时清理; - 完成气体安装施工后,需要进行测试和调试,确保设备和系统正常运行; - 施工完成后,应进行验收,确保施工质量符合要求。
垃圾填埋区沼气收集利用施工方案和施工技术垃圾填埋区沼气收集利用施工方案和施工技术【摘要】本文以潮州市锡岗生活垃圾卫生填埋场为例,介绍生活垃圾填埋区沼气收集利用的施工方案和施工技术,总结施工经验。
【关键词】垃圾沼气收集利用施工1 引言潮州市锡岗生活垃圾卫生填埋场设计垃圾填埋总容量约1000万立方米,最高填埋厚度近100m。
根据相关标准要求,设计填埋量大于250万吨且垃圾填埋厚度超过20m的生活垃圾填埋场,应建设甲烷利用设施或火炬燃烧设施处理含甲烷填埋气体。
垃圾场按照设计要求,配套建设填埋区沼气收集发电利用工程,填埋区布设收集气井和管网把填埋气体收集后引入沼气发电厂燃烧发电。
因此,填埋区沼气收集管网的建设质量将直接影响沼气发电厂的供气量,是决定电厂能否稳定运行的关键因素。
合理的施工方案和施工技术控制,是确保沼气收集管网工程质量的重要前提。
2 填埋区沼气收集工程的施工方案填埋区沼气收集工程的主要建设内容包括开挖沼气收集竖井、横井和边坡井、铺设收集管网以及配套的供电电缆等。
2.1 竖井施工方案相邻竖井之间间距约12米,井深根据垃圾填埋厚度确定,最低不低于10米。
井直径约¢550mm,井管采用PE100 DN160 0.6Mpa管材,管壁使用¢26mm钻头打花孔,打孔8排,孔间距10cm。
花管外表包裹1层三维植被网格,用绳子或铁丝将其固定在管材外表,防止下管道时三维植被网格脱落。
安装井管时必须配套安装扶正器,可以有效地防止井管贴于井壁。
扶正器采用¢6mm钢筋制成,15米竖井安装扶正器1个。
井管安装完成后,将密封钢板从井口上端下放至PE管道卡箍处,密封钢板厚度6mm。
密封钢板安装后,在其上面覆盖1-2层无纺布或塑料薄膜,再用粘土将井回填至地表。
2.2 横井施工方案铺管前,先用推土机或挖掘机平整管道施工位置的带状垃圾外表,并使垃圾外表形成一定的坡度,坡度根据集气主道管的坡降要求确定,一般在3%以上。
横井采用PE100 DN200 0.8Mpa管道作为收集管,上面打直径26mm的孔,密度不少于6米长管道截面积的5倍。
垃圾填埋工程施工方案一、前言垃圾填埋工程是针对城市生活垃圾的一种处理方式,是将垃圾填埋在地下,使其不再对地表环境和大气环境造成影响。
垃圾填埋工程的施工方案是保障工程施工质量和安全的重要文件,本文将详细介绍垃圾填埋工程的施工方案。
二、垃圾填埋工程项目概况1. 项目名称:XX市垃圾填埋场垃圾填埋工程2. 项目地点:XX市XX区XX街道3. 项目单位:XX市市政公用局4. 项目规模:总占地面积1000亩,设计填埋能力为每天处理500吨垃圾三、施工前的准备工作1. 编制施工方案:施工单位应根据工程设计要求,合理制定垃圾填埋工程的施工方案,并报请相关部门批准。
2. 勘察设计:在施工前需对垃圾填埋场进行勘察,确定土地地质情况、水文地质条件,结合项目设计要求,进行施工设计。
3. 选址布局:选址布局应符合环保要求,并根据填埋场的具体情况进行合理布置。
4. 设备采购:根据工程施工需求,合理选择适用的施工设备,并对设备进行检测和维护。
5. 施工组织:制定施工组织设计方案,安排施工人员和管理人员,对施工过程中的各项工作进行合理分工和协调。
四、施工工艺和流程1. 场地平整:通过使用推土机、压路机等设备对填埋场进行平整处理,使填埋场表面达到设计要求。
2. 垃圾清理:对垃圾进行分类和清理,将不符合填埋要求的垃圾进行处理后再进行填埋。
3. 垃圾填埋:将清理好的垃圾按照设计要求进行填埋,采用分层填埋的方式,确保填埋质量和填埋效果。
4. 治理渗滤液:在填埋过程中,要及时处理渗滤液,采用合适的处理措施,保证渗滤液不会对地下水造成污染。
5. 环境监测:在施工过程中,要对填埋场周边环境进行定期监测,确保施工过程不会对周边环境造成影响。
6. 设施建设:建设相关设施,如防渗系统、排水设施、环保检测设备等,确保填埋场运行安全稳定。
五、施工安全与质量控制1. 安全管理:施工单位要建立完善的安全管理制度,健全安全生产责任制,严格遵守工程安全操作规程,确保施工过程中没有安全事故发生。
详细垃圾填埋场施工方案计划1. 引言垃圾填埋场是一种常见的废物处理方式,它将废物埋入地下,以减少对环境的影响。
本文将详细介绍垃圾填埋场的施工方案计划,旨在确保施工的顺利进行,并最大程度地降低环境风险。
2. 施工前准备在开展垃圾填埋场施工之前,我们需要进行一系列的准备工作,以确保工程的顺利进行。
主要的准备工作包括:•环境评估:对施工区域进行详细的环境评估,了解土壤质量、地下水位、地质构造等情况,以便制定科学可行的施工方案。
•土地准备:清理施工区域,移除任何障碍物,并平整土地,以便进行后续的施工工作。
•获取必要许可:根据当地法律和规定,获取施工所需的所有必要许可和批准文件。
3. 垃圾填埋场设计垃圾填埋场设计是整个施工过程的核心任务。
在设计方案中,我们需要考虑以下要素:•填埋层厚度和材料:根据不同类型的废物特性和填埋场的设计标准,确定填埋层的厚度和所选材料。
•雨水排放系统:设计合适的雨水排放系统,以防止积水对填埋场的损害。
•排气系统:考虑到填埋过程中产生的气体,设计合适的排气系统,以保障施工人员的健康和安全。
•安全措施:制定针对垃圾填埋场施工过程中的相关风险的安全措施,包括火灾、土方施工等。
4. 施工步骤在进行垃圾填埋场施工时,我们需要遵循以下步骤:1.初期开挖:根据设计方案,在施工区域进行初期开挖,以准备填充垃圾的区域。
确保开挖区域的坚固和稳定,以防止塌方。
2.基础施工:将基础材料倾倒在开挖区域,进行填筑和压实,以建立坚固的基础。
3.垃圾填充:按照设计要求,逐步将垃圾倾倒在基础层上,并进行间隙填充、压实和覆盖。
4.排水系统安装:在填充过程中安装雨水排放系统,以确保填埋场不会被雨水浸泡。
这包括排水管道的安装和沉淀池的建设。
5.排气系统安装:根据设计要求和安全需求,安装排气系统,以保护施工人员的健康和安全。
6.覆土和修整:在垃圾填充完毕后,进行覆土和修整工作,使填埋场恢复到自然风貌,并确保上覆土层的稳定。
WORD整理版垃圾场封场项目填埋气体收集工程专项施工方案施工组织设计(方案)报审表会签一览表目录1 编制依据1.1 有关工程文件1.2 有关规范规程2 工程概况2.1 工程概况2.2 设计说明3 施工部署4 主要施工方法4.1 工艺流程4. 2 施工方案4. 2.1 沟槽开挖4. 2.2 验槽4. 2.3 HDPE管施工4. 2.4沟槽回填5 质量证措施5.1 质量保证组织机构5.2 工程质量保证措施6 工期保证措施7 安全保证措施7.1 成立安全组织机构7.2 安全技术措施7.3 安全注意事项8 文明施工、环境保护措施8.1 建立健全强有力的环保体系8.2 实行环保目标责任制1 编制依据1.1 有关工程文件1.1.1 《含山县垃圾场封场项目岩土工程勘察报告》1.1.2 施工组织设计1.2 有关规范规程1.2.1 生活垃圾填埋场填埋气体收集处理及利用工程技术规范1.2.2 生活垃圾卫生填埋封场技术规程2 工程概况含山县垃圾场封场项目工程包括土方整理工程、进场道路工程、垂直防渗系统、封场覆盖系统、渗滤液收集导排系统、地表水收集系统、填埋气收集系统、绿化等工程,工程投资约1255万元;含山县拉垃圾场占地面积为18000㎡,垂直防渗设计总长度约393.029m.2.2 填埋气体工程概况含山县老垃圾场垃圾堆放过程中产生了二次污染--填埋气体。
填埋气体无控制的排放将会造成大气污染和爆炸隐患,并危害植物生长。
本工程填埋气体收集系统是用主动抽气的方式对填埋气体进行主动导排,可以随时将场区产生的填埋气体抽出,防止气体无规则的迁移,从而减少安全隐患。
2.3 设计说明设计填埋气体收集井为10座。
2.3.1 管材设计集气管材采用HDPE管材2.3.2收集井收集井采用HDPE160mm管作为集水井;HDPE90mm管作为集气井。
2.4 工程地质情况2.4.1 地形地貌拟建场地地貌单元属本垃圾堆体,地形呈西高东低。
3 施工部署施工组织以满足工程施工需要为目的,合理配置施工人员、机械设备、工程材料等资源,全面规划、统筹安排、保证重点、科学合理地安排施工进度,组织连续均衡施工生产,做好工序衔接,确保按期完成给水管道工程。
垃圾填埋工程施工方案
一、项目背景
在当今社会,随着城市化进程的加快和人口增长,垃圾处理问题日益凸显。
垃圾填埋是目前广泛采用的垃圾处理方式之一,对其施工方案的设计和实施显得尤为重要。
二、施工前准备
2.1 现场勘察
在施工前,首先需要进行现场勘察,确定填埋场地的地质、地貌等情况,并制定施工方案。
2.2 设计方案
制定详细的施工图纸和施工方案,明确工程的顺序、施工方法和技术要求。
三、施工过程
3.1 清理整理
在施工开始前,需要对填埋场地进行清理整理,清除杂草和垃圾等杂物,确保施工区域干净整洁。
3.2 填埋施工
填埋过程中,首先进行垃圾的分类和处理,再按照设计要求逐层填埋,并进行压实处理,确保填埋均匀牢固。
3.3 掩埋处理
填埋完成后,需要对填埋的垃圾进行掩埋处理,采取覆土、植被种植等方式,确保填埋场地的美化和环保。
四、施工质量控制
4.1 施工监督
在施工过程中,需要安排专人对施工进度和质量进行监督,确保施工符合设计要求。
4.2 施工记录
施工过程中要做好施工记录,记录施工的具体情况、进度和质量问题,为后期
验收提供依据。
五、施工后维护
5.1 现场清理
施工结束后,要对施工现场进行清理,清除垃圾和杂物,确保场地干净整洁。
5.2 定期检查
施工完工后,需要定期对填埋场地进行检查和维护,防止渗漏、扩散等问题的
发生,确保填埋场地的环保和安全。
结语
垃圾填埋工程施工方案的设计和实施对于垃圾处理和环保具有至关重要的意义,通过科学的施工方案和严格的施工质量控制,可以有效提升填埋工程的质量和效率,保护环境和人类健康。
目录第一章、工程概况及项目经理部组成第二章、施工方案和施工技术措施第三章、工程质量保证措施第四章、安全生产保证措施第五章、文明施工保证措施第六章、工期保证措施第七章、施工机械设备配备计划第八章、施工进度表或施工网络图第九章、施工现场平面布置图第十章、新技术、新产品、新工艺、新材料的应用附图:01 施工进度计划表附图:02 施工平面布置图第一章工程概况及项目部的组成一、工程概况xxx生活垃圾填埋场封场工程位于延安市尹家沟,设计封场表面积为5.95万平方米,封场工程包括垃圾库区边界以上部分堆山作业中的边坡覆盖和最终的场区顶部覆盖。
主要建设内容为封场覆盖系统、填埋场渗滤液填埋气收集及处理工程、封场防洪工程、场区道路、供配电、给排水、消防、通信、监控和绿化工程等,项目估算总投资xxx万元。
二、施工组织设计编制依据1、根据延xxx生活垃圾填埋场封场工程招标文件及有关问题的答疑文件;2、xxx生活垃圾填埋场封场工程建筑安装施工图;3、本工程施工现场踏勘情况;4、国家现行的施工规范、操作规程、工艺标准、施工验收及质量检查验收标准;4.1主要技术规范及标准:(1)工程测量规范(GB50202-2002)(2)《建筑地基基础工程施工质量验收规范》(GB50202-2002)(3)《建筑工程施工质量验收统一标准》(GB50300-2001)(4)《砌体工程施工质量验收规范》(GB50203-2002)(5)《混凝土结构工程施工质量验收规范》(GB50204-2002)(6)《钢结构工程施工质量验收规范》(GB50205-2002)(7)《地下防水工程施工质量验收规范》(GB50208-2002)(8)《建筑地面工程施工质量验收规范》(GB50209-2002)(9)《建筑装饰装修工程施工质量验收规范》(GB50210-2001)(10)《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)(11)《建筑电气工程施工质量验收规范》(GB50303-2002)(12)《土工布合成材料测试规程》(SL/1235-1999)(13)《土工合成材料应用技术规范》(GB50290-98)5、我公司技术水平和施工管理特点及新技术、新工艺开发利用成果;6、我公司具备的机械装备及设备,技术资源和技术力量;三、项目经理部的组成1、指导思想和质量方针1.1、指导思想制定合理、科学、先进的施工方案,组织精锐的施工队伍,配备先进的机械设备,以一流的现代组织管理方法和措施,保证把新工艺、新技术、新成果贯穿于施工全过程,统筹安排,精心施工,创造高速度、高质量、确保合同工程质量。
填埋场沼气收集工程施工方案一、前期准备工作1. 勘察在开始填埋场沼气收集工程前,需要进行勘察工作。
通过地形测量、地质勘察、土壤测试等手段,确定填埋场的实际情况,包括填埋场的地形、土质、气体产生的情况等。
2. 环境影响评估填埋场沼气收集工程将对周边环境产生一定影响,因此需要进行环境影响评估,确保工程施工符合环保要求。
3. 设计方案根据勘察结果和环境影响评估,制定填埋场沼气收集工程的设计方案,包括沼气收集系统的布置、管道敷设方案、设备选型等内容。
4. 工程预算和资源准备根据设计方案,进行工程预算和资源准备,包括人员、物资、设备等。
5. 安全技术交底在施工前,需要对相关施工人员进行安全技术交底,确保他们对工程的安全要求有清晰的认识。
二、施工流程1. 场地准备首先要对填埋场进行清理和平整,清除填埋场表面的垃圾和杂草,确保施工场地的整洁和平整。
2. 沼气收集系统的布置根据设计方案,确定沼气收集系统的布置方案,包括沼气产生地点的确定、管道布置方案等。
3. 管道敷设依据设计方案,进行沼气收集管道的敷设工作,包括挖沟、铺设管道、连接管道等。
4. 设备安装根据设计方案,对沼气收集设备进行安装,包括沼气收集井的建设、沼气收集设备的安装等。
5. 联调和调试在设备安装完成后,进行联调和调试工作,确保沼气收集系统的正常运行。
6. 安全监测系统的建设沼气是一种具有易燃、有毒性质的气体,为了避免发生安全事故,必须建设沼气安全监测系统,对沼气进行实时监测。
7. 人员培训对相关施工人员进行沼气收集系统的操作培训,确保他们能够熟练掌握系统的运行和维护。
8. 完工验收在施工完成后,进行填埋场沼气收集工程的完工验收,确保工程符合设计要求,并取得相关部门的验收证书。
三、质量控制1. 工程材料选择在填埋场沼气收集工程中,选择合适的材料对工程质量至关重要,必须选择符合标准要求的材料进行施工。
2. 工艺控制在施工过程中,要严格按照设计要求和工艺流程进行施工,确保每一个环节的工艺控制。
垃圾处理厂填埋封场工程施工组织设计一、项目背景和概况垃圾处理厂填埋封场工程是垃圾处理厂必不可少的一部分,它的主要目的是为了将已处理好的垃圾进行填埋,并对填埋场进行封闭,以防止垃圾污染环境。
本项目位于XX市XX区的垃圾处理厂,填埋封场总面积为xxx平方米,设计容量为xxx吨。
二、施工组织机构及人员安排1.建设单位:负责项目的整体组织、指导和监督工作。
2.施工单位:负责具体的施工工作,包括项目的人员安排、施工计划的编制、现场管理等。
3.监理单位:负责对施工单位的施工过程进行监督,确保施工符合相关规定和要求。
4.安全管理人员:负责施工过程中的安全管理工作,包括安全培训、现场安全巡查等。
5.技术人员:负责施工工艺流程的调整、材料选用等技术工作。
三、施工方案1.场地准备工作a.清理场地,清除垃圾、杂草等障碍物。
b.打击场地,确保场地的整平。
c.确定填埋区域的界限。
2.基础工程施工a.进行填土作业,将已处理好的垃圾进行填埋。
b.确保填土的均匀性,避免出现不平整现象。
c.进行土工布铺设,以防止垃圾渗漏。
3.封闭层施工a.进行地膜铺设,以隔绝填埋垃圾和大气间的接触。
b.进行过滤层的施工,以过滤出渗漏的液体。
c.进行盖土层的施工,以确保填埋垃圾的密封性。
四、施工技术措施1.施工过程中需要遵循相关安全规定,如穿戴安全帽、安全鞋,遵守施工现场的安全规则等。
2.施工现场应设置围挡和警示标志,以提醒工人注意安全。
3.施工过程中需保持施工现场的整洁,垃圾和废弃物要妥善处理,避免造成二次污染。
4.施工过程中要定期对施工现场进行检查,确保施工质量符合规定和要求。
5.严格按照相关施工规范和标准进行施工,避免出现施工质量问题。
五、施工进度安排1.场地准备工作:预计耗时X天。
2.基础工程施工:预计耗时X天。
3.封闭层施工:预计耗时X天。
六、施工材料和设备1.施工材料:填土、土工布、地膜等。
2.施工设备:挖掘机、推土机、铺布机等。
七、施工质量控制1.进行现场勘察,确保场地的适宜性,避免施工中遇到问题。
垃圾填埋施工方案垃圾填埋施工方案一、项目概述:本项目是针对某城市的垃圾填埋场进行施工改造,以提高填埋效率和减少环境污染。
本方案主要包括填埋场的规划设计、场地准备、填埋工程施工和环境监测等内容。
二、填埋场规划设计:1. 根据填埋场的现有状况和容量,进行合理的规划设计,确保填埋场的稳定性和安全性。
2. 设计填埋场的分区和道路系统,便于垃圾的运输和填埋作业。
3. 设计填埋场的排水系统,确保场地排水畅通,防止积水造成环境污染。
4. 设计填埋场的控臭系统,利用覆盖物和生物反应器等措施减少垃圾产生的恶臭气味的扩散。
三、场地准备:1. 清理填埋场现有的废弃物和杂草,确保施工区域整洁。
2. 平整填埋场的地表,确保施工的稳定性和安全性。
3. 在填埋场周边设置防护措施,避免农田或水源受到污染。
四、填埋工程施工:1. 按照设计要求进行填埋工程施工,确保每日填埋工作的进行。
2. 在填埋场周边搭建围挡和标识牌,确保施工区域的安全。
3. 使用适当的机械设备和工具进行填埋作业,提高工作效率。
4. 坚持垃圾分类填埋,避免垃圾的交叉污染。
五、环境监测:1. 在填埋施工过程中,进行环境监测,监测填埋场的气体排放、水体污染和土壤污染等情况。
2. 对监测结果进行实时记录和分析,及时采取措施防止环境污染。
3. 定期组织环境监测机构对填埋场进行评估,确保施工过程符合环境保护的要求。
六、安全措施:1. 施工过程中,严格执行安全操作规程,保证施工现场安全。
2. 周期性对施工人员进行安全培训,提高施工人员的安全意识和操作技能。
3. 定期对施工设备进行检查和维护,确保施工设备的正常运行。
七、施工周期和费用估算:1. 填埋施工周期为6个月,每周工作5天,每天工作8小时。
2. 施工费用包括场地准备费用、填埋工程施工费用、环境监测费用和安全措施费用等,预估总费用为XXX万元。
八、结论:本方案根据填埋场的需求和环境保护要求,对填埋施工进行了全面的规划和设计,确保填埋场的稳定运行和环境得到有效保护。
WORD整理版垃圾场封场项目填埋气体收集工程专项施工方案施工组织设计(方案)报审表会签一览表目录1 编制依据1.1 有关工程文件1.2 有关规范规程2 工程概况2.1 工程概况2.2 设计说明3 施工部署4 主要施工方法4.1 工艺流程4. 2 施工方案4. 2.1 沟槽开挖4. 2.2 验槽4. 2.3 HDPE管施工4. 2.4沟槽回填5 质量证措施5.1 质量保证组织机构5.2 工程质量保证措施6 工期保证措施7 安全保证措施7.1 成立安全组织机构7.2 安全技术措施7.3 安全注意事项8 文明施工、环境保护措施8.1 建立健全强有力的环保体系8.2 实行环保目标责任制1 编制依据1.1 有关工程文件1.1.1 《含山县垃圾场封场项目岩土工程勘察报告》1.1.2 施工组织设计1.2 有关规范规程1.2.1 生活垃圾填埋场填埋气体收集处理及利用工程技术规范1.2.2 生活垃圾卫生填埋封场技术规程2 工程概况含山县垃圾场封场项目工程包括土方整理工程、进场道路工程、垂直防渗系统、封场覆盖系统、渗滤液收集导排系统、地表水收集系统、填埋气收集系统、绿化等工程,工程投资约1255万元;含山县拉垃圾场占地面积为18000㎡,垂直防渗设计总长度约393.029m.2.2 填埋气体工程概况含山县老垃圾场垃圾堆放过程中产生了二次污染--填埋气体。
填埋气体无控制的排放将会造成大气污染和爆炸隐患,并危害植物生长。
本工程填埋气体收集系统是用主动抽气的方式对填埋气体进行主动导排,可以随时将场区产生的填埋气体抽出,防止气体无规则的迁移,从而减少安全隐患。
2.3 设计说明设计填埋气体收集井为10座。
2.3.1 管材设计集气管材采用HDPE管材2.3.2收集井收集井采用HDPE160mm管作为集水井;HDPE90mm管作为集气井。
2.4 工程地质情况2.4.1 地形地貌拟建场地地貌单元属本垃圾堆体,地形呈西高东低。
3 施工部署施工组织以满足工程施工需要为目的,合理配置施工人员、机械设备、工程材料等资源,全面规划、统筹安排、保证重点、科学合理地安排施工进度,组织连续均衡施工生产,做好工序衔接,确保按期完成给水管道工程。
具体施工进度计划如下:4 主要施工方法4.1 工艺流程HDPE管道施工工艺流程:测量放线→沟槽开挖、验槽→管道垫层→焊接管道→下管、稳管→各类井施工→沟槽回填4. 2 施工方案4. 2.1 沟槽开挖⑴管道沟槽底部开挖宽度(60+管直径)cm,深(0.75+15+管道直径)cm。
⑵沟槽边坡的确定沟槽开挖深度在5m以内时,沟槽边坡按1:0.33开挖。
沟槽开槽采用机械为主,人工配合的方式进行。
开槽前向挖掘机司机、测量员、施工人员进行技术交底和安全技术交底。
对地下障碍物细心核查,必要时人工挖探坑,探明各种障碍物的走向、管径、结构尺寸、高程等情况,并在施工中对现况障碍物采取必要的保护措施。
槽边堆土:不适宜回填的土应随挖随弃。
可以用于回填的土,在现场允许的情况下尽量在槽边堆放。
堆土距槽边不小于2m,推土高度不大于1m。
在适当距离留出工程材料运输通道、井点干管位置及排管的足够宽度。
表层土与下层生土分开堆置,要方便原土原层回填时的装卸和运输。
机械开挖时,测量人员随挖随测,严禁超挖。
4. 2.2 验槽基底标高、坡度、宽度、轴线位置、基底土质必须符合设计要求。
4. 2.3 HDPE管道施工方法4.2.3.1管道垫层⑴管道垫层:直埋段管道铺设碎石垫层,垫层的平整度、高程、厚度、宽度、密实度应符合设计要求。
4.2.3.2 HDPE管焊接1、HDPE管焊接施工工艺流程HDPE管焊接施工工艺流程图2、安装方法a、切消管端头:用卡模把管材准确卡到焊机上,擦净管端,对正,用铣刀铣消管端直至出现连续屑片为止;b、对下检查:取出铣刀后再合拢焊机,要求管端面间隙不超过1mm,两管的管边错位不超过壁厚的10%。
C、接通电源,用净棉布擦净加热板表面,装入焊机,使加热板达到210℃±10℃。
D、加温熔化:将两管端合拢,使焊机以一定压力下给管端加温,当出现0.4-3mm高的熔环时,即停止加温,进行无压保温,持续时间为壁厚数(mm)的10倍秒。
E、加压对接:达到保温时间以后,即打开焊机,小心取出加热板,并在10秒钟之内重新合拢焊机,逐渐加压,使熔环高度达到(0.3-0.4)δ,单边厚度达到(0.35-0.45)δ。
F、保压冷却:一般保压冷却时间为20-30分钟(如环境温度较高,则需要较长冷却时间)。
G、安装HDPE管道必须在有控制条件的下放置以不损害HDPE管道。
H、HDPE管道的两头必须临时封住以防止污物或外来物质进入。
HDPE管道不能在锋利的物体上拉动,这可能造成磨沟、打结或其它损坏。
HDPE 管道必须精确地放在设计图纸列明的地方并保持相应的坡度。
I、在安装所有HDPE管道后和回填之前,承包商和监理工程师必须检查管道的下方是否有任何有害的外来物质。
外来物质要清除。
损坏的管道或有缺陷的接头,都要进行修补或替换。
4.2.3.3安管⑴管材的吊装吊装:采用两点法吊装,平起平放。
吊具与管子内衬接触应垫缓冲垫,以防钓具将内衬损伤。
起吊时吊绳长度要足够,吊点处绳间夹角小于60°为宜。
4. 2.4沟槽回填4.2.4.1 土方回填填土前应检查管底两侧三角处砂是否密实,缺砂或不密实的要补填密实。
4.2.4.2 胸腔回填胸腔两侧填中粗砂必须同时进行,两侧回填高度不能相差一层(200~300mm)以上。
胸腔填土至管顶以上时,要检查管道变形与支撑情况,无问题时再继续回填。
4.2.4.3 夯实回填土的夯实采用人工夯实和机械夯实两种方法。
夯实时,管道两侧同时进行,不得使管道位移或损伤。
回填压实逐层进行,管道两侧和管顶以上500mm范围内采用薄铺轻夯夯实,管道两侧夯实面的高差不大于300mm,管顶500mm以上回填应分层整平和夯实。
采用木夯、蛙式夯等压实工具时,夯夯相连;采用压路机时,碾压的重叠宽度不得小于200mm。
测量、控制土的最佳含水量和摊铺厚度,以达到设计压实度。
4.2.5填埋气井施工4.2.5.1钻井施工钻井施工时应使用螺旋钻头钻掘,以避免造成垃圾挤压现象,使填埋气体不易流入井管。
钻掘深度要求离填埋场底部不小于2米,填埋井直径为60cm。
挖掘过程中,所挖出的垃圾运输至垃圾填埋场处理。
填埋井施工时须于井周围1m埋设卵砾石,以增加导气率。
填埋结束后以粘土对井口周围密封,以防止填埋气体渗漏及阳气回渗增加操作危险。
在进行覆盖系统施工时,土工膜与露出的管件用焊枪进行焊接。
5 质量证措施5.1 质量保证组织机构⑴项目部成立全面质量管理领导小组,由总工程师挂帅,质量部主管,各施工作业队质检员组成的内部质量自检体系,对工程质量进行全面检查监督。
质量管理领导小组⑵质量检查程序:由施工班组对各工序施工质量进行检查,并严格履行交接班检查及工序间的交工检查制度。
对分部、分项、检验批及隐蔽工程的质量检查是先施工单位自检,后提交监理工程师验收。
5.2 工程质量保证措施⑴材料应提供材料出厂合格证及材质证明。
⑵管材的种类、型号、规格应符合设计文件的规定要求,管材进货时要有质量保证书、合格证,并应妥善保管,防止破损。
6 工期保证措施⑴科学地组织统筹安排,严格按照实施性的施工进度计划进行施工。
控制好每道工序的作业时间,将流水作业应用到各项作业中,充分利用时间和空间的交叉,确保各项工程按期完成。
⑵组织施工人员,根据工程工期的要求,按照各班组的特长组成专业班组。
施工前和施工中进行专业技术培训,进一步提高专业技能,全面掌握施工方法和技术标准。
⑶配备足够的施工机械设备和劳力、加强开槽的施工力量,施工中采取有效措施和各种激励机制,加强机械效力,加快工程进度。
7 安全保证措施7.1 成立安全组织机构⑴项目经理为施工安全的第一责任人,并配备专职安全人员,做到层层监督,严把施工安全关。
⑵建立安全生产责任制,把安全质量、效益同等看待,对可能出现隐患的部位要心中有数,提高警惕。
⑶安全生产实行分级负责,各施工作业队,分别签订安全责任状,搞好安全生产知识教育,请有关人员给施工人员上好安全生产教育课,使每个施工人员既能保护好自己,又能保护好他人。
⑷健全安全检查程序。
安全员对自己作业区域内的安全生产情况每天自检一次,同时坚持巡视检查,发现问题及时通报有关人员及时处理。
项目经理部安全负责人定期检查安全生产工作,并定期召开安全生产会议,提出问题,搞好整改,表扬先进。
对有危险作业的区域,要派专人坚守岗位进行安全检查工作。
7.2 安全技术措施⑴严格执行马鞍山市有关安全生产规定,加强对施工人员的安全教育,做好技术书面交底,并办理签字手续,及时搞好新入场工人的安全教育,特殊工种必须持证上岗,严禁违章指挥,违章操作。
⑵施工人员进入现场要服从安全员的指挥和监督。
⑶施工人员进入现场要进行“三级”安全教育。
⑷现场用电设备必须实行三级配电,两级保护,且有漏电保护器。
⑸机械在进场前进行检修和保养,确保施工期间机械正常运转。
⑹施工中如遇地下障碍物(包括各种管道、管沟、电缆等)时,立即暂停施工,及时报告,待妥善处理后方可继续施工。
⑺施工现场一切出入口均应设置有效的防护。
⑻施工时,现场应有专人负责统一指挥。
指挥人员应位于操作人员视力能及的区域,并能清楚地看到施工的全过程。
驾驶人员必须熟悉信号并按指挥人员的各种信号进行操作。
⑼所有人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣。
⑽上下沟槽时必须使用专用爬梯。
7.3 安全注意事项⑴安全为了生产,生产必须安全。
深化安全教育,强化安全意识。
施工人员上岗前进行安全教育和技术培训,牢记“安全第一”的宗旨。
安全员坚持持证上岗。
坚持“安全第一,预防为主,综合治理”的安全方针。
⑵推行安全标准化工地建设,抓好现场管理搞好文明施工,易燃易爆品要妥善保管,工程材料要合理堆放。
各种交通,施工信号标识完备,供电线路安装、架设正确。
⑶认真实施好标准化作业,严格按安全操作规程进行施工,严肃劳动纪律,杜绝违章指挥和违章操作,保证防护设施的投入,使安全生产建立在管理科学,技术先进,防护可行的基础上。
⑷各种施工机械必须制订相应的、详细的操作规程,并严格执行。
夜间作业时,应有足够的照明设备。
⑸严格油料等易燃物品的管理,库房的设置要尊重当地公安部门的意见,符合安全要求,并设专人管理。
⑹生活区设专人管理,严禁非从事电力专业的人员乱拉、乱接电线。
各种机电设备均应设专人负责管理,电工持证上岗。
⑺进入现场戴好安全帽及其它劳保用品。
不得在施工现场嬉戏、打闹。
⑻机械操作手必须轮换上岗,杜绝疲劳驾驶现象,不留安全隐患。
⑼在高压线下施工时,确保施工机械与高压线保持安全距离,派专人旁站,避免触电事故发生。
