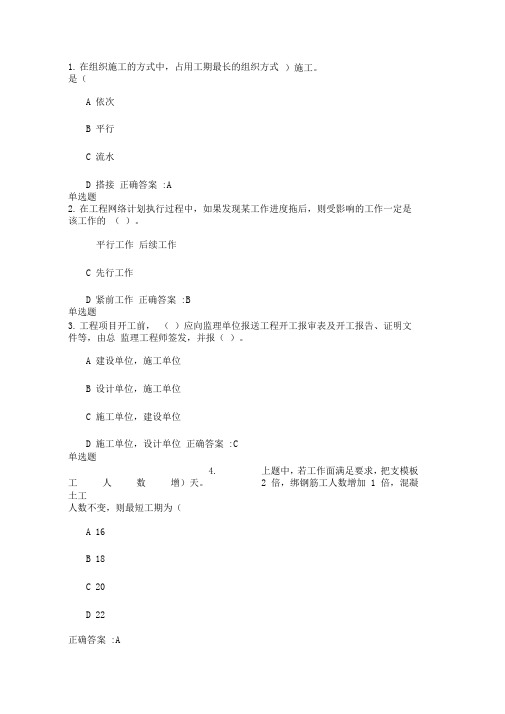

1. 在组织施工的方式中,占用工期最长的组织方式是(A 依次B 平行C 流水D 搭接 正确答案 :A 单选题2. 在工程网络计划执行过程中,如果发现某工作进度拖后,则受影响的工作一定是该工作的 ( )。
平行工作 后续工作 C 先行工作D 紧前工作 正确答案 :B 单选题3. 工程项目开工前, ( )应向监理单位报送工程开工报审表及开工报告、证明文件等,由总 监理工程师签发,并报( )。
A 建设单位,施工单位B 设计单位,施工单位C 施工单位,建设单位D 施工单位,设计单位 正确答案 :C 单选题4.上题中,若工作面满足要求,把支模板工人数增 2 倍,绑钢筋工人数增加 1 倍,混凝土工人数不变,则最短工期为(A 16B 18C 20D 22 正确答案 :A)施工。
)天。
单选题5.()为零的工作肯定在关键线路上。
A 自由时差B 总时差C 持续时间D 以上三者均是正确答案 :B单选6.在工程网络计划中,工作的自由时差是指在不影响()的前提下,该工作可以利用的机动时间。
A 紧后工作最早开始B 后续工作最迟开始C 紧后工作最迟开始D 本工作最早完成正确答案 :A单选题7.施工图纸的会审一般由()组织并主持会议。
A 建设单位B 施工单位C 设计单位D 监理单位正确答案 :A单选题8.具有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程项目称为()。
A 单项工程B 单位工程C 分部工程D 分项工程正确答案 :A单选题9.施工项目的管理主体是()。
A 建设单位B 设计单位C 监理单位D 施工单位正确答案 :D 单选题10.项目管理实施规划是在()由()主持编写。
A 开工之前项目经理部B 开工之前企业管理层C 投标之前项目经理部D 投标之前企业管理层正确答案 :A 单选题11.施工准备工作应该具有()与阶段性的统一。
A 综合性B 时间性C 整体性D 分散性正确答案 :C12.在组织有层间关系的流水作业中,为保证施工的连续性,流水段的数量应满足()。
第6章单位工程施工组织设计试题及答案问答题:1.单位工程施工组织设计在选择施工方案时,如何确定施工顺序?(1)与施工工艺相一致;(2)与施工方法相一致;(3)考虑施工组织的要求;(4)考虑工程质量要求;(5)考虑施工安全要求;(6)考虑自然条件的影响。
2.单位工程施工进度计划的编制程序是什么?(1)收集编制依据;(2)划分施工项目;(3)计算工程量;(4)套用施共定额;(5)计算劳动量或机械台班量;(6)确定各施工项目的施工持续时间;(7)编制施工进度计划初始方案;(8)检查进度计划初始方案(是否工期符合要求、劳动力与机械是否均衡、材料是否超过供应限止);(9)编制正式计划进度计划。
3.简述单位工程的施工程序施工程序是指单位工程中各分部工程或施工阶段的先后顺序及其制约关系,主要是解决时间上搭接的问题。
考虑时应注意以下几点:(1)遵守“先地下后地上、先土建后设备、先主体后围护、先结构后装修”的原则先地下后地上是指地上工程开始之前,尽量先把管线、线路等地下设施、土方工程和基础工程完成或基本完成,以免对地上部分施工产生干扰,既给施工带来不便,又会造成浪费,影响工程质量和进度。
先土建后设备是指土建施工一般应先于水、电、暖、通讯等建筑设备的安装。
它们之间更多是穿插配合的关系,一般在土建施工的同时要配合进行有关建筑设备安装的预埋工作。
尤其在装修阶段,要从保质量、讲成本的角度,处理好相互之间的关系。
先主体后围护是指框架结构房屋的主体结构与围护结构要有合理的搭接。
一般来说,多层建筑以少搭接为宜,而高层建筑则应尽量搭接施工,以有效缩短工期。
先结构后装修是先完成主体结构的施工,再进行装饰工程的施工。
这是指一般情况而言,有时为了压缩工期,也可以部分搭接施工。
上述程序是对一般情况而言。
在特殊情况下,上述程序不能一成不变。
如在冬期施工之前,应尽可能完成主体和围护结构,以利于施工中的防寒和室内作业的开展。
(2)做好土建施工与设备安装施工的程序安排工业性建设项目除了土建施工及水、电、暖、通讯等建筑设备外,还有工业管道和工艺设备及生产设备的安装,此时应十分重视合理安排土建施工与设备安装之间的施工程序。
单位工程施工组织设计一、作业答案二、单位工程施工组织设计概述2、技术准备工作包含哪些内容?(1)熟悉、审查施工图纸和有关的设计资料①审查拟建工程的地点、建筑总平面图同国家、地市或地区规划是否一致,以及建筑物或构筑物的设计功能和使用要求是否符合卫生、防火及美化城市方面的要求。
②审查设计图纸是否完整、齐全、以及设计图纸和资料是否符合国家有关工程建设的设计、施工方面的方针和政策。
③审查设计图纸与说明书在内容上是否一致以及设计图纸与各组成部分有无矛盾和错误。
④审查建筑总平面图与其他结构图在几何尺寸、坐标、标高和说明等方面是否一致以及技术要求是否正确。
⑤审查工业项目的生产工艺流程和技术要求,掌握配套投产的先后次序和相互关系,以及设备安装图纸与其相配合的土建施工图纸在坐标、标高上是否一致,掌握土建施工质量是否满足设备安装的要求。
⑥审查地基处理与基础设计同拟建工程地点的工程水文、地质等条件是否一致,以及建筑物或构筑物与地下建筑物或构筑物、管线之间的关系。
⑦明确拟建工程的结构形式和特点,复核主要承重结构的强度、刚度和稳定性是否满足要求,审查设计图纸中的工程复杂、施工难度大和技术要求高的分部分项工程或新结构、新工艺、新材料,检查现有施工技术水平和管理水平能否满足工期和质量要求并采取可行的技术措施加以保证。
⑧明确建设期限、分期分批投产或交付使用的顺序和时间,以及工程所用的主要材料与设备的数量、规格、和供货日期。
⑨明确建设、设计、监理和施工等单位之间的协作、配合关系,以及建设单位可以提供的施工条件。
(2)原始资料的调查分析①自然条件的调查分析。
②技术经济条件的调查分析。
(3)编制中标后的施工组织设计4、单位工程开工必须具备哪些条件?(1)施工图纸经过会审,图纸中存在的问题和错误已纠正。
(2)施工组织设计或施工方案已经批准并进行交底。
(3)施工图预算已经编制和审定,并已签订工程施工合同。
(4)场内土石方平整工作和障碍物的清除已基本完成。
第一章施工组织概论1、公路建设的内容和特点是什么? 其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。
公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。
资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支;而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。
2、公路基本建设通过哪些形式实现固定资产扩大再生产?答:公路基本建设通过新建、改建、扩建和重建四种形式实现固定资产的扩大再生产。
凡属于固定资产的维修、固定资产的更新和技术改造资金,由交通经费即养路费开支。
而扩大再生产中的新建公路和新建独立大桥等由基本建设投资开支。
3、公路基本建设的定义,内容及其组成项目是什么?答:公路基本建设:指公路运输业有关固定资产的建筑、购置、安装活动以及与其相关的如勘察设计、征用土地等工作。
内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。
组成项目:基本建设项目,单项工程,单位工程,分部工程,分项工程。
4、公路基本建设程序的定义及内容是什么?答:公路基本建设程序:基本建设项目在整个建设过程中各项工作的先后顺序,称基本建设程序。
坚持基本建设程序的意义:基本建设涉及面广,它受到地质、气候、水文等自然条件和资源供应、技术水平等物质技术条件的严格制约,需要内外各个环节的密切配合,并且要求按照既定需要和有科学根据的总体设计进行建设。
内容:项目建议书,可行性研究,设计文件,列入年度基建计划,施工准备,组织施工,竣工验收、交付使用。
5、公路基本建设项目通常有几种设计,包括哪些设计文件,各适用什么工程? 答:公路基本建设项目通常有一阶段设计、两阶段设计、三阶段设计三种设计。
包括一阶段施工图设计,适用于方案明确的简单小型项目,两阶段初步设计和施工图设计,适用于一般工程项目,三阶段初步设计、三阶段技术设计、三阶段施工图设计,适用于技术复杂的大型项目。
施工组织设计试题及参考答案1.如果工作面允许并且资源供应得到保证,紧急情况下可以选择平行施工,即多个施工过程同时进行。
2.施工顺序应遵循先地下后地上、先土建后安装、先主体后围护的原则。
3.有节奏的流水施工指在组织流水施工时,各个施工段的时间间隔相等。
4.网络计划工期优化的目的是为了缩短计划工期,使工程能够更快地完成。
5.双代号时标网络计划中,工作箭线上的波形线表示工作的自由时差。
6.正确的流水施工参数应该包括搭接时间、工作面、流水节拍和施工段数。
7.如果某项工作拖延时间超过自由时差,则必定影响其紧后工作的最早开始时间。
8.某项工作有两项紧后工作C、D,最迟完成时间分别为C=20天和D=15天,工作持续时间分别为C=7天和D=12天,则本工作的最迟完成时间为3天。
9.如果某项工作拖延时间超过总时差,则该项工作必定变为关键工作。
10.某项工作有两项紧后工作C、D,最迟完成时间分别为C=18天和D=16天,工作持续时间分别为C=8天和D=10天,则本工作的最迟完成时间为6天。
11.如果网络图中同时存在n条关键线路,则n条关键线路的持续时间之和相同。
12.技术资料准备是施工准备的核心,它指导着现场施工准备工作。
13.对于某工程,如果其各流水参数分别为N=4,M=3,t=2,组织全等节拍流水,则其流水工期为12天。
14.根据题意,某工程的流水参数为N=4,M=4,t=2,组织全等节拍流水,求其工期。
根据公式工期=(N+M-1)*t,代入参数得到工期为(4+4-1)*2=14天。
15.单位工程施工方案的主要确定是针对单位工程的施工顺序、施工方法和适用的施工机械。
16.工作D有三项紧前工作A、B、C,其持续时间分别为A=9、B=9、C=7,最早开始时间分别为A=6、B=5、C=6.根据公式自由时差=紧后工作最早开始时间-该工作最早完成时间,计算得到工作C的自由时差为2.17.工作D有三项紧前工作A、B、C,其持续时间分别为A=3、B=7、C=5,最早开始时间分别为A=4、B=5、C=6.根据公式自由时差=紧后工作最早开始时间-该工作最早完成时间,计算得到工作C的自由时差为1.18.流水施工组织方式是施工中常采用的方式,因为能够实现专业工作队连续施工,提高施工效率。
1. 土方工程机械中,()适用于场地清理,场地平整,开挖深度不大的基坑以及回填作业等。
(2分)A.推土机B.正铲挖土机C.反铲挖土机D.抓铲挖土机2. 下列说法不正确的是()。
(2分)A.采用集水坑降水法开挖基坑,当基坑开挖到地下水位以下时,有时坑底土会形成流动状态B.在压实机械和压实遍数相同的条件下,使填土压实获得最大密实度时的土的含水量,称为C.压实系数是土的施工控制干密度和土的最大干密度的比值。
D.边坡系数越大,土方边坡越陡。
3. 填方工程的压实质量指标是()。
(2分)A.最大干重度B.压实系数C.最优含水率D.干重度4. 下列()不是泥浆护壁灌注桩成孔方法做法。
(2分)A.挖孔B.钻孔C.冲孔D.抓孔5. 下列单位工程施工程序应遵守的原则错误的是( )。
(2分)A.先地下后地上B.先土建后设备C.先结构后装修D.先围护后主体6. 最理想的流水组织方式是( )。
(2分)A.等节奏流水B.异节奏流水C.无节奏流水D.依次流水7. 泥浆在泥浆护壁灌注桩施工中起主要作用的是()。
(2分)A.导向B.定位C.保护孔D.防渗8. 钢筋混凝土预制桩的混凝土强度达到设计强度的()时,才可以进行打桩作业。
(2分)A.50%B.70%C.90%D.100%9. 当柱距大于4倍桩径时,()。
(2分)A.自中间向四周打B.自两边向中央打C.由一侧向另一侧打D.自中间向两侧打10. 充盈系数用于检查()质量事故。
(2分)A.断桩B.吊脚桩C.缩径桩D.桩尖进水11. 钢筋混凝土预制桩主筋的连接宜采用()。
(2分)A.对焊B.电弧焊C.电阻点焊D.埋弧压力焊12. 下列说法不正确的是()。
(2分)A.钢筋混凝土预制桩应在混凝土强度等级达到70%时方可运输。
B.自然状态下的土,经开挖后,其体积因松散而增加,以后虽然经回填压实,仍不能恢复成C.土层锚杆是埋入土层深处的受拉杆件,一端与工程构筑物相连,一端锚固在土层中,以承D.流动中的地下水对土颗粒产生的压力称为动水压力。
施工组织与设计复习题(课程代码252355)一、单项选择题1、单位工程施工组织设计编制程序中,以下几项顺序正确的是()。
A.施工进度计划一施工方案一施工平面图B.施工方案一施工进度计划一施工平面图C.施工进度计划一施工平面图一施工方案D.划分工序一计算持续时间一绘制初始方案一确定关键线路2、单位工程施工组织设计的工程概况应包括()。
A.施工程序B.施工方法C.施工条件D.进度计划3、下列选项中,()是单位工程施工组织设计的核心。
A.工程概况B.施工方案C.施工平面图D.施工进度计划4、单位工程施工组织设计中,施工方案包括以下的()。
A.编制进度计划B.选择主要施工方法C.确定基本建设程序D.进行技术经济分析5、下列选项中,不属于施工方案的是()。
A.确定单位工程的施工流向B.确定分部分项工程的施工顺序C.确定主要分部分项工程的施工方法D.确定主要分部分项工程的材料用量6、单位工程施工平面图设计时应首先确定()。
A.搅拌机的位置B.变压器的位置C.现场道路的位置D.起重机械的位置7、编制施工进度计划时,其工期应控制在()内。
A.最短工期B.规定工期C.定额工期D.计算工期8、下列叙述中,不属于依次施工特点的是()。
A.工作面不能充分利用B.专业队组不能连续作业C.施工工期长D.资源投入量大,现场临时设施增加9、下列关于施工组织方式的描述,不正确的是()。
A.流水施工的资源投入较为均衡B.依次施工不能充分利用工作面C.平行施工的现场管理和组织最为简单D.流水施工利于文明施工和科学管理10、划分施工段的目的是()。
A.便于组织施工专业队B.使施工对象形成批量适于组织流水C.便于明确责任保证工程质量D.便于计算工程量11、下列特点描述中,不属于成倍节拍流水的是()。
A.各施工过程的流水节拍同为某一常数的倍B.施工队数多于施工过程数C.不同施工过程之间的流水步距均相等D.个别施工队不能连续施工12、下列特点描述中,不属于无节奏流水施工的是()。
单位施工组织设计答案【篇一:单位工程施工组织设计试卷及答案】=txt>1.建筑施工程序一般包括确定施工任务、施工规划、施工准备、组织施工、竣工验收五个阶段。
2.施工组织设计按编制对象的不同分为施工组织总设计、单位工程施工组织设计和分部分项工程施工组织设计三种。
3.流水参数包括工艺参数、时间参数、空间参数三类。
4.绘制网络图的基本要求是工作构成清楚、逻辑关系正确、时间计算准确和编制合乎规定等。
5.施工方案的定量分析指标主要有工期指标、机械化程度、降低成本指标、主要材料节约指标和单位建筑面积劳动量消耗指标等。
二、单项选择题(每题3分,共15分)1、单位工程施工组织设计编制的对象是( b ) b.单位工程2、下列哪项是属于工程技术经济条件调查内容( c ) c.交通运输3、最理想的流水组织方式是( a ) a.等节拍流水4、双代号网络图和单代号网络图的最大区别是( b ) b.表示工作的符号不同5、编制单位工程施工平面图时,首先确定( b )位置 b.起重设备三、多项选择题(将正确答案的编号填入括弧中,完全选对才得分,否则不得分,每小题5分,共25分)1、建设项目投资决策阶段的主要工作是( abde )a.可行性研究 b.估算和立项c.设计准备d.选择建设地点 e.经济分析2、流水施工的工艺参数主要包括( ac )a.施工过程b.施工段 c.流水强度d.施工层 e.流水步距3、单代号网络图的特点是( ade )a.节点表示工作 b.用虚工序 c.工序时间注在箭杆上d.用箭杆表示工作的逻辑关系e.不用虚工序4、多层混合结构民用房屋的施工特点是( bde )a.土石方工程量大 b.装饰工程量大 c.构件预制量大d.砌砖工程量大 e.便于组织流水施工5、施工平面图设计的依据主要包括( abcde )a.当地自然条件资料 b.技术经济条件资料 c.设计资料d.主要施工方案e.施工进度计划四、解释下列技术名词的含义(每题4分:共16分)1.流水步距流水步距——在组织流水施工时,相邻两个专业工作队在保证施工顺序,满足连续施工和最大限度搭接,以及保证工程质量要求的前提下,相继投入施工的最小时间间隔。
建筑施工与管理专业《单位工程施工组织设计》任务书学号:姓名:日期:2015-10-23目录一、工程概况 01、工程概况 02、施工条件 0二、施工方案说明书 (1)1、施工程序与施工流向 (1)2、流水段划分 (1)3、施工方法及机具选择 (2)三、各项技术组织措施 (27)1、保证工期措施 (27)2、质量保证措施 (28)3、技术保证措施 (33)4、经济保证措施 (34)5、合同保证措施 (35)6、保证安全措施 (35)7、消防保卫措施 (42)8、环境保护措施 (43)9、现场文明施工管理措施 (47)四、经济技术指标 (49)五、施工进度计划见后附图 (50)六、施工现场平面见后附图 (50)设计任务和要求:一、工程概况1、工程概况单位工程建设概况某公司综合办公楼位于市区内东临滨河路,南临金昌路,处于繁华地带。
工程质量标准:合格。
工期:开工日期2010年3月15日,竣工日期2010年10月15日,总工期215日历天。
建筑设计概况:本工程平面形状呈一字形,建筑物宽12.5m,长为43.2m,建筑面积为2916m2。
建筑层高:首层为4.2m,其余各层高为3m,房屋总高度为16.8m。
室内外高差0.6m。
建筑装饰:建筑物外墙面为贴砖墙面;内墙面为普通抹灰,板底勾缝;室内墙面及顶棚为刮腻子喷大白二道;地面为水泥砂浆地面。
结构设计概况:本工程底层为框架结构,上部四层为砖混结构。
基础为钢筋混凝土独立基础,基础底标高为-2.5m。
基础设地梁,地梁截面为500mm*600mm,地梁顶标高为-0.16m,进身梁截面尺寸为850mm*400mm。
首层顶板为现浇钢筋混凝土板,板厚150mm,上部每层设有钢筋混凝土圈梁和抗震构造柱,板为预制空心板,楼梯为现浇楼梯。
2、施工条件本工程位于市区,交通运输方便,水电均由原有建筑引出,现场不设变压器,现场已平整。
各种预制构件均可在预制厂制作,然后用汽车运往工地,也可组织随吊随运。
单位工程施工组织设计作业一、工程概况本工程为某城市一处多层砖混结构办公楼,位于城市中心区域,总建筑面积约为6262平方米,建筑平面形式为L型,南北方向长61.77米,东西方向总长为39.44米。
建筑物共分为五层,局部六层,高度分别为18.95米和22.45米,附楼带有地下室。
建筑物的承重结构除门厅部分为现浇钢筋混凝土半框架外,其余部分采用砖混结构。
基础埋深为1.49米,采用条形砖基础,基础中设有钢筋混凝土地圈梁。
内外墙交接处和外墙转角处设有抗震构造柱。
楼盖和屋面采用预制钢筋混凝土多孔板,大梁、楼梯及挑檐均为现浇钢筋混凝土构件。
室内地面除门厅、走廊、试验室、厕所、后楼梯、踏步采用水磨石面层外,其他区域采用水泥砂浆地面。
室内装修主要采用白灰砂浆外喷106涂料,室外装修以马赛克为主。
窗间墙为干粘石,腰线、窗套为贴面砖。
散水为无筋混凝土一次抹光。
二、施工组织设计1. 施工准备在施工前,将组织施工人员进行详细的施工图纸学习和理解,确保每个人都熟悉施工过程中的各个环节。
对施工所需材料、设备和人员等进行全面检查和准备,确保施工顺利进行。
2. 施工顺序根据建筑物的结构和特点,制定合理的施工顺序。
首先进行基础施工,包括挖土、浇筑混凝土垫层、砌筑条形砖基础等。
然后进行主体结构施工,包括现浇钢筋混凝土半框架、砖混结构墙体、抗震构造柱等。
接下来进行楼面和屋面施工,包括预制钢筋混凝土多孔板的安装、现浇钢筋混凝土大梁、楼梯及挑檐的施工等。
最后进行室内外装修和散水施工。
3. 施工方法及措施(1)基础施工:采用挖土机进行挖土,浇筑混凝土垫层,然后砌筑条形砖基础。
在基础中设有钢筋混凝土地圈梁,以增加基础的稳定性。
(2)主体结构施工:门厅部分采用现浇钢筋混凝土半框架结构,其余部分采用砖混结构。
施工过程中要注意抗震构造柱的设置,以及内外墙交接处和外墙转角处的施工质量。
(3)楼面和屋面施工:采用预制钢筋混凝土多孔板进行楼面和屋面的施工。
WORD格式《单位工程施工组织设计》作业班级:____________________姓名:____________________学号:____________________成绩评定:____________________批改教师:————————重庆市江津广播电视大学1、题目:多层砖混结构办公楼单位工程施工组织设计2、工程概况(1)、建筑、结构概况本工程为某省××公司的办公楼,位于××市郊××公路边,总建筑面积为6262m。
,平面形式为L型,南北方向长61.77m,东西方向总长为39.44m。
该建筑物大部分为五层,高18.95m,局部六层,高22.45m,附楼(F~L轴)带地下室,在⑩轴线处有一道温度缝,在F轴线处有一道沉降缝。
其总平面、立面、平面下图所示。
本工程承重结构除门厅部分为现浇钢筋混凝土半框架外,皆采用砖混结构。
基础埋深1.49m,在c15素混凝土垫层上砌条形砖基础,基础中设有钢筋混凝土地圈梁,实心砖墙承重,每层设现浇钢筋混凝土圈梁;内外墙交接处和外墙转角处设抗震构造柱;除厕所、洗室采用现浇楼板外,其余楼盖和屋面均采用预制钢筋混凝土多孔板,大梁、楼梯及挑檐均为现浇钢筋混凝土构件。
室内地面除门厅、走廊、试验室、厕所、后楼梯、踏步为水磨石面层外,其它皆采用水泥砂浆地面。
室内装修主要采用白灰砂浆外喷106涂料,室外装修以马赛克为主。
窗间墙为干粘石,腰线、窗套为贴面砖。
散水为无筋混凝土一次抹光。
(2)、屋面、装饰工程情况屋面保温为炉渣混凝土,上做二毡三油防水层,铺绿豆砂。
上人屋面部分铺设预制混凝土板。
设备安装及水、暖、电工程配合土建施工。
(3)、地质及环境条件根据勘测报告:土壤为I级大孔性黄土,天然地基承载力为150kN/m2,地下水位在地表下7~8m。
本地区土壤最大冻结深度为0.5m。
建筑场地南侧为已建成建筑物,北侧西侧为本公司地界的围墙,东侧为××公路,距道牙3m内的人行道不得占用,沿街树木不得损伤。
人行道一侧上方尚有高压输电线及电话线通过。
施工期间主导风向偏东,雨季为9月份,冬季为12月到第二年的1月份和2月份。
(4)、施工工期本工程定于4月1日开工,要求在本年12月30日竣工。
限定总工期9个月,日历工期为225天。
(5)、施工技术经济条件施工任务由市建×公司承担,该公司分派一个施工队负责。
该队瓦工20 人,木工16人,以及其它辅助工种工人如钢筋工、机工、电工及普工等共计140人。
根据施工需要有部分民工协助工作。
装修阶段可从其他施工队调入抹灰工,最多调入70人。
施工中需要的电、水均从城市供电供水网中接引。
建筑材料及预制品件可用汽车运入工地。
多孔板由市建总公司预制厂制作(运距10km)。
木制门窗由市木材加工厂制作(运距7km)。
临建工程除工人宿舍可利用已建成的家属宿舍楼外,其他所需临时设施均应在现场搭建。
可供施工选用的起重机有QTl—6型塔吊,QTl—2型塔吊。
汽车除解放牌(5t)外,尚有黄河牌(8t)可以使用。
卷扬机、各种搅拌机、木工机械、混凝土震捣器、脚手架、板可根据计划需要进行供应。
2、施工方案着重解决好以下几个方面:(1)、施工总程序本工程总的施工程序为先地下后地上,先土建后设备安装,先结构后装饰。
主体结构自下而上逐层分段流水施工。
待主体结构完成后,自上而下逐层进行内装修,待女儿墙压顶完成后,自上而下进行外装饰。
2.施工段的划分根据工程的特点,为了有利于结构的整体性,而要尽量利用建筑缝作为划分主体结构流水施工段的界限。
因而,从基础工程开始到主体工程完成共分三个施工段:后楼(F~L轴线)为第一施工段(因为后楼有一层地下室),前楼11~22轴线为第二施工段(因为此段为六层且结构较复杂),前楼1~11轴线为第三施工段。
如图7—3所示。
屋面工程同主体工程一样分三段完成。
室内外装修工程不分施工段,室内装修自上而下分层进行;室外装饰自上而下分立面进行。
(2)、主要项目施工方法及施工顺序A、土方和基础工程施工顺序机械挖土清底钎探验槽处理混凝土垫层砌砖基础地圈梁暖气沟回填土B、本工程带地下室部分土方采用WY一80型反铲挖土机配自卸汽车进行基坑大开挖。
基坑底面按设计尺寸周边各留出0.5m宽的工作面,边坡放坡系数为1:0.3。
前楼采用WY一80型反铲挖土机开挖基槽。
坑槽底留20~30cm人工清底,以防机械超挖。
基坑槽总的开挖土方量为4032m3。
除回填所需的2450m3暂堆放在基坑槽边外,其余土方运至场外。
C、为了防止雨水流入坑内,基坑上口筑小护堤。
基坑和前楼基槽两端各挖一个集水坑,并准备好污水泵。
、D、基坑清底后,随即进行钎探,并通知有关部门进行验槽。
E、基础墙内构造柱生根在地圈梁上。
F、纵横墙基同时砌筑,接搓处斜搓到顶,基础大放脚两侧要均匀收退,待砌到墙身时挂中线检查,以防偏轴。
G、基槽回填要两侧均匀下土,采用人工和蛙式打夯机分步夯实。
房心回填时,遇暖气沟要加支撑,以防挤偏基础墙身,暖气沟外侧回填土要夯填密实。
(3)主体结构工程A、结构工程中每层每段的主要施工顺序为:放线立皮数杆绑构造柱钢筋二步架砌砖和安装过梁支构造柱模板、浇混凝土绑圈梁钢筋、支圈梁、大梁、现浇板、楼梯模板浇筑砼安装预制楼板浇筑、板缝混凝土。
B、结构工程分层分段组织流水施工。
其中砌砖为主导工序。
每层砌砖为两步架,两个施工层,每层每段平均砌砖量为205m3,配备瓦工18人(另加普工20人),每工产量按2m3计,则每层每段砌筑6天,其他各工种均按相应的工程量配足劳动力,在6天内完成梁、板、圈梁、构造柱以及预制楼板安装等项目,保证瓦工连续施工。
C、结构砌砖采用一顺一顶法。
在首层要做好排砖撂底,外墙大角要同时砌筑,内外墙接搓每步架留斜搓到顶。
砌筑时控制灰缝厚度,不得超越皮数杆灰缝高度。
240墙单面挂线,370墙双面挂线。
D、二步架砌砖采用里脚手平台架子,建筑物外墙立桥式脚手架,随楼层升高,并挂安全网。
E、用手推砖车(通过井架)和0.7m3的砖笼(通过塔吊)直接把砖吊运到作业点,砌筑砂浆用手推灰车通过井架运送。
F、楼西侧立QTl—6塔吊,塔轨中心距外墙6m,最大回转半径20m时,起重量为2t,起重高度在26.5~40.5m之间。
主体结构工程的垂直和水平运输主要由塔吊完成,并配二台井架作为辅助垂直运输,以配合塔吊的运输。
拟建建筑物东侧外纵墙至塔轨中心的距离为:6m+14.2m=20.2m,在塔吊的吊装范围之内。
塔吊轨道北头至建筑物最北侧外墙距离为:6m+13m=19m,即也满足。
但建筑物的东北角和西北角都在塔吊的吊装范围以外,将以井架弥补。
经验算,需要塔吊吊运的各种构件的重量均小于2t。
实际需要的吊装高度等于塔轨顶面(o.oo)至屋顶的距离与索具所需高度之和,即22.45m+2.5m=24.95m<26.5m满足需要。
主体结构完成后,即拆除塔吊。
G、墙体砌筑时,内外墙尽量同时砌筑。
当砖墙不能连通同时砌筑时,要留斜搓。
砌筑时,必须保证构造柱不移位。
H、构造柱每层分三次浇灌、振捣。
构造柱、圈梁和板缝现浇混凝土采用C20砾石混凝土。
(4)屋面工程A、屋顶结构安装和女儿墙砌筑完成后,在屋面板上铺2%坡度的炉渣混凝土保温找坡层,上抹水泥砂浆找平层。
待找平层含水率降至15%以下,方可做二毡三油防水层。
B、油毡采用浇油法铺贴,雨水口等部位要先贴附加层,每次所浇沥青厚度宜在1~1.5mm。
油毡铺贴时,要压实滚平。
C、屋面保护层所用的绿豆砂粒径宜在3~5mm之间,并清洗、干澡。
铺石子前,在油毡表面涂刷2~3mm厚玛碲脂,小豆石预热到100℃左右,趁热铺撒,以利粘结牢固。
D、上人屋面所铺设的预制混凝土板,用沥青玛碲脂直接在油毡防水层上粘贴,并用沥青灌缝,施工时应挂线。
E、楼地面和装饰工程装修阶段主要用叁座扣管式井架作为垂直运输工具,每座井架配一台2吨卷扬机。
水平运输用手推双轮车。
水磨石楼地面均随着主体结构的施工,自下而上(与主体施工隔一层)的进行。
其它楼地面和室内装饰的施工顺序立门窗口墙面冲筋抹灰清理地面楼(地)面楼(地)面养护水泥墙裙、踢脚安装门窗扇安装玻璃油漆、粉刷灯具安装。
粘贴玻璃马赛克的结合层采用水泥砂浆加107胶。
贴上玻璃马赛克后,用刷子在马赛克背面的纸上刷水,20~30分钟后揭下纸,检查马赛克灰缝,然后用水泥擦缝。
门窗框一律采用后塞口,门窗框与墙面交接处用水泥砂浆堵严缝隙。
墙面阳角均作水泥砂浆护角,窗台、雨棚均做滴水槽。
楼面基层清理、湿润以后,先刷一遍素水泥浆作为结合层,然后抹水泥砂浆面层。
面层抹平压光以后,铺湿锯未养护5~7昼夜。
外墙装饰利用12m桥式脚手架,按自上而下的顺序进行。
拆除外架子后,进行勒脚和散水的施工。
水暖、电气安装:屋面板安装完毕以后,即插入安装下水漏斗及水落管;在室内抹灰之前或在砌墙和安楼板时,埋好管道套管,并安装好上水和暖气的管卡,剔、留电气线槽,安装好电线和盒座,避免二次剔洞返工。
3、施工进度计划本工程施工进度计划见表7—3表中有些项目做了合并,其工程量已累加在一起。
各施工项目的工日数(劳动量)是由其工程量与其相应的时间定额相乘得到的。
如;砌砖基础总的工日数:368m3×0.85工日/m3=312工日各施工项目所投入的工人人数是根据所给的现有人数、工作面、工期以及相互间的工艺流程关系确定的。
初步确定了完成某施工项目的工人人数,即可由下式确定各施工段的流水节拍:流水节拍如:砌砖墙施工项目中,砌后楼(第一施工段)地下室(表中用。
0一1表示,0表示地下室,l表示第一段)的流水节拍=220m3×o.5+20=5.5天。
当然,为了满足工期和各工序间合理的施工顺序,工人人数与流水节拍是要相互调整的。
表中“脚手架”和“水暖电安装及其它”用虚线表示其不连续配合施工的时间数。
时间定额栏中,用分数表示时间定额,其分母为产量定额。
4、主要材料、机械及劳动力需要量计划(见表7—4、表7—5.表7一9)5、施工现场平面布置图(图7—4)(1)、垂直运输机械的布置地基基础施工阶段,即在拟建房屋西侧安装一台QTl—6塔吊。
主体结构施工所需砖、混凝土、构件和周转材料的水平、垂直运输主要由此塔吊承担。
同时在办公楼北端和后楼西端各设置一座扣管式井架,以弥补塔吊所安装不到的位置和缓解塔吊吊次,并作为垂直运输砂浆的主要工具。
主体结构施工完毕后,拆除塔吊,另在办公楼南端增设一座扣管式井字架,共三座井架共同承担装修阶段的垂直运输。
水平运输可用双轮手推车。
井架每个4m×2m,卷扬机棚每个1.5m×1.5m,且距离井架不小于15m。
经验算,垂直运输能力满足需要。
(2)、搅拌站的布置施工高峰时,一天最大需混凝土67m3,砂浆28.5m3。
