地基基础处理案例
- 格式:ppt
- 大小:7.17 MB
- 文档页数:154

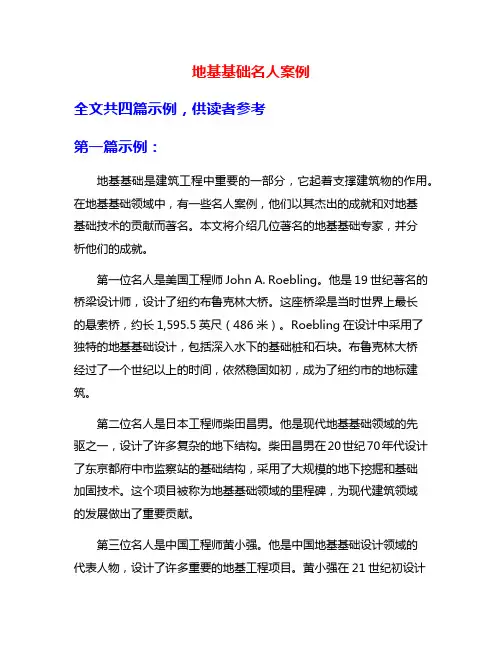

地基基础名人案例全文共四篇示例,供读者参考第一篇示例:地基基础是建筑工程中重要的一部分,它起着支撑建筑物的作用。
在地基基础领域中,有一些名人案例,他们以其杰出的成就和对地基基础技术的贡献而著名。
本文将介绍几位著名的地基基础专家,并分析他们的成就。
第一位名人是美国工程师John A. Roebling。
他是19世纪著名的桥梁设计师,设计了纽约布鲁克林大桥。
这座桥梁是当时世界上最长的悬索桥,约长1,595.5英尺(486米)。
Roebling在设计中采用了独特的地基基础设计,包括深入水下的基础桩和石块。
布鲁克林大桥经过了一个世纪以上的时间,依然稳固如初,成为了纽约市的地标建筑。
第二位名人是日本工程师柴田昌男。
他是现代地基基础领域的先驱之一,设计了许多复杂的地下结构。
柴田昌男在20世纪70年代设计了东京都府中市监察站的基础结构,采用了大规模的地下挖掘和基础加固技术。
这个项目被称为地基基础领域的里程碑,为现代建筑领域的发展做出了重要贡献。
第三位名人是中国工程师黄小强。
他是中国地基基础设计领域的代表人物,设计了许多重要的地基工程项目。
黄小强在21世纪初设计了广州塔的基础结构,这座塔楼高达600米,是世界第四高的电视塔。
在这个项目中,黄小强应用了土力学和结构力学的先进理论,确保了广州塔的稳定性和安全性。
通过以上介绍,我们可以看到地基基础名人在地基基础领域中的重要作用。
他们以其杰出的设计和创新,为世界各地的建筑工程贡献了许多宝贵的经验和技术。
随着科技的不断进步,地基基础技术也在不断发展,我们相信地基基础名人们将继续为这个领域的发展做出更大的贡献。
【2000字】第二篇示例:地基基础是建筑工程中十分重要的一环,它承载着整栋建筑的重量,对建筑物的稳定性和安全性起着至关重要的作用。
在地基基础领域,有许多名人案例,他们的研究成果和实践经验对地基工程的发展起到了积极的推动作用。
接下来,我们就来看看几位在地基基础领域具有重要影响力的名人案例。
地基处理案例
地基处理是建筑工程中的一个重要环节,其目的是为了提高地基的承载力、减小沉降量、增加地基的稳定性和耐久性。
以下是一些地基处理的案例:
1.湿陷性黄土地基处理:当湿陷性黄土地基的压缩变形、湿陷变形或强度不能满足设计要求时,需要采取相应的措施。
这些措施可能包括结构措施,如减小建筑物的不均匀沉降,以及工程措施,如使用桩基础穿透全部湿陷性土层。
2.深厚杂填土场地处理:以北京市朝阳区某项目为例,该地点的杂填土中含有大量的建筑垃圾和生活垃圾,基底以下的最大厚度超过22 m。
为了处理这种情况,需要进行地基加固,例如采用桩基础、地下连续墙等方法。
3.冲填土暗浜处理:浙江省金华市某宿舍楼的建筑位置在冲填土的暗浜范围内。
经过勘察发现,场地内有一个池塘,塘底的淤泥未被挖除,冲填龄期达到45年以上。
为了处理这种情况,可以采用桩基础、地下连续墙等方法。
4.深基坑变形加固治理:某国际广场基坑工程位于长沙市劳动路与体育中心大道交汇的西北角。
基坑西侧分布有5栋6层~8层建筑,基坑北侧分布有2栋6层建筑。
为了确保基坑的稳定性,采用了多种加固方法,如灌注桩、地下连续墙等。
5.大屯慧忠北里居住区C区三塔地基处理:这是一个高层住宅楼
项目的地基处理案例。
原设计采用钢筋混凝土灌注桩基础,但经过研究后,决定改为CFG桩复合地基。
这一决策是基于工程地质条件和设计要求,以确保建筑物的稳定性和耐久性。
总的来说,地基处理是一个复杂的过程,需要根据具体的地质条件、工程需求和设计要求来选择合适的处理方法。
地基质量事故处理案例概述地基质量事故是指在土地开发、基础施工或建筑物使用期间,由于地基质量不合格或施工过程中出现问题而引发的意外事件。
这些事故可能导致严重的人员伤亡、财产损失和环境破坏。
本文将以几个真实的地基质量事故案例为例,介绍它们的处理过程和教训。
案例一:地铁工程地基沉降事故案例描述该案发生在一座正在建设中的地铁工程项目中。
在施工过程中,地铁工程的地基出现了严重的沉降,导致相邻建筑物的倾斜和破坏。
事故发生后,施工方立即停工并启动救援和处理工作。
处理过程1.安全评估:施工方首先对事故现场进行安全评估,确保没有人员受到进一步的威胁。
随后,他们与当地政府和专业机构合作进行详细的地质勘察和结构评估。
2.事故调查:施工方成立了一个专门的调查团队,对事故原因进行了全面调查。
他们发现,在设计和施工过程中,地质勘测不够完善,导致施工在不稳定的地基上进行。
此外,施工方在施工过程中没有充分考虑地基的承载能力,使用了不合适的施工方法和材料。
3.救援和修复:施工方立即开始救援工作,并与受影响的建筑物业主进行沟通。
他们采取了加固措施,确保建筑物的稳定性,并逐步修复地基问题。
4.法律责任:受影响的业主提起民事诉讼,要求施工方承担损失。
最后,施工方与业主达成和解协议,并对受影响的建筑物进行了全面修复和补偿。
教训和启示1.地基质量是地下工程的关键,应进行充分的地质勘测和结构评估,确保施工在稳定的地基上进行。
2.施工过程中,应密切关注地基的沉降和承载能力,及时采取补偿措施,防止地基沉降进一步发展。
3.在地基质量事故发生时,及时停工并启动救援工作,确保人员安全。
4.与受影响的业主保持沟通,及时采取措施修复受损建筑物,减轻损失,并与业主达成和解协议,避免进一步纠纷。
案例二:土地开挖导致地面塌陷事故案例描述该案发生在一个正在进行土地开挖的工地上。
在土地开挖的过程中,突然发生了地面塌陷,导致一辆施工车辆被埋,一名工人被困。
事故发生后,施工方和救援队伍立即展开了抢救工作。
软土地基基础工程典型案例
软土地基是指压缩层主要由淤泥、淤泥质土或其他高压缩性土层组成的土地,这类土地承载力低,稳定性差,容易发生不均匀沉降。
在基础工程中,如何处理软土地基是一个关键问题。
以下是一个关于软土地基基础工程的典型案例:
某市一栋住宅楼因软土地基问题出现严重沉降,导致墙体开裂、地面塌陷等现象,存在严重的安全隐患。
为解决这一问题,工程师们采用了桩基工程和注浆加固等方法。
首先,对沉降区域进行桩基工程,通过打桩、灌浆等方式提高地基承载力,抑制沉降。
同时,对周边土体进行注浆加固,提高土体强度和稳定性,防止土体侧移和滑坡等问题的发生。
此外,为了确保住宅楼的长期安全使用,工程师们还采用了地基土换填的方法。
具体来说,将沉降区域的软土挖出,填入强度较高的砂石或碎石等材料,以提高地基的承载力和稳定性。
通过这一系列的处理措施,住宅楼的地基得到了有效加固,沉降得到了有效控制,消除了安全隐患。
同时,这一案例也为类似工程提供了宝贵的经验和参考。
以上案例仅供参考,具体处理方法需根据实际情况进行选择和设计。
如有疑问,建议咨询专业人士或机构。
第1篇一、项目背景某高层住宅项目位于我国某大城市,总建筑面积约为10万平方米,建筑高度为100米,共30层。
该项目地基基础设计采用桩基础,主要地质条件为粘性土和砂土。
为确保建筑物的稳定性和安全性,施工单位在施工过程中严格遵循相关规范和标准,确保工程质量。
二、施工难点1. 地质条件复杂:该项目地质条件复杂,粘性土和砂土层厚度不均,给桩基础施工带来了较大难度。
2. 施工周期紧张:该项目工期紧,施工进度要求高,对施工组织和管理提出了较高要求。
3. 施工安全风险大:桩基础施工过程中,存在桩身倾斜、断桩、地面塌陷等安全风险。
三、施工方案1. 地质勘察:在施工前,对场地进行详细的地质勘察,了解地层分布、土层性质、地下水情况等,为桩基础设计提供依据。
2. 施工组织设计:制定详细的施工组织设计,明确施工流程、施工方法、施工顺序、施工资源配置等。
3. 施工技术措施:(1)桩基础施工:采用旋挖钻机成孔,然后进行钢筋笼制作、混凝土灌注等工序。
为确保桩身质量,采用低应变法检测桩身完整性,检测数量不宜少于总桩数的20%。
(2)地基处理:针对粘性土和砂土层,采用强夯法进行地基处理,提高地基承载力。
(3)基坑支护:采用钢板桩围护结构,确保基坑开挖过程中的安全。
4. 施工质量控制:(1)材料检验:对桩基础施工所需原材料进行严格检验,确保材料质量符合要求。
(2)施工过程控制:对成孔、钢筋笼制作与安装、混凝土灌注等工序进行严格控制,确保施工质量。
(3)质量验收:按照相关规范和标准,对桩基础、地基处理、基坑支护等工序进行质量验收。
四、施工效果1. 施工进度:通过优化施工方案,合理安排施工资源,确保了施工进度按计划进行。
2. 施工质量:严格遵循施工规范和标准,确保了桩基础、地基处理、基坑支护等工序的质量。
3. 安全生产:通过加强安全管理,确保了施工过程中的安全生产。
4. 社会效益:该项目的顺利实施,为我国高层住宅建设积累了宝贵经验,提高了我国建筑行业的技术水平。
第1篇一、项目概况项目地点:某城市项目规模:住宅楼总建筑面积约10万平方米,共包括8栋住宅楼,其中高层住宅6栋,多层住宅2栋。
工程结构:框架-剪力墙结构。
地质条件:场地土层主要为粉土、砂土和淤泥质土,地下水位较浅。
二、施工方案1. 施工准备(1)组织施工队伍,明确施工责任,进行技术交底。
(2)编制施工组织设计,明确施工顺序、施工工艺和施工方法。
(3)对施工人员进行安全教育和培训,提高施工人员的安全意识和技能。
(4)进行材料、设备的采购和验收,确保材料、设备质量符合要求。
2. 施工方法(1)土方开挖:采用机械开挖,开挖深度约为1.5米,挖至设计标高后进行边坡修整。
(2)基础垫层:铺设100mm厚C15混凝土垫层,表面平整,坡度符合设计要求。
(3)基础施工:①基础垫层铺设完毕后,进行钢筋绑扎,钢筋规格及间距符合设计要求。
②模板安装:采用钢模板,模板搭设稳固,接缝严密,防止漏浆。
③混凝土浇筑:采用商品混凝土,浇筑过程中进行振捣,确保混凝土密实。
④混凝土养护:浇筑完成后,及时进行养护,保持混凝土强度。
3. 施工质量控制(1)原材料质量控制:对进场材料进行检验,确保材料质量符合设计要求。
(2)施工过程控制:严格按照施工工艺进行施工,确保施工质量。
(3)隐蔽工程验收:在施工过程中,对隐蔽工程进行验收,确保工程质量。
4. 施工安全措施(1)施工现场设置安全警示标志,加强安全教育培训。
(2)施工人员必须佩戴安全帽、安全带等防护用品。
(3)施工机械操作人员必须持证上岗,确保机械操作安全。
(4)施工现场设置消防设施,定期进行消防演练。
三、施工进度计划根据工程规模和施工条件,制定以下施工进度计划:1. 土方开挖:20天2. 基础垫层:10天3. 钢筋绑扎:15天4. 模板安装:10天5. 混凝土浇筑:15天6. 混凝土养护:15天总计:85天四、总结本案例针对某城市住宅项目基础工程施工方案进行了详细阐述,包括施工准备、施工方法、施工质量控制、施工安全措施和施工进度计划等方面。
第1篇一、工程概况某城市新建一座高层住宅小区,占地面积约20万平方米,总建筑面积约50万平方米。
该项目共分为A、B、C三个地块,分别建设8栋住宅楼、1栋办公楼和1栋商业综合体。
本次案例主要针对A地块的住宅楼基础工程施工进行详细分析。
二、施工难点1. 地质条件复杂:A地块地质条件复杂,地下水位较高,土层主要为粉质粘土和砂质粉土,地基承载力较差。
2. 施工工期紧张:项目工期紧,基础工程施工时间仅占整个项目工期的30%,对施工进度要求较高。
3. 施工安全风险:由于地质条件复杂,基础工程施工过程中存在较高的安全风险。
三、施工方案1. 地基处理:采用强夯法对地基进行处理,以提高地基承载力。
施工前,对场地进行平整,设置排水沟,降低地下水位。
2. 桩基工程:采用钻孔灌注桩基础,桩径为600mm,桩长根据地质情况确定。
桩身混凝土强度等级为C30。
3. 土方开挖:采用机械开挖,分层分段进行,确保开挖质量。
在开挖过程中,对边坡进行支护,防止塌方。
4. 桩基施工:钻孔灌注桩施工过程中,严格控制成孔质量,确保桩身混凝土强度和桩长符合设计要求。
5. 基础垫层施工:基础垫层采用C15混凝土,厚度为200mm,施工前对垫层进行平整、压实。
四、施工关键点1. 地基处理:强夯法施工过程中,严格控制夯击遍数和夯击力度,确保地基处理效果。
2. 桩基施工:严格控制钻孔精度、混凝土浇筑质量和桩身混凝土强度,确保桩基工程质量。
3. 土方开挖:分层分段开挖,确保边坡稳定,防止塌方。
4. 基础垫层施工:严格控制混凝土配合比和施工工艺,确保垫层质量。
五、施工效果1. 地基承载力满足设计要求,基础工程顺利完成。
2. 施工过程中未发生安全事故,施工质量得到保证。
3. 施工进度符合项目总体进度要求。
4. 通过本次基础工程施工,积累了丰富的施工经验,为类似工程提供了借鉴。
总之,本次基础工程施工过程中,针对地质条件复杂、工期紧张和安全风险高等难点,采取了合理的施工方案和关键控制措施,确保了工程质量和施工安全。
换填垫层法1、某独立基础尺寸为,基底埋深1.5m,荷载效应标准组合时,上部结构传至基础顶面的荷载为280kN,土层分布:第一层为粉土,厚1m,;第二层为淤泥质土,厚5m,,承载力特征值,拟将基底淤泥用灰土垫层进行换填,换填厚度1.5m,垫层重度,试计算下卧承载力。
固结预压法2、某饱和粘性土厚度10m,初始孔隙比,压缩系数,渗透系数,该土层顶面作用有大面积堆载,计算在双面排水条件下,加载一年时的固结度及沉降达到160mm所需的时间。
强夯法3、某软粘土地基天然含水量,液限,采用强夯置换法进行地基处理,夯点采用正三角形布置,间距 2.5m,成墩直径为1.2m,根据检测结果,单墩承载力特征值,计算处理后复合地基承载力特征值为多少。
振冲碎石桩法4、某工程要求地基加固后承载力特征值达到155kPa,初步设计采用振冲碎石桩复合地基加固,桩径取0.6m,桩长取10m,正方形布桩,桩中心距为1.5m,经试验得桩体承载力特征值,复合地基承载力特征值为140kPa,未达到设计要求,问在桩径、桩长和布桩形式不变的情况下,桩中心距最大为何值时才能达到设计要求。
砂石桩法5、某粘土场地采用砂石桩处理,天然地基承载力为80kPa,处理后复合地基承载力为160kPa,已知砂桩桩体承载力为320kPa,拟采用正方形布桩,桩径0.8m,试计算砂桩间距宜为多少?水泥土搅拌桩6、某淤泥质粘土场地拟建一栋宿舍楼,淤泥质土层厚12m,承载力特征值为70kPa,采用水泥搅拌桩对该地基进行处理,桩侧阻力特征值取9kPa,搅拌桩穿透淤泥质土层支撑于粉砂层上,桩端承载力折减系数a=0.5;搅拌桩桩径为0.5m,水泥土试块90天龄期立方体抗压强度平均值为2.0MPa,桩身强度折减系数为0.3,桩间土折减系数为0.75,若要求复合地基承载力特征值达到150kPa,试计算三角形布桩时的桩间距。
CFG桩法7、某工程场地为软土地基,承载力特征值为80kPa,拟采用CFG桩复合地基处理,桩径为0.5m,按正三角形布桩,桩距s=1.1m,要求复合地基承载力特征值为180kPa,桩间土承载力折减系数为0.4,置换率为0.2,单桩承载力特征值及加固土试块立方体抗压强度平均值应为多少?。
地基基础事故分析与处理案例分析
1、工程概述
北京百盛大厦二期工程,基坑深15米,采用桩锚支护,钢筋混泥土灌注桩直径为800mm,桩顶标高-3.0m,桩顶设一道钢筋混泥土圈梁,圈梁上做3m高的挡土砖墙,并加钢筋混泥土结构柱。
在圈梁下2m处设置一层锚杆,用钢腰梁将锚杆固定,其实锚杆长20m,角度15度到18度,锚筋为钢绞线。
该场地地质情况从上到下依次为:杂填土,粉质粘土,粘质粉土,粉细砂,中粗砂,石层等。
地下水分为上层滞水和承压水两种。
基坑开挖完毕后,进行底版施工。
一夜的大雨,基坑西南角30余根支护桩折断坍塌,圈梁拉断,锚杆失效拔出,砖护墙倒塌,大量土方涌入基坑。
西侧基坑周围地面也出现大小不等的裂缝。
2、事故分析
2.1锚杆设计的角度偏小,锚固段大部分位于粘性土层中,使得锚固力较小,后经验算,发现锚杆的安全储备不足。
2.2持续的大雨使地基土的含水量剧增,粘性土体的内摩擦角和粘聚力大大降低,导致支护桩的主动土压力增加。
同时沿地裂缝(甚至于空洞)渗入土体中的雨水,使锚杆锚固端的摩阻力大大降低,锚固力减小。
2.3基坑西南角挡土墙后滞留着一个老方洞,大量的雨水从此窜入,对该处的支护桩产生较大的侧压力,并且冲刷锚杆,使锚杆
失效。
3、事故处理
事故发生后,施工单位对西侧桩后出现裂缝的地段紧急用工字钢斜撑支护的圈梁,阻止其继续变形。
西南角塌方地带,从上到下进行人工清理,一边清理边用土钉墙进行加固。
强夯碎石桩案例强夯碎石桩是一种常用的地基加固技术,通过用高频振动锤将石子推入地下,形成碎石桩,用以增加地基的承载力和稳定性。
以下是一些关于强夯碎石桩的案例,展示了该技术在不同工程项目中的应用和效果。
1. 案例一:某高层建筑地基加固某高层建筑项目在进行基坑开挖时,发现地下土层较松散,无法满足建筑物的承载需求。
为此,采用了强夯碎石桩技术进行地基加固。
经过施工后,碎石桩的形成有效提高了地基的承载力,确保了建筑物的安全性。
2. 案例二:某桥梁基础处理某桥梁项目在进行桥墩施工前,对原有地基进行检测,发现地下土层有较高的含水量和较低的承载力。
为了确保桥梁的稳定性,采用了强夯碎石桩技术进行地基处理。
通过碎石桩的形成,有效增加了地基的承载力和稳定性,确保了桥梁的安全使用。
3. 案例三:某港口码头扩建某港口码头项目需要进行扩建,但原有地基承载力不足。
为了满足新码头的使用需求,采用了强夯碎石桩技术进行地基加固。
经过施工后,碎石桩的形成增加了地基的承载力,为新码头提供了稳定的基础。
4. 案例四:某道路拓宽工程某道路拓宽工程需要对原有土地进行加固,以满足道路交通的需求。
由于地下土层较松散,采用了强夯碎石桩技术进行地基处理。
碎石桩的形成有效提高了地基的承载力和稳定性,为道路拓宽工程提供了可靠的基础。
5. 案例五:某海岸防护工程某海岸防护工程需要对岸边的土地进行加固,以防止海浪侵蚀和土地滑坡。
采用了强夯碎石桩技术进行地基加固,通过碎石桩的形成,增加了土地的稳定性和抗浪能力,确保了海岸防护工程的有效实施。
6. 案例六:某工业厂房基础处理某工业厂房项目在进行基础施工前,发现地下土层较松散,无法满足厂房的使用需求。
为了确保厂房的稳定性,采用了强夯碎石桩技术进行地基处理。
经过施工后,碎石桩的形成提高了地基的承载力和稳定性,为工业厂房提供了可靠的基础。
7. 案例七:某地铁隧道工程某地铁隧道工程需要对地下土层进行加固,以确保隧道的稳定性和安全性。
【干货】优秀地基基础工程节点案例展示一、基础筏板后浇带留置1、材料:钢板止水带、钢板网、木模板、钢筋。
2、工具:电焊机、铁皮剪子、电锯。
3、工序:焊接附加钢筋→、安装止水钢板、→、裁剪、、安装钢板网、→、安装、加固模板。
4、工艺方法:根据筏板厚度、止水带位置,沿止水钢板长度方向中心点焊Φ12附加钢筋,间距300~500mm。
将附加钢筋与筏板上下层钢筋连接以固定止水钢板,止水钢板槽口应朝向迎水面。
根据止水钢板位置及筏板厚度裁剪钢板网,在止水钢板的上下部位安装钢板网,钢板网位于附加钢筋内侧并与筏板钢筋绑扎。
在钢板网的外侧支设模板,模板上口根据钢筋间距锯出槽口,控制好钢筋保护层厚度及钢筋间距,支撑加固方木间距不大于500mm。
、5、控制要点:止水钢板、钢板网的安装,模板支撑。
6、质量要求:后浇带宽度允许偏差±10mm。
止水钢板固定顺直。
7、做法详图:图1-1筏板后浇带留置施工示意图▲8、实例图图1-2筏板后浇带留置实例图▲二、地下室外墙新型止水螺杆1、材料:模板、止水螺杆、干硬性防水砂浆、膨胀剂、水泥基防水涂料。
2、工具:榔头、扳手、柱形刷、抹子、捣棍、灰板、刷子。
3、工序:安装内侧模板→安装螺杆→安装外侧模板→浇筑混凝土→拆模→清孔→干硬性防水砂浆填堵→刷防水涂料。
4、工艺方法:按照模板控制线支设好地下室外墙内侧模板。
在模板上开孔,开孔位置应避开钢筋,间距400~500mm,安装新型中间防水两端可拆卸重复利用止水螺杆。
在外侧模螺杆对应位置开孔并安装外侧模板。
分层浇筑混凝土,每层厚度≤600mm。
松掉螺帽及拆除模板加固用设施料,用扳手卸掉螺杆两端可周转使用部分,拆除模板。
用柱形刷清理孔内杂物,并在施工前3小时喷水湿润。
填塞微膨胀干硬性防水砂浆与墙面齐平。
表面刷一道水泥基防水涂料,洒水养护不少于3天。
5、控制要点:加固、浇筑、清孔、填塞、防水。
6、质量要求:螺栓孔端头填塞密实,防水处理到位。
7、做法详图:图2-1螺栓孔封堵剖面示意图▲图2-2新型螺杆实物图▲图2-3螺栓孔封堵实例图▲三、灌注桩免桩间土开挖施工1、材料:混凝土。
地基工程施工案例一、工程概况本项目为某城市一处高档住宅小区,占地面积约为20万平方米,总建筑面积约为60万平方米。
该小区位于城市核心区域,交通便利,周边配套设施齐全。
工程主要包括18栋住宅楼、1栋幼儿园、1栋会所及地下车库等。
二、工程地质条件工程场地地貌属于冲积平原,地形平坦。
地质构造稳定,地层分布较简单。
场区内地层主要为第四系全新统冲积黏土、粉土、砂土和碎石土,地下水位较低。
三、地基处理方案根据工程地质条件及设计要求,本项目地基处理采用以下几种方法:1. 换填地基:在原状土层上铺设一定厚度的砂石、粉煤灰等材料,以提高地基承载力和减小不均匀沉降。
2. 夯实地基:采用重锤夯实法或强夯法,对地基进行加固,提高地基的密实度和承载力。
3. 挤密桩地基:采用灰土桩、砂石桩、水泥粉煤灰碎石桩等,通过桩体将地基土体进行挤密,提高地基承载力和减小沉降。
4. 深层密实地基:采用振冲法、水泥土搅拌法等,对地基进行深层加密处理,提高地基的承载力和稳定性。
5. 注浆地基:通过注浆法,将水泥浆、硅化浆等注入地基土体中,提高地基的强度和稳定性。
6. 土工合成材料地基:采用土工布、土工网等材料,形成加筋土地基,提高地基承载力和抗变形能力。
四、施工过程1. 换填地基施工:首先清除原状土层,然后按照设计要求铺设一定厚度的砂石、粉煤灰等材料,并进行压实。
2. 夯实地基施工:根据设计要求,采用重锤夯实法或强夯法进行地基加固,确保地基的密实度和承载力。
3. 挤密桩地基施工:按照设计桩位和桩径,采用相应的桩基施工设备进行桩基施工,施工过程中严格控制桩长、桩径和桩间距等参数。
4. 深层密实地基施工:采用振冲法、水泥土搅拌法等施工设备,对地基进行深层加密处理,确保地基的承载力和稳定性。
5. 注浆地基施工:根据设计要求,采用注浆设备将水泥浆、硅化浆等注入地基土体中,提高地基的强度和稳定性。
6. 土工合成材料地基施工:根据设计要求,铺设土工布、土工网等材料,形成加筋土地基,提高地基承载力和抗变形能力。
第1篇一、背景某住宅小区位于我国北方地区,占地面积约10万平方米,总建筑面积约15万平方米。
小区共分为8栋住宅楼,其中多层住宅楼6栋,高层住宅楼2栋。
项目地质条件复杂,地基土层主要为粉质黏土和砂土,地下水位较高,地基承载力不满足设计要求。
二、案例要求1. 地基处理方案选择:根据项目地质条件和设计要求,选择合适的地基处理方案。
2. 基础施工方案设计:针对不同类型的住宅楼,设计合理的扩大基础、桩基础等施工方案。
3. 施工质量控制措施:针对地基处理和基础施工过程中的关键环节,制定相应的质量控制措施。
4. 施工进度安排:根据工程量和施工资源,制定合理的施工进度计划。
三、解答1. 地基处理方案选择- 方案一:强夯法:适用于粉质黏土和砂土地基,能够提高地基承载力,降低地下水位。
- 方案二:预压法:适用于地下水位较高的地基,通过堆载预压,提高地基承载力。
- 方案三:排水固结法:适用于软土地基,通过排水和固结,提高地基承载力。
根据项目实际情况,选择强夯法和预压法相结合的地基处理方案。
2. 基础施工方案设计- 多层住宅楼:采用扩大基础施工方案,开挖基坑,对基底进行处理,然后砌筑圬工或立模、绑扎钢筋、浇筑混凝土。
- 高层住宅楼:采用桩基础施工方案,包括桩基施工、承台施工、地下室施工等。
3. 施工质量控制措施- 地基处理:严格控制强夯法施工参数,确保地基承载力达到设计要求;严格控制预压法施工时间,确保地基固结度达到设计要求。
- 基础施工:严格控制基坑开挖、基底处理、钢筋绑扎、混凝土浇筑等环节,确保基础质量符合设计要求。
- 施工监测:对地基处理和基础施工过程中的关键参数进行监测,及时发现和处理问题。
4. 施工进度安排- 地基处理:计划工期为3个月。
- 基础施工:多层住宅楼计划工期为4个月,高层住宅楼计划工期为5个月。
- 总工期:12个月。
四、总结本案例通过对某住宅小区地基处理与基础施工的方案选择、设计、质量控制措施和施工进度安排进行分析,为类似工程提供了参考。
5.方茴说:“那时候我们不说爱,爱是多么遥远、多么沉重的字眼啊。
我们只说喜欢,就算喜欢也是偷偷摸摸的。
”6.方茴说:“我觉得之所以说相见不如怀念,是因为相见只能让人在现实面前无奈地哀悼伤痛,而怀念却可以把已经注定的谎言变成童话。
”7.在村头有一截巨大的雷击木,直径十几米,此时主干上唯一的柳条已经在朝霞中掩去了莹光,变得普普通通了。
8.这些孩子都很活泼与好动,即便吃饭时也都不太老实,不少人抱着陶碗从自家出来,凑到了一起。
9.石村周围草木丰茂,猛兽众多,可守着大山,村人的食物相对来说却算不上丰盛,只是一些粗麦饼、野果以及孩子们碗中少量的肉食。
地基基础工程事故案列1、1913年加拿大特朗斯康谷仓,当谷仓装到31822m³时由于地基强度破坏发生整体滑动。
2、香港宝城附近由于边坡残积土的强度本来就不高,加之雨水的渗入使强度更低从而发生滑坡。
3、阪神大地震中的地基液化。
4、某电站汇合渠3号渡槽进口槽台因地基承载力不足而发生坍塌事故。
5、比萨斜塔,地基的不均匀沉降使塔体倾斜。
6、虎丘塔,大量雨水下渗加剧地基的不均匀沉降。
7、关西机场,沉降大且不均匀沉降。
8、墨西哥市艺术宫的地基沉降。
9、浙江萧甬铁路地基整体下沉。
10、陕西韩城市人民医院住院部病房突发坍塌11、徐州繁华路段淮海东路上的济众桥因地基渗流造成工程事故。
12、宁德蕉城区金乡琼堂104国道旁一栋五层民房因软土地基下陷导致工程事故。
1.“噢,居然有土龙肉,给我一块!”2.老人们都笑了,自巨石上起身。
而那些身材健壮如虎的成年人则是一阵笑骂,数落着自己的孩子,拎着骨棒与阔剑也快步向自家中走去。
5.方茴说:“那时候我们不说爱,爱是多么遥远、多么沉重的字眼啊。
我们只说喜欢,就算喜欢也是偷偷摸摸的。
”6.方茴说:“我觉得之所以说相见不如怀念,是因为相见只能让人在现实面前无奈地哀悼伤痛,而怀念却可以把已经注定的谎言变成童话。
”7.在村头有一截巨大的雷击木,直径十几米,此时主干上唯一的柳条已经在朝霞中掩去了莹光,变得普普通通了。
软土地基基础工程典型案例软土地基基础工程是在软土地基上进行加固和处理的一种工程技术,旨在提高地基的承载能力和稳定性。
下面列举了10个典型的软土地基基础工程案例。
1. 某高速公路路基软土地基处理工程某高速公路路基位于软土地区,为了提高路基的承载能力和稳定性,采用了软土地基处理工程。
工程包括软土地基的加固和加固层的施工,通过改良软土地基的物理和化学性质,提高了路基的承载能力。
2. 某大型建筑物基础处理工程某大型建筑物位于软土地基上,为了确保建筑物的安全和稳定性,进行了软土地基基础处理工程。
工程采用了土体加固和加固层的施工,通过改良软土地基的力学性质,提高了建筑物基础的承载能力。
3. 某堤坝工程的软土地基处理某堤坝工程位于软土地区,为了确保堤坝的稳定性和安全性,进行了软土地基处理工程。
工程采用了软土地基的加固和加固层的施工,通过改良软土地基的物理性质,提高了堤坝的抗滑稳定性。
4. 某桥梁基础处理工程某桥梁基础位于软土地基上,为了确保桥梁的承载能力和稳定性,进行了软土地基基础处理工程。
工程采用了软土地基的加固和加固层的施工,通过改良软土地基的化学性质,提高了桥梁基础的抗沉降能力。
5. 某工业厂房基础处理工程某工业厂房基础位于软土地基上,为了确保厂房的稳定性和安全性,进行了软土地基基础处理工程。
工程采用了软土地基的加固和加固层的施工,通过改良软土地基的力学性质,提高了厂房基础的承载能力。
6. 某停车场地基处理工程某停车场位于软土地基上,为了确保停车场的稳定性和安全性,进行了软土地基处理工程。
工程采用了软土地基的加固和加固层的施工,通过改良软土地基的物理性质,提高了停车场地基的承载能力。
7. 某油罐基础处理工程某油罐基础位于软土地基上,为了确保油罐的稳定性和安全性,进行了软土地基基础处理工程。
工程采用了软土地基的加固和加固层的施工,通过改良软土地基的化学性质,提高了油罐基础的抗沉降能力。
8. 某大型水泥厂基础处理工程某大型水泥厂基础位于软土地基上,为了确保水泥厂的稳定性和安全性,进行了软土地基基础处理工程。
