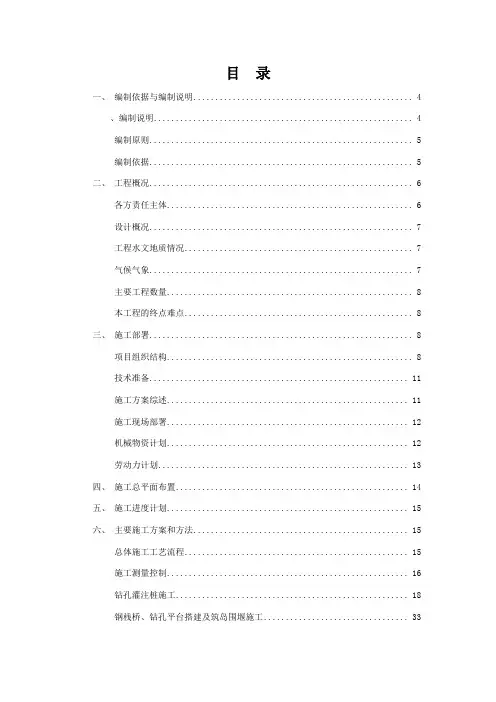

XX大桥施工组织设计

  • 格式:doc
  • 大小:840.00 KB
  • 文档页数:98

新建铁路向莆线XPFJ-1标段楚溪大桥(DK241+735.685)施工组织设计编制:审核:批准:中铁十八局集团新建铁路向莆线XPFJ-1标段二00八年十二月十日单位工程施工组织设计1.施工组织设计编制说明1.1.编制依据(1)新建铁路向莆线三江镇至福州段站前工程XPFJ-1A标指导性施工组织设计。

(2)国家和铁道部现行施工技术规范、规程及标准。

(3) 新建铁路向莆线三江镇至福州段站前工程XPFJ-1A标段合同文件。

(4)《中华人民共和国安全生产法》、《建设工程安全管理条例》、《铁路工程施工安全技术规程》等工程建设安全生产有关管理规定。

(5)近年来铁路、高速公路等类似工程施工经验、施工工法、科技成果;国内外相关高速铁路的施工工艺及科研成果。

(6)中铁十八局集团有限公司通过质量体系认证中心认定的ISO9001:2000《质量手册》和《程序文件》。

(7)中铁十八局四公司向莆铁路XPFJ-1A标实施性施工组织设计。

(8)为完成本合同段工程拟投入的施工管理、专业技术人员、机械设备等资源。

(9)我公司拥有的科技成果、工法成果、机械设备状况、施工技术与管理水平。

1.2.编制原则⑴遵循合同文件的原则,严格按照合同文件要求的工期、质量、安全、环保、文明施工、信息化管理等目标编制施工组织设计,使业主的各项要求均得到有效保证。

⑵遵循设计文件的原则。

在编制施组时,认真阅读核对所获得的技术设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施组,满足设计标准和要求。

⑶遵循“安全第一、预防为主”的原则。

严格按照铁路施工安全操作规程,从制度、管理、方案、资源方面编制切实施工方案与可行的措施,确保施工安全,服从业主指令,服从监理工程师的监督检查,严肃安全纪律,严格按规程办事。

⑷遵循“科技是第一生产力”的原则。

采用高速铁路建设的成功经验和技术,充分应用“四新”成果,配备精干高效的技术骨干力量和专业化的施工作业队伍,充分发挥科技在施工生产中的先导保障作用。

⑸遵循施工生产与环境保护同步规划,同步建设,同步发展的原则。

⑹遵循贯标机制的原则。

确保质量、安全、环境三体系在本工程施工中自始至终得到有效运行。

⑺坚持劳动力用工制度,人员弹性编制、动态管理,根据需要,合理配置劳动力资源。

2.工程概况2.1.工程简介楚溪大桥为山间跨谷桥,因跨谷楚溪而得名,谷底中央为旱地。

主河沟全长29.1km,桥址处河滩较宽,河道较为顺直,常年有水,常水位时水深较浅,水流流向由左向右,河床多为大卵石。

楚溪河与线路夹角115,在靠大里程一侧的山脚有约6m(宽)*4m(深)的水渠,供发电用。

在靠小里程一侧的山脚下有小片民房。

桥址范围两侧山坡较为陡峭,植被较为茂盛。

线路于DK241+646.3-DK241+651.4跨越一乡道,乡道与线路夹角118.7.路宽5m,水泥路面,道路较为顺直,通行汽车。

2.2.主要工程数量主要工程数量表2.3.位置环境2.3.1.线路资料ZHDK240+987.60HZDK242+017.88α=7°48'57"R=5500 l=280T=515.76 L=1030.28ZHDK240+987.60HZDK242+017.88α=7°48'57"R=5495.4 l=280T=515.45 L=1029.65DK239+600DK241+6002000 5.0轨面标高387.116377.1161400.325.0384.116DK243+000DK243+000=DK243+000长链0.32米2.3.2地形地貌楚溪大桥位于山间谷地,缓坡起伏,坡上植被发育,谷地中央为旱地,主河沟全长29.1KM,桥址处河滩较宽,河道较为顺直,常年有水,常年水位时水深较浅。

在靠大里程一侧的山脚有约6m(宽)x4m(深)的水渠,供发电在靠小里程一侧的山脚下有小片民房。

交通较便利,有乡间道路横穿其间,为一条宽5m 混凝土路面,两侧山坡较为较陡,山坡植被茂盛。

线路于DK241+646.3`DK241+651.4跨越一乡道,乡道与线路夹角118.7.路宽5m,水泥路面,道路较为顺直,通行汽车。

2.3.3.地层岩性及地质构造谷地表层为(1)1、Q4m素填土,褐黄色,松散,稍湿,厚约0~2.9m;(1)3、al+pl粉质黏土,褐黄色,可塑(硬),厚约0~4.2m;(1)4、Q4al+pl粉质黏土,褐Q4黄色,软塑,厚约0~3.3m;(1)5、Q4al+pl卵石土,褐黄色,饱和,中密~密实,厚约0~8.3m;剥蚀低山表层(1)2、Q el+dl粉质黏土、黏土,褐红色夹褐黄色,硬塑,厚约0~15.7m,下伏基岩为An∈4Sch石英二云片岩,全风化~弱风化,褐黄色夹褐红色~青灰色,变晶结构,片状构造;(2)1、全风化,呈砂土状~碎块状,厚约0~17.3m;(2)2、强风化,呈碎块状~短柱状,少量柱状,该层未揭穿;以下为(2)3、弱风化,岩芯完整,呈短柱状~柱状,夹少量碎块状;局部侵入S γ33-c1花岗岩,全风化~弱风化,褐黄色~灰白色,细粒花岗结构,块状构造,(3)1、全风化,呈砂土状~碎块状,该层未揭穿;(3)2、强风化,呈碎块状~短柱状,该层未揭穿;(3)3、弱风化,岩芯完整呈柱状,短柱状。

桥址区为前寒武系变质岩片岩组合段,局部侵入上青单元中细粒二云母花岗岩岩体,二者呈侵入接触。

2.3.4不良地质与特殊岩土桥址区无不良地质现象。

2.3.5气候、气象测区位于低纬度带,气候温和雨量充沛,属于亚热带气候。

年平均气温最高24.57℃,最低15.2℃,最热为7月份,月平均气温34.17℃,最冷1月份,月平均气温5.2℃。

每年11月至次年1月为霜期,年平均无霜期292天。

年平均降雨量1799.3mm,3-6月为雨季,平均降雨量1043.1 mm,占年降雨量的58%。

2.3.6.工程水文、地质及环境因素剥蚀低山地下水不发育;谷地地下水为第四系孔隙潜水,水位埋深0.8~6.0 m左右。

地表水发育,有小溪流水,宽约20m,水深0.2~0.5m,水位随季节变化,暴涨暴落。

根据水质检验报告,该桥地下水有二氧化碳侵蚀,环境作用等级为H1。

2.3.7.工程地质条件岩土施工工程分级及地基基本承载力:地基基本承载力与施工工程分级:m素填土,松散,稍湿,I,(1)1、Q4(1)2、Q el+dl粉质黏土、黏土,硬塑, II,σ0=180kpa,al+pl粉质黏土,可塑(硬), II,σ0=180kpa,(1)3、Q4al+pl粉质黏土,软塑, II,σ0=120kpa,(1)4、Q4al+pl卵石土,稍湿~饱和,中密,III,σ0=500kpa,(1)5、Q4=200kpa,(2)1、An∈4Sch石英二云片岩,全风化(W4),III,σ(2)2、An∈4Sch石英二云片岩,强风化(W3),IV,σ=450kpa,=800kpa(2)3、An∈4Sch石英二云片岩,弱风化(W2), V,σ3-c1花岗岩,全风化(W4),III,σ0=250kpa,(3)1、Sγ33-c1花岗岩,强风化(W3),IV,σ0=600kpa,(3)2、Sγ33-c1花岗岩,弱风化(W2),IV,σ0=1500kpa,(3)3、Sγ3弱风化石英二云片岩,岩石饱和抗压强度为23.32MPa;弱风化花岗岩,岩石饱和抗压强度为49.30Mpa。

2.3.8.地震动参数地震动峰值加速度0.05g,地震动反应谱特征周期为0.35s。

2.4.施工条件交通较便利,县道、乡道众多。

施工便道、混凝土拌和站(#)、征地拆迁、变压器安装(DK241+670左侧,400Kw)已经具备施工条件,施工机具已经到位。

3.工程难重点分析及对策3.1.楚溪大桥技术标准高:基础设施设计速度目标值200km/h,采用高性能混凝土,主体结构设计寿命100年,对混凝土材料、配合比设计、施工工艺、质量控制提出了更高要求。

3.2.本桥钻孔桩长度长,质量要求高,施工难度相对较大,把桥高墩及钻孔桩施工作为本桥的重难点。

3.3.楚溪大桥空心墩断面尺寸较大,属于大体积砼施工范畴,应严格按大体积和砼施工技术指南要求施工。

4.总体施工方案4.1施工组织机构设置项目经理部设立于泰宁县大田乡,具有完善的照明、通讯、网络、食宿等设施。

为了加强建设项目管理、全面履行合同、控制建设投资,确保工程建设工期、质量、安全、保护生态环境,全面实现建设目标,以“精干高效、上足上全”为原则,全部抽调专业技术能力强、综合素质高,曾参与过国内大型铁路干线建设,具有多年铁路施工经验的人员进行项目部组建。

按项目法施工组建矩阵式项目施工组织管理体系,采用以项目经理负责制为核心,以项目合同管理和成本、进度、质量控制为主要内容,以科学系统管理和先进技术为手段的项目管理机制和“总部服务控制、项目授权管理、专业施工保障、社会协力合作”的具有现代企业特色的项目管理模式,形成以全面质量管理为中心环节,以专业管理和计算机管理相结合的科学化管理机制,以出色完成对业主的各项承诺。

项目部设五部三室,即:工程部、计划经营部、财务部、安质部、物资设备部,测量控制室、试验室、综合办公室。

各部室按业务分工和职责范围,各负其责,密切配合,对工程进行有效、全面地监控和管理,承办各项业务工作,全面保证ISO9001:2000质量保证体系有效运行和工程建设任务的优质、高效完成。

4.2施工总平面规划场地布置:楚溪大桥设一个施工队,施工场区主要设施有:沉淀池、变压器、钢筋加工场、其它生产和生活房屋,共计1500m2。

便道:沿桥位纵向修筑施工便道,和地方既有道路相连接入施工现场。

便道按要求标准修筑,道路两侧设排水沟。

混凝土供应:本桥施工所需混凝土由拌和站供应,混凝土由运输车运至工地后用混凝土输送泵或泵车泵送入模。

拌和站位于下排大桥旁,运距约3公里,配置5台混凝土输送车运输。

施工用水:施工用水主要利用经检验对混凝土无侵蚀的当地井水,敷设Ф100mm水管至工地蓄水池(2个100m3),而后再用水管接至各作业面。

施工用电:施工用电由高压电网接入供电为主,以自备发电机为辅。

变压器设在DK240+670线路左边处,考虑前期桩基施工时用电量较大,需安装400KW 变压器。

4.3.总体施工方案本桥施工,我们选择了富有经验的专业队伍进行施工,按多个工作面同时平行作业施工,长桥短修,缩短工期。

基础根据情况,0#~11#台桩基采用冲击钻施工,导管法灌注成桩。

3#、4#墩在乡间公路,桩基施工时采取防护措施保证交通及施工安全,24小时派专人观察,确保既有公路的安全。

本桥桥台采用双线矩形空心台,1、10号桥墩采用圆形实体桥墩,其余桥墩采用圆形空心墩,基础均采用钻孔桩基础,桩径根据不同的墩型有1.0m、1.25m、1.5m、2.0m。
