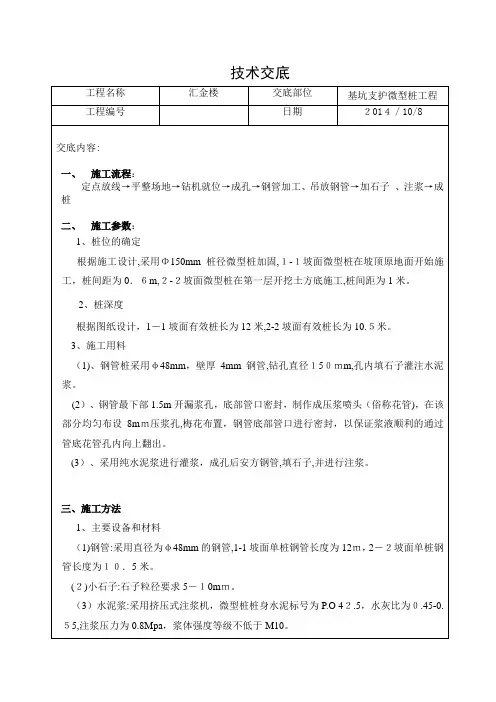

钢管桩(超前微型桩) 质量技术交底卡
- 格式:doc
- 大小:53.50 KB
- 文档页数:6
一、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 施工地点:________________________4. 施工时间:________________________二、微型桩施工技术交底1. 施工准备(1)人员准备:所有参与施工的人员必须经过培训,熟悉微型桩施工技术,掌握安全操作规程。
(2)材料准备:确保所有施工材料符合设计要求,质量合格。
(3)设备准备:微型桩施工设备必须完好,并定期检查维护。
2. 施工工艺(1)施工前,对微型桩位置进行测量放样,确保桩位准确。
(2)采用钻机进行钻孔,钻孔深度、直径应符合设计要求。
(3)采用注浆泵进行注浆,注浆材料应符合设计要求。
(4)注浆结束后,进行拔管,确保桩体密实。
3. 安全注意事项(1)施工前,对施工人员进行安全教育和培训,提高安全意识。
(2)施工过程中,严格按照操作规程进行,确保施工安全。
(3)施工现场应设置安全警示标志,提醒施工人员注意安全。
(4)施工人员必须佩戴安全帽、安全带等个人防护用品。
(5)施工过程中,注意观察地下管线、地下设施,避免损坏。
(6)施工过程中,注意防止泥浆泄漏,对周围环境造成污染。
(7)施工过程中,如发现异常情况,立即停止施工,采取措施进行处理。
4. 紧急预案(1)如发生人员伤亡事故,立即停止施工,组织人员进行救治,并及时报告相关部门。
(2)如发生设备故障,立即停止施工,采取措施排除故障。
(3)如发生环境污染事故,立即停止施工,采取措施进行治理。
三、验收标准1. 桩位偏差应符合设计要求。
2. 钻孔深度、直径应符合设计要求。
3. 注浆材料质量应符合设计要求。
4. 桩体密实度应符合设计要求。
四、施工记录1. 施工记录应包括施工日期、施工人员、施工设备、施工材料、施工过程、安全措施等内容。
2. 施工记录应保存完整,以便查阅和验收。
五、交底人及日期1. 交底人:________________________2. 交底日期:________________________3. 接收人:________________________4. 接收日期:________________________备注:本模板仅供参考,具体施工过程中应根据实际情况进行调整。

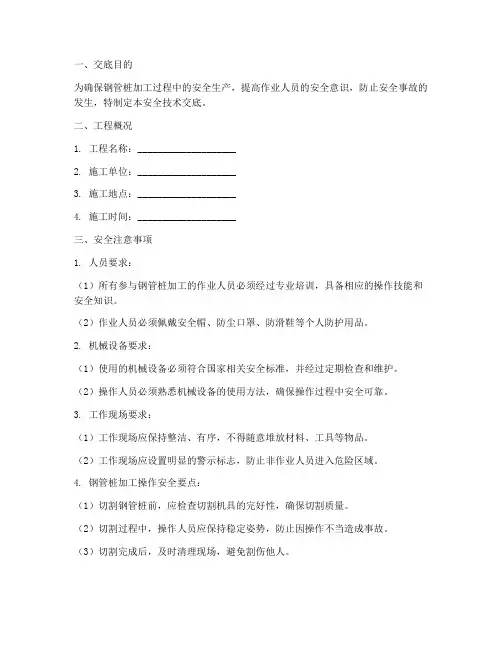

一、交底目的为确保钢管桩加工过程中的安全生产,提高作业人员的安全意识,防止安全事故的发生,特制定本安全技术交底。
二、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工时间:____________________三、安全注意事项1. 人员要求:(1)所有参与钢管桩加工的作业人员必须经过专业培训,具备相应的操作技能和安全知识。
(2)作业人员必须佩戴安全帽、防尘口罩、防滑鞋等个人防护用品。
2. 机械设备要求:(1)使用的机械设备必须符合国家相关安全标准,并经过定期检查和维护。
(2)操作人员必须熟悉机械设备的使用方法,确保操作过程中安全可靠。
3. 工作现场要求:(1)工作现场应保持整洁、有序,不得随意堆放材料、工具等物品。
(2)工作现场应设置明显的警示标志,防止非作业人员进入危险区域。
4. 钢管桩加工操作安全要点:(1)切割钢管桩前,应检查切割机具的完好性,确保切割质量。
(2)切割过程中,操作人员应保持稳定姿势,防止因操作不当造成事故。
(3)切割完成后,及时清理现场,避免割伤他人。
(4)焊接作业时,操作人员应佩戴防护眼镜、手套等防护用品,防止焊接弧光、高温等伤害。
(5)钢管桩焊接过程中,应确保焊接质量,防止因焊接缺陷导致事故发生。
5. 防止触电措施:(1)施工现场应设置可靠的接地系统,确保设备、线路安全。
(2)操作人员应熟悉电气设备的使用方法,防止因操作不当造成触电事故。
(3)非专业人员不得擅自拆卸、维修电气设备。
6. 防止高处坠落措施:(1)高处作业人员必须佩戴安全带,并确保安全带正确使用。
(2)高处作业平台应稳固可靠,作业过程中应随时检查平台的安全性。
(3)禁止在临边、洞口等危险区域作业,如需作业,必须采取有效防护措施。
四、应急处理1. 发现安全隐患,应立即停止作业,并及时上报。

一、交底目的为确保微型钢管桩施工过程中的安全,防止安全事故的发生,提高施工人员的安全意识,现将微型钢管桩施工过程中的安全技术要求进行交底。
二、交底内容1. 施工人员安全要求(1)施工人员必须经过专业培训,取得相应操作资格证书后方可上岗。
(2)施工人员应穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
(3)施工人员应熟悉微型钢管桩施工流程及安全操作规程,严格遵守各项安全规定。
2. 施工现场安全要求(1)施工现场应设置明显的警示标志,如“小心触电”、“注意高空坠落”等。
(2)施工现场应设置安全通道,确保施工人员通行顺畅。
(3)施工现场应保持整洁,避免杂物堆积,防止发生意外事故。
3. 施工设备安全要求(1)微型钢管桩施工设备应定期进行检查、维护,确保设备正常运行。
(2)施工过程中,设备操作人员应严格按照操作规程进行操作,不得擅自改变设备设置。
(3)设备操作人员应熟悉设备性能,了解设备故障排除方法。
4. 施工工艺安全要求(1)微型钢管桩施工前,应对施工区域进行清理,确保施工场地平整。
(2)施工过程中,应严格按照设计图纸进行施工,确保桩位准确。
(3)桩基施工过程中,应采取有效措施防止桩基倾斜、断裂。
(4)施工过程中,应密切关注桩基沉降情况,如发现异常,应立即停止施工,并采取相应措施。
5. 施工注意事项(1)施工过程中,应密切关注施工现场的天气变化,如遇大风、暴雨等恶劣天气,应暂停施工。
(2)施工过程中,如发现桩基倾斜、断裂等情况,应立即停止施工,并采取相应措施进行处理。
(3)施工过程中,应密切关注施工人员的安全状况,确保施工人员的人身安全。
三、安全培训1. 施工单位应定期对施工人员进行安全培训,提高施工人员的安全意识。
2. 安全培训内容应包括微型钢管桩施工过程中的安全操作规程、事故预防措施等。
3. 施工单位应组织施工人员进行安全演练,提高施工人员的安全应急能力。
四、安全检查1. 施工单位应定期对施工现场进行安全检查,确保施工过程中的安全。

一、交底目的为确保钢管桩施工过程中的安全,防止事故发生,特进行安全技术交底,使所有参与施工人员充分了解钢管桩施工的安全要求、操作规程及注意事项。
二、交底对象所有参与钢管桩施工的施工人员、管理人员、监理人员。
三、交底时间施工前,每次施工前。
四、交底内容1. 施工前的准备工作(1)现场调查:了解施工现场情况,包括地质条件、地下管线、周边环境等。
(2)施工方案:制定合理的施工方案,包括施工顺序、施工方法、施工设备、施工材料等。
(3)人员组织:明确施工人员、管理人员、监理人员的职责分工。
2. 施工过程中的安全注意事项(1)施工人员必须穿戴好个人防护用品,如安全帽、工作服、安全鞋、手套等。
(2)施工前,对施工设备进行安全检查,确保设备正常运转。
(3)施工过程中,严格遵循操作规程,不得擅自改变施工方法。
(4)施工区域设置安全警示标志,并派专人进行现场监护。
(5)施工过程中,注意观察周围环境,发现异常情况立即停止施工,并报告相关人员。
3. 钢管桩施工安全操作规程(1)钢管桩运输:运输过程中,确保桩体平稳,防止碰撞、倾斜。
(2)桩基础施工:严格按照设计要求进行施工,确保桩位准确、桩身垂直。
(3)桩基础成孔:成孔过程中,注意观察孔壁稳定性,发现异常情况立即停止施工。
(4)桩基础灌注:灌注过程中,严格控制混凝土质量,确保桩基础质量。
(5)桩基础验收:施工完成后,对桩基础进行验收,确保满足设计要求。
4. 施工过程中的应急处理(1)发生安全事故时,立即停止施工,并组织人员疏散。
(2)立即报告相关部门,并采取必要的应急措施。
(3)对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
五、交底要求1. 施工人员必须认真听取安全技术交底,了解施工过程中的安全注意事项。
2. 施工过程中,严格遵守操作规程,不得擅自改变施工方法。
3. 施工现场设置安全警示标志,并派专人进行现场监护。
4. 施工过程中,注意观察周围环境,发现异常情况立即停止施工,并报告相关人员。

一、交底目的为确保打桩工程的质量与安全,提高施工效率,本交底针对打桩工程的具体要求,对施工人员进行详细的技术和安全指导。
二、适用范围本交底适用于各类钢筋混凝土预制桩、预应力混凝土管桩、灌注桩等打桩工程。
三、材料及设备要求1. 材料:- 预制钢筋混凝土桩:符合设计要求和施工规范,并有出厂合格证。
- 焊条:型号、性能符合设计要求和有关标准,如E4303牌号。
- 钢板:材质、规格符合设计要求,宜用低碳钢。
- 其他材料:散白灰,素土等。
2. 设备:- 柴油打桩机、电焊机、桩帽、运桩小车。
- 索具、钢丝绳、钢垫板或槽钢,以及木折尺等。
- 成孔设备:直径400的1.2t柴油打桩机,夯实机具等。
- 10型小铲车,50型铲车,筛灰机;水准仪,经纬仪等。
四、作业条件1. 桩基的轴线和标高均已测定完毕,并经过检查办了预检手续。
2. 处理完高空和地下的障碍物,确保邻近建筑物或构筑物的使用或安全。
3. 根据轴线放出桩位线,用木橛或钢筋头钉好桩位,并用白灰作标志。
4. 场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直。
5. 打试验桩,确认施工工艺和设备运行正常。
五、施工工艺及注意事项1. 工艺流程:- 基槽平整轴线定位放线定桩位成孔桩机就位成孔测量深度验收筛灰回填夯实复检验收。
2. 操作要点:- 桩位放线要准确,确保桩基位置符合设计要求。
- 成孔过程中,注意观察孔壁情况,发现异常立即停止作业,并报告相关人员。
- 桩机就位时,确保桩机稳定,垂直度符合要求。
- 桩基嵌入深度要符合设计要求,测量准确。
- 筛灰回填要均匀,夯实密实。
3. 注意事项:- 施工过程中,严格执行操作规程,确保施工安全。
- 严格遵守用电安全规定,确保用电安全。
- 加强施工过程中的安全检查,发现问题及时整改。
- 施工人员必须佩戴安全帽、安全带等防护用品。
六、安全技术措施1. 桩机操作:- 操作人员必须熟悉桩机性能,经过专业培训,取得操作资格证书。
- 操作过程中,密切观察桩机运行状态,发现异常立即停止作业。
施 1—5桩基施工技术安全交底卡(三)施工单位: 工程名称 施工项目部位 技术交底内容:1. 2. 桩架应平稳地架设在打桩部位, 用钢缆拉牢。
打桩机的安装, 必须按有关程序或说明书进行。
桩机就位。
打桩机就位时,应对准桩位,垂直稳定,确保在施工中不倾斜、移动。
3.起吊预 制桩。
先拴好吊桩的钢丝绳及索具,然后应用索具捆绑住桩上端 50cm 处,起动机器起吊预 制桩, 使桩尖对准桩位中心, 缓缓放下插入土中。
插桩必须正直, 其垂直度偏差不得超过 0.5%, 再在桩顶扣好桩帽,即可卸去索具。
桩帽与桩周边应留 5~10mm 的间隙,锤与桩帽、桩帽与 桩顶之间应有相应的弹性衬垫,一般采用麻袋、纸皮或木砧等衬垫材料,锤击压缩后的厚度 以 120~150mm 为宜,在锤击过程中,应经常检查,及时更换。
3. 稳桩。
桩尖插入桩位后,先用低锤击一、二下,桩入土一定深度后,再使桩垂直稳定。
10m 以内短桩可目测或吊线锤纵横双向校正;10m 以上或打接桩必须用线锤 或经纬仪纵横双向 校正。
4. 5. 桩在入土前,应在桩架或桩身上设置尺寸标记,以便在施工中观测、记录。
打桩。
打桩宜重锤低击, 锤重的选择应根据地质条件、桩的类型、结构、密集程度及施工 条件选用。
6. 打桩的顺序宜按下列原则确定:承接施工单位 或 班 组(1)根据桩的密集程序,打桩顺序可采取从中间向两边对称施打;或从中间向四周打;或从一 侧向另一侧施打。
(2)根据基础设计标高,宜先深后浅进行施打。
(3)根据桩的规格,宜先大后小,先长后短进行施工。
(4)施打过程中,若桩头已严重破损,不得再打,待采取措施后,方可继续施打。
承接人:交底单位或部门: 交底人: (签名)(签名)年月日年月日。

一级施工技术交底记录编号:交底内容:1、施工内容与设计参数电建地产•洛悦御府综合体双排微型钢管桩施工的主要内容包括:(1)微型钢管桩桩径0。
15m 共1种桩型。
(2)采用机械成孔,成孔直径150rπn,(3)钢管采用1根¢121钢管,壁厚6。
Omm o(4)注浆采用水灰比0。
45-0055的水泥浆。
(5)钢管微型桩孔口封闭、压浆,压浆直到浆液充满整个孔道,注浆压力宜为0。
50~1。
OMPa o(6)钢管桩长度9。
0m,间距0。
75m. (7)两排钢管桩间距0.50m 。
2、施工方法、操作要点平整场地--钢管制作焊接 -------- 测量放线——孔距定位 ------ 钻孔机就位钻孔(每2m 接钻杆一次) ---------- 注浆机安装 ----- 安装 下放钢管 ------- 安装注浆管 ------ 拌制水泥浆-一注水泥浆 -------- 回灌。
(1)50型铲车平整场地;根据设计要求放出基坑边线及定出桩施工技术交底主要内容下进行定位;(5)微型桩定位:本工艺采用干成孔方式钻孔,根据微型桩定位,在成孔位置上进行履带式螺旋桩机准确定位.(6)就位钻孔:将履带式螺旋桩机安放在指定位置,安放水平,防止倾斜;将钻杆抬至钻机旁,启动钻机,慢慢钻进;每进深2E ,需要接一次钻杆,直至得到设计有效深度。
(7)钻孔:钻孔前按设计方案要求将钢管接长,搭接部位要用12钢筋加固帮接接焊,帮接长度不小于钢管直径的两倍,焊缝应饱满,并应检查钢管的垂直度,焊工必须有焊工证,施焊前应试焊;桩尖端部焊成封闭尖状,并在下部4米以下范围内钻出浆口,直径15mm,间距400mm,出浆孔呈梅花型交错布置.(8)注浆机安装:在现场指定位置固定注浆机,电源由指定的配电箱接入,采用6平方三相五线制电缆,把拌制的水泥浆放入6mm 钢板焊接制成的1m*1m*1m 灰槽内,然后由注浆机注浆.注浆管需装设压力表,注浆压力为0.5MPa,水灰比控制在0.45-0。

一、前言为确保钢管桩打桩作业的安全进行,预防安全事故的发生,现将钢管桩打桩作业的安全技术要求进行交底,请全体施工人员认真学习并严格遵守。
二、施工前的准备工作1. 施工现场应进行详细勘察,了解地质情况、地下管线、周边环境等,确保施工安全。
2. 施工现场应按地基承载力不小于83kPa的要求进行整平压实,确保施工基础稳固。
3. 施工现场应设置警示标志,明确危险区域,非工作人员不得进入。
4. 施工现场应配备足够的消防设施,如灭火器、消防沙等。
5. 施工人员应熟悉钢管桩打桩作业流程、安全技术要求,掌握相关操作技能。
三、钢管桩打桩作业安全技术要求1. 打桩机操作人员应持证上岗,熟悉打桩机性能、操作规程和安全注意事项。
2. 打桩机所配置的电动机、内燃机、卷扬机、液压装置等的使用应按照相应装置的安全技术交底要求操作。
3. 打桩机类型应根据桩的类型、桩长、桩径、地质条件、施工工艺等综合考虑选择。
4. 打桩作业前,应由施工技术人员向机组人员进行安全技术交底。
5. 打桩机作业区内应无高压线路,作业区应有明显标志或围栏,非工作人员不得进入。
6. 桩锤在施打过程中,操作人员必须在距离桩锤中心5m以外监视。
7. 机组人员作登高检查或维修时,必须系安全带;工具和其他物件应放在工具包内,高空人员不得向下随意抛物。
8. 水上打桩时,应选择排水量比桩机重量大4倍以上的作业船或牢固排架,打桩机与船体或排架应可靠固定,并采取有效的锚固措施。
9. 当打桩船或排架的偏斜度超过3°时,应停止作业。
10. 安装时,应将桩锤运到立柱正前方2m以内,并不得斜吊。
吊桩时,应在桩上拴好拉绳,不得与桩锤或机架碰撞。
11. 严禁吊桩、吊锤、回转或行走等动作同时进行。
打桩机在吊有桩和锤的情况下,操作人员不得离开岗位。
12. 插桩后,应及时校正桩的垂直度。
桩入土3m以上时,应进行桩身垂直度检查。
四、事故应急处理1. 发生事故时,应立即停止作业,组织人员撤离现场,并迅速上报。
