煤矿井巷工程及基建工程定额参考单价
- 格式:doc
- 大小:189.00 KB
- 文档页数:4
XXX能源有限公司
关于下发《工程定额参考单价》的通知(试行)
公司下属各矿:
针对目前各矿工程定额不统一,定额管理混乱的实际情况,经公司领导同意,生产、安全、技术部共同制定并下发《工程定额参考单价》(试行)。
望各煤矿根据自己的实际情况,参照《工程定额参考单价》(试行),综合考虑,制定出适合自己煤矿的工程定额。
附:《工程定额参考单价》(试行)
XXX能源有限公司工程定额参考单价(试行)
说明:本《参考单价》的制定,参照国家《煤矿建设井巷工程消耗量定额》、《煤矿建设井巷工程辅助费综合定额》、《煤矿建设井巷工程辅助费基础定额》(2007)、煤矿原有合同及原单价,综合评定后,经公司领导、各部门共同研究制定.
第一部分井巷工程
一、适用范围:
1、矿井开拓巷道、准备巷道和回采巷道的施工。
2、小型承包。
即施工队在承包巷道施工时只承担工人工资、炸材、小型工具材料
及10000元以下的工伤费用。
3、对于大型工程的承包,以承包合同为准。
二、参考单价:
XXX能源有限责任公司工程参考单价基础表
下山
上山
平
巷
第二部分:土建工程
一、适用范围:
1、煤矿地面小型土建工程施工时的工资费用。
2、对于大型工程,如办公楼、污水处理、变电所等采取整体承包的模式,以
承包合同为准.
二、参考单价:
XXX能源有限责任公司土建工程参考单价基础表
表 2
采煤部份暂未确定,待成熟后另行制定。
【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【定额定价】: 1080 元【优惠价】: 680 元【定额册数】: 全套十种共13册【定额出版日期】:2008-1【定额作者】: 中国煤炭建设协会【定额出版社】:煤炭工业出版社简要目录:一、《煤炭建设井巷工程概算定额》(2007基价)上下册定价:180元二、《煤炭建设井巷工程消耗定额》(2007基价)定价:120元三、《煤炭建设井巷工程辅助基础定额》(2007基价)定价:50元四、《煤炭建设井巷工程辅助费综合定额》(2007基价)定价:100元五、《煤炭建地面建筑工程消耗定额》(2007基价)上下册定价:170元六、《煤炭建设机电安装工程消耗定额》(2007基价)上下册定价:170元七、《煤炭建工程施工机械台班费用定额》(2007基价)定价:60元八、《煤炭建设特殊凿井工程消耗量定额》(2007基价)定价:130元九、《煤炭建工程费用定额及造价管理有关规定》(2007基价)定价:40元十、《煤炭建设工程量清单项目及计算规则》(2007基价)定价:60元【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】一、包含定额:煤炭建设井巷工程概算定额(2007基价\99基价)煤炭建设井巷工程消耗定额(2007基价)煤炭建设井巷工程辅助基础定额(2007基价)煤炭建设井巷工程辅助费综合定额(2007基价\99基价)煤炭建设地面建筑工程消耗定额(2007基价)煤炭建设机电安装工程消耗定额(2007基价)煤炭建设特殊凿井工程消耗量定额(2007基价)煤炭建设特殊凿井工程综合定额(2007基价)。
煤炭建设工程费用定额及造价管理有关规定、煤炭建设工程量清单项目及计算规则。
【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【定额定价】: 1080 元【优惠价】: 680 元【定额册数】: 全套十种共13册【定额出版日期】:2008-1【定额作者】: 中国煤炭建设协会【定额出版社】:煤炭工业出版社简要目录:一、《煤炭建设井巷工程概算定额》(2007基价)上下册定价:180元二、《煤炭建设井巷工程消耗定额》(2007基价)定价:120元三、《煤炭建设井巷工程辅助基础定额》(2007基价)定价:50元四、《煤炭建设井巷工程辅助费综合定额》(2007基价)定价:100元五、《煤炭建地面建筑工程消耗定额》(2007基价)上下册定价:170元六、《煤炭建设机电安装工程消耗定额》(2007基价)上下册定价:170元七、《煤炭建工程施工机械台班费用定额》(2007基价)定价:60元八、《煤炭建设特殊凿井工程消耗量定额》(2007基价)定价:130元九、《煤炭建工程费用定额及造价管理有关规定》(2007基价)定价:40元十、《煤炭建设工程量清单项目及计算规则》(2007基价)定价:60元【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】【煤炭建设工程预算定额、煤炭建设工程预算定额、煤炭定额】一、包含定额:煤炭建设井巷工程概算定额(2007基价\99基价)煤炭建设井巷工程消耗定额(2007基价)煤炭建设井巷工程辅助基础定额(2007基价)煤炭建设井巷工程辅助费综合定额(2007基价\99基价)煤炭建设地面建筑工程消耗定额(2007基价)煤炭建设机电安装工程消耗定额(2007基价)煤炭建设特殊凿井工程消耗量定额(2007基价)煤炭建设特殊凿井工程综合定额(2007基价)。
煤炭建设工程费用定额及造价管理有关规定、煤炭建设工程量清单项目及计算规则。
煤炭建设井巷工程消耗量定额总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
二、本定额供编制井巷工程量清单报价及施工图预算之用,也是进行工程计算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1、人工费单价的内容包括基本工资、岗位技能工资、煤炭同一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
2、材料费事按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,以包括材料、成品及半成品加工、场内运输和施工操作损耗。
3、机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量。
本定额未出现施工机械的风、水、电的消耗量,当需要调整价差时,按《煤炭建设工程施工机械台班费用定额(2007基价)》计算。
六定额分别出现煤和岩石子目,岩石分类按普氏岩石系数(f)分为<1.5、<3、<6、<10、>10。
七、本定额的掘进于砌筑部分已考虑了《矿山井巷工程施工及验收规范》允许超挖量的矸石运输、充填人工及材料用量。
计算工程量时,不允许重复计算超挖量。
但由于自然因素一处冒落厚度超过150mm、连续冒落体积3m³以上时,经核实验收后作为隐蔽工程处理,冒落出矸或充填套用相应定额。
《煤炭建设工程定额(2007基价)》煤炭建设工程定额(2007基价)详细目录一、《煤炭建设井巷工程概算定额》 (2007基价)上下册定价:180.00元二、《煤炭建设井巷工程消耗定额 (2007基价)》定价:120.00元三、《煤炭建设井巷工程辅助基础定额 (2007基价)》定价:50.00元四、《煤炭建设井巷工程辅助费综合定额(2007基价)》定价:100.00元五、《煤炭建设地面建筑工程消耗定额 (2007基价)》上下册定价:170.00元六、《煤炭建设机电安装工程消耗定额 (2007基价)》上下册定价:170.00元七、《煤炭建设工程施工机械台班费月定额(2007基价)》定价:60.00j八、《煤炭建设特殊凿井工程消耗量定额》(2007基价)定价:130元九、《煤炭建设工程费用定额及造价管理有关规定》定价:40.00元十、《煤炭建设工程量清单项目及计算规则》定价:60.00元出版社:煤炭工业出版社 2008年1月出版定价:1080.00元优惠价:680元(全套十种共13本)《煤炭建设工程定额(2007基价)》由煤炭工业出版社出版,授权我网站在网上销售,定价:1080元,多购有优详细目录详细目录一《煤炭建设井巷工程概算定额》上册第一章立井井筒第三章平硐及平巷下册.第四章斜巷第六章铺轨第八章其他第二章斜井井筒第五章硐室第七章注浆第九章平巷及斜巷机械化掘进附录工、料、机及半成品预算价格取定表二、《煤炭建设井巷工程消耗定额第一章立井井筒第二章斜井井筒第三章斜巷第四章平硐及平巷第五章硐室第六章铺轨第七章注浆第八章其他第九章平巷及斜巷机械化掘进第十章成品及半成品制作附录1工程量计算规则附录2材料及半成品损耗率附录3工、料、机及半成品预算价格取定表附录4石料品种、质量要求和用途参考表附录5岩石分类表三、《煤炭建设井巷工程辅助基础定额第一章辅助工人配备第二章施工周转材料第三章施工设备第一节施工设备、设施单台(单位)月费用第二节动力消耗四、《煤炭建设井巷工程辅助费综合立井开拓·第一期井筒第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨)斜井开拓第一期井筒第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨)平硐开拓第一期硐身第二期主副井施工区主要巷道第三期风井施工区主要巷道第四期采区巷道第五期尾工(铺轨)附录井巷工程各辅助系统费用比例五、《煤炭建设地面建筑工程消耗定上册实体工程第一章土、石方工程第二章地基处理工程第三章砌筑及轻型材料围护工程第四章混凝土及钢筋混凝土工程第五章金属结构制作工程第六章门窗及木结构工程第七章构件运输及安装工程第八章楼地面工程第九章屋面及防水工程下’册实体工程第十章防腐、保温隔热及耐磨层工程第十一章装饰工程第十二章地面窄轨铁路、场区道路工程施:工技术措施工程第十三章支护及排水降水工程第十四章脚手架工程第十五章模板工程第十六章建筑工程垂直运输定额第十七章建筑物超高增加人工、机械定额附录六、《煤炭建设机电安装工程消耗定额上册第一章凿井设备、设施安装第二章采掘设备、设施安装第三章矿井提升设备、设施安装第四章立井井简装备工程第五章矿山金属井架安装第六章矿井通风设备、设施安装第七章煤矿压风设备、设施安装第八章矿井工业泵安装第九章井下工业管道安装第十章煤矿起重输送设备、设施和起重器具安装第十一章输煤架空索道安装第十二章井口(底)、贮煤场、矸石山及机修设备安装第十三章选(洗)煤设备、设施安装第十四章洗煤工艺管道安装下册第十五章煤矿变配电、控制设备及信号通讯、储电装置安装第十六章电动机安装、检查接线、干燥及电机车组装与滑触线网架设第十七章煤矿电缆(线)敷设及工广照明器具安装第十八章避雷装置安装及电气(器)调整试验第十九章架空输电线路工程第二十章自控仪表及安全检测装置第二十一章运、搬、防腐、注油、灌第二十二章煤炭工业非标准设备(件加工产品计价定额第二十三章煤炭机电安装工程辅助费用定定额附录七、《煤炭建设工程施工机械台班费月说明一、井巷工程机械二、特殊凿井工程机械三、土石方及筑路机械总说明第一章冻结工程第第三章地面预注浆工程定额附录章钻井工煤炭建特特殊凿井工程综合定额总说明第一章立井冻结定额第第三章地面预注浆工程综合定额附录章钻井工九、《煤炭建设工程费用定额及造价管煤炭建设工程费用定额煤炭工程建设其他费用规定煤炭建设凿井措施工程费概算指标风、水、电预算价格计算办法煤炭建设工程造价编制与管理办法煤炭建设项目单位工程统一名称表十、《煤炭建设工程量清单项目及计算1、总则2、工程量清单编制3、工程量清单计价4、工程量清单及其计价格式5、分部分项工程量清单项目及计算规贝矿山工程工程量清单项目及计算规贝煤炭地面建筑工程工程量清单项目万计算规则。
煤炭建设井巷工程辅助费综合定额说明第一条《煤炭建设井巷工程辅助费综合定额(2007 基价)》(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法而制定的每10m井筒、巷道和每100m硐室的费用定额。
第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平硐硐身)、管线敷设、机电设备安装及其它零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m以内的局部片帮冒顶;壁后注浆;三小时以内的临时停水、停电和其它非主观原因造成的影响较少的时间。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、胶带(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平硐硐身)以0.96 系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20用以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3 小时以上停水、停电。
五、发生上述二、三、四种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F = D・K・T式中:F—辅助费补偿费;D-停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100帛)相应条件的锚喷支护定额基价;T —停工天数;第五条本定额工期按施工阶段分为四期。
第一期一井筒期。
按开拓方式分为:1、立井:指立井(暗立井)井筒、井筒与井底车场连接处、井底水窝及位于井筒中的硐室工程。
煤炭建设工程费用定额地区类别划分如下一类地区:黑龙江、吉林、辽宁、内蒙古、宁夏、青海、新疆、甘肃、西藏及山西雁北地区、陕西陕北地区(含延安和榆林地区)二类地区:山西(不含雁北地区)、陕西(不含陕北地区)、山东、河南、河北、云南、贵州、四川、重庆、北京、天津。
三类地区:江苏、安徽、浙江、江西、湖南、湖北、福建、广东、广西、海南、上海。
第二章费用项目组成及内容煤炭建筑安装工程费用由直接费、间接费、利润、税金组成。
一、直接费由直接工程费和措施费组成。
(一)直接工程费:指施工过程中消耗的构成工程实体的各项费用以及有助于工程实体形成的井巷工程辅助费、特殊凿井工程费用。
包括人工费、材料费、施工机械使用费。
1、人工费:指直接从事建筑安装施工的生产工人开支的各项费用。
包括:(1)基本工资:指发放给生产工人的基本工资。
(2)工资性补贴:指按规定范围和标准发放的煤炭井下艰苦岗位津贴以及流动施工津贴,物价补贴,煤、燃气补贴,交通补贴,住房补贴等地方性特殊津贴。
(3)生产工人辅助工资:指生产工人年有效施工天数以外非作业天数的工资。
包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
(4)职工福利费:指按规定标准计提的职工福利费。
(5)生产工人劳动保护费:指按规定发放生产工人的劳动保护用品的购置及修理费,徒工服装补贴,防暑降温费,井下生产工人保健费,生产工人洗澡、饮用费用及职业病防治费用等。
各工种劳动保护费单价根据工程所在地区类别按下表选用。
生产工人劳动保护费单价表单位:元/工日(6) 煤炭定额(统一基价)工资单价见下表。
煤炭定额(统一基价)工资单价表2、材料费:指直接耗用在特定建筑安装产品对象上的原材料、辅助材料、构配件、零件、成品、半成品、周转材料摊销及租赁等费用。
包括:(1)材料原价(或供应价格)(2)材料运杂费:指材料来源地运至工地仓库或指定堆放地点所发生的全部费用。
XXX能源有限公司
关于下发《工程定额参考单价》的通知(试行)
公司下属各矿:
针对目前各矿工程定额不统一,定额管理混乱的实际情况,经公司领导同意,生产、安全、技术部共同制定并下发《工程定额参考单价》(试行)。
望各煤矿根据自己的实际情况,参照《工程定额参考单价》(试行),综合考虑,制定出适合自己煤矿的工程定额。
附:《工程定额参考单价》(试行)
XXX能源有限公司工程定额参考单价(试行)
说明:本《参考单价》的制定,参照国家《煤矿建设井巷工程消耗量定额》、《煤矿建设井巷工程辅助费综合定额》、《煤矿建设井巷工程辅助费基础定额》(2007)、煤矿原有合同及原单价,综合评定后,经公司领导、各部门共同研究制定。
第一部分井巷工程
一、适用范围:
1、矿井开拓巷道、准备巷道和回采巷道的施工。
2、小型承包。
即施工队在承包巷道施工时只承担工人工资、炸材、小型工具材
料及10000元以下的工伤费用。
3、对于大型工程的承包,以承包合同为准。
二、参考单价:
第二部分:土建工程
一、适用范围:
1、煤矿地面小型土建工程施工时的工资费用。
2、对于大型工程,如办公楼、污水处理、变电所等采取整体承包的模式,以承包合同为准。
二、参考单价:

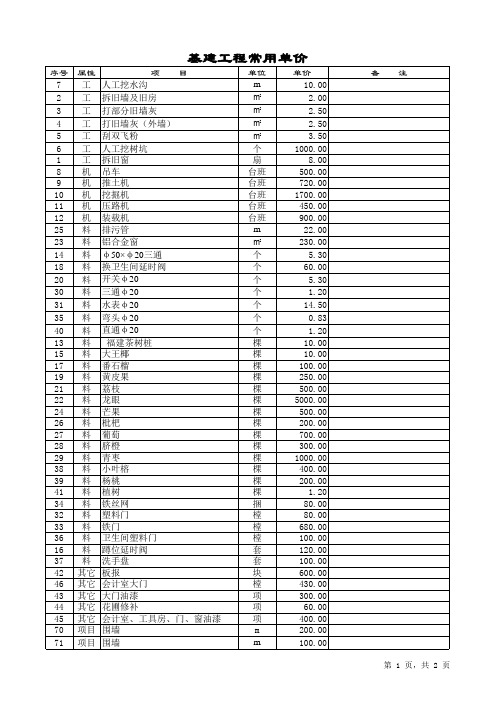

XXX能源有限责任公司土建工程参考单价基础表
表2。
