一级造价工程师考试《建设工程计价》历年真题及答案(1)单选题(共60题)1.【单项选择题】下列计入总价措施项目的是()。
A、垂直运输费B、施工降排水C、地上地下临时保护D、大型机械进出场正确答案:C2.【单项选择题】某施工合同工程造价3亿,分两年均衡施工,已知主要材料、设备价值占合同总价比例分别为54%,6%。
主要材料、设备储备天数平均为60天,年度施工天数按360天考虑,按公式计算法计算该工程的年度预付款应为()万元。
A、1350B、1500C、2700D、3000正确答案:A3.【单项选择题】关于工程施工项目竣工结算款的支付,下列说法正确的是()。
A、竣工结算款支付申请金额应包括质量保证金在内的所有未支付款项B、合同价款总额中应扣除经双方确认的误期赔偿费C、承包人有权获得的延迟支付利息,应自催告发包人支付之日起计算D、发包人未按规定支付竣工结算款的,承包人不得直接向人民法院申请拍卖工程正确答案:B4.【单项选择题】根据我国现行建设工程总投资及工程造价的构成,下列资金在数额上和工程造价相等的是()。
A、固定资产投资+流动资金B、固定资产投资+铺底流动资金C、固定资产投资D、建设投资正确答案:C5.【单项选择题】某市政工程施工合同中约定:①基准日为2020年2月20日;②竣工日期为2020年7月30日;③工程价款结算时人工单价、钢材、商品混凝土及施工机具使用费采用价格指数法调查,各项权重系数及价格指数见下表,工程开工后,由于发包人原因导致原计划7月施工的工程延误至8月实施,2020年8月承包人当月完成清单子目价款3000万元,当月按已标价工程量清单价格确认的变更金额为100万元,则本工程2020年8月的价格调整金额为()万元。
A、60.18B、62.24C、67.46D、88.94正确答案:D6.【单项选择题】下列施工图预算编制工作中,属于实物量法、但不属于工料单价法的工作步骤是()。
A、列项并计算工程量B、套用预算定额(或企业定额),计算人工、材料、机具台班消耗量C、套用定额单价,计算直接费并汇总D、计算其他各项费用7.【单项选择题】某地区测算新建医院的造价综合指数,已测得新建医院的住院楼、医技楼、门诊楼、实验楼、其他建筑的造价指数及总投资额如下表所示。
《建筑工程计量与计价》综合练习一一.填空题(共 20 分,每空格 1 分)1.定额按生产要素分为、、。
2 .工人在工作班内消耗的工作时间按其消耗的性质可以分为两大类:和。
3.利用坡屋顶内空间时净高超过的部位应计算全面积;净高在的部位应计算 1/2 面积;净高的部位不应计算面积。
4.构造柱混凝土与砖墙咬接深度一般为 60mm,故马牙槎宽度按一边统长计算。
5.卷材屋面其工程量按图示尺寸的乘以规定的以平方米计算。
6.独立柱一般抹灰按乘以以平方米计算。
7.工程量清单由工程量清单、清单、清单组成。
8.建筑安装工程间接费由、组成。
9.工程量清单计价,按照中华人民共和国建设部令 107 号《建筑工程施工发包与承包计价管理方法》的规定,有和两种方法。
二.选择题(共 10 分,每小题 1 分)1.某建筑物 6 层,外围水平面积 500m2 内有采光天棚(与屋面等标高)大厅 60m2 ,外有附墙通顶垃圾道 5m2 ,则该建筑物建筑面积为( )m2。
A. 3030 B. 3000 C. 2940 D. 27302.外墙墙身当有屋架且室内外有天棚者,其高度算至屋架下弦底面另加 ( )mm。
A. 300 B. 350 C. 200 D. 2503.我国采用工料单价法时,其单价是按 ( )确定的。
A.现行预算定额的工、料、机消耗标准及市场价格确定B.现行预算定额的工、料、机消耗标准及预算价格确定C.企业定额的工、料、机消耗标准及市场价格确定D.企业定额的工、料、机消耗标准及预算价格确定4.下列费用项目中不属于措施项目清单中通用项目的是 ( )。
A.安全施工 B.夜间施工 C.便道 D.已完工程及设备保护5.在工程量清单计价中,钢筋混凝土模板工程应在 ( )中列项考虑。
A.分部分项工程量清单 B.综合单价C.措施项目清单 D.其他项目清单=S+2×L+16 公式中 S 为( )。
6 .在平整场地的工程量计算中, S平A.底层占地面积 B.底层建筑面积 C.底层净面积 D.底层结构面积7.天棚吊顶面层工程量以面积计算,应扣除 ( )。

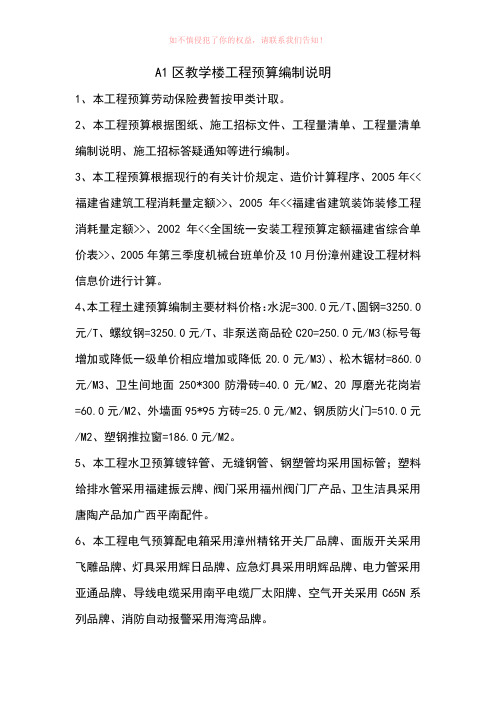

A1区教学楼工程预算编制说明1、本工程预算劳动保险费暂按甲类计取。
2、本工程预算根据图纸、施工招标文件、工程量清单、工程量清单编制说明、施工招标答疑通知等进行编制。
3、本工程预算根据现行的有关计价规定、造价计算程序、2005年<<福建省建筑工程消耗量定额>>、2005年<<福建省建筑装饰装修工程消耗量定额>>、2002年<<全国统一安装工程预算定额福建省综合单价表>>、2005年第三季度机械台班单价及10月份漳州建设工程材料信息价进行计算。
4、本工程土建预算编制主要材料价格:水泥=300.0元/T、圆钢=3250.0元/T、螺纹钢=3250.0元/T、非泵送商品砼C20=250.0元/M3(标号每增加或降低一级单价相应增加或降低20.0元/M3)、松木锯材=860.0元/M3、卫生间地面250*300防滑砖=40.0元/M2、20厚磨光花岗岩=60.0元/M2、外墙面95*95方砖=25.0元/M2、钢质防火门=510.0元/M2、塑钢推拉窗=186.0元/M2。
5、本工程水卫预算镀锌管、无缝钢管、钢塑管均采用国标管;塑料给排水管采用福建振云牌、阀门采用福州阀门厂产品、卫生洁具采用唐陶产品加广西平南配件。
6、本工程电气预算配电箱采用漳州精铭开关厂品牌、面版开关采用飞雕品牌、灯具采用辉日品牌、应急灯具采用明辉品牌、电力管采用亚通品牌、导线电缆采用南平电缆厂太阳牌、空气开关采用C65N系列品牌、消防自动报警采用海湾品牌。
沙市供电公司电气安装工程预算编制说明鉴于目前电力客户对报装和增容电气安装工程预算编制存在较大的疑虑,普遍认为工程总体费用较高,工程预算价格存在较大弹性。
为了消除用户对我公司电气安装工程预算的误解,客观公正的评估预算,现将我公司电气安装工程预算编制的有关情况说明如下。
一、算编制方法为合理确定工程造价,提高建设预算的编制质量,统一编制内容、深度及表现形式,结合电力行业的具体情况,我公司对客户业扩电气安装工程,采用施工图总预算编制方式。
工程量及报价清单编制说明××××××项目1#~6#楼工程量编制说明1.工程概况:本项目为框架结构的6层住宅,共1#~6#楼6栋楼,总建筑面积31988.78m2,分别如下:1#楼7539.80m2,2#楼5895.47m2,3#楼5610.28m2,4#楼4345.49 m2,5#楼4298.87m2,6#楼4298.87 m2。
建筑面积计算规则参见《深圳市建筑工程消耗量标准(2003)》上册第7页至第9页、《深圳建设工程价格信息》2005年第1期第30页至第31页有关凸窗面积的计算及其他相关文件规定。
2.计算依据:2.1华森建筑与工程设计顾问有限公司设计的《××××项目东区施工图》,设计号:H0517-1,出图时间:2005年05月;2.2××地产股份有限公司设计管理部和×××项目部所发《毛坯房交楼标准》;2.3××地产股份有限公司设计管理部所发《工程材料做法表》(原华森建筑与工程设计顾问有限公司设计的《××××项目东区施工图》中JS-2作废)。
2.4《深圳市建筑工程消耗量标准(2003)》、《深圳市建筑装饰工程消耗量标准(2003)》、《深圳市安装工程消耗量标准(2003)》及其他相关文件;3.相关说明:工程量计算规则除以下说明部分外,其余按《深圳市建筑工程消耗量标准(2003年)》中的有关规定执行,具体如下:3.1建筑部分:3.1.1土石方工程:土方开挖按设计室外地坪考虑,按经过监理单位批准的开挖方案进行的现场实际开挖数量计算。
3.1.2模板、砼:所有模板均按木模板考虑,报价中均已考虑支撑费用。
结构部分砼按泵送商品砼考虑,建筑部分按商品砼考虑;所有编号为KZ的柱(不论截面)全部计入柱工程量。

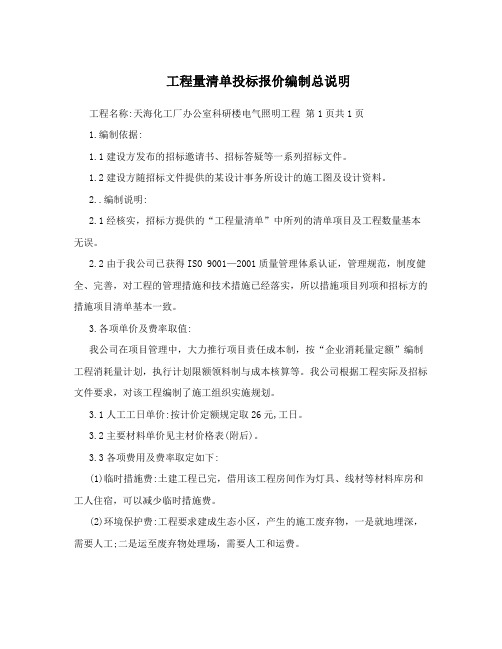

工程量清单投标报价编制总说明工程名称:天海化工厂办公室科研楼电气照明工程第1页共1页1.编制依据:1.1建设方发布的招标邀请书、招标答疑等一系列招标文件。
1.2建设方随招标文件提供的某设计事务所设计的施工图及设计资料。
2..编制说明:2.1经核实,招标方提供的“工程量清单”中所列的清单项目及工程数量基本无误。
2.2由于我公司已获得ISO 9001—2001质量管理体系认证,管理规范,制度健全、完善,对工程的管理措施和技术措施已经落实,所以措施项目列项和招标方的措施项目清单基本一致。
3.各项单价及费率取值:我公司在项目管理中,大力推行项目责任成本制,按“企业消耗量定额”编制工程消耗量计划,执行计划限额领料制与成本核算等。
我公司根据工程实际及招标文件要求,对该工程编制了施工组织实施规划。
3.1人工工日单价:按计价定额规定取26元,工日。
3.2主要材料单价见主材价格表(附后)。
3.3各项费用及费率取定如下:(1)临时措施费:土建工程已完,借用该工程房间作为灯具、线材等材料库房和工人住宿,可以减少临时措施费。
(2)环境保护费:工程要求建成生态小区,产生的施工废弃物,一是就地埋深,需要人工;二是运至废弃物处理场,需要人工和运费。
(3)文明与安全施工费:此专项费用,按市建委渝建发【2008】18号文《关于执行建设工程安全文明施工强制性标准有关费用记取和使用的通知》规定按人工费的7.0,。
(4)规费费率:根据本企业多年执行国家相关的社会保障)住房公积金) 危险作业意外伤害保险等费的缴纳规定,经详细测算后取定为:25.83,。
(5)管理费率取定为:56.40,。
(6)利润率取定为:30.00,。
下面是赠送的保安部制度范本,不需要的可以编辑删除!!!!谢谢!保安部工作制度一、认真贯彻党的路线、方针政策和国家的法津法觃,按照####年度目标的要求,做好####的安全保卫工作,保护全体人员和公私财物的安全,保持####正常的经营秩序和工作秩序。
工程量清单及招标控制价编制指导书一.工程量清单的编制工程量清单的编制步骤:1.分部分项工程量清单的编制分部分项工程量清单应根据《计价规范》中附录规定的项目编码、项目名称、项目特征、计量单位和工程量计算规则进行编制。
(1)项目编码项目编码是分部分项工程量清单项目名称的数字标识。
分部分项工程量清单的项目编码,应采用十二位阿拉伯数字表示。
一至九位应按《计价规范》中附录的规定设置,十至十二为应根据拟建工程的工程量清单项目名称设置。
统一招标工程的项目不得有重复编码当清单项目的项目名称相同而项目特征不同时,前九位编码相同,以后三位编码加以区别。
(2)项目名称分部分项工程量清单的项目名称应按《计价规范》中附录规定的项目名称,并结合拟建工程的实际情况确定。
工程量清单项目名称应表达详细、准确。
计价规范附录表中的“项目名称”是形成分部分项工程量清单项目名称的基础,在编制分部分项工程量清单时可适当调整或细化,例如“墙面一般抹灰”这一分项工程,在形成工程量清单项目名称时可以细化为“外墙面一般抹灰”、“内墙面一般抹灰”等。
(3)项目特征项目特征是构成分部分项工程量清单项目自身价值的本质特征。
工程量清单的项目特征是确定一个清单项目综合单价不可缺少的重要依据,在编制的工程量清单中必须对其项目特征进行准确和全面的描述。
分部分项工程量清单项目特征应按《计价规范》附录中规定的项目特征内容,结合拟建工程项目的实际予以描述。
项目特征不同应分别列项。
若工程量清单项目特征描述中有些项目特征用文字难以准确和全面的予以描述时,也可直接采用详见xx图集或xx图号的方式描述。
(4)计量单位分部分项工程量清单的计量单位应按《计价规范》附录中规定的计量单位确定。
以质量计算的项目——t或kg;以体积计算的项目——m³;以面积计算的项目——m²;以长度计算的项目——m;以自然计量单位计算的项目——个、套、块、樘、组、根……;没有具体数量的项目——项、宗。
毕业设计说明书(论文)中文摘要毕业设计说明书(论文)外文摘要Title Appling Glodon compiling the list quotation of teaching building in Gan County,Sichuan Province.AbstractThis graduation design is applying Glodon to compile the list quotation of teaching building’s construction and decoration in Gan County,Sichuan Province,and analyse the cost index,the project is five-layer framework structure and the height is 18.45m. And each item of division and the related measures cost pricing principle, showed by practical engineering sampling, invoicing software, graphics, calculate quantity of steel, concrete operation process in the process of operation also reflected Glodon efficiency, scientificity and practicability. Finally, statistical analysis of the data and analyze the rationality of the cost of its.Key words: bill of quantities, list valuation, cost software, analysis of indicators,目录前言 (1)第一章:四川省某教学综合楼工程概况 (2)1.1 工程概况 (2)1.2 基础工程 (2)1.3 主体工程及围护 (3)1.4 楼地面及屋面工程 (6)1.5 装饰工程 (8)1.6 图纸截图 (10)第二章:造价软件在本工程报价编制中的应用 (14)2.1 概述 (14)2.2 钢筋算量软件的操作过程及原理 (15)2.3 土建算量软件的操作过程及原理 (20)2.4 计价软件部分的操作过程 (25)第三章:本教学综合楼工程量清单计价原理 (29)3.1 概述 (29)3.2 清单项目工程量计算原理 (30)3.3 钢筋工程量计算原理 (31)3.4 本教学综合楼工程计价原理 (35)第四章:本教学综合楼造价指标分析 (42)4.1 工程造价指标及其编制 (42)4.2 工料消耗量计算方法 (46)4.3 房屋建筑工程造价分析 (50)第五章:四川省某教学综合楼投标报价 (52)5.1 投标总价 (52)5.2 单位工程投标报价汇总表 (53)5.3 分部分项工程与单价措施项目清单与计价表 (54)5.4 总价措施项目清单与计价表 (64)5.5 综合单价分析表 (67)结论 (79)致谢 (80)参考文献 (81)前言本毕业设计的主要内容是应用造价软件来算量并编制清单,要了解整个工程的施工过程和施工组织等内容;应用钢筋算量软件计算钢筋量,应用土建算量软件计算土建工程量,应用计价软件编制投标报价;根据设计图纸资料、江苏省建筑与装饰工程计价定额和房屋建筑与装饰工程工程量计算规范,确定每个清单项目所包含的定额项目;组合计算清单项目的综合单价,完成分部分项工程量清单计价表。
2022一级建造师《建设工程经济》检测题A卷含答案考试须知:1.考试时间:120分钟,满分为100分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共60题,每题1分。
选项中,只有1个符合题意)1、某工程采用工程量清单招标招标人公布的招标控制价为1亿元。
中标人的投标报价为8900万元经调整计算错误后的中标价为9100万元所有合格投标人的报价平均为9200万元则该中标人的报价浮动率为( )A.8.0%B.8.5$C.9.0%D.110%2、对某产品进行价值分析,其产品功能与成本关系如下图所示,图中C1最有可能表示( )随产品功能变动的变化规律。
A.用户购买产品的费用B.产品使用成本C.产品维护成本D.产品报废拆除所需费用3、某施工项目6月份因异常恶劣的气候条件停工3天,停工费用8万元;之后因停工待图损失3万元,因施工质量不合格,返工费用4万元。
根据《标准施工招标文件》施工承包商可索赔的费用为( )万元。
A.15B.11C.7D.34、根据《建设工程量清单计价规范》(GB50500-2013),工程发包时,招标人要求索赔的工期天数超过定额工期( )时,应当在招标文件中明示增加赶工费用。
A.5%B.10%C.15%D.20%5、将技术方案经济效果评价分为静态分析和动态分析的依据是( )A.评价方法是否考虑主观因素B.评价指标是否能够量化C.评价方法是否考虑时间因素D.经济效果评价是否考虑融资的影响6、企业某时点所有者权益资本为1000万元,企业长期债务资本为800万元,短期负债为500万元,则应列入资本结构管理范畴的金额为( )万元。
A,2300B.1800C.1500D.10007、审查精度高.效果好,但工作量大,时间较长的施工图预算审查方法是( )A.逐项审查法B.重点审查法C.对比审查法D.筛选审查法8、下列关于折算费用法的说法,正确的是( )A.在采用方案要增加投资时,可通过比较各方案工程成本的大小选择方案B.在采用方案不增加投资时,可通过比较各方案工程成本的大小选择方案C.当方案的有用成果不相同时,一般可通过比较费用的大小,来决定优劣和取舍D.当方案的有用成果相同时,一般可通过方案费用的比较来决定方案的使用范围,进而取舍方案9、下列组成建设工程项目总概算的费用中,属于工程费用的是( )A.勘察设计费用B.建设期利息C.办公生活家具购置费D.建设工程项目的设备购置费10、价值工程的目标,是( )A.以最低的寿命周期成本,使产品具备它所必须具备的功能B.对产品进行功能分析C.改革和创新D.提高产品(或作业)价值和有效利用资源11、企业以发行债券方式融资产生的资金成本中,属于资金占用费的是( )A.债券代理发行费B.债券公证费C.债券发行广告费D.债券利息12、某项目建设投资为9700万元(其中:建设期贷款利息700万元),全部流动资金为900万元,项目投产后正常年份的年息税前利润为950万元,则该项目的总投资收益率为( )A.10.56B.9.79%C.9.60%D.8.96%13、关于企业现金持有成本的说法,正确的是( )A.最佳现金持有量为机会成本.管理成本和短缺成本之和最小对应的现金持有量B.管理成本与现金持有量之间一股有显著的比例关系C.可以通过加速现金流转速度降低管理成本D.现金的短缺成本随现金持有量的增加而上升14、某项目建筑安装工程费,设备施工器具购置费合计为7000万元,建设期2年,分期投入4000万元和3000万元。
工程量清单编制旳根据和程序一、工程量清单旳重要性工程量清单计价旳关键在于精确编制工程量清单。
工程量清单是招标投标计价活动中, 对招标编制出完整、严谨旳工程量清单, 将直接影响到招投标旳质量, 也是招投标成败旳工程量清单内容即体现了招标人规定投标人完毕旳工程项目、工程内容及对应旳工程数量;为此后工程实行计量、支付、结算提供重要根据工程量清单编制与否精确, 其风险完全由业主承担, 且清单内容完全构成协议内容, 清单内容纠纷已经上升为经济协议纠纷。
因此, 《计价规范》规定了工程量清单应由具有编制招标文献能力旳业主或具有对应资质旳中介机构进行编制。
“对应资质旳中介机构”是具有工程造价征询机构资质并按规定旳业务范围承担工程造价征询业务旳中介机构。
二、工程量清单编制旳根据招标文献规定旳有关内容;设计文献(设计图纸、原则图集);施工现场旳状况;陕西省建设工程《工程量清单计价规则》;(一)招标文献与工程量清单大1.招标文献旳内容招标文献应当包括招标项目旳技术规定和投标报价规定。
招标文献是招标人编制清单、投标人参与投标活动、进行投标报价旳行动指南。
招标文献一般包括前附表、投标人须知、协议通用条款、协议专用条款、技术规范、图纸、评标和定标措施、工程量清单以及必要旳附表, 如多种担保或保函旳格式等。
可归纳为两点:一是投标者为投标所需要理解并遵守旳规定, 二是投标者所需提供旳文献。
2.工程量清单与招标文献旳关系:工程量清单是招标文献旳构成部分。
招标文献应当包括招标项目旳技术规定和投标报价规定;工程量清单体现了招标人规定投标人完毕旳工程项目及对应工程数量, 全面反应了投标报价规定, 是投标人进行报价旳根据, 因此工程量清单是招标文献不可分割旳一部分。
工程量清单与招标文献其他部分旳关联:工程量清单与招标文献旳各部分共为一体, 在招标文献中与工程量清单关联最亲密旳有投标人须知中旳发包范围、协议通用条款、专用条款等。
3.索赔与招标文献旳关系:在工程建设旳各个阶段, 均有也许发生索赔, 一般施工阶段索赔发生旳最多。
1二零一三年六月本科毕业设计说明书题 目:某项目H 方案工程量清单及投标报价编制 学 院:土木工程学院 系 别:建筑工程系 专 业:工程管理 班 级:工程09-2学校代码: 10128 学 号: 200920601029目录工程量清单 ................................................................................. 错误!未定义书签。
1.1 填表须知 (7)1.2 总说明 (8)1.3 分部分项工程量清单(土建) (9)1.4 分部分项工程量清单(装饰) (15)1.5措施项目清单(土建) (21)1.6措施项目清单(装饰) (22)1.7其他项目清单(土建) (23)1.8其他项目清单(装饰) (24)1.9规费税金项目清单(土建) (25)2.0规费税金项目清单(装饰) (26)投标总价 (27)2.1 工程项目投标报价 (28)2.3 单位工程费汇总表(土建) (30)2.4 单位工程费汇总表(装饰) (31)2.5 单位工程投标报价汇总表(土建) (32)2.6 单位工程投标报价汇总表(装饰) (33)2.7 分部分项工程量清单与计价表(土建) (34)2.8 分部分项工程量清单与计价表(装修) (40)2.9 分部分项工程量清单费用组成分析表(土建) (49)2.10 分部分项工程量清单费用组成分析表(装修) (56)分部分项工程量清单费用组成分析表、(包括风险费)(土建)分部分项工程量清单费用组成分析表、(包括风险费)(装修)2.11 措施项目清单汇总表(土建) (64)2.12 措施项目汇总表(装饰) (66)2.13 通用措施项目计价表(土建) (67)2.14 技术措施项目计价表(土建) (67)2.15 通用措施项目费用组成分析表(土建) (69)2.16 技术措施项目费用组成分析表(土建) (69)2.17 其他项目清单计价汇总表(土建) (75)2.18 其他项目清单计价汇总表(装修) (75)2.19 规费税金项目清单与计价表(土建) (76)2.20 规费税金项目清单与计价表(装修) (77)主要材料价格表(土建)主要材料价格表(装修)结论 (97)参考文献 ............................................................................................. 错误!未定义书签。
谢辞 .. (99)引言建筑工程计价管理是建筑活动的重要组成部分,我国的工程总造价活动采用工料机单价计价法很多年,它是以预算定额为计价基础的。
其特点是由建设行政主管部门制定相关定额和费用标准,业主与承包商必须按照规定的计价标准和依据进行计价。
这种计价模式只能体现建设工程计价的社会平均水平。
“招标投标法”的实施,使建筑工程招投标制度在市场中占主导地位,特别是国有投资和国有投资为主体的建设工程基本实行公开招标,通过招投标竞争成为市场形成工程造价的主要形式。
随着我国经济的高速发展,建筑工程领域的竞争也日趋严重。
为了赶上经济的发展,满足招投标竞争定价的要求,推行工程量清单计价已成为当前建设工程发承包计价改革的重要举措。
采用工程量清单计价能够反映建设工程的个别成本,有利于企业自主报价和公平竞争。
(1)实行工程量清单计价,是工程造价深化改革的必然产物和重要措施。
(2)实行工程量清单计价,是规范建设市场秩序,适应社会主义市场经济发展需求。
(3)实行工程量清单计价,是促进建设市场有序的竞争和企业健康发展的需求。
(4)实行工程量清单计价,是有利于我国工程造价政府管理职能的转变。
(5)实行工程量清单计价,是是适应我国加入世贸组织,融入世界大市场的需求。
(6)实行工程量清单计价,是有利于规范建设市场计价行为;有利于控制建设项目投资;节约资源;有利于提高劳动生产率,促进技术进步,有利于提高造价工程师素质,使其必须具备懂技术、懂经济、懂法律、善管理等全面发展的复合型人才。
本次毕业设计学院设置了工程量清单及投标报价的编制这样的毕业设计题目,就是为了迎合建筑市场发展的大环境,使学生尽快尽早的掌握工程造价领域的新技术。
通过本次毕业设计提高学生对工程量清单计价方法及投标报价编制的理解和应用。
摘要为适应社会主义市场经济发展的需要和加入WTO与国际接轨的要求,随着招标制、合同制的逐步推行,我国工程造价管理做出了重要改革,确立了“国家宏观调控、市场竞争形成价格”的现行工程造价的确定原则。
2003年7月1日开始施行的《建设工程工程量清单计价规范》GB50500-2003,标志着我国造价改革的重要里程碑,使我国造价确定发生了根本性变化。
又在2008年出版了新的计价规范GB50500-2008。
目前,我国很多地区都在大力推广工程量清单计价模式,并且取得很好的效果。
工程量清单计价是不久将来我国工程造价确定的主要计价模式,因此,本科毕业设计进行工程量清单计价训练对于学生适应工程计价趋势的发展,增强实践能力,增强社会竞争力等方面具有重要意义。
通过工程量清单计价毕业设计,有利于学生了解实行工程量清单计价的目的和意义,掌握“工程量清单”及“工程量清单计价”的编制方法和步骤,掌握工程量清单计价模式下的工程量的计算方法及规则,熟悉综合单价的构成和组价方法及程序,熟悉工程造价软件的应用,为走向工作岗位,胜任造价工作奠定了重要基础。
本次毕业设计主要包含以下内容:(1)工程量清单编制;(2)工程量清单投标报价编制。
通过工程量清单计价程序计算出某项目H方案的为总造价为15026036元,其中建筑工程造价为9234426元,装饰工程造价为5791610元,单位造价1836.924元/平米。
关键词:工程量清单;工程量清单计价;投标报价AbstractTo adapt to the socialist market economic development and accession to WTO requirements and international standards, with the tender system, the gradual introduction of contract system, project cost management in our country has made important reforms, established a "national macro-control, the formation of price competition in the market "The determination of the principles of project cost. July 1, 2003 started the implementation of the "Construction Project pricing norms BOQ" GB50500-2003, China's reform and an important milestone in the construction costs to determine the cost of our fundamental changes have taken place. At present, many parts of our country to promote the project in the amount of inventory valuation model, and achieved very good results. Quantity pricing is not too distant future construction cost of China's pricing model to determine the main, therefore, graduate design engineering bill pricing training project for students to adapt to the development of pricing trends, and enhance practical ability, and enhance the competitiveness of the areas of social significance.Quantity pricing through design school will help students to understand the implementation of the project bill of quantities of the purpose and significance, master, "Quantity" and "Quantity Pricing" the establishment of methods and steps to project the volume of the list of projects under the pricing Calculation methods and rules, familiar with the integrated unit price of the composition and group methods and procedures, familiar with the software project cost, in order to go to work, competence Cost of work laid an important foundation. The Graduation Project mainly includes the following: (1) the preparation of BOQ; (2) BOQ preparation of the Tender Offer.Through the valuation process BOQ Building A calculated the total cost of the program 14,500,736 yuan,Construction cost of which 9,109,054uan, decoration project cost for 5,391,682yuan, unit cost of 1,766.75yuan / square meters.Key words: Bills of quantity; Quantity pricing; Tender Offers1.1填表须知1、工程清单及其计价格式中所要求签字、盖章的地方,必须由规定的单位和人员签字盖章。
