五、施 工 组 织 设 计1.编制依据和原则1.1 编制依据1.1.1《华能四川涪江 水电站引水隧洞工程施工招标文件》。
1.1.2 有关现行水工工程施工技术规程、规范和验收标准 A、《水利水电工程施工地质规程》(DL/T5109-1999);B、《水工建筑物地下开挖工程施工技术规范》(DL/T5099-1999);C、《爆破安全规程》(GB6722-86);D、《水工建筑物岩石基础开挖工程施工技术规范》(SL47-94);E、《锚杆喷射混凝土支护技术规范》(GB50086-2001);F、《水利水电工程爆破施工技术规范》(DL/T5135-2001)。
G、《钢筋混凝土用热轧钢筋》(GB1499-1998);H、《水利水电工程锚喷支护施工技术规范》(DL/T5181-2003); I、《喷射混凝土施工技术规程》(YBJ226-91);J、《水工建筑物水泥灌浆施工技术规范》(DL/T5248-2001); K、《水工预应力锚固施工规范》(SL46-94)。
L、《水工混凝土施工规范》(DL/T5144-2001); M、《水工混凝土试验规程》(DL/T5150-2001); N、《水工混凝土外加剂技术规程》(DL/T5100-1999);1.1.3 我公司同类工程的施工技术和经验,以及现有可以利用于本工程的各类施工资源。
1.2 编制原则1.2.1 满足业主对工期、质量、安全等要求;1.2.2 充分考虑本工点的场地、交通、水文、料源、水电供应等实际情况,科学合理地组织施工,力争做到经济合理;1.2.3 以现代化的检测手段,为工程质量提供强有力的保障; 1.2.4 做好环保、水保、防治噪声污染的工作,做到文明施工;1.2.5 严格按照ISO9001:2000国际质量体系标准和项目法施工要求,进行施工管理和质量控制,实现“开工必优,一次成优”的创优规划。
满足合同及业主的工期要求。
2.工程概况2.1 总体概况水电站位于四川省平武县境内,系涪江干流上游铁笼堡至南坝河段梯级开发的第二级,为低闸引水式电站,其上游为铁笼堡梯级,下游为高坪铺梯级。
四川水电站引水隧洞工程施工组织设计四川水电站引水隧洞工程是一项重大的水电工程,其施工组织设计直接影响着整个工程的施工进度和质量,具有非常重要的作用。
在设计施工组织方案时,应该充分考虑工程的特点和施工现实,采取科学的方式,确保施工顺利进行。
一、工程的特点四川水电站引水隧洞工程是一项大型水利工程,其特点主要有以下几个方面:1. 建设区域地势复杂,地形险峻,施工条件较为恶劣。
2. 工程涉及的隧洞长度较大,施工时间长,人员、材料和设备的调配需要统筹考虑;3. 隧洞建设质量直接关系到工程的安全可靠性,要求施工过程中严格按照规范要求进行施工;4. 工程建设周期较长,项目投资大,要求施工单位采取安全、高效的施工方式。
二、施工组织设计的原则针对以上工程特点,应该采用以下施工组织设计原则:1. 科学合理:在施工组织设计时,应该充分了解工程的地理环境、气候条件、地质特征,制定合理的施工方案。
2. 安全优先:工程建设存在一定的风险,必须把安全放在第一位。
设计施工方案时要注意施工安全,尽可能减少施工过程中的安全事故。
3. 环保建设:工程建设应该以可持续发展为前提,重视环境保护工作,避免对环境造成危害。
4. 质量保障:工程质量关系到使用寿命和安全可靠性,要求施工单位从施工技术、工程材料、质量控制等方面保证工程建设质量。
三、施工组织设计的内容我们根据以上原则,针对四川水电站引水隧洞工程特点,设计以下施工组织内容:1. 施工方案:制定科学的施工方案,保证施工过程中按照规定施工,尽可能避免对环境造成影响,做到实现可持续发展。
2. 安全计划:制定相应的安全计划,针对施工过程中可能存在的风险进行全面评估,制定应急措施,保证施工过程安全可靠。
3. 停机检修计划:根据工程运行情况制定相应的停机检修计划,确保施工过程中隧洞建设工作顺利进行。
4. 物资储备计划:统筹储备人力、物资和设备,保证施工过程中的顺畅进行。
5. 施工监督计划:设立专门的监督机构,对施工过程进行全方位监督,保证工程建设质量。
四、引水隧洞、临建设施(设计)及施工组织设计4.1.工程概况及水文地质4.1.1.工程概况xx水电站位于四川省xx县境内的xx河上,为xx河六个梯级开发中的第五级。
工程为引水式水电站,在xx建调节池接蓄xx尾水及建底格拦栅坝引用xx河xx至xx区间流量,经左岸引水隧洞、埋藏式调压室和压力管道,在xx河左岸Ⅰ级阶地上建厂发电。
xx水电站主要由首部枢纽、引水系统、地面厂房系统等建筑物组成。
引水隧洞布置在xx河左岸,全长6283.562m。
隧洞穿越xx、1#沟(xx 村沟)、2#沟、紫马沟,以及xx河东支断裂带。
引水隧洞总体围岩类别以Ⅲ类为主,Ⅳ、Ⅴ类次之。
引水隧洞Ⅲ类围岩衬砌为马蹄形,断面为4.1×5.6m,衬厚20cm;Ⅳ、Ⅴ类衬砌为圆形,直径4.5m,衬厚分别为:Ⅳ类围岩40cm、Ⅴ类围岩60cm。
xx 河东支断裂带采用钢管衬砌,长500m,内径4.0m,混凝土衬厚60cm。
为跨越紫马沟,隧洞在2+098.712处下卧,斜井长度为137.5m,倾角50°。
引水隧洞共设4条施工支洞,长度分别为372m、397m、529m、185m,其断面为直墙圆拱型。
1#、3#、4#支洞净断面尺寸为 4.5m×4.0m(宽×高),2#支洞净断面尺寸为5.0m×5.0(宽×高)。
本标为xx水电站CⅡ标引水隧洞工程,桩号:(引)K0+550~(引)K5+950,长5400m,即1#~3#支洞控制段引水隧洞工程。
4.1.2水文气象和工程地质4.1.2.1水文气象本流域属川西高原气候区,仅在4000m以上为高原亚寒带。
流域内地势高差悬殊,气候差异大,降水和湿度从上游至下游逐渐减少,气温和蒸发量则呈逐渐增大的地区分布特点。
本流域径流主要来源于降雨,其次是融雪和地下水补给。
每年3月下旬随着气温逐渐回升,径流逐渐增加。
6~9月雨量最丰,是本流域的主汛期,12月~竖年3月为枯水期,径流基本由地下水补给。

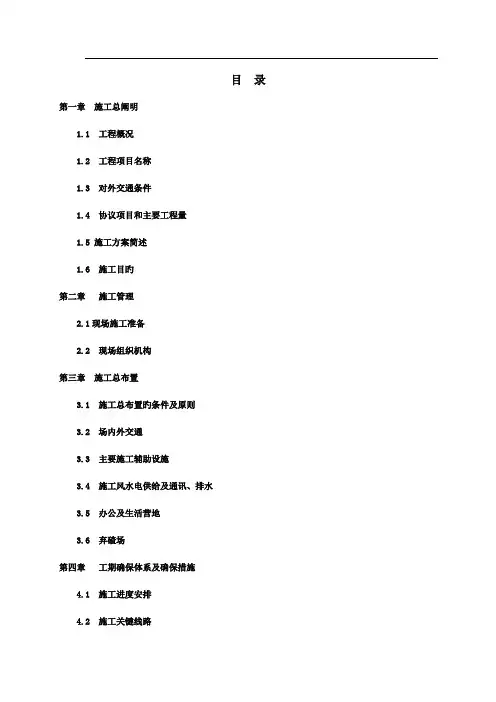

目录第一章施工总阐明1.1 工程概况1.2 工程项目名称1.3 对外交通条件1.4 协议项目和主要工程量1.5 施工方案简述1.6 施工目旳第二章施工管理2.1现场施工准备2.2 现场组织机构第三章施工总布置3.1 施工总布置旳条件及原则3.2 场内外交通3.3 主要施工辅助设施3.4 施工风水电供给及通讯、排水3.5 办公及生活营地3.6 弃碴场第四章工期确保体系及确保措施4.1 施工进度安排4.2 施工关键线路4.3 工期确保措施第五章主要工程项目施工方案、措施与技术措施5.1 地下洞室开挖5.2 支护工程5.3工程特点、要点及难点分析5.4冬、雨季施工措施第六章资源配置计划6.1 人力资源6.2 设备资源第七章工程质量管理体系及确保措施7.1 质量目旳7.2质量确保体系7.3 施工质量控制措施第八章安全生产管理体系及确保措施8.1 总则8.2 安全目旳8.3 安全保障体系8.4 安全管理措施8.5 生产安全措施8.6 生活区安全管理第九章环境保护、水土保持确保体系及确保措施9.1 环境保护方案与措施9.2 水土保持确保体系及确保措施第十章文明施工、文物保护确保体系及确保措施10.1文明施工目旳10.2文明施工实施方案10.3文物施工实施方案10.4 施工对外关系第十一章项目风险预测与防范、事故应急预案11.1 项目风险预测与防范11.2事故应急预案第十二章其他相应阐明旳事项12.1施工期间通行安全确保措施12.2成品保护措施第一章施工总阐明1.1 工程概况1.2 工程项目名称:印尼巴丹托鲁水电站项目1.2.1 工程建设地点:印度尼西亚共和国境内1.2.2工程施工范围:(1)主要分包内容:引水隧洞工程:洞脸处理、洞挖钻爆、安全处理及安全支护、钢模台车运营和维护、钢筋制作及安装、止水制作及安装、挡头模板安拆、砼泵机运营维护、隧洞衬砌混凝土浇筑及养护、支洞封堵等,以及风、水、电管线安装、维护、拆除和排水设施旳安装、运营、维护、拆除,风机及风筒供货、安装、维护、拆除等。
锦屏二级水电站引水隧洞工程开挖施工组织设计1. 引言锦屏二级水电站引水隧洞工程是为了满足电站发电需求,将水从锦屏河引入水电站的一项关键工程。
该工程的施工组织设计是为了确保工程安全、高效进行。
本文将详细介绍锦屏二级水电站引水隧洞工程开挖施工组织设计的内容。
2. 工程概况锦屏二级水电站位于某省锦屏河上,总装机容量为XXX兆瓦。
引水隧洞工程的总长度为XXX米,设计流量为XXX立方米/秒。
根据工程要求,引水隧洞采用XXX形式,由XXX段组成。
3. 施工组织设计3.1 施工目标本工程的施工目标是保证工程质量、完成工程进度,并确保施工安全。
为实现这些目标,施工组织设计将严格执行相关规范和标准,并制定详细的施工方案和安全措施。
3.2 施工人员根据工程规模和施工要求,本工程将组建一支专业化施工队伍。
施工人员包括工程师、技术人员、机械操作人员、安全员等。
施工队伍的成员将根据各自专业进行分工合作,确保施工任务的顺利进行。
3.3 施工设备为确保施工效率和质量,本工程将使用一系列专业化施工设备。
具体设备包括隧洞开挖机械、运输设备、安全监测设备等。
施工设备的选择将遵循工程技术要求,保证施工过程的顺利进行。
3.4 施工工艺引水隧洞工程的施工工艺将采用先进的隧洞开挖技术。
具体施工过程包括地质勘察、洞口开挖、洞内支护、洞内拌浆施工等。
在施工过程中,将采取合理的工艺措施,确保施工质量。
4. 施工安全措施4.1 安全管理施工过程中,将严格执行施工安全标准和规范。
施工现场将设置专门的安全管理人员,负责监督和指导施工安全工作。
同时,将实施科学的安全培训和教育,提高施工人员的安全意识和技能。
4.2 安全保护为保护施工人员的安全,将在施工现场设置警示标志,并严格控制施工区域的通行。
安全防护措施包括安全网、安全带、安全照明等。
同时,针对施工过程中可能存在的危险因素,制定详细的应急预案,并进行演练。
4.3 施工监测施工过程中,将设置专门的监测设备,对施工过程进行实时监测。
小型水电站引水隧洞工程典型施工组织设计1. 工程概述1.1 工程概况水电站位于北盘江上游支流清水河上,电站距水城70km,距贵阳市336km,是一座以发电为主的水电枢纽工程。
电站坝址以上流域面积4935km2,多年平均流量77.10m3/s。
水库正常蓄水位1300m,死水位1285m,电站装机容量3×60MW,保证出力32.1 MW,多年平均发电量6.65亿kW•h。
水库总库容1281.3×104m3,正常蓄水位以下库容1203.4×104m3,调节库容671.8×104m3,为日调节水库。
1.2 水文气象资料多年平均年降水量多年平均年雨日多年平均≥10mm雨日多年平均径流模数为15.6dm3•s-1•km-2,多年平均径流深为493.0mm,最大年平均流量为129m3/s(1965年6月至1966年5月),最小年平均流量为42.2m3/s(1989年6月至1990年5月)。
径流的年际之间的变化较小,年平均流量最大值为最小值的3.1倍。
汛期一般为每年6月至11月,枯期一般为每年12月至次年5月,多年平均汛期径流量占全年径流量的81.14%,其中6月、7月、8月3个月就占全年的约50%,枯期径流量占全年径流量的18.86%,多年平均月径流量最大为7月份,占全年径流量的19.19%,多年平均月径流量最小为4月份,占全年径流量的2.14%。
径流的年内变化较大,多年平均月平均流量最大值为最小值的8.8倍。
流域汛期径流主要来自降水,枯期径流则主要由降水和地下水补给。
水电站坝址径流的年内分配见表1-2。
坝址各频率设设计洪水成果表见表1-3,多个时段的施工导流的分期设计洪水成果见表1-4。
坝厂址水位流量关系曲线见表1-5。
水位库容曲线见表1-6。
1.3 地形地质条件引水隧洞布置于清水河段右岸河湾地块邻河斜坡地段,以折线方式沿河床右岸布置。
隧洞从上游至下游分别穿越地层为石炭系摆佐组第二段(C1b2)深灰色中厚、薄层炭质灰岩夹泥页岩,摆佐组第一段(C1b1)薄层泥页岩夹中厚、薄层泥炭质灰岩,黄龙群(C2hn)厚层至块状白云岩夹薄层或透镜体灰岩,马平群(C3mp)厚层及少量薄层致密灰岩,底部有少量生物碎屑灰岩、结晶灰岩、瘤状灰岩。
第一章工程简介一、工程概况湾坝河二级水电站位于四川省甘孜州九龙县镜内,是松林河主源湾坝河上第二级电站,采用低闸引水式开发。
电站装机容量6.6万kW,年发电量3.188亿kW·h。
施工区域有湾坝乡~石棉的乡级公路通过,石棉~雅安的公路为三级公路,雅安~成都有高速公路相通,距石棉县88km有成昆铁路的乌斯河车站。
对外交通运输条件较好。
电站引水隧洞全长4363.86m,为有压引水隧洞,断面型式为马蹄形,设计引用流量为32.4m3/s。
洞内水流流速为1.74m/s~3.12m/s。
衬砌分两种型式,II类和部分较好的III类围岩顶拱边墙采用喷锚支护,喷混凝土厚15cm,底板为混凝土衬砌厚20cm。
对部分较差的III类围岩及IV、V类围岩采用钢筋混凝土衬砌,厚度分别为40cm、60cm和60cm,并考虑对V类围岩进行固结灌浆,排距3m深度约3m。
为今后运行检修方便,在2#施工支洞与主洞交汇处设置一扇永久检修进人门2.40m×1.80m(宽×高),作为永久检修进入通道。
二、工程地质情况湾二水电站地处川西高原大雪山脉东南,总的地势西北高东南低。
区内群山连绵,山势巍峨,河谷深切,一般山岭海拔高程3500~5000m,具有典型的中高山~高山地貌景观。
湾坝河长56.8km,平均比降达34.3‰,流域内河谷深切,多呈“V”型峡谷,谷底宽一般20~100m,最宽在150m以上,最窄仅10余m,两岸岸坡陡峭,多为基岩裸露。
经四川省地震局工程地震研究所2002年10月对下游湾坝河二级电站工程场地地震所进行的安全性评价,根据工程场地及其周围地区的地震地质条件、地震活动特征、深部构造背景,湾二水电站地震基本烈度为Ⅷ度。
引水隧洞布置于河谷左岸,沿线山体雄厚,谷坡陡竣,沿线地势海拔均在2000m以上,除黑洞子沟外,沿线无大的冲沟切割。
隧洞沿线出露地层为三叠系(T1-2)中下统第三段灰白色条纹状大理岩夹薄层千枚状砂板岩、第二段灰色千枚状砂板岩以及第一段灰白色粗晶大理岩,粗晶大理岩及千枚状砂板岩各约占50%。
引水式水电站引水隧洞及压力管道工程施工方案第一节施工特性1.1.1工程项目内容1.引水隧洞段53.07m(隧洞桩号18+000∙000m~18+053∙07m)石方洞挖、混凝土浇筑、喷混凝土、锚杆制安、钢筋制安等项目的施工;2.压力管道石方洞挖、石方井挖、混凝土浇筑、喷混凝土、锚杆制安、钢筋制安、支洞封堵等项目的施工;3.引水隧洞及压力管道工程工程所规定的其它土建项目;1.1.2工程特性引水隧洞本标段长53.07m,主要围岩类别为11~11I类,采用喷混凝土和挂网喷混凝土支护,设计开挖洞径6.6m,底板混凝土衬砌厚20cm,喷碎厚度10cm。
压力管道为埋管,由上平段、斜井段、下平段组成,最长单根长度483.438m。
主管段直径4.20m,开挖直径5.40m,支管直径2.00m o全部采用钢管衬护,钢衬材质6MnR,厚度20~36mm,钢管外回填混凝土厚60cm。
其中,上平段长约40.29m,斜段长约314.7m(含上、下弯段),下平段长约81.54mo 压力管道约在管轴线HOOm高程以下位于侵入岩体中外,其余均位于白云岩中。
白云岩中围岩总体为HI类,局部为IV类。
白云岩与侵入岩接触带约在管轴线IllOm高程左右,接触带岩体较破碎,属W~V类围岩;侵入岩中围岩以11类为主,局部In类,断裂破碎带及其影响带为IV类。
1.1.3主要工程量第一节施工规划及程序压力管道开挖形成二个施工通道。
第一施工通道:从7#支洞至上平段;第二施工通道:从8#支洞至下平段。
在各施工通道贯通后,分上、下游同时进行开挖。
平段采用全断面开挖,斜井段采用LM-300反井钻机自上而下钻①216mm导井,在井底更换钻具,自下而上扩挖成直径1.4m导井,再自上而下扩挖。
在压力管道开挖完成后跟进钢管安装、碎衬砌施工等。
结合本标工程总体进度计划,施工程序见下图。
施工程序框图第一节洞内布置1.3.1施工供风、供水施工风、水管路由7#施工支洞引入上平段(斜井)供施工用风和用水,下平段采用8#施工支洞引入;风水管分别采用①3”供风管、①2”供水管引入,布置于隧洞左侧,随开挖延伸。
第一章编制依据及原则1.1编制依据1.《四川省xx藏族羌族自治州xx水电站引水隧洞施工支洞工程招标文件》,合同编号:XX;2.水利水电工程施工组织设计手册及有关施工规范;3.现场实际有关情况和调查所掌握的有关资料、信息;4.我单位综合施工能力、现有机械设备、技术实力以及多年来从事地下工程建设的成功施工经验。
1.2编制原则1.充分响应业主的招标邀约条件,并体现本工程项目特有的施工特点;2.采用适合本工程特点、比较先进、常用、有实际效果的施工方法、措施,选用设备可靠;3.充分利用以往类似工程积累的成功施工经验,确保工程施工安全顺利,以期达到合同工期要求。
第二章工程概述2.1工程概况xx水电站位于四川省xx藏族羌族自治州xx境内,是xx上游xx至xx 段水电梯级规划的第三个梯级电站。
电站采用引水式开发,从上一梯级xx 水电站的尾水洞直接引水,经无压隧洞(即调节池)、压力隧洞、调压井、压力管道,至xx大桥下游建厂发电,电站设计水头210m,引用流量97.2m3/s,装机容量3×60MW,多年平均发电量9.272亿kW·h。
引水隧洞沿xx右岸布置,全长13.006km。
本标为引水隧洞2#施工支洞土建工程标,该支洞位于xx关乡xx村xx 组,洞口距xx800米左右。
支洞全长687.665米,石方洞挖24068.3m3,进口底高程为1863.50m,交主洞高程为1883.70m,交主洞桩号为4+140.376,城门洞型,断面尺寸为6.5×6.0m(宽×高)。
计划开工时间:2002年10月2日;计划竣工时间:2003年4月10日。
(日历工期193天)2.2水文、气象2#施工支洞洞口处有一小溪流,最小流量为0.5m3/s左右,每年5月~10月为汛期,11月~次年4月为枯水期。
溪水可作为生活及生产用水。
工程所在地地处青藏高原向四川盆地过渡地带,气候在地域上差异较大。
年平均气温11○C,最高气温31.8○C,最低气温-11.6○C,最大风速21m/s(ENE),多年平均降雨量488.9mm,多年平均降雨天数155.2天,多年平均有霜日数57.5天,多年平均相对湿度72%,冬季溪流不封冻。
1.工程概述及说明1.1.工程概况河水电站工程导流隧洞工程位于市。
本枢纽工程以发电为主,兼顾航运、养殖等综合效益。
本工程规模属大(2)型,工程等别为二等。
主要由进水口进水塔、导流隧洞、出口段调压室、管理设施等建筑物组成。
大坝为一级建筑物,溢洪道、引水系统和电站厂房均为二级建筑物。
导流隧洞长1800m。
隧洞进出口段、进口段采用全断面钢筋混凝土衬砌,其余洞段对底板和侧墙采用钢筋混凝土薄衬。
放空洞利用导流隧洞采用可爆堵头技术改造而成。
1.2工程地质隧洞岩体强度较高,属Ⅲ类围岩,进口、出口段为Ⅳ类围岩坚固系数f≈6~8。
总的看成洞条件一般,进口段地质条件较差,施工难度较大,加强施工地质工作,发现不稳定岩块,及时支护或喷锚支护,以保施工安全。
洞室围岩透水性强,地下水位低,隧洞采用钢筋混凝土衬砌。
1.3交通条件工程对外交通目前以公路运输为主,届时可为本工程对外交通提供方便。
1.4施工供电条件由发包人引10 kV线路至施工现场,导流隧洞进出口附近各设置1变压器,变压器容量能满足施工用电要求。
1.5 合同项目和工程围1.5.1 工程施工的区域围承包人主要在施工征地围完成导流隧洞(堵头段和封堵闸门除外)、进水塔和调压室工程施工。
1.5.2实施、完成和维护的工程项目⑴导流隧洞工程,包括土石方明挖、隧洞洞挖、混凝土浇筑、埋件施工、砌体工程和部分土石方回填等;⑵放空洞工程,包括土石方明挖、混凝土衬砌施工等;⑶临时工程:承包人为完成承建的工程项目,负责修建与维护施工道路、贮运设施、停放场地、辅助企业、施工风水电系统、混凝土拌和系统,还包括施工导流、场地排水、办公与生活营地营造、场地平整、场道路以及其他所有临建工程。
临时工程不包括10kV供电干线。
1.6施工组织设计原则、依据及具体容1.6.1 编制目的本《施工组织设计》是我单位对本工程的投标文件之一,它体现了我单位对本工程施工的总体构思和部署,是一部对工程质量、安全、工期计划、资源配置、总体布置以及文明施工等方面进行程序化管理的纲领性文件。
贵州沿河县官坝水电站引水系统工程施工组织设计四川海创水电工程有限公司2009年6月7日目录第一章:………………………………….....概述1.1………………………………….工程概况1.2………………………………….合同项目和工作范围1.3………………………………….本合同工程主要工程量1.4………………………………….交通运输1.5………………………………….工程重点及难点第二章:………………………………….…施工总平面布置2.1………………………………….临时设施布置方案及原则2.2…………………………………本工程施工总平面布置的主要内容2.3………………………………….临时桥梁2.4………………………………….施工总平面布置图2.5 ………………………...……….洞内通风、水、电线管线布置图2.6 ……………………...………….临时工程数量表2.6……………………………….....施工用电、用水2.7……………………………...…..砼系统的布置及生产流程说明书2.8…………………………...……..砂石骨料生产系统2.9………………………………….施工辅助设施2.10……………………...…………生活临时设施2.11………………………..……….生产、生活污水垃圾处理2.12……………………..………….通讯设施2.13…………………….………….其它设施第三章:…………………………………………隧洞开挖与支护3.1…………………………….…….施工布置3.2………………………………….施工支洞开挖、支护和封堵3.3……………………….………….引水隧洞施工方法及附图说明3.4……………………….………….正洞施工3.5……………………….………….钢支撑安装施工方法3.6 ………………………………….回填灌浆、固结灌浆和接触注浆3.7……………………….………….不良地质段施工3.8……………………….………….劳动力配置3.9…………………….…………….施工机械配置3.10………………………………….施工总进度和网络图第四章:……………………………..……………混凝土工程4.1………………………………….概述4.2………………………………….施工布置4.3………………………………….砼浇筑顺序4.4………………………………….施工程序4.5………………………………….砼施工工艺措施4.6………………………………….特殊气候条件下的砼施工4.7………………………………….质量保证措施4.8………………………………….施工进度安排4.9…………………………………施工机械设备和劳动力组合第五章:…………………………………………钻孔灌浆工程5.1………………………………….概述5.2………………………………….灌浆有关参数5.3………………………………….施工布置说明5.5………………………………….主要设备及劳动力组合5.6………………………………….质量保证措施第六章:…………………………………..…闸门的制造和安装6.1………………………………….闸门的制造6.2………………………………….闸门运输6.3………………………………….闸门的安装6.4………………………………….安全措施6.5………………………………….施工设备6.6………………………………….施工人员安排第七章:……………………………………渣场规划7.1………………………………….简述7.2………………………………….渣场设施规划及排水措施7.3………………………………….弃渣作业7.4………………………………….渣场质量控制7.5………………………………….渣场道路第八章:…………………………………施工导流8.1………………………………….工作内容8.2………………………………….导流及渡讯措施第九章:…………………..……………工程测量9.1………………………………….工程测量人员配置9.2………………………………….工程测量仪器的配置9.3………………………………….施工控制网的建立9.4………………………………….洞内控制9.5………………………………….施工放样第十章:………………质量控制10.1………………………………….工程质量保证措施10.2…………………….………….质量目标10.3………………….…………….质量保证措施10.4………………….…………...….施工过程控制10.5……………….…………...…….不合格品的控制10.6………………………………….纠正和预防措施10.7………………………………….质量记录10.8………………………………….质量保证体系第十一章:…………………………...……施工安全11.1………………………………….安全体系的建立11.2………………………………….安全目标11.3………………………………….组织措施11.4………………………………….技术措施11.5………………………………….安全生产管理11.6………………………………….安全保证措施与主要项目技术措施11.7………………………………….各部门安全职责第十二章:…………………………………施工组织及劳动力计划12.1………………………………….施工组织原则12.2………………………………….施工组织说明12.3…………………………………. 组织机构12.4 ………………………………….劳动力组织第十三章………………………………… 施工设备配置13.1………………………………….高峰期施工强度13.2………………………………….施工设备配置说明13.3………………………………….施工设备配置情况表第十四章…………………………………….环境保护14.1………………………………….环境保护责任14.2………………………………….采取合理的环境保护措施14.3………………………………….环境保护措施计划编制依据1.招标单位提供的沿河县官坝水电站引水隧洞工程招标文件2.招标单位组织的现场考察所得资料;3.国家有关行业标准及水利部现行标准及规范;4.我单位施工类似工程的相关经验;第一章概述1.1工程概况贵州省沿河现官坝水电站位于贵州省沿河县境内,地处小河干六上游,未干流梯级规划的最后一级电站。
目录第一章施工总说明1.1 工程概况1.2 工程项目名称1.3 对外交通条件1.4 合同项目和主要工程量1.5 施工方案简述1.6 施工目标第二章施工管理2.1现场施工准备2.2 现场组织机构第三章施工总布置3.1 施工总布置的条件及原则3.2 场内外交通3.3 主要施工辅助设施3.4 施工风水电供应及通讯、排水3.5 办公及生活营地3.6 弃碴场第四章工期保证体系及保证措施4.1 施工进度安排4.2 施工关键线路4.3 工期保证措施第五章主要工程项目施工方案、方法及技术措施5.1 地下洞室开挖5.2 支护工程5.3工程特点、重点及难点分析5.4冬、雨季施工措施第六章资源配备计划6.1 人力资源6.2 设备资源第七章工程质量管理体系及保证措施7.1 质量目标7.2质量保证体系7.3 施工质量控制措施第八章安全生产管理体系及保证措施8.1 总则8.2 安全目标8.3 安全保障体系8.4 安全管理措施8.5 生产安全措施8.6 生活区安全管理第九章环境保护、水土保持保证体系及保证措施9.1 环境保护方案及措施9.2 水土保持保证体系及保证措施第十章文明施工、文物保护保证体系及保证措施10.1文明施工目标10.2文明施工实施方案10.3文物施工实施方案10.4 施工对外关系第十一章项目风险预测及防范、事故应急预案11.1 项目风险预测及防范11.2事故应急预案第十二章其他相应说明的事项12.1施工期间通行安全保证措施12.2成品保护措施第一章施工总说明1.1 工程概况1.2 工程项目名称:印尼巴丹托鲁水电站项目1.2.1 工程建设地点:印度尼西亚共和国境内1.2.2工程施工范围:(1)主要分包内容:引水隧洞工程:洞脸处理、洞挖钻爆、安全处理及安全支护、钢模台车运行和维护、钢筋制作及安装、止水制作及安装、挡头模板安拆、砼泵机运行维护、隧洞衬砌混凝土浇筑及养护、支洞封堵等,以及风、水、电管线安装、维护、拆除和排水设施的安装、运行、维护、拆除,风机及风筒供货、安装、维护、拆除等。
(2)主要工程量石方洞挖46万方,混凝土衬砌8.3万方,钢筋制安0.8万吨,喷混凝土1.1万方,锚杆10.7万米。
1.3 对外交通条件巴丹托鲁(Batang Toru)水电站位于印度尼西亚北苏门答腊省南部的巴丹托鲁河的中下游。
站址距省会棉兰(Medan)市约400km,距离西苏门答腊省省会巴东市约410km。
工程区附近无铁路、航运直达线路,仅有公路通过。
在北苏门答腊省,除阿萨汉河之外,最重要的一条河就是巴丹托鲁河,河流全长约173.7km。
该河蕴藏着较为丰富的水力资源,具有很大的水电潜力。
工程区内河道的纵水力坡降约为2%。
1.4 合同项目和主要工程量1.4.1合同项目本分包工程主要包括引水隧洞(桩号5+300m~10+240m)及3#和4#两个施工支洞的施工。
具体如下:(1)主要分包内容:引水隧洞工程:洞脸处理、洞挖钻爆、安全处理及安全支护、钢模台车运行和维护、钢筋制作及安装、止水制作及安装、挡头模板安拆、砼泵机运行维护、隧洞衬砌混凝土浇筑及养护、支洞封堵等,以及风、水、电管线安装、维护、拆除和排水设施的安装、运行、维护、拆除,风机及风筒供货、安装、维护、拆除等。
本合同文件中规定的其他工作。
(2)主要投入情况:本次招标工程中的针梁台车、喷锚台车、机械喷浆手、反井钻机、液压滑模、桁车、拌合站、柴油发电机、供电供水接口由甲方提供,其中喷锚台车按767.24元/小时租赁给乙方(甲方只提供喷锚台车,其余全部由乙方负责),机械喷浆手按457.16元/小时租赁给乙方(甲方只提供机械喷浆手,其余全部由乙方负责),其余所需所有材料(如:混凝土、喷混凝土、钢筋、锚杆、水泥、砂石骨料、钢筋网片、钢支撑、钻杆、钻头、柴油、火工产品、风筒、风水电管线(包括电缆)、板枋材、拉模筋、消耗性材料、周转性材料等)、设备(如:自卸汽车、混凝土搅拌运输车、混凝土泵、手风钻、支架式潜孔钻、挖掘机、装载机、空压机、轴流通风机、电焊机、弯曲机、切断机、喷浆机、风镐等)、辅助设施等均有乙方自行负责。
(3)主要工程量石方洞挖46万方,混凝土衬砌8.3万方,钢筋制安0.8万吨,喷混凝土1.1万方,锚杆10.7万米。
1.5 施工方案简述1.5.1本标工程主要施工特点(1)开挖支护规划主洞室开挖规模较大,为确保开挖过程围岩稳定,按照 4 层分别进行开挖支护施工。
第一层开挖按单侧超前→另一侧跟进的顺序开挖,前后次序之间错开 2~3 排炮循环。
单侧断面为上层断面的一半,尺寸为 8.5m(高)×10.0m(宽),支护安全步距按规范执行。
第一层开挖完成后先进行深孔(18m)预裂爆破,至▽108.00 高程,再进行第二层开挖,以保障边墙的开挖质量,隔开墙体,减少爆破震动波影响,保护围岩稳定性。
第二层、第三层开挖按小半幅(9m)→大半幅(11m)顺序分幅开挖,充分利用已开挖层开挖面做为另一层的临空面,以提高爆破效率。
底板预留2.5m保护层,底板保护层采取水平光面爆破。
主洞室长度923米,上一层部分洞段支护完成并经过验收后,随即进入下一层开挖施工,首先开挖出至下层连接巷道的坡道,创造多工作面开挖、出渣条件,经过合理布置,可以创造5个作业面同步开挖的局面,有利于施工进度计划的按期完成。
(2)混凝土施工规划底板找平混凝土按每100m分一块,分四幅进行浇筑施工,采用混凝土搅拌运输车运输入仓,人工摊铺,平板振捣器振捣密实。
模板采用组合钢木模组立。
(3)钻孔及灌浆施工规划在开挖施工过程中,重点做好开挖过程中的探水和控制渗流工作,在开挖施工过程中出现超标准渗流时应停止掌子面开挖,进行预注浆,然后再进行开挖支护。
开挖支护完成后若出现超标准渗流时,再进行后注浆施工。
(4)密封塞施工规划服从项目部总体施工节点安排,按甲方下发的项目总体进度计划及里程碑节点计划的要求组织施工1.5.2 主要施工方法(1)土石方明挖洞进口石方明挖采用YT28手风钻分层钻孔梯段爆破,最大分层高度5.0m,边坡预裂。
PC320型液压反铲(1.2m3)和ZL50型装载机(3.0m3)挖装5t自卸汽车出碴。
(2)石方洞挖均采用YT28手风钻钻孔,全断面开挖,周边光面爆破;出碴采用ZL50型装载机(3.0m3)挖装5t自卸汽车运输至碴场。
1.6 施工目标1.6.1工期目标本标计划开工时间为2018年1月10日开工,计划完工时间为2021 年2月24日。
其中,关键线路节点工期以监理工程师审批的施工进度计划或招标人及项目业主签订的节点工期协议为准,计划施工总工期1141天。
1.6.2质量目标工程施工期间尽最大努力实现我公司的质量目标,即优良工程目标;保证工程施工过程严格按照我公司质量认证体系的程序和标准持续、高效的运行;确保单元工程及整个工程的一次交验合格率100%,优良品率达85%以上,整体工程质量为优良。
杜绝发生一切重大质量责任事故。
1.6.3安全生产目标在施工过程中,坚持不懈的对职工进行安全教育,强化每一位职工的安全意识,树立“安全第一,预防为主”的思想,实现在工程施工期间无死亡事故,事故轻伤率控制在1%以内的安全目标。
具体讲即做到“六无”、“一杜绝”、“一达标”。
“六无”:无工伤死亡事故、无重大机械设备事故、无交通死亡事故,无火灾、洪水事故、无重大顶板安全责任事故、无重大突水、突泥及洪水事故。
“一杜绝”:杜绝重伤事故。
“一达标”:安全生产达国标。
推行质量事故、安全事故“双零”目标管理,以安全生产促进进度、质量、成本管理。
1.6.4成本控制目标工程施工中实行严格的精细化管理,杜绝浪费,向管理要效益,由管理控制成本。
并在及业主、设计及监理等各方充分沟通的前提下,实事求是,积极提出工程施工合理化建议,实现工程投资和企业效益双赢的目标。
1.6.5文明施工目标我公司是多年国家级及市级文明施工企业。
在本工程施工期间,我公司仍将一如既往的按照文明施工企业的标准严格要求自己,认真履行合同,正确处理好及总承包方、业主、监理和设计的关系,团结当地群众和其它施工单位,急业主之所急,想业主之所想,争创本工程能够荣获“文明施工工地”荣誉称号。
1.6.6环境保护目标生态环境保护是功在当代、利在千秋、惠及子孙后代的伟大事业和宏伟工程,坚持不懈地搞好生态环境保护是保证我国经济社会健康、持续发展,实现中华民族伟大复兴的需要,为此,我公司在施工过程中将严格遵守国家有关环境保护的法律、法规有关要求,做好施工区的环境保护工作。
1.6.7施工人员健康目标使全体参建人员的健康得到充分保证,杜绝疾病流传、辐射、瓦斯、煤尘有毒有害气体及溶洞突水、汛期洪水等损害人身健康的事件发生。
第二章施工管理2.1现场施工准备2.1.1 组织管理人员和工程技术人员进行实施阶段的施工组织设计的编制,对分部和单元工程将采取广泛论证和方案评估比较的办法,在征求监理工程师意见情况下,在“高质量和最佳效益”为最优方案的前提下进行主体工程施工前的内业准备工作,并在规定的日期前报送监理工程师审批。
正式开工前,会同设计单位、监理单位进行技术交底,充分了解设计意图,并据此来指导施工。
2.1.2迅速组织工程测量人员校测由监理工程师提供的测量基准,并按《水利水电工程施工测量规范》和本工程施工放线精度要求测设用于本工程施工的测量控制网,并将施工控制网资料报送监理工程师审批,对测设的网点和增设的控制网点进行诸如设置防护网、竖立标志及警示牌等措施进行有效的保护。
2.1.3计划采购施工用材料、设备及零配件等。
收集材料供应、运输的有关资料。
不能因为材料原因影响工程进度。
2.1.4组织专职质安人员编制本工程质量文件、施工安全措施文件和《安全防护手册》,并对所有施工人员进行考核。
和当地政府及有关部门进行沟通交流,取得他们的支持,及建设单位一起向当地群众大力宣传本工程的重要性,最大限度地争取当地群众的支持及配合,为工程施工创造良好的外部施工环境。
2.1.5根据工程施工要求积极组织工程施工设备、人员及材料进场。
2.2 现场组织机构根据施工总进度计划安排,施工高峰人数为200人。
2.2.1 现场组织机构框图见图。
现场具体人员详见组织机构报审表2.2.2 组织机构职能说明项目经理:受总公司委托,全面负责工程施工期间的各种重大决策的确定和对外关系协调,负责对工程质量、安全、进度实施控制,协调项目部各职能部门的关系,是我公司在工程施工项目部的最高行政长官。
项目总工:全面负责工程施工期间的各种重大技术决策;协助项目经理负责工程施工期间的各种对外关系,协调项目部各职能部门的关系和对外关系。
工程技术部:全面负责工程施工期间工程施工技术的制订、优化和实施,协助项目总工负责工程施工期间的各种重大技术决策,负责对工程施工期间所有技术方案的实施进行监督和贯彻实施。
