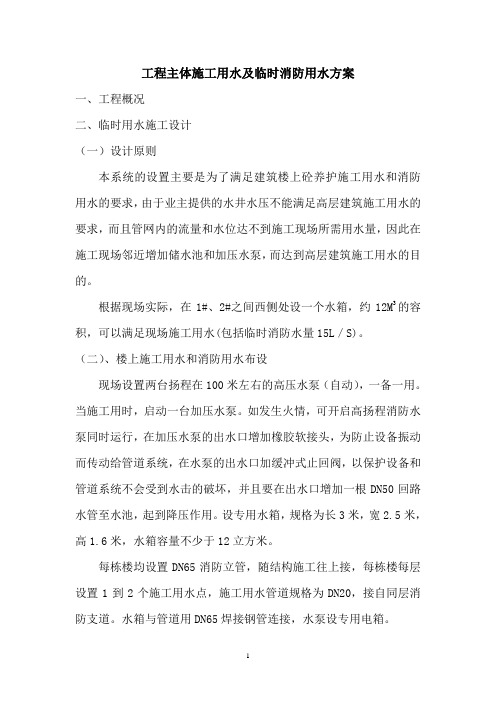

工程主体施工用水及临时消防用水方案一、工程概况二、临时用水施工设计(一)设计原则本系统的设置主要是为了满足建筑楼上砼养护施工用水和消防用水的要求,由于业主提供的水井水压不能满足高层建筑施工用水的要求,而且管网内的流量和水位达不到施工现场所需用水量,因此在施工现场邻近增加储水池和加压水泵,而达到高层建筑施工用水的目的。
根据现场实际,在1#、2#之间西侧处设一个水箱,约12M3的容积,可以满足现场施工用水(包括临时消防水量15L/S)。
(二)、楼上施工用水和消防用水布设现场设置两台扬程在100米左右的高压水泵(自动),一备一用。
当施工用时,启动一台加压水泵。
如发生火情,可开启高扬程消防水泵同时运行,在加压水泵的出水口增加橡胶软接头,为防止设备振动而传动给管道系统,在水泵的出水口加缓冲式止回阀,以保护设备和管道系统不会受到水击的破坏,并且要在出水口增加一根DN50回路水管至水池,起到降压作用。
设专用水箱,规格为长3米,宽2.5米,高1.6米,水箱容量不少于12立方米。
每栋楼均设置DN65消防立管,随结构施工往上接,每栋楼每层设置1到2个施工用水点,施工用水管道规格为DN20,接自同层消防支道。
水箱与管道用DN65焊接钢管连接,水泵设专用电箱。
(六)、节水措施1、在临时用水点处均设水龙头。
2、本工程生产施工用水及消防用水管道全部采用焊接钢管焊接,所有管道相接处要严密,以防漏水。
3、现场设专人负责,发现水阀和龙头处滴水,及时进行修理或更换。
(七)、管道铺设及有关要求所有埋深低于800mm的水管均要作保温,所有外露的水管在冬期均要作保温以防冬期受冻,保温做法为50mm岩棉外缠塑料布,冬季停工期间要把管道中的水放光。
(八)、临水系统的维护与管理临时用水应设置专人负责管理,建立临时用水管理制度,严格管理,防止用水浪费及渗漏、跑水造成不必要的损失。
临时用水系统应定期检查、维护、确保用水设施良好,保证供水。
(九)、平面布置参照立面图。
高层工地临时用水施工方案一.项目概况本项目为一高层建筑工地,位于城市中心区域,占地面积约10000平方米,总建筑面积约80000平方米。
工程包括地下室、裙楼及塔楼,其中塔楼高度为300米,共计60层。
工程性质为商业综合体,包含办公、酒店、商业等功能。
在施工过程中,为确保工地临时用水需求,特制定本临时用水施工方案。
二.编制依据1.《建筑工程施工质量验收统一标准》;2.《建筑给水排水及供暖工程施工质量验收规范》;3.《施工现场临时用水用电安全技术规范》;4.本项目施工图纸及施工组织设计;5.现场实际情况及施工需求。
三.施工组织设计1.施工组织架构设立临时用水施工项目组,负责现场临时用水施工的组织、协调、管理工作。
项目组由项目经理、技术负责人、施工员、安全员、质量员、材料员、资料员等组成。
2.施工人员配置根据施工进度及施工内容,合理配置施工人员,确保施工过程中人员充足、专业对口。
主要包括:管道安装工、电工、焊工、架子工、普工等。
3.施工材料及设备(1)材料:主要包括PPR管、钢管、镀锌管、阀门、水泵、水表、压力表等;(2)设备:主要包括电焊机、切割机、套丝机、试压泵、发电机、水泵等。
4.施工进度计划根据工程总体进度计划,编制临时用水施工进度计划,确保临时用水系统在工程开工前完成安装、调试工作。
5.施工质量保证措施(1)严格把控材料质量,所有材料需符合国家标准及设计要求;(2)加强施工过程质量控制,确保施工质量符合规范要求;(3)对关键部位、关键工序进行旁站监督,确保施工质量;(4)施工完成后,进行系统试压、冲洗、消毒,确保水质安全。
6.施工安全保证措施(1)加强现场安全培训,提高施工人员安全意识;(2)严格按照国家相关规定进行施工,确保施工安全;(3)设立安全警示标志,提醒施工人员注意安全;(4)定期进行安全检查,及时消除安全隐患。
四.施工工艺1.管道安装工艺:采用热熔连接、螺纹连接、法兰连接等;2.设备安装工艺:根据设备类型及安装要求,采用地脚螺栓固定、焊接、膨胀螺栓固定等;3.管道防腐工艺:采用镀锌、涂漆、防腐胶带等;4.系统试压、冲洗、消毒工艺:按照规范要求进行。
在建高层工程临时供水方案1. 简介在进行高层工程施工过程中,水资源是一项必不可少的资源。
然而,由于施工过程中水管线尚未完全铺设,致使供水面临一定的困难。
因此,需要制定一套临时供水方案,以确保工程的施工顺利进行。
2. 供水需求分析在高层工程的施工过程中,水资源主要用于以下几个方面:(1) 混凝土搅拌混凝土的施工需要充分的水资源来搅拌混凝土,以确保混凝土的均匀性和强度。
(2) 建筑材料清洗施工过程中需要不断清洗建筑材料,以保证建筑材料的质量和施工的进度。
(3) 工人用水在施工现场,工人们需要大量的水资源来满足日常生活和施工需要。
综上所述,高层工程在施工过程中对水资源的需求是非常大的,因此需要制定一套完善的临时供水方案。
3. 供水方案(1) 水源选择在选择临时水源时,需要考虑到水源的可靠性、供水量和水质等因素。
一般来说,可以选择自来水、地下水或者临时搭建水库等方式进行供水。
a. 自来水如果周边有自来水管道,可以考虑临时接入自来水进行供水。
这样可以保证水质较好,但需要考虑自来水管道的供水量是否足够。
b. 地下水如果周边有地下水资源,可以通过井水或者打井取水的方式进行供水。
这种方式需要考虑水质和供水量。
c. 临时水库如果周边地形条件允许,可以考虑临时搭建水库进行供水。
这样可以灵活控制供水量,但需要考虑水库的建设周期和水质等因素。
(2) 输水管线布设在确定了水源后,需要进行输水管线的布设。
一般来说,可以选择临时铺设PE管、PVC 管或者混凝土管等管线进行供水。
在布设管线时需要考虑到输水距离、输水量和管线的耐压能力等因素。
(3) 水质处理在输水管线之前,需要进行水质处理,以确保供水的水质符合相关标准。
可以采用过滤、消毒、除铁除锰等方式进行水质处理,以确保供水质量。
(4) 供水管理在完成了水源选择、输水管线布设和水质处理后,需要进行供水管理。
可以设置专门的供水管理人员进行水量统计、日常消毒和管线维护等工作,确保供水的正常进行。
高层工地临时用水施工方案1. 引言在高层建筑工地的施工过程中,临时用水是不可或缺的一项工作。
临时用水主要用于混凝土搅拌、灭火、灰升降等方面,在保证工程质量和安全的前提下,合理的临时用水施工方案对工地的施工进度和效率起到重要的影响。
本文将针对高层工地临时用水,提出一种可行的施工方案。
2. 施工方案2.1 用水需求量估计在制定临时用水施工方案之前,首先需要对用水需求量进行估计。
用水需求量的估计应综合考虑高层工地不同施工阶段的需要,包括混凝土搅拌、储存、施工灭火等。
根据工程的具体情况和施工进度,可以采用以下方法进行用水需求量的估算:•混凝土工程:根据计划施工量和混凝土配比,结合施工进度和施工人数,估算所需的混凝土用水量。
•灭火系统:根据高层建筑的面积和火灾风险等级,按照相应的消防规范和标准,计算所需的灭火用水量。
根据以上的估算结果,确定临时用水施工方案的基本要求。
2.2 用水来源和供应方式确定临时用水的来源和供应方式是保证施工方案顺利进行的重要步骤。
高层工地临时用水的来源一般有以下几种:•市政自来水:如果高层工地附近有市政自来水供应管道,可以直接接入自来水进行临时用水。
•储水设备:如果高层工地无法接入市政自来水,可以设置大容量的水箱或水塔作为储水设备,通过水泵将水供应到临时用水点。
•远程供水:在无法使用自来水和储水设备的情况下,可以考虑从远处引水供应,但这需要对供水管道进行合理的布置和施工,确保供水安全可靠。
根据用水需求量的不同,可以选择单一的用水来源,也可以同时使用多种用水来源,以确保供水的稳定性和可靠性。
2.3 供水系统设计供水系统设计是临时用水施工方案的核心内容。
一个良好的供水系统设计应该具备以下几个方面的要求:•管道布置:根据工地的实际情况和用水需求量,合理设计供水管道的布置和连接方式,避免管道阻力过大、泄漏等问题。
•设备选择:选择适当的水泵、水箱、水塔等供水设备,确保设备的性能和安全可靠性。
高层施工临时用水方案在高层建筑的施工现场,用水问题就像是建筑工程的“生命之水”,缺一不可。
没水,工人怎么喝水、怎么洗手,甚至怎么完成那些需要水的工作?所以,今天咱们就来聊聊高层施工中的临时用水方案,这可是个重要话题哦。
1. 临时用水的必要性1.1 工人用水首先,咱得考虑工人们的用水需求。
工地上,工人们一天到晚辛苦忙碌,汗水直流,喝水就是救命稻草。
想象一下,如果没有水,工人们可得受了多大的罪啊!所以,确保他们能及时喝到水,才是人道主义关怀的体现。
1.2 施工用水接着,施工用水也不可小觑。
水泥、沙子、砖块,这些材料在搅拌的时候,水的比例得恰到好处。
要是水不够,工程进度就得受影响,迟迟不能完工,最终可能影响到整个项目的交付。
2. 临时用水的来源2.1 自来水说到水源,自来水无疑是最方便的选择。
一般来说,施工现场会提前申请临时用水接入,管道直接接入自来水网。
这种方式呢,稳定、便捷,成本也相对低,真是一举多得。
想象一下,工人们在干活的时候,身边有水龙头,可以随时接水,这多爽啊!2.2 水罐车不过,有些地方自来水接入不太方便,或者是水压不足,这时候就得靠水罐车了。
水罐车就像是“送水的小天使”,定期把水送到工地上。
这种方式虽然成本稍高,但好在水源充足,能够满足现场的需求。
3. 水的管理与使用3.1 水的储存再说说水的储存,临时用水方案中,水塔和水箱是必不可少的。
工地上可以设置几个大型水箱,随时储备水源。
这样一来,即使水罐车没有准时到达,也不用担心。
想想看,水箱就像是工地的“水库”,永远给大家提供保障。
3.2 水的循环使用最后,还得提提水的循环使用。
毕竟,水资源可贵,咱们不能浪费。
比如,施工过程中使用过的水,可以经过简单处理后,再用来冲洗工具或浇灌周围的绿化。
这样的方式不仅环保,还能节省不少开支,真是一箭双雕。
4. 安全与卫生4.1 安全用水当然,安全问题也不能忽视。
施工现场用水的管道、设备都得定期检查,确保没有漏水、污染的情况发生。
高层施工临时用水方案1. 引言高层施工中,临时用水是一个必不可少的环节。
合理的高层施工临时用水方案可确保施工期间工作的顺利进行,同时最大限度地节省水资源的使用。
本文将介绍一种高层施工临时用水方案,以提供给需要的施工单位参考和借鉴。
2. 方案内容2.1 用水需求分析在制定临时用水方案之前,首先需要进行用水需求的分析。
高层施工中常见的用水需求包括:工人日常生活用水、施工设备用水、混凝土搅拌用水等。
2.2 供水设备选择针对不同的用水需求,需要选择适合的供水设备。
一般来说,可以选择使用水泵将水从地面抽送到高层施工现场,或者使用储水罐将水储存起来,再通过管道进行输送。
2.3 供水管道布置为了保证供水的高效率和稳定性,需要合理布置供水管道。
应选择直径合适、材质耐压的管道,并根据现场实际情况确定管道的走向和连接方式。
2.4 供水管理为了节省水资源的使用,需要对供水进行管理。
可以采取以下措施: - 设定合理的用水计划,合理安排每天的用水时间和用水量。
- 安装水表进行计量,及时掌握用水量,以便进行合理调整。
- 鼓励节水意识,提倡施工人员合理使用水资源,避免浪费。
3. 实施步骤3.1 用水需求分析首先,需要对高层施工中的用水需求进行详细分析和统计。
可以与相关工程部门、施工人员进行沟通,了解每个工种、每个工序所需的用水量,并进行统计。
3.2 供水设备选择根据用水需求,选择适合的供水设备。
可以咨询专业供水设备厂家,了解各种设备的特点和适用范围,并结合实际情况进行选择。
3.3 供水管道布置根据现场实际情况,确定供水管道的走向和连接方式。
可以与相关工程部门、施工人员进行讨论,确保布置合理、安全、便于维护。
3.4 供水管理根据用水需求和供水情况,制定合理的用水计划,并安装水表进行计量。
在施工现场设置明显的节水提示标志,加强施工人员的节水意识培养。
4. 结论高层施工临时用水方案的制定对于施工期间的工作顺利进行至关重要。
通过正确选择供水设备,合理布置供水管道,以及进行有效的供水管理,能够提高用水效率,节约水资源的同时确保施工质量。
超高层建筑施工临时用水设置工法随着现代城市化的不断发展,越来越多的超高层建筑如雨后春笋般涌现。
这些大型建筑的施工需要食、宿、行、医、卫等各类设施的保障,其中用水是最为必要的。
而有时,施工现场周围并没有可以直接引水的地下管道或河流湖泊等自然水源,因此在施工过程中需要设置临时用水设施。
接下来我们将介绍超高层建筑施工中的临时用水设置工法。
一、临时用水设置的原则1. 做好水源调查在施工前,需要对施工现场周围的水源情况进行调查研究,选择靠近施工现场、水源充足的地区。
一般而言,只有取水地址选好了,才有可能开展后面的施工。
2. 安全第一临时用水的设置需考虑用水安全问题。
选定合适的材料,建造相应的防护设施,加强水质监测,以确保用水安全。
3. 适合实际需求需要根据施工需求确定临时用水的数量、用途以及用水量等,决定采用何种方式设置临时用水。
二、临时用水设置的方法1. 地下水井法地下水井法是选用地下源为水源,钻井取水、泵送至地面。
这种搜集水源的方法,虽然设备投入费比较高,但如果水源开采地处于近山区或者有确切计划将来用于居民饮用水,这种方式是可行的。
2. 海水淡化法海水淡化是选用海水为水源,经过专业设备处理消毒后供应。
这种方式在地处海岸附近建筑中较为常见。
这种方式的优势在于避免了对河水及地下水的浪费,然而,这种方法的建设费用要比地下水井法高出多量,需要克服配套设施周全及处理过程复杂的难题。
3. 抽取河水法通过水泵将附近河流、湖泊等水源抽出,经过对其进行铺设、处理循环,再供应安装在施工现场的暂时十分。
这种方式较为常见,施工人员克服了设备投入资金开支,能较同时保证工期。
4. 长距离中转法如果施工现场附近没有足够的地下及河流水资源,在外围搭建地面、高架水箱及设备,经过净化后将水经管道输送至施工现场。
这种方式实行较为复杂,需要消耗大量物力、财力及人力,高管工程个把月中仅在紧酝酿阶段采取。
三、临时用水建筑材料的选用1. 热浸镀锌管由于其具备防锈耐蚀、坚固耐用、施工方便及经济实惠等诸多优点,因此热浸镀锌管是临时用水难以替代的主要材料。
建筑高层临时用水方案高层建筑临时用水是指在建筑施工过程中,为满足施工现场的临时用水需求而设计的一套用水方案。
在高层建筑施工过程中,水是不可或缺的资源,用于施工机械设备的冷却、混凝土搅拌、工人的生活用水等。
因此,科学合理的临时用水方案对于高层建筑施工的顺利进行具有重要意义。
首先,临时用水方案应包括水源的选定与布置。
水源是临时用水方案的基础,一般可以依靠临近的水源,如市政供水或地下水。
在选择水源时,需要考虑其水质、水量和供水压力等因素,并与当地相关部门协调,确保水源的可靠性和正常供应。
布置水源时应考虑施工现场的特点和用水点的位置,合理选择出水点,使水源能够覆盖整个施工范围。
其次,临时用水方案应包括供水设施的建设和管网的布置。
供水设施包括水泵、水箱、水管等。
水泵负责提供供水压力,水箱用于储存水源,水管负责将水源输送到各个用水点。
在建设供水设施时需要考虑设备的性能和规格,并与施工进度相匹配。
同时,供水设施的布置应与管网的布置相衔接,确保供水管网能够覆盖施工现场的各个角落,同时保证用水点的供水压力和水量。
再次,临时用水方案应包括供水管理和节水措施。
供水管理是指对供水设施和水源的监测和维护管理,包括定期检查供水设施的运行状态、水质监测和水泵的维护保养等。
同时,为了合理利用水资源,应采取一系列的节水措施,如设立用水计量机制,严格控制用水量,加强用水点的管理与监督,提高水资源的利用效率。
最后,临时用水方案应包括应急措施和安全措施。
在施工过程中,可能会出现供水中断、水质问题等突发状况,因此需要制定相应的应急措施,如备用水源的设置、备用供水设备的配备等,以确保施工的顺利进行。
同时,为了保障用水安全,在用水点设置合适的消防设施和应急设备,加强对水源和供水设施的监控,及时排查隐患并采取措施解决。
综上所述,高层建筑临时用水方案要考虑水源选定与布置、供水设施建设、供水管理与节水措施、应急措施和安全措施等多个方面。
通过科学合理的设计和管理,能够确保施工现场的用水需求得到满足,并提高水资源的利用效率,推动高层建筑施工的顺利进行。
超高层工程临时用水方案临时用水施工组织设计一、工程概况本工程由1、2、3号高层住宅楼和商业用房组成,1、2、3号楼及商业用房共用大底盘地下室,地面以上部分独立分开。
1、2号高层住宅楼地上51层,3号高层住宅楼地上50层,会所地上3层,地下室3层。
其中1、2、3号住宅楼为点式超高层住宅楼,1、2号楼建筑高度为169.65m,3号楼建筑高度为166.45m。
一层及夹层为部分商业用房,二~五十一层(或五十层)为住宅,其中避难层设于十九层。
耐火等级为一级。
抗震等级为一级。
±0.000标高相当于绝对高程498.280m,地下室底板结构板面标高为-13.85m。
结构类型为全现浇剪力墙结构,抗震设防烈度为7度。
商业用房分为会所和泳池两部分,会所部分地上三层,泳池为地上一层,两部分脱开,设置70mm防震缝。
会所部分位于标高为0.700m的地下室顶板上,泳池部分位于标高为0.450m的地下室顶板上。
耐火等级为一级。
抗震等级为三级。
商业用房±0.000标高相当于绝对高程499.030m,为框架结构,抗震设防烈度为7度。
纯地下室部分为框架结构。
其抗震等级为:地下一层一级,地下二、三层三级,与主楼相连的框架梁均为一级。
二、总体部署2.1本工程分己确定的一期工程和待确定的二、三期工程,其中一期工程施工范围包括整个地下室,1栋塔楼和售楼部。
2.2本施工方案以地下室及1栋主体、售楼部主体工程作阶段设计。
2.3二期工程拟在一期工程基础上进行改造。
三、现场临时用水布置3.1原基坑开挖及护壁施工,已设置基坑降水水泵29台。
沉砂池及市政排水口6个。
降排水系统完好。
此临水系统在工程施工的整个阶段继续使用,且计划将部分降水收集至地下室临时蓄水池作施工用水。
3.2沿现有基坑周围布置施工供水环网,选用DN80镀锌钢管沿外墙周边(2)施工机械设备用水量q 2= k 1K 23600822⨯Q N =3600860085.115.1⨯⨯⨯⨯=0.288(l/s ) 式中q 2——机械用水量(L/s );k 1——未预计施工用水系数(取1.15);Q 2——同一种机械台数(8台);N 2——施工机械台班用水定额(取冲洗搅拌机需水量600L/台);K 2——施工机械用水不均衡系数(取1.5)。
超高层工程临时用
水方案
1
2020年4月19日
文档仅供参考
临时用水施工组织设计
一、工程概况
本工程由1、2、3号高层住宅楼和商业用房组成,1、2、3号楼及商业用房共用大底盘地下室,地面以上部分独立分开。
1、2号高层住宅楼地上51层,3号高层住宅楼地上50层,会所地上3层,地下室3层。
其中1、2、3号住宅楼为点式超高层住宅楼,1、2号楼建筑高度为169.65m,3号楼建筑高度为166.45m。
一层及夹层为部分商业用房,二~五十一层(或五十层)为住宅,其中避难层设于十九层。
耐火等级为一级。
抗震等级为一级。
±0.000标高相当于绝对高程498.280m,地下室底板结构板面标高为-13.85m。
结构类型为全现浇剪力墙结构,抗震设防烈度为7度。
商业用房分为会所和泳池两部分,会所部分地上三层,泳池为地上一层,两部分脱开,设置70mm防震缝。
会所部分位于标高为0.700m的地下室顶板上,泳池部分位于标高为0.450m的地下室顶板上。
耐火等级为一级。
抗震等级为三级。
商业用房±0.000标高相当于绝对高程499.030m,为框架结构,抗震设防烈度为7度。
纯地下室部分为框架结构。
其抗震等级为:地下一层一级,地下二、三层三级,与主楼相连的框架梁均为一级。
二、总体部署
2.1本工程分己确定的一期工程和待确定的二、三期工程,其中一期工程施工范围包括整个地下室,1栋塔楼和售楼部。
2.2本施工方案以地下室及1栋主体、售楼部主体工程作阶段设计。
2.3二期工程拟在一期工程基础上进行改造。
三、现场临时用水布置
3.1原基坑开挖及护壁施工,已设置基坑降水水泵29台。
沉砂池及市政排水口6个。
降排水系统完好。
此临水系统在工程施工的整个阶段继续使用,且计划将部分降水收集至地下室临时蓄水池作施工用水。
1
2020年4月19日。
