通信基站铁塔基础及机房工程施工组织设计
- 格式:doc
- 大小:185.50 KB
- 文档页数:36

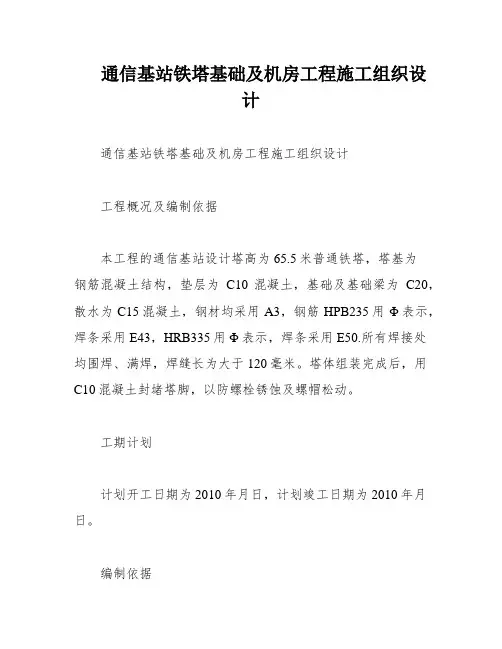

通信基站铁塔基础及机房工程施工组织设计通信基站铁塔基础及机房工程施工组织设计工程概况及编制依据本工程的通信基站设计塔高为65.5米普通铁塔,塔基为钢筋混凝土结构,垫层为C10混凝土,基础及基础梁为C20,散水为C15混凝土,钢材均采用A3,钢筋HPB235用Φ表示,焊条采用E43,HRB335用Φ表示,焊条采用E50.所有焊接处均围焊、满焊,焊缝长为大于120毫米。
塔体组装完成后,用C10混凝土封堵塔脚,以防螺栓锈蚀及螺帽松动。
工期计划计划开工日期为2010年月日,计划竣工日期为2010年月日。
编制依据1.结构工程施工及验收规范(GB-95)。
2.中华人民共和国通信行业标准:微波铁塔技术条件(YD/T757-95)。
3.中华人民共和国广播电影电视部部标准:广播电视钢塔桅制造技术条件(GY65-89)。
4.地基与基础工程施工及验收规范(GBJ202-83)。
5.钢筋混凝土施工及验收规范(GBJ204-83)。
施工组织施工前的准备施工组织准备组织机构及人员职责:序号姓名职务业务分工联系电话1 项目经理全面综合管理2 项目副经理质量、技术管理3 现场协调员4 资料员合署办公、资料收集5 队长安装工程负责人6 队长安装工程负责人7 队长安全检查、培训8 安全管理员人员职责:1.工程项目总负责人:对本工程项目施工全面负责,确保整个施工过程处于受控状态。
按照施工组织设计正确组织生产,抓好施工过程各环节的管理。
并及时受理顾客投拆意见。
2.施工现场负责人:贯彻执行公司质量方针、目标,严格按照操作规范及合同标准要求进行施工。
对施工现场质量、进度、安全进行监控,发现问题及时上报项目总负责人。
3.质量检查员:顾客提供产品质量,施工过程和工程质量的检查,贯彻质量和工程验收标准并监督实施,负责受理用户申告及时反馈与处理。
XXX n materials。
equipment。
XXX for the safe management of XXX。
通信基站施工组织设计第一章编制说明本施工组织设计根据XXX有限责任公司XXX分公司提供的设计图纸:移动通信基站——基站机房、双平台钢管塔基础、铁塔基础工程设计图情况,建设单位对本工程要求和我公司综合实力进行编制。
一、编制依据1、XXX有限责任公司XXX分公司提供的:移动通信基站一一基站机房、双平台钢管塔基础、铁塔基础工程设计图(建施、结施、基础接地图)2、《砼接结构工程施工及验收规范》GB50204—923、《砌体工程施工及验收规范》GB50203—984、《屋面工程质量验收规范》GB50207—20025、《建筑地面工程施工质量验收规范》GB50209—20026、《建筑装饰装修工程质量验收规范》GB50210—20017、《建筑安全技术规程》8、《建筑给水排水及采暖工程施工质量验收规范》GB5032429、《建筑电气工程施工质量验收规范》GB50303—200210、《建筑工程施工质量验收统一标准》GB50300—200111、《混凝土结构施工图平面整体表示方法》00G10112、《建筑桩基技术规范》JGJ94-9413、其它现行国家有关施工及验收规范。
13、我公司现有经济、技术综合实力情况。
第二章工程概况工程名称:xxx通信基站工程工程位置:xxx全地区设站地建设单位:xxx责任有限公司xxx分公司设计单位:xxx市明州建筑设计研究院双平台钢管塔基础本基础为45米双平台钢管塔基础。
基础混凝土为C25,垫层C10。
桩身为水下C25砼。
单塔基础设4根灌注桩,桩径:800mm。
单桩承载力设计值1433.2KN,单桩抗拔力1233.3取。
因为本工程分布地域广,桩长根据各站址地质情况及设计承载力要求确定桩长,桩伸入持力层1000mm,桩顶超灌长度1500mm。
铁塔现浇钢筋砼浅基础本基础为现浇钢筋混凝土阶梯基础,混凝土标号C20。
根据本工程各基站所处位置地质情况不同,基础埋深要根据站址情况和设计要求的地基承载力标准值:500KN/m2具体设置,回填土分层夯实,容重大于16KN/m3若地基过于软弱则要根据实际情况改设桩基础。
项目名称:丽江市古城区业务区基站铁塔基础工程建设单位:中国铁塔股分有限公司丽江市分公司施工单位:丽江金山建造有限公司目录一、编制依据: (3)二、工程概况: (3)三、施工方案: (3)1、技术准备 (3)2、施工方案 (4)四、施工安排: (14)五、施工安全措施: (15)六、安全注意事项: (15)中国铁塔股分有限公司云南省份公司丽江市古城区业务区基站铁塔基础工程施工组织计划(方案)(1)根据华信咨询设计研究院有限公司设计的 40 米(三平台) 三管塔基础设计图纸 (见铁塔基础图纸:《古城增明村基站 0.35 风压40 米 3 平台三管塔基础图》、《古城观音峡基站地下水 1.3m0.35 风压40 米 3 平台三管塔基础图》)。
(2)根据《铁塔及土建机房质量控制要点》。
(3)现场施工调查。
丽江铁塔公司 2022 年一批铁塔建设工程”古城区铁塔基础建设“单项工程共计 2 座铁塔基础,分别是:古城观音峡和古城增明村。
古城观音峡基站和古城增明村基站,铁塔设计高度均为40 米(三平台)三管塔,塔基为钢筋混凝土结构,垫层为C15 混凝土,基础及基础梁为 C25 混凝土。
准备铁塔基础图纸及技术资料,进行实地调查和勘测,以确认设计文件是否符合实际情况。
若需改动,施工人员即将与项目管理人员及时反馈,等项目管理人员与建设单位、设计单位、监理单位商议后给出处理意见,再进行相应的更改。
调查时应确认基础下无地下水和无湿陷、液化、孔穴、塌方等不良地质情况。
地基开挖后,经验槽持力层符合设计要求后方能施工基础,否则请及时通知,并同设计人员商议解决。
如经调查后确定设计文件内容符合相关标准后,可对现场施工人员及进行安全、技术交底,然后根据设计文件确定基础坑位置定位放线。
在铁塔基础的施工过程中,要严格遵守施工规范要求的相关规定,严格按照设计方案实施工程建设。
放线时,首先应进行建造定位和标高引测,然后根据基础的底面尺寸、埋置深度、土质好坏等不同情况,考虑施工需要,从而定出挖土边线和进行放灰线工作。
通信塔基工程施工组织设计一、编制依据1. 建设单位提供的通信塔基工程设计图纸及相关技术要求。
2. 国家及行业相关标准、规范,如《建筑工程施工质量验收统一标准》GB50300—2001、《砼接结构工程施工及验收规范》GB50204—2002、《建筑地面工程施工质量验收规范》GB50209—2002等。
3. 施工单位的技术实力、施工经验及经济状况。
二、工程概况1. 工程名称:通信塔基工程施工项目2. 工程位置:依据建设单位提供的具体位置3. 建设单位:中国移动通信集团宁夏有限公司4. 施工单位:具备相应资质的施工单位三、施工组织设计1. 施工前期准备(1)施工单位应根据设计图纸及相关技术要求,编制详细的施工方案,明确施工顺序、施工方法、质量标准及安全措施。
(2)施工单位应组织工程技术人员、施工人员及管理人员进行技术培训,熟悉施工图纸及施工方案。
(3)施工单位应提前办理施工许可等相关手续,确保施工顺利进行。
2. 施工过程控制(1)土方工程依据设计图纸,施工单位应进行基坑开挖、排水、回填等土方工程。
施工过程中,应严格按照设计要求进行,确保基坑稳定、排水畅通。
(2)基础施工施工单位应按照设计图纸进行塔基钢筋绑扎、模板安装、混凝土浇筑等基础施工。
施工过程中,应严格把控混凝土配合比、浇筑顺序、养护等环节,确保基础质量。
(3)塔身安装施工单位应按照设计要求进行塔身零部件的检查、验收。
安装过程中,应遵循安全第一的原则,采取适当的安全措施,确保施工人员及设备安全。
(4)塔基验收施工完成后,施工单位应组织相关人员进行验收,确保施工质量符合设计要求。
验收合格后,方可交付使用。
3. 施工后期保障(1)施工单位应建立健全施工资料档案,及时记录施工过程中相关数据,为工程维护、验收提供依据。
(2)施工单位应加强施工现场的管理,确保施工场地整洁、安全。
(3)施工单位应根据国家及行业相关标准、规范,对施工过程中出现的问题进行整改,确保工程质量。
基站铁塔塔基机房项目施工组织设计三篇篇一:基站铁塔塔基、机房项目施工组织设计技术方案目录第一章、施工目标承诺第二章、综合说明第三章、施工部署及平面布置第四章、项目班子配备情况(项目现场组织管理机构)第五章、劳动力配备计划第六章、施工进度计划及确保工期的技术组织措施第七章、拟投入的主要施工机械设情况及主要施工机械进场计划第八章、地下管线、地上设施、周围建筑物保护措施第九章分部分项工程施工方法和主要技术措施第十章、确保工程质量的技术组织措施第十一章、应用新技术、新工艺、新材料的情况第十二章、各种管线、线路等非主体结构施工方案及质量保证措施第十三章、项目总承包管理、协调、配合及服务等方案第十四章、冬、雨季施工措施第十五章、确保安全生产的技术组织措施和安全应急方案第十六章、确保文明施工的技术组织措施第十七章、主要材料的质量保证措施第十八章、扬尘治理、噪音防治措施第十九章、施工节能降耗主要措施第二十章、施工现场安全围护措施第二十一章、工程交验后的服务措施第一章、施工目标承诺首先,感谢业主对我司的信任,给予我公司参加20XX年基站铁塔塔基、机房项目施工(框架)的投标竞争的机会。
我公司接受招标文件提出的有关本工程施工质量、施工进度、安全文明施工等要求,并落实各项施工方案和技术措施,与建设、监理、设计各单位共同建设好20XX年基站铁塔塔基、机房项目施工(框架)工程。
通过认真学习和研究20XX年基站铁塔塔基、机房项目施工(框架)的招标文件、有关图纸,并数次踏勘了施工现场,在分析了各种影响施工的因素和本工程的特点、难点后,我们有充分的信心,在确保安全前提下,保证优质、快速、全面完成本工程招标文件规定的承包范围的全部任务。
一旦有幸中标,我们将全力以赴、尽快做好施工前期准备和施工现场生产设施的总体规划布置工作。
实现工期、质量、安全环保及社会信誉的预期目标效果。
根据招标文件中有关施工进度节点要求和施工的实践经验,若本工程由我公司中标承建,我公司将以招标文件中确定的工期完成20XX年基站铁塔塔基、机房项目施工(框架)工程施工承包范围内施工任务并承诺达到以下目标要求。

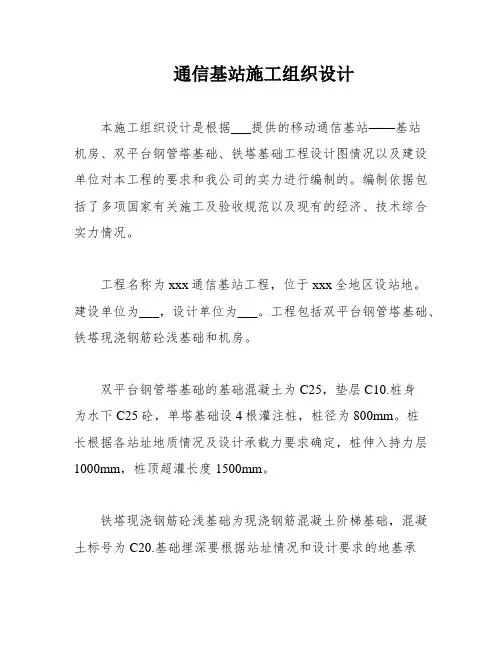

通信基站施工组织设计本施工组织设计是根据___提供的移动通信基站——基站机房、双平台钢管塔基础、铁塔基础工程设计图情况以及建设单位对本工程的要求和我公司的实力进行编制的。
编制依据包括了多项国家有关施工及验收规范以及现有的经济、技术综合实力情况。
工程名称为xxx通信基站工程,位于xxx全地区设站地。
建设单位为___,设计单位为___。
工程包括双平台钢管塔基础、铁塔现浇钢筋砼浅基础和机房。
双平台钢管塔基础的基础混凝土为C25,垫层C10.桩身为水下C25砼,单塔基础设4根灌注桩,桩径为800mm。
桩长根据各站址地质情况及设计承载力要求确定,桩伸入持力层1000mm,桩顶超灌长度1500mm。
铁塔现浇钢筋砼浅基础为现浇钢筋混凝土阶梯基础,混凝土标号为C20.基础埋深要根据站址情况和设计要求的地基承载力标准值:500KN/m2具体设置,回填土分层夯实,容重大于16KN/m3.若地基过于软弱则要根据实际情况改设桩基础。
机房的结构类型为一层砖混结构,设防烈度为六度,抗震等级为三级,结构安全等级为二级,耐火等级为二级。
室内装饰需要根据相关规范进行施工,保证质量。
4、钻架是用于钻孔、吊放钢筋笼和灌注砼的支架。
在安装钻机时,应进行详细测量,并使用枕木垫实、塞紧底座,以保持钻机的稳定性,防止位移、倾斜和沉陷。
5、钻孔泥浆可以循环利用,但需要根据实际情况进行比重试验,并及时调整不符合规定的泥浆,以满足规范要求。
6、在进行钻进作业前,需要检查各项准备工作,并根据地质情况选择合适的钻头、钻进速度和泥浆。
钻孔应该连续进行,不宜中途停钻,并且需要经常检验钻孔泥浆,以确保其符合要求。
在钻孔过程中,需要保持孔内的水位差和泥浆浓度,以起到护壁、固壁作用,防止坍塌。
同时,需要注意排放钻渣,避免污染环境和河道。
在缺乏地质资料的情况下,需要随时观察地质情况,以确定是否需要继续钻进,以避免出现质量事故。
7、在钻孔达到要求深度后,需要使用经监理工程师批准的方法和仪器,对___、孔径、孔形和倾斜度进行检查,并经监理工程师签认后立即进行清孔。
铁塔基础施工组织设计一、项目概况本项目为铁塔基础施工组织设计,旨在确保铁塔基础施工工作的安全、高效进行。
本文将详细介绍铁塔基础施工组织设计的相关内容,包括项目背景、工程范围、施工组织设计原则、施工方法和安全措施等。
二、项目背景铁塔基础施工是通信基础设施建设中的重要环节,直接关系到通信设备的稳定性和可靠性。
本项目所涉及的铁塔基础施工是为了满足通信网络的扩容需求,确保通信信号的稳定传输。
三、工程范围本项目的工程范围包括铁塔基础施工的所有环节,具体包括以下几个方面:1. 基础设计:根据铁塔的类型和规格,进行基础设计,包括基础尺寸、钢筋布置、混凝土配比等。
2. 施工准备:准备施工所需的材料、设备和人力资源,确保施工期间的顺利进行。
3. 基础施工:按照设计要求,进行基础的土方开挖、钢筋绑扎、混凝土浇筑等工作。
4. 基础验收:对施工完成的基础进行验收,确保质量符合设计要求。
四、施工组织设计原则1. 安全第一:施工过程中,始终将安全放在首要位置,严格执行相关的安全规定和操作规程,确保施工人员的人身安全。
2. 质量保证:按照设计要求进行施工,确保基础的质量符合规范和标准,提高通信设备的可靠性。
3. 进度控制:合理安排施工进度,确保施工按时完成,不影响后续工作的进行。
4. 资源优化:合理利用材料、设备和人力资源,提高施工效率,降低成本。
五、施工方法1. 土方开挖:根据基础设计要求,采用机械开挖或人工开挖的方式进行土方开挖,确保基础的稳定性和承载力。
2. 钢筋绑扎:按照基础设计要求,进行钢筋的加工和绑扎,确保钢筋的位置准确、连接牢固。
3. 混凝土浇筑:根据混凝土配比要求,进行混凝土的搅拌和浇筑,确保混凝土的质量和强度。
4. 基础养护:对施工完成的基础进行养护,确保混凝土的强度和稳定性。
六、安全措施1. 安全培训:对施工人员进行安全培训,提高其安全意识和操作技能。
2. 安全防护:为施工人员提供必要的安全防护用品,如安全帽、安全鞋、手套等。
铁塔基础施工组织设计一、项目背景铁塔基础施工组织设计是在建设通信基站时的一项重要工作。
通信基站是现代通信系统的核心设施,铁塔基础是通信基站的重要组成部份,对于确保通信设备的稳定运行具有重要意义。
因此,科学合理的铁塔基础施工组织设计是保证通信基站建设质量和工期的关键。
二、设计目标1. 确保铁塔基础施工过程安全、高效、顺利进行;2. 保证施工过程符合相关法规和标准要求;3. 提高施工效率,缩短工期,降低成本;4. 确保施工质量,保证铁塔基础的稳定性和可靠性。
三、施工组织设计内容1. 施工组织机构设计设计一个科学合理的施工组织机构,明确各个岗位的职责和权限,确保施工过程中各个环节的协调配合。
2. 施工方案设计根据项目实际情况,制定详细的施工方案,包括施工方法、施工工艺、施工顺序等,确保施工过程安全、高效。
3. 施工资源配置设计根据施工方案和项目需求,合理配置施工资源,包括人力资源、物资资源、机械设备等,确保施工过程顺利进行。
4. 施工进度计划设计制定详细的施工进度计划,明确各个施工阶段的工期和关键节点,合理安排施工任务,确保工期的控制和项目的顺利进行。
5. 施工安全措施设计根据相关法规和标准要求,设计科学合理的施工安全措施,包括施工现场安全防护、施工人员安全培训等,确保施工过程安全可靠。
6. 质量控制措施设计设计有效的质量控制措施,包括施工工艺要求、施工质量检查等,确保施工质量符合相关标准和要求。
7. 环境保护措施设计设计合理的环境保护措施,包括施工过程中的噪音、粉尘、废水等的处理和控制,确保施工过程对环境的影响最小化。
四、施工组织设计实施步骤1. 采集项目相关信息,包括项目需求、施工条件、法规和标准要求等。
2. 制定施工组织设计方案,明确设计目标、设计内容和设计原则。
3. 进行施工组织设计,根据设计方案,制定详细的施工组织设计方案,包括施工组织机构设计、施工方案设计、施工资源配置设计、施工进度计划设计、施工安全措施设计、质量控制措施设计和环境保护措施设计。
移动通信基站施工组织设计第一章编制说明本施工组织设计根据**市移动通信有限责任公司提供的设计图纸:移动通信基站——基站机房、三管塔基础、角钢塔基础、围墙、地坪平整及附属工程设计图情况,建设单位对本工程要求和我公司综合实力进行编制。
一、编制依据1、**市移动通信有限责任公司提供的:移动通信基站——基站机房、三管塔基础、角钢塔基础工程设计图(建施、结施、基础接地图)2、《砼接结构工程施工及验收规范》GB50204—923、《砌体工程施工及验收规范》GB50203—984、《屋面工程质量验收规范》GB50207—20025、《建筑地面工程施工质量验收规范》GB50209—20026、《建筑装饰装修工程质量验收规范》GB50210—20017、《建筑安全技术规程》8、《建筑给水排水及采暖工程施工质量验收规范》GB5032429、《建筑电气工程施工质量验收规范》GB50303—200210、《建筑工程施工质量验收统一标准》GB50300—200111、《混凝土结构施工图平面整体表示方法》00G10112、《建筑桩基技术规范》JGJ94-9413、其它现行国家有关施工及验收规范。
13、我公司现有经济、技术综合实力情况。
第二章工程概况工程名称:**移动GSM13期基站土建工程工程位置:**市地区建设单位:**市移动公司工程建设中心设计单位:中国移动通信集团设计院有限公司**市水利勘测设计院三管塔基础:本基础为50米三管塔基础。
基础垫层为100㎜厚C15砼,其余基础混凝土均为C25。
筏基伸出基础边缘100。
整个基础下部为7000㎜*7000㎜正方形筏基,筏基厚1100㎜。
上部为3个呈品字形分布的900㎜*900㎜*高1800㎜正方形柱,每个柱内预埋6φ45锚栓。
角钢塔现浇钢筋砼基础:本基础为60米角钢塔基础,采用条形现浇钢筋混凝土基础,基础垫层为100㎜厚C15砼,其余基础混凝土均为C25。
筏基伸出基础边缘100。
移动通信基站施工组织设计第一章编制说明本施工组织设计根据**市移动通信有限责任公司提供的设计图纸:移动通信基站——基站机房、三管塔基础、角钢塔基础、围墙、地坪平整及附属工程设计图情况,建设单位对本工程要求和我公司综合实力进行编制。
一、编制依据1、**市移动通信有限责任公司提供的:移动通信基站——基站机房、三管塔基础、角钢塔基础工程设计图(建施、结施、基础接地图)2、《砼接结构工程施工及验收规范》GB50204—923、《砌体工程施工及验收规范》GB50203—984、《屋面工程质量验收规范》GB50207—20025、《建筑地面工程施工质量验收规范》GB50209—20026、《建筑装饰装修工程质量验收规范》GB50210—20017、《建筑安全技术规程》8、《建筑给水排水及采暖工程施工质量验收规范》GB5032429、《建筑电气工程施工质量验收规范》GB50303—200210、《建筑工程施工质量验收统一标准》GB50300—200111、《混凝土结构施工图平面整体表示方法》00G10112、《建筑桩基技术规范》JGJ94-9413、其它现行国家有关施工及验收规范。
13、我公司现有经济、技术综合实力情况。
第二章工程概况工程名称:**移动GSM13期基站土建工程工程位置:**市地区建设单位:**市移动公司工程建设中心设计单位:中国移动通信集团设计院有限公司**市水利勘测设计院三管塔基础:本基础为50米三管塔基础。
基础垫层为100㎜厚C15砼,其余基础混凝土均为C25。
筏基伸出基础边缘100。
整个基础下部为7000㎜*7000㎜正方形筏基,筏基厚1100㎜。
上部为3个呈品字形分布的900㎜*900㎜*高1800㎜正方形柱,每个柱内预埋6φ45锚栓。
角钢塔现浇钢筋砼基础:本基础为60米角钢塔基础,采用条形现浇钢筋混凝土基础,基础垫层为100㎜厚C15砼,其余基础混凝土均为C25。
筏基伸出基础边缘100。

通信工程施工组织计划及方案一、工程概述本次通信工程旨在为_____地区构建高效、稳定的通信网络,以满足当地日益增长的通信需求。
工程涵盖了通信基站的建设、光缆铺设、设备安装调试等多个方面。
工程总预算为_____元,预计工期为_____天。
二、施工准备(一)技术准备组织施工人员熟悉施工图纸和相关技术规范,进行技术交底。
对施工中可能遇到的技术难题提前进行研究,制定解决方案。
(二)材料准备根据工程需求,提前采购通信设备、光缆、电缆、管材等材料,并确保材料的质量符合国家标准。
(三)施工场地准备与相关部门协调,确定施工场地,并进行场地清理和平整。
搭建临时设施,如仓库、办公区、生活区等。
(四)人员准备组建施工队伍,包括项目经理、技术负责人、施工人员、安全员等。
对施工人员进行培训,使其熟悉施工工艺和安全操作规程。
三、施工流程(一)通信基站建设1、基础施工:按照设计要求进行基站基础的挖掘和浇筑。
2、铁塔安装:采用吊车等设备将铁塔安装到位,并进行固定和调试。
3、机房建设:建设机房,包括墙体砌筑、屋顶搭建、门窗安装等。
4、设备安装:将通信设备安装在机房内,并进行连接和调试。
(二)光缆铺设1、路由勘察:确定光缆铺设的路由,避开障碍物和危险区域。
2、光缆敷设:采用人工或机械方式将光缆敷设到预定位置,并进行固定。
3、光缆接续:对光缆进行接续,确保光信号的传输质量。
(三)电缆铺设1、电缆桥架安装:在机房内安装电缆桥架,用于铺设电缆。
2、电缆敷设:将电缆铺设在电缆桥架内,并进行固定。
3、电缆连接:对电缆进行连接,确保电力供应的稳定性。
(四)设备调试对安装好的通信设备进行调试,包括硬件调试和软件调试,确保设备正常运行。
四、施工进度计划(一)制定原则根据工程的规模、复杂程度和施工条件,合理安排施工进度。
遵循先地下后地上、先主体后附属的施工顺序,确保工程的连续性和均衡性。
(二)进度安排1、第 1-5 天:完成施工准备工作,包括技术准备、材料准备、场地准备和人员准备。
通信基站施工组织设计一、工程概述本工程通信基站的施工项目,施工内容包括基站塔杆的安装、设备的调试以及周边设施的建设等。
本次施工的任务是确保基站顺利建设,并满足通信网络的需求。
二、施工部署1.施工团队组建在施工前,先组建一支专业的施工团队,团队成员包括项目经理、技术工程师、施工人员、安全管理人员、材料管理人员等,分工明确,各自负责相应的工作。
2.施工物资准备根据工程规模,及时准备所需的施工物资,包括塔杆、天线、电缆、设备等,并做好物资的保管和管理工作,确保工程进展顺利。
3.施工设备准备准备所需的施工设备,包括起重设备、电力设备、车辆等,保证施工过程中设备的可靠性和安全性。
三、施工组织与管理1.项目经理负责整个施工项目的组织与协调工作,包括施工进度的安排、施工人员的调配、施工质量的监控等。
2.技术工程师负责对施工方案进行制定和优化,并配合现场施工人员解决施工过程中出现的技术问题。
3.施工人员按照项目经理的安排和要求进行具体施工工作,保证施工质量。
4.安全管理人员负责施工现场的安全管理工作,包括安全设施的设置和监督、施工人员的安全教育等。
5.材料管理人员负责对施工物资进行管理和保管,确保施工过程中物资的供应和使用的顺利进行。
四、施工流程1.基站选址在选址阶段,由技术工程师和项目经理共同筛选出合适的基站选址点,并配合相关部门进行前期手续的办理。
2.基站设计根据选址点的具体情况和通信网络需求,由技术工程师进行基站设计,并制定详细的施工方案。
3.基站设备安装首先进行塔杆的安装和固定,然后进行天线、设备的安装和布线工作,并对设备进行调试。
4.基站设备调试对安装完毕的基站设备进行调试,确保设备的运行正常。
5.周边设施建设包括现场道路、电力设备等的建设,配合基站的正常运行和施工人员的工作需要。
6.施工完工工程完工后,进行相关验收工作,并制作完工报告。
五、安全与质量控制1.安全措施严格按照施工现场安全管理制度执行,做好施工区域的封锁和警示工作,保证施工人员的安全。
通信塔铁塔基础施工组织设计施工布局一、施工组织设计1.1 施工项目概述本文档旨在对通信塔铁塔基础的施工组织进行设计,并提供施工布局方案。
1.2 施工组织架构施工组织将根据项目规模和复杂程度进行合理划分。
主要包括以下职责部门和人员:1. 项目经理:负责项目的整体管理和协调工作;2. 技术人员:负责施工方案的设计和技术支持;3. 监理人员:负责监督施工过程,确保符合安全和质量要求;4. 施工人员:按照施工方案进行实际施工作业。
二、施工布局2.1 基础施工区划根据通信塔铁塔基础的施工需要,将施工区划分为以下几个区域:1. 施工设备区:用于存放施工所需的机械设备和工具;2. 施工材料区:用于存放施工所需的材料,如混凝土、钢筋等;3. 施工现场区:用于实施具体施工作业;4. 办公区:为项目管理人员和技术人员提供办公场所。
2.2 施工作业流程根据通信塔铁塔基础施工的具体要求,制定以下施工作业流程:1. 确定基础位置和地质勘测;2. 浇筑基础底板和立柱;3. 安装各类钢筋和预埋件;4. 浇筑混凝土基础;5. 进行基础固化和养护;6. 进行检测和验收。
2.3 安全措施为确保施工过程中的安全,在施工布局中应考虑以下安全措施:1. 设置安全警示标志,提醒施工人员注意安全;2. 配备必要的防护设备,如安全帽、手套和安全绳等;3. 定期进行施工现场的安全检查和安全培训;4. 根据施工进度调整施工布局,防止工作面过于拥挤。
以上是通信塔铁塔基础施工组织设计施工布局的主要内容。
根据实际情况,还需进一步细化和完善施工方案。
在实施过程中,需严格按照相关规定执行,并确保施工质量和安全。

铁塔基础施工组织设计一、任务背景铁塔基础施工是建设通信基站的重要环节,它直接关系到通信设施的稳定性和安全性。
因此,编制一份详细的铁塔基础施工组织设计是必要的,以确保施工过程的顺利进行和施工质量的高标准达到。
二、施工组织设计目标1. 确保施工过程的安全性:在施工组织设计中,要充分考虑施工现场的安全因素,制定相应的安全措施和应急预案,确保施工过程中人员和设备的安全。
2. 保证施工质量的高标准:施工组织设计要明确施工过程中的关键节点和质量要求,对施工人员进行培训和指导,确保施工质量符合规范要求。
3. 提高施工效率:通过合理的施工组织设计,优化施工流程,合理安排施工人员和设备,提高施工效率,缩短施工周期。
三、施工组织设计内容1. 施工组织机构设计:明确施工组织机构的职责和人员配置,包括项目经理、施工队长、技术负责人等岗位的设置和职责划分。
2. 施工工期计划:编制详细的施工工期计划,包括施工开始时间、施工结束时间、关键节点等,确保施工按计划进行。
3. 施工人员培训和指导:针对施工人员的技术要求,进行培训和指导,确保施工人员具备必要的技能和知识。
4. 施工现场布置和安全措施:根据施工现场的具体情况,合理布置施工区域和设备,制定相应的安全措施,保障施工过程的安全性。
5. 施工质量控制:明确施工过程中的质量要求和检验标准,制定相应的施工工艺和质量控制措施,确保施工质量符合规范要求。
6. 施工设备和材料准备:编制施工设备和材料的清单,确保施工过程中所需的设备和材料及时准备到位。
7. 施工进度监控和调整:设置施工进度监控机制,及时掌握施工发展情况,对施工进度进行调整和优化。
四、施工组织设计实施步骤1. 采集项目相关资料:包括设计图纸、规范要求、施工合同等相关资料。
2. 制定施工组织设计方案:根据项目要求和资料,制定详细的施工组织设计方案,包括施工组织机构、施工工期计划、施工人员培训和指导、施工现场布置和安全措施等内容。
通信塔铁塔基础施工组织设计施工组织规划1. 引言本文档旨在提供通信塔铁塔基础施工组织设计的施工组织规划。
通过合理的组织和规划,确保施工过程的顺利进行,提高效率和安全性。
2. 施工组织设计原则为确保施工过程的顺利进行,我们遵循以下原则进行施工组织设计:- 合理布置施工人员和设备,确保施工现场的充分利用;- 制定详细的工作计划和施工流程,明确每个施工阶段的任务和时间安排;- 按照安全标准组织施工,确保施工过程中人员和设备的安全;- 与相关部门保持沟通,确保施工符合相关法规和规定。
3. 施工组织设计内容3.1 施工人员组织根据施工规模和任务需求,合理组织施工人员。
主要职责包括:- 施工现场管理人员:负责整体施工现场的安全管理和协调工作;- 施工队员:负责具体施工任务的执行;- 安全监督员:负责监督施工现场的安全工作;- 物资管理人员:负责施工物资的采购和管理。
3.2 施工设备布置根据施工需要,合理布置施工设备。
主要包括:- 起重机和吊车:用于安装铁塔和基础设施的大型设备;- 混凝土搅拌机:用于生产混凝土基础;- 施工工具和安全设备:如钢筋切割机、安全帽等。
3.3 工作计划和施工流程安排制定详细的工作计划和施工流程是施工组织设计的重要内容。
主要包括:- 确定施工任务和工作量;- 制定施工的时间安排;- 确定施工人员的分工和协作方式;- 安排材料和设备的供应;- 制定施工现场管理和安全措施。
3.4 安全管理安全是施工过程中的重要考虑因素。
施工组织设计需要包括以下内容:- 制定施工现场的安全规章制度;- 提供安全培训和指导;- 定期检查和维护施工设备;- 建立事故报告和应急处理机制。
3.5 法规和规定遵守施工组织设计需要保证施工符合相关法规和规定,包括:- 通信塔铁塔基础施工的技术标准和规范;- 建设项目的安全、环保等法律法规。
4. 结论通信塔铁塔基础施工组织设计的施工组织规划是确保施工过程顺利进行的重要工作。
某通信有限公司基站施工组织设计第一章编制说明一、编制范围中国联合网络通信有限公司宜昌市分公司基站塔基、机房、围墙等土建项目工程施工组织设计,主要包括三角钢管塔、四角角钢塔、三管拉线塔和四管拉线塔塔基(含基桩)、机房、围墙、院内地坪、避雷网等施工设计图纸及补充变更文件内的全部工程内容。
二、编制依据1、中国联合网络通信有限公司宜昌市分公司基站塔基、机房、围墙等土建项目工程施工设计图纸及补充变更文件;2、国家颁发的现行的规范、规程、标准及有关规定;3、现场踏勘所获得的有关资料;4、从事类似工程建设所积累的施工经验。
5、与本工程有关的国家及行业技术规范、规程、标准。
6、联通公司的验收标准。
三、编制原则1、严格遵守法律法规,技术规范,施工规程和质量验收标准。
2、坚持高起点、高标准、高质量、高效率、严要求、严管理的原则进行本施工组织设计的编制。
为指导施工,确保优质、安全、高效地完成施工任务打下基础。
3、工期方面按施工合同的要求工期编制进度计划,并以此为前提配备生产要素。
4、坚持安全第一的原则,对施工安全作总体规划,重点部位作出具体安排。
5、遵循技术先进可行,经济合理安全可靠的原则。
6、突出重难点工程。
7、坚持文明施工,保护环境,不扰民的原则,按建设部及地方政府的规定,安排好施工过程。
8、降低工程成本的原则。
结合现场实际情况,因地制宜,尽量利用原有或就近已有的设施,减少各种临时工程。
第二章工程概况1、中国联合网络通信有限公司宜昌市分公司基站塔基、机房、围墙等土建项目,包括三角钢管塔、四角角钢塔、三管拉线塔和四管拉线塔塔基(含基桩)、机房、围墙、院内地坪、避雷网等工程。
2、合同工期:50日历天3、质量评定:按国家现行的质量评定标准和施工技术验收规范及联通公司验收标准执行。
4、安全生产管理目标:合格5、文明施工管理目标:合格第三章施工部署一.工程目标1.1 工程质量:本工程在施工期间,严格按照我公司“追求卓越、严格管理、科技领先、优质服务、保证信誉、创建优质工程奉献于社会”的质量方针,严格按照施工设计图纸施工,同时符合施工过程隐蔽工程的要求,确保工程质量一次合格1.2 安全文明施工目标:安全,卫生,文明样板工地安全施工,文明施工达标,杜绝死亡事故,控制工伤频率,确保施工现场人员的安全,本工程严格按有关安全文明施工的规定组织施工,确保达到安全,卫生,文明样板工地。
铁塔基础施工组织设计一、引言铁塔基础施工组织设计是为了确保铁塔基础施工工作的顺利进行,保证施工质量和安全,提高工作效率。
本文将详细介绍铁塔基础施工组织设计的内容和步骤。
二、施工组织设计内容1. 工程概况在施工组织设计中,首先需要对工程进行概况介绍,包括项目名称、地理位置、工程规模、施工单位等基本信息。
2. 施工组织机构明确施工组织机构,包括项目经理、技术负责人、施工队长等职责和权限,确保施工过程中各个环节的协调与顺利进行。
3. 施工方案根据铁塔基础施工的具体要求,制定详细的施工方案。
方案中应包括施工工艺、施工方法、施工顺序、施工设备和材料的选择等内容。
4. 安全措施在施工组织设计中,安全是至关重要的。
设计中需详细列出施工现场的安全措施,包括安全教育培训、安全防护设施、施工作业安全规范等,确保施工过程中的安全性。
5. 质量控制明确施工过程中的质量控制要求,包括施工工艺、施工材料的质量要求、施工现场的质量检查等,确保施工质量符合规范要求。
6. 进度计划编制详细的施工进度计划,包括施工工期、施工任务分解、施工进度监控等,确保施工按计划进行,及时发现并解决施工过程中的延误问题。
7. 环境保护在施工组织设计中,需要考虑对周围环境的保护。
设计中需列出环境保护措施,包括施工废弃物处理、施工噪音控制等,确保施工过程对环境的影响最小化。
8. 施工费用估算根据施工组织设计的内容,进行施工费用的估算,包括人工费用、材料费用、机械设备费用等,为项目的预算提供依据。
三、施工组织设计步骤1. 采集工程资料采集铁塔基础施工相关的工程资料,包括设计图纸、规范要求、技术规范等。
2. 制定施工方案根据工程资料,制定详细的施工方案,包括施工工艺、施工方法、施工顺序、施工设备和材料的选择等。
3. 制定安全措施根据施工方案,制定详细的安全措施,包括安全教育培训、安全防护设施、施工作业安全规范等。
4. 制定质量控制措施根据施工方案,制定详细的质量控制措施,包括施工工艺、施工材料的质量要求、施工现场的质量检查等。
========================================================== 通信基站铁塔基础及机房工程施工组织设计==========================================================1工程概况及编制依据1.1工程概况:本通信基站设计塔高为65.5M普通铁塔,塔基为钢筋混凝土结构,垫层为C10混凝土,基础及基础梁为C20,散水为C15混凝土,钢材均采用A3,钢筋HPB235用Φ表示,焊条采用E43,HRB335用Φ表示,焊条采用E50,凡焊接处均围焊、满焊,焊缝长为>120mm。
塔体组装完成后,用C10混凝土封堵塔脚,以防螺栓锈蚀及螺帽松动。
1.2工期计划计划开工日期为2010年月日,计划竣工日期为2010年月日1.3编制依据:1.结构工程施工及验收规范(GB50205-95)2.中华人民共和国通信行业标准:微波铁塔技术条件(YD/T757-95)3.中华人民共和国广播电影电视部部标准:广播电视钢塔桅制造技术条件(GY65-89)4.地基与基础工程施工及验收规范(GBJ202-83)5.钢筋混凝土施工及验收规范(GBJ204-83)2施工组织2.1施工前的准备2.1.1施工组织准备组织机构及人员职责项目部主要施工管理及技术人员名单:人员职责●工程项目总负责人:对本工程项目施工全面负责,确保整个施工过程处于受控状态。
按照施工组织设计正确组织生产,抓好施工过程各环节的管理。
并及时受理顾客投拆意见。
●施工现场负责人:贯彻执行公司质量方针、目标,严格按照操作规范及合同标准要求进行施工。
对施工现场质量、进度、安全进行监控,发现问题及时上报项目总负责人。
●质量检查员:顾客提供产品质量,施工过程和工程质量的检查,贯彻质量和工程验收标准并监督实施,负责受理用户申告及时反馈与处理。
●材料员:负责对施工用的原材料、设备、防护的收发和统计。
●施工现场安全员:负责施工用电,施工现场作业的安全管理,及时发现并消除安全隐患。
2.1.2技术准备准备铁塔基础及机房的工程图及技术资料,进行实地调查和勘测。
按照合同工期,编制土建工程施工组织方案和施工作业计划书。
对内做好现场施工人员及相关配合人员的组织安排工作,并进行安全、技术交底,做到各负其责、相互协调,保证施工的顺利有序进行施工人员在工程现场与建设单位代表共同确认《工程设计文件》是否需改动;若需改动,施工人员立即与项目管理人员及时反馈,等项目管理人员与建设单位、设计单位、监理单位协商后给出处理意见,再进行相应的更改。
2.1.3物资准备所用砂应为中粗砂,水泥为P.0 32.5号,碎石必须满足各项试验标准的要求,钢材均采用A3,钢筋HPB235用Φ表示,焊条采用E43。
工程所有材料、成品、半成品或设备都必须符合设计要求和品质要求,并附有质保书或出厂合格证等有效证明。
2.1.4施工现场准备、清除障碍物、修建临时设施,同时还应做好现场供水、供电,以及施工机具和材料等准备工作。
2.2施工机械混凝土搅拌机、插入式振动器、蛙式打夯机、钢筋拉直机、钢筋弯曲机、钢筋切断机、平板振动器、砂浆搅拌机、电焊机、双轮手拉车等。
3施工方案3.1定位放线1、放灰线时,首先应进行建筑定位和标高引测,然后根据基础的底面尺寸、埋置深度、土质好坏等不同情况,考虑施工需要,从而定出挖土边线和进行放灰线工作。
可用装有石灰粉末的长柄勺靠着木质板侧面,边撒边走,在地上画出灰线,标出基础挖土的界线。
2、在基坑开挖前,从设计图上查对基础的纵横轴线编号和基础施工详图,用经纬仪在矩形控制网上测定基础中心线的端点,同时在每个柱基中心线上,测定基础定位桩,每个基础的中心线上设置四个定位木桩,桩位离基础开挖线的距离为0.5—1.0m。
若基础之间的距离不大,可每隔一个或几个基础打一个定位桩,但两个定位桩的间距以不超过20m为宜,以便拉线恢复中间柱基的中线。
桩顶钉上铁钉作为标志,然后按施工图的柱基尺寸和已经确定的挖土边线尺寸,放出基坑上口挖土灰线,标出挖土范围。
3.2基坑(槽)开挖开挖程序流程:放线切线分层开挖修边(坡)槽底整平槽底预留土层基底找平1、基坑(槽)的施工:基坑(槽)开挖有人工开挖和机械开挖,本土方工程的工程量大,施工工期长,劳动强度大。
因此,在土方开挖、运输、填筑与压实等施工过程中应采用机械施工,以减轻繁重的体力劳动,加快施工进度。
2、开挖基坑(槽)应按规定的尺寸合理确定开挖顺序和分层开挖深度,连续进行施工,尽快完成。
因土方开挖施工要求断面、标高准确,土体应有足够的强度和稳定性,所以在开挖过程中要随时注意检查。
3、挖出的土除预留一部分用作回填外,不得在场地内任意堆放,应把多余的土运到弃土地区,以免妨碍施工。
为防止坑壁滑坍,根据土质情况及坑的深度,在坑顶两边一定距离(一般为0.8m)内不得堆放弃土,在此距离范围外堆土高度不得超过1.5m。
3.3模板工程模板施工工艺流程:安装前弹线安装底阶模板安装底阶模板支撑安放钢筋网安装钢筋笼装第二阶段模板第三阶段模板第四阶段模板锚栓标高中心点校准固定装基柱模板3.3.1模板选型本工程模板均选用18厚胶合板(规格为1830×915mm);背枋选用5×10cm木枋,背枋间距300mm。
模板加固采用直径12对拉螺杆,间距500~600mm。
梁净跨>4m时,模板按跨度的1~3‰起拱。
柱模板加固采用钢管套箍,套箍间距400~600mm。
筒体构件模板选用三角筒子模以确保筒体构件的平面尺寸及垂直度,标准层模板选用定型大模板,减少拼装时间,加快施工进程。
3.3.2模板的修整模板缝用胶布进行贴封,每次拆模后都要将模板面带下的残渣清理干净,并刷好隔离层(根据现场监理的要求定是否需要)运至指定的地点备用,多余或废旧的模板要及时运走,损坏了的定型模板检及时修整并补充。
要保证模板不漏浆、不爆模、不变形。
3.3.3支模注意事项1、一般采用钢模和木模配合。
支模时,严禁轴线位移,保证模板的几何尺寸。
模板的接缝要严密,模板的接搓不得超过规定标准,支模时一定要保证模板的刚度和稳定性。
模板的隔离剂涂刷时不得过多或过少,保证砼在拆模时不粘模,保证砼表面光洁度。
2、在砼浇筑时现场应有模板工配合,保证砼的截面尺寸。
3、浇筑前应检查和保养好设备,保证设备正常运转,搅拌机必须有专人操作,专人负责,由技术人员进行砼施工配合比的技术交底,严格按配合比施工,任何人不得私自更改。
4、砼浇筑前必须清理完钢筋和模板中的杂物,否则不予浇筑,砼震捣必须有专人,不得漏震,震捣的间距应按规定标准,间距不得过大。
5、砼浇筑时,木工、钢筋工应现场看管,保证模板的平整度、钢筋的间距离和保护层的厚度。
3.4钢筋工程钢筋施工工艺流程:钢筋进场检验、检测钢筋加工制作帮扎分项验收3.4.1钢筋进场检验不合格的钢材不得进入施工现场,已进入现场的钢材,钢筋进场除验收清单中各类钢筋数量外,还必须有出石合格证及材质证明,并按要求堆码整齐且作好钢筋标识。
按规范要求对进场钢筋进行机械性能的抽样检验,检验合格方可使用,不合格钢筋一律退场。
3.4.2钢筋加工在钢筋下料和制作时应严格按图施工,钢筋的规格、品种和质量必须符合设计要求。
进场钢筋复检及焊接试验合格后,严格按照图纸尺寸下料,一次加工成形。
在调直钢筋时,2m内不准备行人,如果现场狭窄时,应做防护围栏。
3.4.3钢筋绑架扎及连接钢筋绑扎要求间距准确、绑扎牢固,应保证网眼的尺寸、根数、骨架的高度、宽度、长度,受力钢筋的间距、排距、弯起点的位置和钢筋保护层的厚度。
避免钢筋移位,并按要求绑扎好钢筋保护层垫块,严格遵照设计及设计变更要求施工。
钢筋连接:竖向钢筋直径>=18mm采用电渣压力焊,直径<18mm采用冷搭接;水平钢筋采用闪光对焊;钢筋接头或搭接位置必须满足设计及施工规范要求。
钢筋搭接和弯钩尺寸必须按规范规定施工,焊接钢筋应先做同芯后焊接,焊妆完毕后要及时清理焊渣。
在高空绑扎和安装钢筋,须注意不要将钢筋集中堆放在模板或脚手架的某一部分。
焊或扎结向放置的钢筋骨架时,不得站在已绑扎好或焊接好的钢筋上工作。
3.5打垫层、浇筑砼基础基坑挖好后,要立即做垫层或浇筑基础。
垫层为C10混凝土3.5.1砼施工材料的选择材料的选择:泵送砼的配合比应经试配而得。
砼的各项原材料要满足相应的国家现行标准的规定。
砼采用5-31.5mm连续级配的碎石,针片状含量不宜大于10%。
砂采用中砂。
水泥用普通硅酸盐水泥,并满足泵送砼水泥的最小用量宜为300Kg/立方米。
砂率为38~45%为宜,并掺入适量的减水剂及掺合料增加砼的和易性及可泵性,满足砼的质量要求及施工要求,坍落度为100~140mm。
3.5.2合理确定砼配合比选择低水化热矿渣水泥;根据设计要求掺适量UEA微膨胀剂,并掺适当比例的粉煤灰,从而减少砼中的水泥用量以达到降低砼中不化热的效果。
资料有述每立方砼中水泥用量每增减10kg,其水化热变化将使砼内部温度升降1度。
混凝土配合比单(32.5水泥)3.5.3砼运输:砼采用砼罐车运送,现场泵送,砼自搅拌机卸出后,应及时运至浇筑地点,混凝土在运输过程中要保持良好的均匀性、不离析、不漏浆,并在砼初凝前入孔并捣实完毕。
3.5.4砼浇筑一般规定:为了保证混凝土浇筑时不产生离析现象,混凝土下料采用帆布导管垂直灌入桩孔内,并连续分层浇筑,每层厚度不超过 1.5m。
扩大头部分振动棒操作工必项下到孔底进行振捣,振动棒布点要均匀,间距不得超过振动棒有效作用半径的1.5倍即500mm,每点振捣时间控制在20~30S,以振至混凝土不再沉落,汽泡不再排出,表面开始泛浆并基本平坦为止。
3.5.5浇筑砼基础3.5.5.1砼基础浇注前的准备1、砼基础浇注前先铺20 cm碎石垫层。
2、将设计配合比换算为施工配合比,施工中要严格控制配合比,确保砼的质量。
3、立模时模板要牢固、顺直,尺寸符合设计要求。
4、浇筑前填写砼浇筑申请单,浇注时做好浇筑记录,浇筑完后,做好养护工作。
5、浇筑砼基础分两次浇注,第一次浇筑基础预埋螺栓以下部分,浇注时注意预留管壁厚度及安放管节坐浆砼2~3cm,安放管节后再浇注管底以上砼,并要保证新旧砼的结合,以及管基砼与管壁的结合。
3.5.5.2砼的配制砼的配制。
混凝土的配制所用的材料与性能要选用合适。
灌注桩混凝土的粗骨料可先用卵石或碎石,其最大粒径不得大于钢筋净距的1/3,且不宜大于70mm,坍落度要求是35—50 mm。
在混凝土施工过程中,经常掺入一定量的外加剂或混合料,以改善混凝土某些方面的性能。
外加剂的质量应符合现行国家标准的要求,外加剂的品质及掺量,必须根据对混凝土性能的要求、施工及气候条件、混凝土所采用的原材料及配合比等因素经试验确定。
