第十一章主要物资、施工机械设备配备及劳动力安排调配计划一、拟投入的主要物资计划1、施工用的全部材料和设备必须符合合同规定和工程要求的品种和质量等级。
对于施工用的全部材料、设备进行检查和检验,结果存在缺陷或不符合合同要求时,应立即用书面文件通知供货责任单位,由责任方进行修整和调换合格产品,经业主批准后方准使用。
2、施工单位自行采用的材料、设备,由施工单位负责验收、运输、保管和防护;业主供应的材料、设备到场后一旦经承包方检验合格后,则由承包方负责贮存和保管。
3、材料和设备的搬运根据其特点选用适当的运输工具和运输方法,要保证产品不受损坏。
4、材料和设备的贮存按本公司制定的产品入库、验收、保管与发的仓库管理规定执行。
要求做到产品入库手续齐全,帐物相符、台帐清楚、产品质量证明文件齐全并编号保管,对于质量证明文件不全或不合格的产品不准入库。
产品入库要摆放整齐、井然有序、明码挂牌;材料和设备入库后要经常进行检查和维护,确保在库产品不损伤、不变形。
材料和设备的发放要做到“四不出库”,即:手续不清、去向不明、白条子及未经验收的产品不出库。
二、施工机械设备配置计划1、施工机具投入的依据1.1从施工条件考虑,选择机械类型与之相符合。
施工条件指施工场地性质、地形,工程量大小和施工进度等。
1.2从固定资产损耗费与运行费是否经济考虑。
1.3从施工机械的合理组合性考虑。
这是使机械设备发挥效率的重要问题。
1.4从全局出发统筹考虑选择施工机械设备。
全局出发就是说不仅考虑本工程,而且考虑所承担的同一现场上的其他项工程的施工机械使用,当从局部考虑不合理时,也许从全局考虑就是合理的。

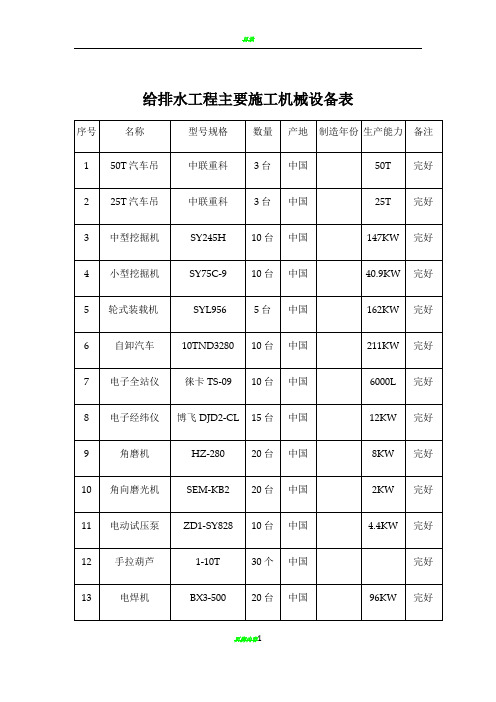

2、本工程计划投入的主要机械设备本工程计划投入的主要机械设备详见:附表一拟投入本标段的主要施工设备表3、施工机具管理计划施工设备管理主要是正确选择和使用机具设备,及时搞好施工设备的维护和保养,按计划检查和修理,建立现场施工设备使用管理制度等。
其主要任务是采取技术、经济、组织措施对施工机具设备合理使用,用养结合,提高施工机具设备的使用效率,尽可能降低工程项目的机具使用成本,提高工程项目的经济效益。
本项目为某住宅小区给排水工程,包括室内给水系统、室内排水系统、室外给水管网和室外排水管网。
工程范围涵盖住宅楼、地下车库、绿化景观等区域。
施工工期为6个月。
二、施工准备1. 技术准备(1)组织施工技术人员认真学习设计图纸和相关规范,明确施工要求和施工方法。
(2)编制施工组织设计,明确施工方案、施工工艺、施工进度和质量保证措施。
(3)进行现场踏勘,了解现场环境、周边设施和地下管线情况。
2. 材料准备(1)根据设计要求,采购合格的给排水管道、阀门、管件、卫生器具等材料。
(2)对进场材料进行检验,确保质量符合要求。
3. 机械设备准备(1)准备必要的施工机械设备,如电焊机、切割机、泵车、挖掘机等。
(2)对机械设备进行检查、维护,确保其正常运行。
4. 劳动力准备(1)组织施工队伍,明确施工人员职责。
(2)对施工人员进行岗前培训,提高施工技能和安全意识。
三、施工方案1. 室内给水系统(1)管道铺设:按照设计要求,铺设室内给水管道,确保管道连接牢固、无泄漏。
(2)阀门安装:按照规范要求,安装阀门,确保阀门启闭灵活、密封良好。
(3)卫生器具安装:按照设计要求,安装卫生器具,确保其安装牢固、美观。
2. 室内排水系统(1)管道铺设:按照设计要求,铺设室内排水管道,确保管道连接牢固、无泄漏。
(2)检查井施工:按照规范要求,施工检查井,确保检查井结构合理、施工质量合格。
(3)卫生器具安装:按照设计要求,安装卫生器具,确保其安装牢固、美观。
3. 室外给水管网(1)管道铺设:按照设计要求,铺设室外给水管道,确保管道连接牢固、无泄漏。
(2)阀门安装:按照规范要求,安装阀门,确保阀门启闭灵活、密封良好。
(3)水表安装:按照规范要求,安装水表,确保水表安装准确、计量准确。
4. 室外排水管网(1)管道铺设:按照设计要求,铺设室外排水管道,确保管道连接牢固、无泄漏。
(2)检查井施工:按照规范要求,施工检查井,确保检查井结构合理、施工质量合格。
给排水工程主要施工程序及施工方法1管道安装总体原则管道工程施工的总体原则为:先预留预埋、后管道安装;先地下管、后地上管;先主管、后支管;先架空后地沟;先设备就位、后工艺配管;先施工室内部分再施工室外部分。
当各种管道在同一标高相碰时,按“压力管让重力管;低压管让高压管;同一类管道小管让大管”的原则进行处理。
设备安装原则为:按系统、区段划分区域施工,施工时先大型后小型,先里后外,先高空后低空,先特殊后一般。
同时为了配合总体进度,对于土建优先施工的要提前配合施工。
室内部分先配合土建做好预留、预埋工作,然后在土建适当工序完成后合理交叉、配合。
2主要施工程序给排水系统主要施工程序为:施工准备、预留、预埋、管道预制、定位放线、支架制作安装、管道及设备安装、管道冲洗、管道试验、防腐保温、系统试运、交工验收3主要施工方法及技术要求3.1施工准备1、技术的准备⑴图纸自审:图纸自审工作由项目总工程师主持进行,项目专业技术人员参加,并指定专人做好记录,自审要点包括:—施工图纸和资料是否齐全;—图纸本身及相互之间有无错误和矛盾;—图纸与说明书是否一致;—主要设计尺寸、轴线坐标、标高是否准确清楚;—图纸说明及细部构造是否清楚;—采用的标准图有哪些,有无采用作废标准图;—采用的新材料以及特殊材料的技术性能、参数是否表述清楚;—对新结构及特殊结构的技术要求和质量标准是否提出;—材料、设备表是否和相关的图纸一致;—各专业之间有无矛盾,尤其是安装空间上有无冲突,系统配置是否完善。
⑵图纸会审:通过图纸会审,使项目部的专业技术人员了解工程特点、设计意图、工程质量要求以及关键部位的技术要求,减少图纸差错,对施工中需要特别注意的事项由设计院对项目技术人员进行设计交底。
图纸会审后需作会审记录,将会审中提出的问题及解决办法记录下来,并由各方在图纸审核记录上签字认可。
⑶深化图纸以平衡综合管线布置:根据现场设计图纸、图纸会审以及修改图纸,进行各专业间管线的综合平衡,确定各种管线的布局、安装高度、水平坐标。
室外给排水工程施工方案一、工程概况:给水管道施工主要是室外敷设DN150钢丝网骨架复合管280m,地上式消火栓4套,水表井两座,阀门井6座,排水管道施工主要是室外雨水管敷设Φ300管20m,Φ400管160m;雨水检查井18座。
污水管敷设Φ200管80m,Φ300管50m,污水检查井7座, 钢筋混凝土化粪池1座。
二、工程工期整个工程施工工期为30天。
三、施工阶段施工顺序为:先排水后给水。
依现场可提供的场地进行施工.三、施工程序1、测量放线测量工程师及测量负责人针对本工程现场情况,认真熟识施工图,并根据甲方及监理公司提供座标基准点进行审核校验是否准确,确认后计算出各管线座标点准确位置及距离,并进行复核无误。
测出各点管底标高,核对施工图中的地下管网位置高程是否准确。
2、沟槽开挖土方工程应根据现场的实际情况和设计要求,计算各施工段挖方与填方的数量。
A、开挖前经施工负责人、测量工程师、甲方现场工程师和监理公司复核检查管线及标高无误,设计与地下管网构筑物相符才能开挖沟槽。
B、开挖时应注意对周围的构筑物的保护,不要压坏或碰撞,保证安全,并与有关施工单位协调。
C、埋管段施工原则上采用人工进行沟槽开挖。
应根据不同土质情况,采用适宜的放坡系数开挖沟槽(见开槽断面图),根据不同的土类确定为1:0.33~1:0.75。
开挖沟底宽,应比管道构筑物横断面最宽处加宽0.5米,•以保证基础施工和管道安装有必要的操作空间,挖方堆放于管沟一侧,开挖沟槽边线1.0m以外处。
以减少坑壁荷载,保证基坑壁稳定,且不影响交通。
沟槽开挖期间应加强标高和中线控制测量,防止超挖。
当人工开挖沟槽深度超过2.0•米且地质情况较差时,需对坑壁进行支撑。
D、砼灌注桩破除采用覆带式单头液压岩石破碎机破碎,其它小体积钢筋砼采用风镐破除。
E、施工排水:施工期间为保持管沟槽底内干燥,根据埋管段实际情况,采用以下方式进行排水:a、埋管施工的沟槽开挖,管道安装应由低向高进行,以利自然排水;b、开挖沟槽一侧设排水沟,平坡段每间隔一定距离设集水坑,采用抽水机进行排水。
杨春湖畔二期三标段给排水工程施工方案一、编制依据《建筑给水排水及采暖工程施工质量验收规范(GB50242-2016)》二、人员与机械准备:施工人员20人,由给排水施工队负责施工。
室内给排水工程主要施工设备表如下:序号机械或设备名称型号规格数量生产能力用于施工部位备注1 电动套丝机1/2"-2" 1台室内给排水金属管道套丝2 电动套丝机1/2"-4" 1台室内给排水金属管道套丝3 砂轮切割机φ400 4台切割管道4 台钻φ3~φ16 2台室内给排水5 电动打压机0~4.0MPa 2台管道试压6 手动打压机0~4.0Mpa 2台管道试压7 交流焊机BX1-400 3台室内给排水8 交流焊机BX-300 2台室内给排水9 电锤TE-22型 4 室内给排水开槽10 冲击钻TE-12型2台室内给排水开孔11 手提电钻φ12 2把室内给排水12 空压机6m3/min 1台室内给排水13 台钳中型2台室内给排水14 倒链1t 2台室内给排水15 倒链2t 2台室内给排水16 烘干箱2个室内给排水17 潜水泵DN50 2台室内给排水18 保温筒L300 室内给排水19 液压煨弯机DN100 2台室内给排水20 水钻1台室内给排水21 链钳2把室内给排水四、施工准备:施工准备工作是整个施工生产的基础,根据本工程的工程内容和实际情况,项目部共同制定施工的准备计划。
为工程顺利进展打下良好的基础。
具体进度安排如下:开工时间完工时间施工地点备注施工准备支架安装预留预埋支架制作防腐螺栓埋设送水试运转验收交工 初步冲洗试压、分段试压干管、支管安装系统接驳 系统冲洗、消毒系统调试 3月 6月 预留预埋工作做各层管道的同时进行分段分层施压试水通球试验。
6月 7月 一至五层给排水干管安装 7月 8月 一至五层给排水支管安装 8月9月管道冲洗消毒检查五、室内给排水工程施工工艺和方法:1.工艺流程铝合金衬塑管和PPR 管道施工中具有安装便捷、连接可靠及经济合理等优点,它使工程质量和劳动生产率得到有效提高。
