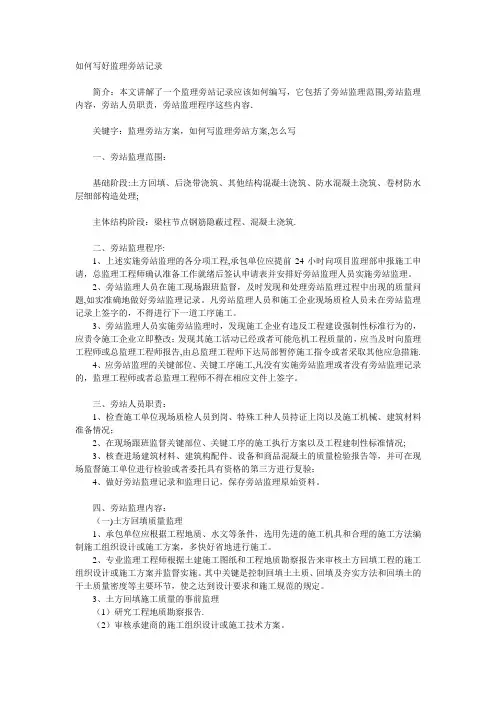

旁站监理记录填写方法

  • 格式:doc
  • 大小:118.50 KB
  • 文档页数:27

旁站监理记录填写方法一、房屋建筑工程的关键部位及关键工序:1、基础工程:土方回填、混疑土灌注桩检验批混疑土浇筑、地下连续墙、土钉墙、后浇带、及其它结构混凝土浇筑、防水混疑土、基础防水层细部构造处理、钢结构安装。

2、主体结构:梁柱节点钢筋隐蔽过程、混疑土浇筑、预应力张拉、装配式结构安装、钢结构安装、网架结构安装、索膜安装。

二、旁站记录的要求:1、旁站记录应真实、及时准确、全面反映工程的关键部位及关键工序的有关情况。

2、文字书写要工整、清晰、语言表达应简明扼要、措辞严谨。

3、应尽量采用专业术语,不要过多的修饰词语,更不要夸大其词。

4、涉及到数量的地方应写清准确数字。

三、旁站记录的内容:1、工程名称:指单位工程名称。

2、气候:阴、晴、雨、雪和温度变化(最高气温最低气温)、风力。

3、旁站监理的部位和工序:部位或工序、层数、轴线、标高、完成的工程量(混疑土方量或梁柱节点数量。

4、旁站监理开始结束时间:月日时分。

5、施工情况:a、混凝土筑:管理人员人、施工人数为振捣工人、钢筋工人、木工人、水电工人、混疑土工人、采用 C 混疑土,砂石水泥准备充足,能满足施工要求(注明材料的名称、型号、厂家、使用数量及其与总监审批的是否一致);搅拌机台、振动棒根、采用进行垂直运输。

(注明机械设备规格);施工组织设计及混疑土施工方案均已经总监审核。

b、梁柱节点钢筋绑扎:管理人员人、钢筋工人,采用的钢筋,分别为φ、φ(钢筋规格),钢筋加工机械设备有,施工组织设计及钢筋施工方案均已经总监审核。

6、监理情况:经检查施工单位管理人员及特殊工种人员均已到位,特殊工种均持证上岗。

材料经检测合格且准备充足,能满足施工要求。

机械设备已验收合格性能良好,施工过程均按照施工组织设计及混疑土(钢筋)施工方案进行施工,未违反强制性标准条文的要求。

a、混疑土浇筑:模板钢筋已经隐蔽验收合格。

时、时、时抽查混疑土坍落度分别是㎜、㎜、㎜,符合要求,取样员分别在时、时时制作C 标准养护试组,同条件养护试块组,施工部位分别为、、,、时、时对材料用量按调整后的施工配合比进行计量,符合要求,施工中未发现跑模、胀模现象。

b、梁柱节点钢筋绑扎:模板安装完毕,符合要求,钢筋锚固长度、保护层、规格、数量、间距、加密区箍筋数量是否符合要求。

时时分别在轴交轴,轴交轴处分别抽取(规格)焊接试件组、组。

7、发现问题:根据监理情况逐条进行检查,(包括人、料、机、法、环等方面)发现问题及时、真实记录下来。

8、处理意见:发现的问题必须有针对性的提出意见。

9、备注:发现问题是否已处理完毕,经复查已符合要求。

旁站记录范围及内容分部工程子分部工程分项工程(实用)工序名称地基与基础桩基工程钻孔灌注桩1、成孔(桩位测试、桩号、开孔、成孔起止时间、孔深、孔径2、钢筋笼连接(安装起止时间、焊条品种、焊接长度、焊接质量、钢筋笼长度与标高)导管(安装起止时间、节数、长度)4、清孔(第二次清孔起止时间、泥浆比重、成渣厚度)5、水下砼浇注(浇灌起止时间、水泥品种、牌号、标号、批号、砂含泥量细度模数、砼强度、施工配合比、计量情况、坍落度测定时间、数字、桩顶浇筑标高)6、试块留置时间、组数、编号。

沉管灌注桩1、沉管(桩位测设、桩号、沉管起止时间、管径、管深)2、钢筋笼连接(安装起止时间、焊条品种、焊接长度、焊接质量、钢筋笼长度与标高)3、砼浇筑(浇灌起止时间、水泥品种、牌号、标号、批号、砂石含泥量细度模数、砼强度、施工配合比、计量情况、坍落度测定时间、数字、桩顶标高、试块留置时间、组数、编号)4、拨管速度。

预制桩1、沉桩(桩位测设、桩号、沉桩起止时间、桩质量、分节长度、垂直度)2、桩焊接连接(焊条品种、焊条质量、)3、桩硫磺连接(硫磺品种、硫磺质量)4、沉桩压力表读数。

5、桩长、桩顶标高。

分部工程子分部工程分项工程(实用)工序名称地基与基础土方土方回填1、回填土(标高、分层厚度、分层压实系数)地下防水防水砼1、防水砼浇筑(原材料、砼强度施工配合比、坍落度)2、抗压、抗渗试块取样留置时间、组数、编号。

3、后浇带、变形缝和施工缝处理。

4、穿墙管道、埋设件构造处理。

5、基础梁、承台、地下室底板、砼柱插筋、结点钢筋敷设。

涂料防水层1、分层涂刷(涂料品种、厚度、涂刷次数)2、细部构造(卷材搭接、收头、泛水处理)。

卷材防水层卷材防水层(附加层宽度、卷材搭接长度、冷底子油涂刷质量、水落管口、排气管细部处理、接头处理、阴、阳角处理)。

砼基础砼工程1、砼浇筑(水泥品种、牌号、标号、批号、砂石质量、砼强度、施工配合比、外加剂、振捣质量)2、后浇带变形缝和施工缝处理。

3、砼试块留置时间、坍落度、试块组数、编号。

分部工程子分部工程分项工程(实用)工序名称主体结构砼结构钢筋1、梁柱结点钢筋敷设(钢筋品种、规格、数量、尺寸、数据、钢筋锚固、加密、安装、固定)砼工程1、砼浇筑(水泥品种、牌号、标号、批号、砂石质量、砼强度、施工配合比、坍落度测定时间、数字、振捣、外加剂)2、施工缝处理。

3、砼试块制作时间、组数、编号。

4、砼保护层厚度。

预应力预应力1、预应力钢筋安装(品种、级别、规格、数量)2、预应力张拉(锚具、夹具、连接器、张拉力)3、灌浆(品种、外加剂、配合比、试件留置)。

钢(网架)结构钢(网架)结构焊接1、焊接材料(焊条、焊剂、电流)2、一、二、级焊缝的无损探伤检测。

坚固件连接1、高强螺栓(品种、规格、性能)2、高强螺栓坚固程度的终拧。

钢(网架)结构涂装涂料(涂料、涂装遍数、厚度)钢(网架)结构安装1、重要大跨:超长钢(网架)构件的吊装(吊装设备起重能力、吊具、索具、地锚)2、整体垂直度、平面弯曲检测。

建筑屋面防水屋面保温层1、分仓缝设置和处理。

2、施工质量细部构造天沟、泛水、伸缩缝以及出屋面管道四周处理,天沟盛水试验。

涂抹防水层涂刷(品种、厚度、涂刷次数)卷材防水层卷材防水层(附加层宽度、卷材搭接长度、冷底子油涂刷质量、水落管口、排气管细处理、收头处理、阴、阳角处理)闭水检测1、檐沟、屋面渗漏情况(注明部位)。

2、卫生间渗漏情况(注明部位)分部工程子分部工程分项工程(实用)工序名称装饰装修门窗金属门窗门窗冲淋试验。

幕墙玻璃幕墙1、预埋件(规格、数量、尺寸、位置、防腐处理)2、测量定位。

3、构件连接节点(连接件规格、尺寸、位置)4、防火、防雷检测。

5、变形缝及墙转向处的构造节点。

6、冲淋试验。

给排水给排水系统管道通水、通球、水压试验及调试。

设备试车电气电气设备试车、调试。

防雷及接地安装避雷、接地、电位测试。

该旁站方案包括:一、工程概况二、适用范围三、编制依据四、监理管理机构图五、旁站监理人员的主要职责六、旁站监理项目七、现场旁站项目的管理八、旁站内容九、旁站记录填写要求十、旁站监理记录的检查和整理十一、监理人员守则附表一:旁站监理记录表XXX工程旁站监理方案编制:审核:审定:XXX建设监理有限公司XXX项目监理部年月日目录一、工程概况二、本工程旁站监理的范围三、本工程旁站监理的内容四、本工程旁站监理的程序五、本工程旁站监理人员的主要职责XXX工程旁站监理方案一、工程概况:本工程们于XXXXXXX拟建筑物同一幢28层、三幢17层房屋组成。

整个小区年有建筑物地下室整体相连为地下1层。

桩基础H采用机械灌注桩,另外七三幢采用静压预制混疑管桩。

地下室大开挖前靠东面洒边采用密排围扩桩及水泥喷浆友护隔水,其它三成采用土钉墙喷锚的方案进行基坑支护,主楼与群房及单层地下室之间设置1000㎜后浇带。

屋面采用卷材加细石混凝土刚性防水相结合的II III 级防水。

二、工程旁站监理的范围:根据《房屋建筑工程施工旁站监理管理办法》的要求,结合本工程的具体情况,本工程旁站监理范围如下:1、基础工程方面:土方回填,混凝土灌注桩浇筑,土钉墙,后浇带,结构混凝土,防水混凝土浇筑,卷材防水层细部构造处理。

2、主体结构工程方面:梁柱节点钢筋隐蔽过程,混凝土浇筑。

三、本工程旁站监理的内容:(一)、土方回填:1、土方回填前,检查基底的垃圾、树根等杂物是否清除,坑穴积水、淤泥是否抽除,如耕植土或松土上填方,应在基底压实后再进行;2、检查填方土料是还符合设计要求;3、填方和平过程中,应检查排水措施,每层填筑厚度、含水量控制、砡实程度,填筑厚度及压实遍数应根据土质、压实系数及所用的机具确定;4、填方结束后,应检查标高、边坡坡度、压实程度等;5、如实记录施工起止时间、施工过程存在的问题及处理情况。

(二)、混凝土灌注柱浇筑:1、施工前应对水泥、砂、石子(现场搅拌)、水等原材料进行检查,对施工组织设计中制定的顺序、监测手段(包括仪器方法)也应检查;2、施工中检查混凝土原材料是否按配合比进行计量,抽检混凝土的坍落度,对混凝土的灌注标高,计算混凝土灌注的充盈系数;3、如实记录施工起止时间、施工过程存在的问题及处理情况,检查混凝土强度,并应做桩本质量及承载力的检验。

(三)、土钉墙:1、土钉墙支护方案应经专家组会审;2、土主开挖工作面应严格按照支护方案“分层、分段、跳槽”开挖,检查开挖灰线是否符合设计要求,检查压入锚管的规格、长度、间距、角度是否符合方案要求,检查钢筋网原材外观质量、合格证及复试是否合格,检查现场绑扎的钢筋网是否符合设计要求;3、喷射混凝土前对水泥、砂、石子(现场搅拌)、水等原材料进行检查;4、施工中检查混凝土原材料是否按配合比进行计量,对混凝土试块进行现场见证制作,检查喷射混凝土的百度是否符合设计要求,混凝土喷射后,检查是否密实、平整、漏喷、露筋、空鼓等现象;5、注浆过程中,检查注浆用水泥质量是否合格,是否按配合比严格计量,检查注浆量、注浆压力并做好记录;6、喷射混凝土抗压强度、锚杆抗拨力须经试验合格;7、如实记录施工过程存在的问题及处理情况。

(四)后浇带:1、施工前应先检查后浇带中钢筋的规格、间距是否符合设计要求,应经除锈处理,两侧施工缝应经凿毛处理,检查后浇带内的污水、杂物是否清理干净;2、经隐蔽验收后,检查水泥、砂、石子、水(现场搅拌)等原材料是否经复试合格,施工中检查混凝土原材料是否按配合比进行计量,检查混凝土的坍落度,对混凝土试块进行现场见证制作,检查是否振密实;3、如实记录施工起止时间、施工过程存在问题及处理情况。

(五)、防水混凝土浇筑:1、施工前检查防水混凝土的原材料是否经复试合格,检查隐蔽工程验收记录,检查防水混凝土的变形缝、施工缝、后浇带、穿墙管道、埋设件等的设置、构造是否符合设计要求;2、施工中检查混凝土原材料是否按配合比进行计量,检查混凝土的坍落度,对混凝土度块进行现场见证制作,检查是否振捣密实;3、检查防水混凝土的抗压强度、抗渗压力必须符合设计要求;4、防水混凝土结构表面应坚实、平整、不得有露筋、蜂窝等缺陷,埋设件位置应正确;防水混凝土结构表面的裂缝宽度不应大于0.2㎜,并不得贯通;5、如实记录施工起止时间、施工过程存在的问题及时处理情况;(六)、卷材防水层细部构造处理:1、用于细部构造处理的防水卷材质量应经外观检查、复试合格;2、卷材防水层在天沟、檐沟与屋面交接处、泛水、阴阳角等部位,应增加卷材附加层;3、天沟、檐沟的防水构造应符合下列要求:沟内附加层在天沟、檐沟与屋面交接处宜空铺,空铺的宽度不应小于200㎜,卷材防水层应由沟底翻上至沟外檐顶部,卷材收头应用水泥钉固定,并用密封材料封严;4、檐口的防水构造应符合下列要求:铺贴檐口800㎜范围内的卷材应采取满粘法,卷材收头压入凹槽,采用金属压条钉压,并用密封材料封口;5、水落口的防水构造应符合下列要求:水落口杯上口的标高应设置在沟底的最低外,防水层贴入水落口杯内不应小于50㎜范围内的坡度不应小于5%,并采用防水涂料或密封材料涂封,其厚度不应小于2㎜,水落口杯与基层接触处应留宽20㎜,深20㎜的凹槽,并嵌填密封材料;6、伸出屋面管道的防水构造应符合不列要求:管道根部直径500㎜范围内,找平层抹出高度不小于30㎜的圆台,管道根部四周应增加附加层,宽度和高度均不应小于300㎜,管道上的防水收处应用金属箍紧固,并用密封材料封严;7、如实记录施工起止时间、施工过程存在问题及处理情况。
