土方回填施工技术交底
- 格式:doc
- 大小:41.00 KB
- 文档页数:7

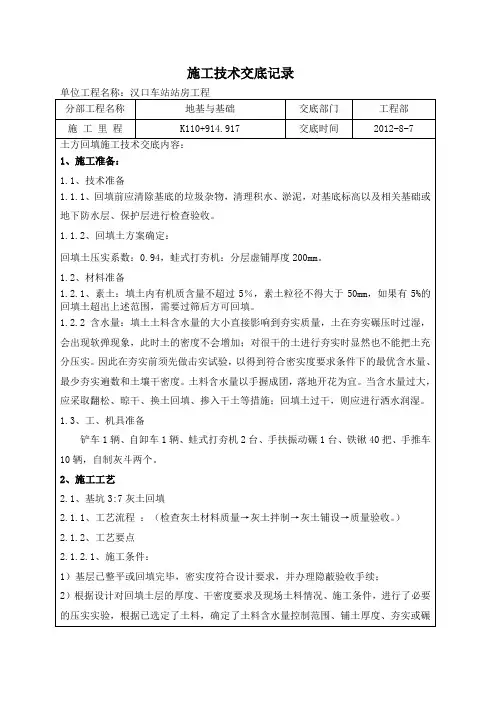

第 1 页 施工技术交底记录
单位工程名称:汉口车站站房工程
分部工程名称 地基与根底 交底部门 工程部
施 工 里 程 交底时间 2021-8-7
土方回填施工技术交底内容:
1、施工准备:
1.1、技术准备
1.1.1、回填前应去除基底的垃圾杂物,清理积水、淤泥,对基底标高以及相关根底或地下防水层、保护层进展检查验收。
1.1.2、回填土方案确定:
回填土压实系数:0.94,蛙式打夯机:分层虚铺厚度200mm。
1.2、材料准备
1.2.1、素土:填土内有机质含量不超过5%,素土粒径不得大于50mm,如果有5%的回填土超出上述范围,需要过筛前方可回填。
1.2.2含水量:填土土料含水量的大小直接影响到夯实质量,土在夯实碾压时过湿,会出现软弹现象,此时土的密度不会增加;对很干的土进展夯实时显然也不能把土充分压实。因此在夯实前须先做击实试验,以得到符合密实度要求条件下的最优含水量、最少夯实遍数与土壤干密度。土料含水量以手握成团,落地开花为宜。当含水量过大,应采取翻松、晾干、换土回填、掺入干土等措施;回填土过干,那么应进展洒水润湿。
1.3、工、机具准备
铲车1辆、自卸车1辆、蛙式打夯机2台、手扶振动碾1台、铁锹第 2 页 40把、手推车10辆,自制灰斗两个。
2、施工工艺
2.1、基坑3:7灰土回填
2.1.1、工艺流程 :〔检查灰土材料质量→灰土拌制→灰土铺设→质量验收。〕
2.1.2、工艺要点
2.1.2.1、施工条件:
1〕基层已整平或回填完毕,密实度符合设计要求,并办理隐蔽验收手续;
2〕根据设计对回填土层的厚度、干密度要求及现场土料情况、施工条件,进展了必要的压实实验,根据已选定了土料,确定了土料含水量控制范围、铺土厚度、夯实或碾压遍数等参数。
4〕施工机具设备已备齐,经维修试用,可满足施工要求。水、电已接通。
5〕回填土之前,已将坑〔槽〕底杂物、及建筑材料清理干净。
6〕回填土回填至管线等处时应等安装管线敷设完成后再进展上部回填。
7〕回填施工前应作好水平高程标志:在基槽上每隔1米画出高程点,于外墙面上划每层虚铺厚度的分层线。
2.1.2.基坑范围内使用3:7灰土回填,分层夯实,压实系数大于0.94。
2.1.2.3、检查灰土材料的质量:熟化石灰颗粒粒径不大于5mm,粘土〔或粉质土、粉土〕内不含有有机物质,且颗粒粒径不大于15mm
2.1.2.4、灰土拌制:灰土的配合比采用3:7〔石灰:土,体积比〕,用人工或机械翻拌,不少于三遍,使到达均匀、颜色一致。
2.1.2.5、灰土铺设及夯实:灰土摊铺虚铺厚度为200~200mm〔夯实第 3 页 后约100~150mm厚〕,厚度超过150mm应由一端向另一端分段分层铺设,分层夯实。各层厚度钉标桩控制,夯打采用蛙式打夯机或手扶振动碾。灰土与素土分界限采用废旧的竹胶板或者多层板,进展分界
2.1.2.6、当采用蛙式打夯机或手扶震动碾夯实时,夯打遍数不得少于4遍;当使用其他机械夯实时,夯实遍数应根据实验确定。灰土分段施工时,不得在地面受荷重较大的部位接缝,上下两层灰土的接缝距离不得小于500mm。当灰土回填标高不同时,应做成阶梯形,接槎时应将槎口切齐。
2.2、素土回填
2.2.1、工艺流程
基层处理→分层摊铺→分层压〔夯〕密实→分层检查验收
5.3.3、工艺要点:
1〕回填前应将素土过筛。土料要用16~20mm筛子过筛。
2〕回填土应分层铺摊,蛙式打夯机每层虚铺土厚度为200 mm。
3〕夯实:夯打遍数应根据设计要求的干土质量密度或现场试验确定,如使用蛙式打夯机应夯实4遍,如使用手扶振动碾应根据实验确定压实遍数,边角处使用人工木夯夯实8遍。打夯应一夯压半夯,夯夯相连,行行相连,纵横穿插;夯行路线应由四边向中。夯前对夯土应初步平整,夯机依次夯打,均匀分布,不留间隙。并且严禁用水浇使土下沉。
4〕分段填夯时,交接处应填成阶梯形、每层接缝处应作成斜坡形,上下层错缝水平距离不小于1.0m。上下层灰土错缝水平距离不小于500mm。
5〕检查密实度:回填土每层填实后,应按标准规定进展环刀取样,测试第 4 页 回填土的质量密度,到达要求后,再进展上一层的铺土。
6〕修正找平:填土全部完成后,应进展外表拉线找平,凡高出允许偏差的地方,及时依线铲平,凡低于标准高程的地方应补土夯实。
5.3.4、回填土施工过程中容易在以下环节出现问题,因此要针对这些薄弱环节严格控制施工质量,坚决杜绝问题的产生。
1〕回填土质与工艺不合格:回填土不过筛,不按要求测定土的干质量密度,这样无法保证土的夯实质量;土料与熟石灰没有认真过标准斗,或将石灰粉花洒在土的外表,拌与也不均匀,这样会造成回填土地基软硬不一致。因此务必认真对待回填土过筛,严格按照要求进展土质检查。
2〕回填土夯、压不密实:由于虚土铺规定厚度,压夯遍数不够,有漏夯等,将来会造成回填土下沉。因此,要求回填土虚土不要超过200mm,压夯时要一夯压半夯,分层夯实。回填土每层都应测定夯实后的干土质量密度,检测时认真取土样,详细填写试验报告,确保试验结果准确,结果符合设计要求才能铺填上层土。假设土过湿造成“橡皮土〞现象,应将橡皮土挖出,重新换好土再予夯实。
3〕回填管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;并应由管道两边同时进展,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。在抹带接口处、防腐绝缘层或电缆周围,应回填细粒料。
3、质量要求
填方施工完毕后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表的规定。 第 5 页 4平安文明施工要求:
1、回填时,应注意保护定位标准桩、轴线桩、标准高程桩,防止碰撞损坏或下沉。
2、根底或管沟的混凝土,砂浆应到达一定强度,不致因填土受到损坏时,方可进展回填。
3、基槽〔坑〕回填应分层对称进展防止一侧回填造成两侧压力不平衡,使根底变形或倾倒。
4、夜间作业,应合理安排施工顺序,设置足够照明,严禁汽车直接倒土入槽,防止铺填超厚与挤坏根底。
5、已完填土应将外表压实,做成一定坡向或做好排水设施,防止地面雨水流入基槽〔坑〕浸泡地基。
6、基槽〔坑〕与管沟在回填前,应检查坑〔槽〕、沟壁有无塌方迹象,下坑〔槽〕操作人员要戴平安帽。
7、在填土夯实过程中,要随时注意边坡土的变化,对坑〔槽〕、沟壁有松土掉落或塌方的危险时,应采取适当的支护措施。基坑〔槽〕边上不得堆放重物。
8、坑〔槽〕及室内回填,用车辆运土时,应对跳板、便桥进展检查,以保证交通道路畅通平安。车与车的前后距离不得小于5m。车辆上均应装设制动闸,用手推车运土回填,不得放手让车自动翻转卸土。
9、基坑〔槽〕回填土时,支撑〔护〕的撤除,应按回填顺序,从下而上逐步撤除,不得全部撤除后再回填,以免边坡失稳;更换支撑时必须先装新的,再撤除旧的。 第 6 页 10、非机电设备操作人员不准擅自动用机电设备。使用蛙式打夯机时,要两人操作,其中1人负责移动胶皮电线,1人负责操作打夯机。操作打夯机人员,必须戴绝缘手套,以防触电。打夯时要精神集中,两机平行间距不得小于3m;在同一夯行路线上,前后距离不得小于10m。
交底人 复核人
作业班组长 作业人员
附件
土方回填施工技术交底签到表 编号:
工程名称 汉口车站站房工程
交底人 姓名 隶属单位 职务 职称 日期
接底人
序号 隶属单位 姓名 工种 操作证编号 第 7 页 1
2
3
4
5
6
7
8
9
10
11
12
13
