第六章施工进度计划和各阶段进度的保证措施第一节施工进度计划一、总体施工进度计划为确保本工程在700日历天内全面竣工交付,我们公司将做出重要部署和周密安排。
总原则是:在合理的工期、资金保证下,确保安全生产,在保证工程质量的前提下,争取提前交付。
在基础和主体结构施工过程中,将充分利用平面、空间、时间和层面组织立体交叉作业,采用泵送混凝土,配足本工程所需的机械,充分发挥其作用,必要时宁可做到人息机不息。
在施工到三层以上后,随着楼板模板支承结构的拆除,围护墙、内隔墙及时跟上。
在征得有关单位同意后,在主体未结束前(主体分段验收),及时插入装饰准备和部分粗装饰,结构完成后,室内外装饰同步进行。
装饰阶段还须做好已完成品(产品、设备)的保护,并尽可能避免在同层面上出现多工种施工。
安装工程随主体结构施工同时穿插,尽可能减少占有总工期,做到土建、装饰装修与安装、消防、智能化穿插进行。
保证工程按期交付使用一次到位。
施工进度网络图》。
第二节进度保证措施一、施工进度计划管理1、建立施工进度计划保证体系我们将建立完善的施工进度计划保证体系,建立以项目经理为责任主体的项目进度控制体系,使进度管理在组织上获得有效保证。
2、建立完善的进度计划结构体系⑴按照时间的划分分级建立进度计划结构体系,一般情况下编制月、旬施工进度计划;视具体情况需要直至编制日进度计划。
⑵按照项目工作内容构成的内在关系,把月、旬施工进度计划分解细化,逐级落实。
以任务单形式将进度计划贯彻下去,由班组实施。
二、组织保证进度措施1、管理班子保证在各级管理机构中,配备丰富实践经验和较高专业知识水平的技术和管理人员,确保机构各部门都能高效、专业地为项目建设服务。
2、施工队伍保证调集各路能征善战、建制齐全、技术熟练的施工队伍,多个工作面同时展开作业。
除按劳动力计划组织劳动力进场外,还要按进度计划储备一批高素质的施工作业队,储备人数为劳动力计划的15%-20%,这批人员可根据现场需要合理调配,优先保证本工程作业需要。
施工进度计划、工期保证措施一、施工工期目标工期:自合同签订之日起90日历天遵照有关法律、法规的规定,根据招标文件的要求,经我公司现场踏勘所了解的情况,结合我公司的技术实力,通过采用技术措施,在保证工程质量的前提下,我公司完全有能力完成该工程的施工任务,并将工期控制在更少范围内完成。
二、施工进度计划安排(一)安排说明根据本工程特点,拟采用网络计划图,找出施工过程中的关键工作和关键线路,按照既定目标,不断改善安排,选择最优方案,并在计划执行过程中进行有效的控制和监督,在以工程质量为前提的情况下,保证以最小的消耗取得最大的经济效果。
现场准备工作包括临时设施和临时水电安装等。
该工程施工划分为五个施工阶段,即施工准备阶段、拆除阶段、修补阶段阶段、装饰装修阶段和收尾验收阶段。
本进度计划按现有施工图和施工队伍的技术力量为依据,如发生停电、停水、设计变更、自然灾害、交通堵塞等特殊情况,按实际情况进行适当调整。
投标人应递交施工进度网络图或施工进度表,说明按招标文件要求的计划工期进行施工的各个关键日期。
(二)进度跟踪控制的方法以项目部为核心,以客观条件为依据,统筹安排、周密计划、科学管理。
具体方法是:以日计划保证周计划;以周计划保证月计划;以月计划保证整个工程的总进度得以实施。
本工程除用横道计划进行进度管理外,还将运用网络计划进行动态管理。
网络计划的优点是逻辑严密、层次清晰、关键问题明确、便于优化,在计划执行过程中可进行有效的控制与调整,在施工运用中,可以缩短工期,节约成本、保证以较小的消耗取得最佳的经济效益和社会效益,在施工过程中,狠抓关键线路,同时根据现场实际情况随时对计划进行调整,从而使得进度管理工作更有针对性,更加科学合理,为工程按期竣工创造有利条件。
三、施工工期保证措施根据我公司决定的施工总工期,并结合工程的结构和装饰情况,我公司将采取如下措施确保投标工期的实现。
(一)从管理组织措施上保证1、实行严格的项目责任制,在确保质量安全的前提下,对关键工期要严格控制,将总工期控制列为项目经理的主要责任目标,充分行使总包的责任和指挥、协调的职能。
三施工进度计划和各阶段进度的保证措施施工进度计划是工程项目的重要组成部分,能够对项目进行合理的时间安排和资源分配,确保工程按时完成。
而各阶段进度的保证措施则能够针对每个阶段的特点和难点,提前做好准备,确保工程进度的顺利进行。
一、施工进度计划1.确定工期目标:在进行施工进度计划之前,需首先明确工期目标,即工程项目的完成日期。
可以通过分析工程的复杂程度、工作量以及资源情况等,合理设定完成日期。
2.分解工作任务:将整个工程项目分解为若干个具体的工作任务,每个工作任务对应一个特定的工期。
可以根据工作的先后顺序和依赖关系,确定每个工作任务的开始和完成时间。
3.确定关键路径:关键路径是指所有工作任务中,花费时间最长的路径。
只有关键路径上的工作任务按时完成,整个工程项目才能按时交付。
因此,需要对每个工作任务的时间进行评估,找出关键路径。
4.资源分配:根据工程项目的需求,合理分配各种资源。
资源包括人力、物力、财力等。
在分配资源时,要考虑资源的供需关系,合理安排资源的使用时间和数量。
5.制定进度计划表:将上述整理的工作任务及其时间、资源等信息,制定成进度计划表。
进度计划表要具体明确每个工作任务的开始和完成时间,并标注关键路径和重要节点。
1.前期准备阶段保证措施:在这个阶段,需要进行项目的规划和组织工作。
为了保证进度,可以提前进行充分的前期准备工作,包括调查研究、设计计划、获取施工许可等。
同时要保证人员、设备和材料的准备齐全,确保项目能够按时启动。
2.施工执行阶段保证措施:在这个阶段,需要严格按照施工进度计划进行工程的实施。
为了保证工程的顺利进行,可以采取以下措施:-加强沟通协调:及时与相关人员进行沟通,协调各方利益关系,解决问题和难题,确保施工进程不受阻碍。
-进度监控:通过监控工作任务的完成情况,及时掌握工程的进度情况。
如果发现工作任务偏离原计划,要及时调整和安排,确保工程进展符合计划。
-资源控制:及时调整资源的使用情况,避免资源浪费和短缺的问题。
(完整)3.施工进度计划和各阶段进度的保证措施编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望((完整)3.施工进度计划和各阶段进度的保证措施)的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为(完整)3.施工进度计划和各阶段进度的保证措施的全部内容。
三、施工进度计划和各阶段进度的保证措施3。
1工期目标⑴承诺总工期60天完成,计划于2015年6月25日开工,具体将以开工令为准。
3.2施工安排⑴第一阶段:施工准备阶段.调集人、材、物等施工力量,进行平面布置、图纸会审、办理开工有关手续,开展技术、质量交底工作,目标是充分做好开工前的各项准备工作,以满足开工要求.⑵第二阶段:土方、基坑维护、地下室结构施工阶段.基础工程的施工,也是影响工程进度的关键,为保证基础工程的进度,土方开挖采用机械开挖。
⑶第三阶段:上部结构施工阶段,在本阶段内适时插入安装工程及部分外装饰等工作.室外工程是占时长、用工多且其进度快慢会直接影响该工程整个施工进度的关键过程,因此必须以合理的资源配置、合理的施工工艺,按施工程序组织合理的流水作业,在结构施工中,水电安装全力配合主体施工。
主体工程主要以模板、钢筋和砼三工序为中心。
⑷第四阶段:装饰、安装阶段。
该阶段前半部分以装饰为主,安装跟进,后半部分转换为以安装为主,装饰配合,其它各专业也全面展开,此为工程竣工的关键阶段,是文明施工和安全生产较难控制的阶段,重点是做好各方的协调工作.3.3进度计划调整施工进度计划的调整应依据施工进度计划检查结果,通过对施工内容、工程量、起止时间、资源供应的调整,或通过局部改变施工顺序,重新确认作业过程相互协作方式等工作关系进行的调整,更充分利用施工的时间和空间进行合理交叉衔接,并编制调整后的施工进度计划,以保证施工总目标的实现。

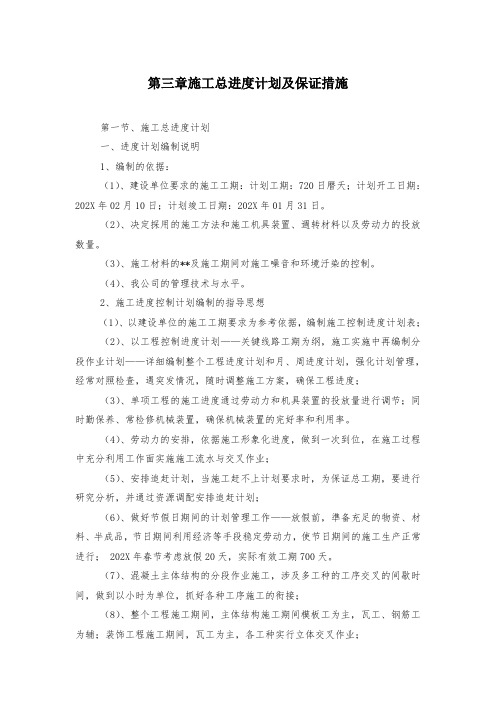

第三章施工总进度计划及保证措施第一节、施工总进度计划一、进度计划编制说明1、编制的依据:(1)、建设单位要求的施工工期:计划工期:720日曆天;计划开工日期:202X年02月10日;计划竣工日期:202X年01月31日。
(2)、决定採用的施工方法和施工机具装置、週转材料以及劳动力的投放数量。
(3)、施工材料的**及施工期间对施工噪音和环境汙染的控制。
(4)、我公司的管理技术与水平。
2、施工进度控制计划编制的指导思想(1)、以建设单位的施工工期要求为参考依据,编制施工控制进度计划表;(2)、以工程控制进度计划——关键线路工期为纲,施工实施中再编制分段作业计划——详细编制整个工程进度计划和月、周进度计划,强化计划管理,经常对照检查,遇突发情况,随时调整施工方案,确保工程进度;(3)、单项工程的施工进度通过劳动力和机具装置的投放量进行调节;同时勤保养、常检修机械装置,确保机械装置的完好率和利用率。
(4)、劳动力的安排,依据施工形象化进度,做到一次到位,在施工过程中充分利用工作面实施施工流水与交叉作业;(5)、安排追赶计划,当施工赶不上计划要求时,为保证总工期,要进行研究分析,并通过资源调配安排追赶计划;(6)、做好节假日期间的计划管理工作——放假前,準备充足的物资、材料、半成品,节日期间利用经济等手段稳定劳动力,使节日期间的施工生产正常进行; 202X年春节考虑放假20天,实际有效工期700天。
(7)、混凝土主体结构的分段作业施工,涉及多工种的工序交叉的间歇时间,做到以小时为单位,抓好各种工序施工的衔接;(8)、整个工程施工期间,主体结构施工期间模板工为主,瓦工、钢筋工为辅;装饰工程施工期间,瓦工为主,各工种实行立体交叉作业;(9)、装饰工程待主体封顶且安装工作预埋结束后进行;(10)、钢筋模板的製作全部在加工棚进行,运至施工作业面组装。
3、编制原则本工程进度计划依据招标档案所定720日曆天编制,实际开工实际时间以甲方确定的开工日期为準。
第三章工程进度计划与措施第1节编制依据与原则一、编制依据1、本标段的施工总进度计划主要依照“武都引水二期灌区金峰水库导流放空洞工程”的招标文件中有关总工期的要求。
2、本标段的工程规模、施工程序和工程量。
3、本标段各项目的施工方法以及所选设备的工效。
4、本公司类似工程的施工经验和管理水平。
5、本标段的水文、气象、地形地质、交通、材料等自然条件。
二、安排原则1、在满足招标文件规定的施工总时段及各项控制性工期要求的前提下,充分考虑到标段内各部位各工种协调配合的情况下,合理、优化安排施工;2、临时工程的布置及实施时间满足主体工程施工进度要求;3、尽量均衡各施工项目施工强度。
第2节施工进度总体安排根据招标文件的控制性进度要求,在施工总工期365个日历天内完成全部工程。
具体划分详见:计划开、竣工日期和施工进度横道图。
第3节工期保证措施一、组织机构的保证措施1、本工程实行项目法施工。
我公司制定了具体而又严格的《项目法施工管理实施细则》,工程进度计划的实施是对项目部考核的一项重要内容,并有严格的进度计划目标保证调整措施和奖惩政策。
工程施工前,项目经理须与总公司签订“责任书”,项目部各级主要管理负责人,也要按其职责划分,层层签订“责任书”,明确项目部各级人员的职责。
加强管理考核,充分调动全体员工的积极性,从组织和管理制度上来确保工程进度按计划实施完成。
2、有一个职责明确的组织机构和严格的管理制度,还要有相应的管理人员、技术人员、施工作业人员来配备。
我公司拟在全公司范围内抽调精干的管理人员,业务熟练的技术骨干和有过类似工程施工经验的作业队伍来组织项目部。
以使项目部人员精干,业务熟悉。
从人员素质上来保证工程进度计划的实施。
二、工程施工指挥调度的保证措施1、实行每天24小时的轮班施工作业。
2、坚持每天召开一次施工生产调度会,及时通报现场各分部分项工程的施工情况和形象进度,检查当天任务完成情况,布置第二天的施工任务,协调解决存在的问题,及时调整施工生产资源配置,加强施工调度,协调各方关系,使整个工程施工有步骤按计划地进行。
第三章、施工进度计划和各阶段进度的保证措施1.工期计划1.1总工期计划暂定于2020年12月01日进场开工,于2022年11月30日工程交付,总工期为730日历天。
1.2节点计划1.3各工序时间计划具体开始时间、穿插时间详施工进度网络图。
1.4进度管理体系为保证本工程的顺利实施,本项目设置了总包项目部、专业项目部、各专业班组三层管理体系,以适应本工程进度、质量、安全文明施工等方面的管理。
2.单位工程施工进度计划的风险分析及控制措施2.1进度影响因素通过对招标文件、施工图纸分析,以及我单位对类似工程的经验,对本工程进度影响因素分析及应对措施见下表:(1)影响因素一:劳动力、材料、机械投入应对措施:根据工程所需,做好本工程各项资源的计划管理,制定相应的应急保证措施。
(2)影响因素二:管理体系、组织管理应对措施:建立完备的各级、管理体系。
合理施工进度组织;做好队伍进度管理。
2.2设备、材料采购及进场计划设备、材料采购及进场计划,我们成立以物资部为小组,每阶段施工依据审批总体进度,由合约部算出相应量,提交物资部做好提前采购、进场。
2.3设备材料报审计划设备材料报审计划,我们成立以总工办牵头,实施统一管理,队伍计划纳入总包计划,统一报总包审,由总包统一报监理、业主审批,制定相应报审流程,严格实施。
3.施工进度控制实施细则我们将要求各专业队伍根据实际工程进度提前1-2周提供该计划。该计划表述当月、当周、当日的操作计划,总承包随工程例会发布并检查总结完成情况,月进度计划报业主、监理审批。对本工程,我们将组织各专业队伍编制月、旬和周进度计划。4.进度控制的具体措施4.1组织措施(1)专门设立项目企业保障层:调动全公司资源,在组织上确保本工程各种资源配足和及时到场。
(2)配备强有力的项目管理班子:总包项目各专业管理人员配充足,主要管理人员要求有类似群体工程总承包施工经验。
(3)工期管理组织机构:为确保本工程进度,我公司将成立以项目经理部和各业主指定专业队伍商及各劳务作业层组成的项目工期管理组织机构。
施工进度计划及进度保证措施
一、施工进度计划
1.制定详细的工程施工进度计划。
在项目启动前,应组织专业人员详
细测量绘制工程图纸,制定详细的施工工序及每个工序的计划工期。
2.合理安排施工任务。
根据工程项目的特点,确定施工的总体工期、
各个重要节点的工期,并根据实际情况合理安排施工的顺序和时间。
3.合理安排人力资源。
根据项目的工期和工程量,合理安排人力资源,确保施工现场有足够的工人进行施工。
1.建立严格的工地管理制度和施工组织管理制度。
严格要求施工人员
按照施工计划执行,做到有序施工。
2.定期组织施工技术交流会议和施工进度会议,对施工进度进行监督
和检查,及时解决施工中遇到的问题,确保施工进度的顺利推进。
3.确定重要节点和关键工序,加强对其施工进度的监控。
对于重要节
点和关键工序的施工,加大人力、物力和财力的投入,确保按时完成。
4.进行施工现场巡查。
定期派出专业人员进行施工现场巡查,发现问
题及时解决,确保施工进度不受其他因素的影响。
6.做好合同管理工作。
严格按照合同约定的工期要求进行施工,对款
项支付进行有效控制,确保合同约定的完成时间和付款时间一致。
7.定期召开项目验收会议,对已完成的工程进行验收。
及时处理项目
中存在的问题,确保施工进度的顺利推进。
南京市环境监测与应急中心项目施工总承包工程施工组织设计第三章施工进度计划和各阶段进度的保证措施日期:2016 年9月3日1第三章目录3. 施工进度计划及各阶段进度的保证措施 ........................................1 3.1. 工期目标承诺 .........................................................1 3.2. 进度计划总体主导思路 ................................................. 1 3.2.1. 进度计划控制总体主导思路 . .......................................... 1 3.2.2. 进度计划里程碑节点 ................................................. 1 3.2.3. 进度计划控制的原则 .................................................2 3.3. 各阶段进度计划保证措施 . ............................................2 3.4. 进度保证管理体系 ..................................................... 5 3.4.1. 职责划分 ........................................................... 5 3.4.2. 工作制度 ........................................................... 5 3.4.3. 强化进度计划管理 ................................................... 6 3.4.4. 施工进度计划的动态控制 . ............................................ 6 3.5 工期保证措施 ........................................................... 7 3.4.5. 编制有针对性的施工组织设计、施工方案和技术交底 .................... 7 3.4.6. 资源保证 ...........................................................7 3.5.3 ?提前安装垂直运输机械 ................................................. 8 3.5.4. 材料组织保证措施 ...................................................8 3.5.5 ?劳动力配置及灵活安排保证措施 .........................................8 3.5.6 ?交叉施工原则及保证措施 ...............................................8 3.5.7 ?设立施工工期进度奖与工期保证金制度 ..................................10 3.5.8 ?当实际工期落后于阶段工期目标后的赶工措施 . ........................... 10 3.6?特殊情况下施工措施和保障方案 ..........................................11 3.6.1 农忙、节假日施工安排 . ................................................11 3.6.2 ?冬、雨、髙温季施工保障措施 .......................................... 12 3.6.3. 工期滞后的赶工措施 ................................................ 15 3.6.4. 夜间赶工措施 ...................................................... 15 3.6.5. 后勤保障措施 ...................................................... 17 3.6.6 外部环境保障措施 ................................................173.7. 施工总进度计划 (18)23.施工进度计划及各阶段进度的保证措施3.1. 工期目标承诺根据业主要求和招标文件规定,结合我公司综合施工实力,将投入足够的机械设备、周转材料及劳动力,我公司承诺在业主规定的工期内完成所有工程任务。
第三章、施工进度计划和各阶段进度的保证措施第一节、工期目标及施工进度计划施工总进度计划是施工现场各项技术活动在时间上的体现。
编制施工进度计划就是根据施工部署中的开展程序,对工程中所涉及到的工程项目做出时间上的安排。
其作用在于确定各个施工项目及其主要工种工程、准备工作和全工地性工程的施工期限及其开、竣工的日期,从而确定室内装饰施工现场劳动力、材料、成品、半成品、施工机械的需要数量和调配情况,以及现场临时设施的数量、水电供应数量和能源、交通的需要等。
一、施工进度的总体计划表作为装饰施工单位,拟建的项目工程将根据装修进度安排的完成期限执行,按照业主其相关专业工程的配合完成情况,制定相应的工期计划(项目工程完成时间表)。
除非发生不可抗力的情况下,可以相应的延长工期之外,必须保证计划工期的落实,必要时安排加班加点赶工。
二、计划开、竣工日期和施工进度计划表本工程所需材料采购及相关服务施工总进度计划(详见附表)。
图表所表达的总进度计划,项目排列按施工总体方案所确定的工程项目展开排列次序,用图表表示出各施工项目的开设时间及其施工持续时间。
三、施工项目进度控制措施(一)保证重点、兼顾一般在安排施工进度时,要分清主次,抓住重点,同时期进场的项目不能相互影响,以免分散有限的人力物力。
主要工程指工程量大、工期长、质量要求高、施工难度大,对其它工程施工有直接影响,对整个建设项目的顺利完成起关键作用的工程子项。
这些项目在各系统的控制期限内应优先安排,同时也要兼顾对其他工种影响不大的项目,独立完成施工。
(二)满足连续、均衡施工要求在安排施工进度时,应尽量使各种施工人员、施工机械在全工地内连续施工,同时尽量使劳动力、施工机具和物资消耗量在全工地上达到均衡,避免出现突出的高峰和低谷,有利于劳动力的调度、原材料供应和充分利用临时设施。
为达到这种要求,应考虑在工程项目之间组织大流水施工,即在相同结构特牲的建筑物或主要工种工程之间组织流水施工。
第三章施工进度计划及保证措施
第一节施工总控进度计划
本工程计划工期为295天,2008年3月7日工程开工,2008年12月29日工程竣工。
一、主要阶段进度计划
项目具体进度计划详见附图见8407工程北京资料处理中心生活服务楼项目横道图计划和附图、工程项目网络图计划。
二、施工总进度计划说明
20
第二节进度计划关键线路及不利因素分析
一、本工程施工进度计划关键工序
本工程施工过程中的每个阶段均有多个施工工序穿插平行施工。
关键工序的确定受到材料审批订货及加工、现场配合等因素的影响,多个平行工序都有可能成为影响工程进度的关键。
因此本节着重对可能成为关键工序的主要施工工序进行分析,并加以控制,以保证总控计划的按期完成。
1. 服务楼
21
22
第三节进度计划保证措施
一、组织保证
1.实行项目经理负责制,对工程行使计划、组织、指挥、协调、实施、监督六项基本职能,确保指令畅通、令行禁止、重信誉、守合同。
2.项目经理部除项目经理主管项目的总体协调控制以外,还设置主管计划协调控制的项目副经理,具体负责项目的施工进度计划协调管理,并从承包管理的角度对项目自身工作内容和专业分包商以及指定分包商进行总体控制。
3.计划及总平面管理时设置专业进度计划管理工程师和统计师,专职负责工程进度计划的编排与检查。
4.项目部的计划与总平面管理以施工进度计划协调调度为中心,实施进度计划的编制、下达、调整、更新、控制、反馈、对外协调等职能。
以施工总进
23
度控制为基础,确定各分部分项工程关键点和关键线路,并以此为控制重点,逐月检查落实、实施奖惩,以保证工期目标的按时实现。
施工中将建立一系列现场制度,诸如工期奖罚制度、工序交接检查制度、施工样板制、大型施工机械设备使用申请和调度制度、材料堆放申请制度、总平面管理制度等。
5.加强与业主、监理、设计单位的合作与协调,对施工过程中出现的问题及时达成共识,积极协助业主完成材料设备的选择和招标工作,为工程顺利实施创造良好的环境和条件。
6.加强同各指定分包商的施工协调与合作来进行进度控制,根据工程进展及时通知指定分包商进场,并为指定分包商的施工创造良好的条件。
二、管理保证
1.项目管理人员保证
根据项目组织机构设置要求调配有丰富类似工程管理经验的优秀管理人员组成项目经理部进行现场管理,所有专职岗位人员均有相应上岗证书。
2.推行目标管理
根据进度控制目标,项目部编制总进度计划,并在此基础上进一步细化,将总计划目标分解为分阶段目标,分层次、分项目编制年度、季度、月度计划。
与指定分包商签订责任目标,指定分包商对责任目标编制实施计划,进一步分解到季、月、周、日,并分解到队、班、组和作业面。
形成以日保周、以周保月、以月保季、以季保年的计划目标管理体系,保证工程施工进度满足总进度要求。
并由总进度计划派生出设计进度计划、专业分包招标计划和进场计划、技术保障计划、商务保障计划、物资供应计划、设备招标供货计划、质量检验与控制计划、安全防护计划及后勤保障一系列计划,使进度计划管理形成层次分明、深入全面、贯彻始终的特色。
3.建立严格的进度审核制度
对于由指定分包商递交的月度、季度、年度施工进度计划,不仅要审查和确定施工进度计划,还要分析指定分包商随施工进度计划一起提交的施工方法说明,掌握关键线路施工项目的资源配置,对于非关键线路施工上的项目也要分析进度的合理性,避免非关键线路以后变成关键线路,给工程进度控制造成不利。
24
4.建立例会制度
每周二、五下午召开有指定分包商参加的工程例会,在例会上检查指定分包商的工程实际进度,并与计划进度比较,找出进度偏差并分析偏差的原因,研究解决措施,每日召开各专业碰头会,及时解决生产协调中的问题,不定期召开专题会,及时解决影响进度的重大问题。
5.建立现场协调会制度
每周召开一次现场协调会,通过现场协调会的形式,和业主、监理单位、设计单位、指定分包商一起到现场解决施工中存在的各种问题,加强相互间的沟通,提高工作效率,确保进度计划有效实施。
6.明确节假日工作制度
由于本工程施工周期长,工作量大。
工程从开工就明确规定节假日实行轮休制,正常上班。
由于某种原因不能轮休的,按国家劳动法规定发加班工资。
三、资源保证
加大资源配备与资金支持,确保劳动力、施工机械、材料、运输车辆的充足配备和及时进场,保证各种生产资源的及时、足量的供给。
1.劳动力保证
通过对劳务分包商的业绩和综合实力的考核,在合格劳务分包商中选择多家与我单位长期合作、具有一级资质的成建制队伍作为劳务分包,做好施工前的准备工作,确保劳动力准时进场。
2.机械保证
2.1 提前落实大型设备:本工程施工需要用一台塔吊(一台为TC5013(R=50M), 一台施工双笼吊篮。
2.2 指定大型机械设备的进出场计划,物资及设备部按计划组织机械设备进场。
3.物资保证
3.1项目部通过考察选择具有重合同、守信用、有实力的物资供应商,能保证工程所需物资及时进场。
3.2物资及设备部根据施工进度计划,每月编制物资需用量计划和采购计划,能按施工进度要求进场。
25
3.3项目试验员对进场物资及时取样(见证取样)送检,并将检测结果及时呈报监理工程师。
3.4钢材供应:项目部联系,做好了采购准备。
及时同厂家签订定购合同。
3.5混凝土供应:已同长期合作的混凝土搅拌站进行了沟通,在保证混凝土质量的条件下,选择距离本工程较近的两家混凝土搅拌站作为供应商,其中一家作为备用。
3.6本工程周转材料使用量大,项目部已联系了多家长期合作的周转物资供应商,目前已做好了充足的周转物资储备,随时可进场投入使用。
4.施工用水用电保证
4.1对施工现场用水量进行计算,根据业主提供的水源不能满足要求必须在水泵房西侧施工一个30m3蓄水池,以满足现场生产、生活、消防用水的需求。
4.2对施工现场用电量进行分阶段核算、合理布置临电线路,以满足现场生产、生活用电的需求
5.资金保证
我单位具备良好的资信、资金状况和履约能力。
本工程的资金将专款专用,严禁挪作他用。
制定资金使用制度,每月月底物资及设备部和行政部都要指定下月资金需用计划,并报项目经理审批,财务资金部严格按资金需用计划监督资金的使用情况。
四、技术保证
1.编订针对性较强的施工组织设计与施工方案
“方案先行,样板引路”。
本工程将按照方案编制计划,制定详细的、有针对性和可操作性的专项施工方案,从而实现在管理层和操作层对施工工艺、质量标准的熟悉和掌握,使工程有条不紊的按期保质地完成。
本工程拟编订的施工方案如下表:
26
27
2.广泛采用新技术、新材料、新工艺
先进的施工工艺和技术是进度计划成功的保证。
在施工期间,对工程技术难点组织攻关,包括大体积混凝土浇筑施工技术等,针对工程特点和难点采用先进的施工技术、工艺、材料和机具和计算机技术等先进的管理手段,广泛采用新技术、新材料、新工艺,包括建筑业十项新技术及远程视频监控技术,为提高施工速度,缩短施工工期提供技术保证。
3.采用项目管理信息系统,实现资源共享
项目部将在此项目上全面采用《建筑工程施工项目管理信息系统》,以项目局域计算机网络为基础,建立项目管理信息网络,通过此系统,实现高效、迅速并且条理清晰的信息沟通和传递,为项目管理者提供丰富的决策数据。
系统中的《计划管理》、《过程管理》、《技术资料管理》等一系列功能模块,实现过程的可控性、质量的可追溯性,从而进一步理顺管理思路、协调专业职责关系,能及时向业主报告工程的进度、质量动态,提高工作效率,加快工作进程。
五、编制配套保证计划
为了保证总控进度计划顺利实施,控制各施工分项进度与总体进度计划整体协调,各专业需要制定分部分项进度计划。
根据各专项施工进度安排,项目部又需制定详细的分包招标、定标及进场计划。
进场后,机电安装工程、装修工程各专业及专业之间都需要进行深化设计,项目部将编制深化设计进度计划,来满足以上分项工程各阶段完成进度。
29
----------------------------精品word 文档 值得下载 值得拥有---------------------------------------------- ----------------------------------------------------------------------------------------------------------------------------------------------
湖南省建筑工程集团总公司
HUNAN CONSTRUCTION ENGINEERING GROUP 30。
