‘一河两岸’浆砌挡土墙技术交底
- 格式:doc
- 大小:58.50 KB
- 文档页数:5
为保证浆砌石挡土墙质量,做以下施工技术交底1石料①砌体石料必须质地坚硬、新鲜,不得有剥落层或裂纹。
其基本物理力学指标应符合设计规定。
②石料从采石场专门开采,表面的泥垢等杂质,砌筑前应清洗干净。
③石料的规格要求粗料石:包括条石、异形石,要求棱角分明,六面基本平整,同一面最大高差不超过1.0cm,其尺寸视料场择优选定,但其长度宜大于50cm,块高宜大于25cm,长厚比不宜大于3。
粗料石的外露面,宜修琢加工,保持大致平整。
块石:一般由成层岩石爆破面成或大块石料锲切而得,要求上下两面大致平整且平行,无尖角、薄边,块厚宜大于20cm。
毛石:无一定规则形状,单块重量应大于25kg,中厚不小于15cm。
2胶结材料①砌石体的胶结材料,主要有水泥砂浆和混凝土。
水泥砂浆是由水泥、砂、水按一定的比例配合而成。
用作砌石胶结材料的混凝土是由水泥、水、砂和最大粒径不超过40mm的骨料按一定的比例配合而成。
②水泥:应符合国家标准及部颁标准的规定,水泥强度等级不低于32.5号。
③水:拌和用的水要求符合国家标准规定。
④砂为质地坚硬、洁净无杂质的中粗砂。
⑤水泥砂浆的沉入度应控制在4-6cm,混凝土的坍落度应为3-5cm。
3砌筑要求①挡墙基础按设计要求开挖后,进行清理,并请工程师进行验收。
②已砌好的砌体(干砌除外),在抗压强度未达到2.5Mpa前不得进行上层砌石的准备工作。
③砌石(干砌除外)必须采用铺浆法砌筑,砌筑时,石块宜分层卧砌,上下错缝,内外搭砌。
砌体的砌缝宽应符合下表的规定。
④在铺砌前,将石料洒水湿润,使其表面充分吸收,但不得残留积水。
砌体外露面在砌筑后12至18小时之内给予养护。
继续砌筑前,将砌体表面浮碴清除,再行砌筑。
⑤砂浆砌石体在砌筑时,应做到大面朝下,适当摇动或敲击,使其稳定;严禁石块无浆贴靠,竖缝在填塞砂浆后用扁铁插捣至表面泛浆;同一砌筑层内,相邻石块应错缝砌筑,不得存在顺流向通缝,上下相邻砌筑的石块,也应错缝搭接,避免竖向通缝。
浆砌片石挡土墙施工安全技术交底一、工程概述本工程为浆砌片石挡土墙施工项目,位于市区,主要功能是为防止土体滑坡、保护周边环境及确保行人、车辆的安全。
工程预计工期为个月,施工期间将严格遵守国家和地方相关法规、规范,确保施工安全。
二、施工安全技术要求1、施工前,必须进行安全技术交底,明确各岗位的安全职责和操作规程。
2、现场作业人员必须经过专业培训,熟悉施工工艺和安全操作规程。
3、施工现场应设置安全警示标志,并配备专职安全员进行监督和管理。
4、砌筑挡土墙时,应按照设计要求进行施工,确保墙体稳定性和耐久性。
5、施工过程中,应定期检查施工现场的安全状况,及时发现并处理安全隐患。
6、高空作业时,必须系好安全带,严禁向下抛物。
7、施工现场的电器设备应符合安全要求,防止触电事故的发生。
8、遇到恶劣天气时,应停止高空作业,确保人员和设备安全。
9、完工后,应做好施工现场的清理工作,确保环境整洁。
三、安全注意事项1、进入施工现场必须佩戴安全帽,严禁酒后上岗。
2、严格执行动火作业审批制度,未经批准不得擅自进行明火作业。
3、施工现场应设置消防设施,并定期进行检查和维护。
4、运输车辆进入施工现场应遵守交通规则,减速慢行,注意避让行人和其他车辆。
5、施工现场应设置急救箱,并配备专职急救人员,以便在发生事故时及时处理。
6、夜间施工应设置充足的照明设备,确保视线清晰。
7、遇到突发情况时,应立即停止施工,及时向领导汇报并采取相应措施。
8、砌筑挡土墙时应注意保护生态环境,防止水土流失。
9、完工后,应做好验收工作,确保工程质量符合要求。
四、应急预案1、针对可能出现的坍塌、高处坠落、物体打击等事故,应制定相应的应急预案。
2、在施工现场应设置应急救援队伍,配备必要的救援设备和人员。
3、与当地医疗机构建立,以便在发生事故时能够及时救治伤员。
4、对可能造成环境污染的事故,应制定相应的环保措施,减少对环境的损害。
5、对可能造成重大损失的事故,应立即启动应急预案,组织专业人员进行处理。
浆砌片石挡土墙施工安全技术交底1. 施工前准备工作1.1 施工场地环境检查在施工前,必须对施工场地进行环境检查,检查内容包括地形、地貌、岩体、水源情况等,以确定施工的可行性。
对于管理员工程、工地道路、仓储用房的附属工程等,要对附属工程的施工作业进行评估分析,根据评估结果确定施工方法和施工时的危险源。
1.2 施工场地布置施工场地布置是为保证施工安全和施工效率,必须进行的准备工作。
在施工之前,需要将施工区域清除干净,将工地道路、仓储用房的附属工程等结构物进行划分,确定实验室位置,为施工后的使用提供便利。
同时对周边的环境进行评估分析,如土质、岩石、水流等,以确定施工时的危险源。
1.3 施工设备与器具准备在施工前,必须准备好施工所需的设备和器具,包括挖掘机、推土机、吊装机、浆砌机、巡视灯、安全带、安全帽、鞋子等。
设备的选择和器具的使用必须符合安全规定,确保施工时不会发生意外事件。
2. 浆砌片石挡土墙施工技术交底2.1 施工方案和流程施工方案是施工的蓝本,必须制订合理的施工方案,保证施工质量、效率和安全。
确定施工方案后,再按照施工流程进行实施。
具体施工流程分为以下几步:1.测量用绳标出挡土墙的范围,按照等高线进行勾勒。
2.按设计深度进行挖土。
3.根据挡土墙高度进行基础的处理。
4.安放排水管道和水池。
5.进行篦毛,并拔出大块岩石。
6.开始浆砌。
2.2 浆砌片石挡土墙的浆料配制浆料的质量直接影响施工的气密性和耐水性。
浆砌片石挡土墙的浆料配制应该按照设计方案和相关规定进行,以保证浆料的质量。
2.3 浆砌施工注意事项浆砌片石挡土墙的浆砌施工有以下注意事项:1.浆砌机的操作人员必须经过专业培训、熟悉操作规程及安全知识。
2.浆砌机应根据设计方案按规定间距、行距进行摆放。
3.要保证石块上表面有湿度,石块与墙体间面犁高度必须充足,墙体犁高度顶部必须偏低,以充分发挥浆料的粘结作用。
4.在墙体阴角处不能出现空麻,墙顶必须压实,墙体表面不能出现泛浆现象。
浆砌石挡墙技术交底一、工程概述本次浆砌石挡墙施工旨在为_____工程提供有效的支护和防护,确保工程的稳定性和安全性。
挡墙的位置位于_____,长度为_____米,高度在_____米之间。
二、施工准备1、材料准备(1)石料:选用质地坚硬、无风化、无裂缝的石料,其强度不低于 MU30。
石料的形状应大致方正,厚度不宜小于 200mm,长、宽尺寸分别为石料厚度的 15 2 倍和 1 15 倍。
(2)砂:采用中砂,其含泥量不得超过 5%。
(3)水泥:使用符合国家标准的普通硅酸盐水泥,强度等级不低于 425 级。
水泥应有出厂合格证和检验报告,并在使用前进行复验。
(4)水:采用饮用水,如使用其他水源,应进行水质检测,符合要求后方可使用。
2、工具准备(1)砌筑工具:包括手锤、钢钎、大铲、灰刀、托线板、线坠等。
(2)运输工具:手推车、装载机等。
(3)安全防护用品:安全帽、安全带、安全网等。
3、作业条件准备(1)基槽开挖完成,并经过验收合格。
基槽的尺寸、标高和坡度应符合设计要求,基底土质应均匀、密实,无松软土和杂物。
(2)在基槽周围设置排水设施,防止雨水浸泡基底。
(3)根据设计要求,在基槽内设置好垫层。
(4)对石料、砂、水泥等材料进行抽样检验,合格后方可使用。
(5)对施工人员进行技术交底,使其熟悉施工工艺和质量要求。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪或经纬仪放出挡墙的轴线和边线,并设置好控制桩。
控制桩应设置在不易被破坏的地方,并加以保护。
2、基槽开挖(1)采用机械开挖为主,人工开挖为辅的方式进行基槽开挖。
机械开挖至距基底设计标高 200mm 时,改用人工开挖,避免超挖。
(2)基槽开挖的宽度和深度应符合设计要求,如有超挖,应采用级配砂石回填并夯实。
(3)基槽开挖完成后,应及时进行验槽,如发现基底土质不符合设计要求,应及时通知设计单位进行处理。
3、垫层施工(1)在基槽验收合格后,铺设垫层。
垫层采用 C15 混凝土,厚度为 100mm。
一、交底目的为确保浆砌挡墙砌筑施工过程中的安全,提高施工人员的安全意识和操作技能,防止安全事故的发生,特进行本次安全技术交底。
二、工程概况1. 工程名称:[项目名称]2. 施工地点:[施工地点]3. 施工单位:[施工单位名称]4. 施工时间:[施工时间]三、安全技术交底内容1. 施工人员安全要求(1)施工人员必须经过专业培训,持证上岗。
(2)进入施工现场必须佩戴安全帽、安全带等防护用品。
(3)施工人员应熟悉本岗位操作规程,遵守安全生产规章制度。
2. 施工现场安全措施(1)施工现场应设置明显的警示标志,禁止无关人员进入施工区域。
(2)施工现场应保持道路畅通,不得堆放杂物,防止发生意外。
(3)施工现场应配备必要的安全设施,如安全网、防护栏杆、安全梯等。
3. 砌筑材料及工具安全要求(1)砌筑材料应符合设计要求,质量合格。
(2)工具应完好无损,使用前应进行检查。
4. 施工过程安全要求(1)施工前,应对施工人员进行安全教育,确保其了解施工过程中的安全风险。
(2)砌筑过程中,应遵循以下安全要求:a. 砌筑高度超过1.2m时,应搭设脚手架作业。
b. 高处作业时,必须系好安全带,并确保安全带连接牢固。
c. 脚手架上堆料量不得超过规定荷载,堆砖高度不得超过3皮侧砖。
d. 交叉作业时,应设置可靠的防护隔离层。
e. 严禁在墙顶上行走、作业。
(3)运输材料、砂浆时,严禁向下猛倒和抛掷物料、工具。
5. 紧急情况处理(1)发现安全隐患时,应立即停止施工,并及时上报。
(2)发生安全事故时,应立即启动应急预案,采取有效措施进行处置。
四、交底要求1. 施工单位应将本次安全技术交底内容书面通知施工人员。
2. 施工人员应认真学习并掌握本次安全技术交底内容。
3. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识和操作技能。
五、交底时间[交底时间]六、交底人[交底人姓名]七、接收人[接收人姓名][注:以上模板仅供参考,具体内容应根据实际工程情况进行调整。
班组、砂浆挡土墙安全技术交底一、基坑开挖1、开挖前,对开挖区域内的地下管线及文物进行详细调查,并在开挖前,对地下管线做出相应的防护措施。
发现文物应及时向项目部和当地文物主管部门报告。
2、开挖基坑时,如对临近建(构)当建筑物或临时设施受到影响时,应采取安全防护措施。
3、当挖掘机和其他机器挖掘基坑顶部的基础时,机身距坑边的安全距离应视基坑深度、坡度、土质情况而定。
一般应不小于1.0m,堆放材料及机具时距坑边应不小于1.0m。
4、采用桅杆吊斗或皮带运输机出土时,应检查吊斗绳索、挂钩、机具等是否完好牢固。
吊斗升降时,坑内操作员应隐藏在铲斗提升范围之外。
吊斗不使用时,应及时摘下,不得悬挂。
5、在水中挖基,应提供梯子等安全设施,以方便进入基坑。
6、开挖中,当坑沿顶面裂缝、坑壁松塌或遇有涌水、当涌砂影响基坑边坡稳定性时,应立即加固防护,检查确认安全后,方可继续作业,否则立即撤出人员和设备。
7、基坑需机械抽排水开挖时,须配备足够的抽排水设备,泵和管道应放置牢固。
8、小型桥涵施工,如不能保证车辆通行时,应事先修好便道或便桥(涵),并设置在公路两端桥涵修筑处“禁止通行”的标志。
9、基坑开挖如在老路面边侧,在施工时,须在基坑两端设置前方施工、车辆慢行的标志。
夜间开挖处也应设置反光标志。
基坑开挖深度大于1m时,在基坑四周设置坚固的围栏,围栏高度1.5米,横杆间距不大于0.25米,以防止出现坠坡现象。
10、人工修整基底时,施工人员须佩戴安全帽,注意开挖面的稳定性。
人工在基底修整,坑边严禁机械作业。
11、基坑开挖需要爆破,应按国家现行的《爆破安全规程》(GB6722-86)办理。
12、基础开挖工程设置的各种围堰和基坑支护,其结构必须坚固牢靠。
基础施工过程中,挖土、吊运、浇筑混凝土等作业,严禁碰撞支撑,并不得在支撑上放置重物。
施工中发现围堰、支撑有松动、变形等情况时,应及时加固,危及作业人员安全时应立即撤出。
13、基坑较深时,应将人员悬挂在自动扶梯周围或打开特殊通道。
浆砌片石挡土墙施工安全技术交底范本一:官方安全技术交底【前言】本文档用于浆砌片石挡土墙施工安全技术交底,旨在确保施工人员了解施工过程中的安全措施以及应急预案,从而保障施工安全。
本文档包含以下章节:1、施工前的准备工作;2、施工过程中的安全措施;3、应急预案。
【1. 施工前的准备工作】1.1 施工团队的组建与安排1.1.1 确定施工团队的负责人,并明确职责与权限;1.1.2 确保施工团队成员的资质与培训,包括持证上岗;1.1.3 制定施工人员的排班计划,确保施工期间有足够的人员。
1.2 施工现场的准备1.2.1 清理施工现场,确保没有杂物、障碍物;1.2.2 检查施工现场的地质情况,确保施工地基稳固;1.2.3 确保施工现场配备了必要的设备、工具和防护措施。
【2. 施工过程中的安全措施】2.1 人员安全措施2.1.1 施工人员必须佩戴符合要求的安全帽、防护鞋等个人防护装备;2.1.2 施工现场必须设立合理的警示标志,提示危险区域和安全注意事项;2.1.3 施工人员必须按规定的程序进行上下岗,不得擅自进入危险区域。
2.2 设备安全措施2.2.1 所有设备必须经过检查、试运行,并保持良好的工作状态;2.2.2 施工现场必须设立合理的设备操作区域,并设置警戒线;2.2.3 施工现场设备必须进行定期维护保养,确保其安全可靠。
【3. 应急预案】3.1 灭火预案3.1.1 确保现场配备足够的灭火器材,并进行定期检查和维护;3.1.2 指定专人负责灭火工作,并确保其具备相应的灭火技能;3.1.3 制定明确的灭火逃生路线和集合点,确保施工人员的安全疏散。
3.2 事故伤害处理预案3.2.1 指定专人负责事故伤害处理工作,并确保其具备相关急救知识与技能;3.2.2 配备必要的急救设备和药品,并保持其有效性;3.2.3 制定明确的事故伤害处理程序,包括报告、调查和记录等。
【附件】1. 施工排班计划;2. 事故伤害处理记录表;3. 灭火器材检查记录表。
浆砌石挡墙技术交底嘿,咱今天来好好聊聊浆砌石挡墙这档子事儿!我先跟您说个事儿,就前段时间,我去了一个工地,那有一段正在施工的浆砌石挡墙。
当时我就站在旁边观察,发现工人师傅们的操作那真是各有千秋。
有的熟练得让人惊叹,有的则稍显生疏,这让我深深感受到,正确的技术交底是多么重要!浆砌石挡墙这活儿,听起来好像挺简单,不就是把石头用砂浆砌起来嘛。
但实际上,这里面的门道可多了去了。
首先,咱们得选好石料。
这石料可不是随便捡几块就行,得选质地坚硬、没有裂缝的石头。
而且大小得搭配合理,不能全是大块头,也不能都是小块头,就跟搭积木似的,得有个合理的组合。
我在那个工地就看到,有个师傅因为选的石料不合适,砌起来的墙看着都歪歪扭扭的,这可不行!然后就是砂浆的事儿。
这砂浆就好比胶水,得调配得恰到好处。
水泥、砂和水的比例要严格控制,太稀了,石头粘不住;太稠了,又不好施工。
有个师傅刚开始没掌握好比例,结果砌出来的部分砂浆都不饱满,还得返工,多耽误事儿啊!砌石头的时候,也有讲究。
要分层砌筑,每层的高度不能太高,一般也就 30 到 50 厘米。
而且石头得大面朝下,相互错缝,这样才能保证墙体的稳定性。
我看到有个聪明的师傅,他每砌一块石头,都会用小锤子轻轻敲一敲,调整好位置,那认真劲儿,真让人佩服!还有啊,在砌筑的过程中,要随时检查墙体的垂直度和平整度。
这就像咱们照镜子,得保证自己的形象端正,墙也一样。
有个小技巧,就是用一根线坠,从墙的顶部吊下来,看看是不是垂直的。
如果发现偏差,就得及时调整。
另外,伸缩缝的设置也不能马虎。
这伸缩缝就像是给墙体留的“呼吸空间”,一般每隔 10 到 15 米就得设置一道。
伸缩缝要用沥青麻筋或者其他合适的材料填充,保证墙体在温度变化的时候,不会因为挤压而开裂。
再说说勾缝吧。
这勾缝就像是给墙体化妆,得勾得美观又牢固。
勾缝之前,要把缝里的杂物清理干净,然后用专门的勾缝工具,把砂浆填进去,压实抹平。
最后,在施工完成后,可别忘了养护。

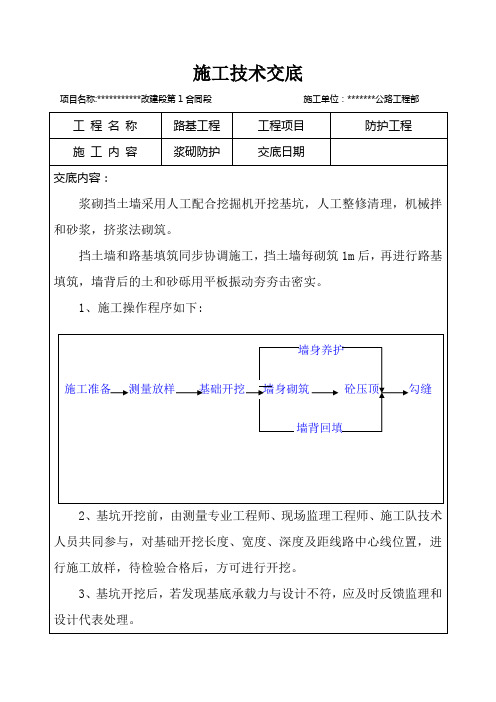

技术交底
工程名称广水“一河两岸”景观工程施工单位随州市神农市政公司施工部位橡皮坝至九里河施工内容浆砌片石挡土墙
交底内容:
交底内容:
一、材料:
1、石料:
石料应选择形状比较平整、质地坚硬,不易风化无裂纹,但直径和厚度不得小于15cm。
石料表面应干净,表面的污渍予以清除,有水锈的石料严禁使用。
片石强度等级不得低于MU30。
2、砂浆
(1)水泥选用符合现行国家标准的硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥、火山灰质硅酸盐水泥、粉煤灰硅酸盐水泥或复合硅酸盐水泥。
(2)细骨料采用坚硬耐久、粒径在5mm以下的天然砂,或采用硬质岩石加工制成的机制砂。
(3)水采用饮用水,当采用其他来源时,按国家现行的规定进行检验。
(4)外加剂、掺合料掺用量通过试验确定,并符合国家现行有关标准规定。
(5)砂浆的强度等级为M10,砂浆强度等级按边长为70.7mm的立方体试件,在标准条件下养护28d的抗压极限强度表示。
砂浆配合比设计严格执行监理批复的配合比,不得随意更改,砂浆搅拌材料的计量要准确。
试件制作
应根据规范规定数量进行制取,另有规定时按照规定办理。
(6)砂浆必须具备良好的和易性,砂浆的稠度以砂浆稠度仪测定的下沉度表示,为50~70mm。
(7)砂浆配置采用质量比,随拌随用。
当在运输或贮存过程中发生离析、泌水现象时砌筑前重新拌和。
已凝结的砂浆,不得使用。
(8)砂浆配比:水泥:砂:水=280kg:1.1m3:300kg
三、施工方法
1、施工工艺:施工准备测量放线基坑开挖抛石基床碎石垫层
基础砌筑墙身砌筑勾缝养护
2、抛石基床表面应应用填隙碎石填充,并进行灌缝处理。
3、砌筑前应将基底表面风化、松软土石清除,坑内积水应随时排干,严格按照图纸断面形式(详见浆砌挡土墙断面设计图)进行砌筑。
4、砌体施工时采用铺浆法分层卧砌,上下错缝,内外搭接。
每一工作层大致找平,选用较整齐的表面尺寸砌块作为角隅石及镶面石,相对长和短的石块交错铺在同一层。
并和帮衬石或腹石交错锁结。
各砌块的砌缝应互相错开最少8㎝,不能产生通缝,石块间竖向缝隙应灌浆饱满,完全充满砂浆,不能有空洞存在。
灰缝厚度为20~30mm,分段砌筑时两相邻的砌筑高差不得大于120CM。
严禁采用外面侧立石块中间填心的砌筑方法。
5、各砌层先砌外圈定位砌块,并与里层砌块交错连成一体。
定位砌块用表面较平整尺寸较大的石料,定位砌缝满铺砂浆,不得镶嵌小石块。
6、定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度应使石料在挤压安
砌时能紧密连接,且砌缝砂浆密实饱满。
砌筑腹石时,石料间的砌缝要互相交错、咬搭,砂浆密实。
石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;石料要大小搭配,较大的石料以大面为底,较宽的砌缝可用小石块挤塞。
挤浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙。
7、石块松动或砌缝开裂,应将砌块提撬起,将垫层与砌缝砂浆清扫干净,然后将砌块重铺在新砂浆上。
8、浆砌片石时,应利用片石的自然形状,相互交错的衔接在一起。
因此,除最下一层石块应大面朝下外,上面的石块不一定必须大面朝下,做到犬牙交错,搭接紧密即可。
同时在砌下层石块时,即应考虑上层石块如何接砌。
砌筑过程中还要将石料的缝子留开,保证2公分的深度,以利于勾缝。
9、定位砌块表面砌缝的宽度不得大于4cm。
砌体表面与三块相邻石料相切的内切圆直径不得大于7cm,两层间的错缝不得小于8cm,每砌筑120cm高度以内应找平一次。
10、养生
砌体砌筑完成后应及时覆盖,并经常洒水保持湿润,养护期不得小于7天。
在养护期间应避免对砌体产生碰撞、振动。
11、挡土墙实测项目如下表
浆砌挡土墙检查项目
项次检查项目规定值或允许
偏差
检查方法
1 砂浆强度
(Mpa)不小于设计强
度
每1工作台班2组试件
2 平面位置(㎜)50 经纬仪:每20m检查墙顶外边线5点
3 顶面高程(㎜)±20 水准仪:每20m检查2点
4 垂直度或坡度
(%)
0.5 吊垂线:每20m检查4点
5 断面尺寸(㎜)不小于设计尺量:每20m量4个断面
6 底面高程(㎜)±50 水准仪:每20m检查2点
7 基础垫层宽、厚
(㎜)不小于图纸规
定
尺量:每200m查2点
8
表面平整度
(mm)
混凝土
块、料石
10 2m直尺:每20m检查5
处,每处检查竖直和墙长两个
方向
块石20
片石30
四、伸缩缝和泄水孔的设置
1、伸缩缝
沿路线方向每10米设置一道伸缩缝,伸缩缝采用油浸杉板嵌缝,缝宽2cm,自墙顶做到基底,两端用30mm厚聚氨酯密封膏封口。
变形缝背后用三层土工布(300g/m3)粘贴,布宽1米。
2、泄水孔
泄水孔沿墙高方向每2m设泄水孔一排,水平孔间距为2m。
上下孔错开设置泄水孔向外坡度为5%,泄水孔用Φ750pvc管安装最后一排泄水孔应高出水面300mm,孔后底部应夯填30cm的粘土隔水层。
浆砌片石基础完成后,应及时进行验收,验收合格后立即进行基坑回填,基坑回填时应严格按照有关基坑回填的要求进行施工。
3、勾缝挡土墙外露部分采用1:2水泥砂浆勾平缝。
五、安全文明施工
1、所有材料要合理布置,不得乱摆乱放。
2、砂浆采用滚筒搅拌机拌制,砂浆所需原材料要严格按照规范要求进行存放,水泥堆放距离地面的要保持一定的高度,防止因雨水或潮湿造成水泥浪费。
3、片石在破碎和搬运过程中要有一定的防护措施,安全防护用品要备全。
4、片石不得自基坑上方自然落入坑内,应有限制的运入基坑。
或人工搬运。
5、片石砌筑的整个施工过程应有职工全程盯岗。
交底时间
交底人签名接受交底负
责人签名
作业人员签名
本表一式三份,交底人、被交底人各一份,另一份存档。
