10KV架空线路设计施工方案
- 格式:doc
- 大小:28.00 KB
- 文档页数:13
10KV架空線路施工組織設計一、工程名稱:毛紡甲乙線石油分新建改造工程。
二、建設規模:新建10KV架空線路總亙長3750米,其中雙回1442米,單回866米;新建10KV電纜線路總亙長4587米,其中雙回1875米,單回837米。
架空線路採用185絕緣線8900米,120絕緣線2600米;電纜線路採用YJV22—3×240型電纜470米,YJV22—3×120型電纜2070米,YJV22—3×70型電纜1150米,YJV22—3×50型電纜900米,直埋敷設。
新立12米水泥杆45根,新安裝315KVA變壓器1臺,500KVA×2箱變一座,柱上真空斷路器4臺,電纜分支箱2臺,更換630KVA變壓器3臺。
二、施工方案:1、運輸:①水泥杆的運輸:水泥杆到位後,利用拉杆車運至現場,分別到位。
②導線及三盤運輸:導線到位後,用放線車裝載綁紮牢固後,用四輪車牽引運輸到現場,進行放線。
三盤到位後,用汽車運至現場進行安裝。
2、施工進度表的執行:①耕地內施工,可於春種前或秋收後進行施工,根據具體情況進行變更。
②其他地段施工隨施工進度表進行。
3、施工方法:①水泥杆起立:水泥杆到達現場後,利用12噸吊車進行立杆,人工扶正及回填土。
水泥杆起立前,需安裝橫擔,進行電杆組立。
②新建開關臺組裝:水泥杆組立後,由4人組裝開關臺金具、引線及開關安裝,安裝標準執行設計圖紙。
③導線架設:對於改造工程,採取舊線帶新線方式進行放線,用汽車進行牽引,牽引過程中通訊必須保持暢通,防止有卡線、斷線等故障發生。
④過路頂管:施工前需在路兩側挖4米×3米×4米的操作坑,以便於頂管施工。
⑤其他事項見技術措施。
工程施工管理1、在2002年9月15日前將施工預算、開工申請和批准的施工方案、施工措施(施工組織設計)上報生產部。
對已獲批准開工的專案與生產部簽訂施工合同,並辦理開工手續。
2、工程專案開工,具備的主要條件:(1)工程專案已批准,投資已下達;(2)外部條件已落實;(3)內部工程開工會簽已完成;(4)經濟合同已簽訂;(5)施工準備工作已完成(包括測量定位);(6)施工圖會審完畢;(7)施工材料已訂貨能連續滿足施工要求;(8)建設組織設計(施工組織措施)已批准;(9)建設現場已滿足施工需要;(10)施工力量已集結;(11)建設用的座標已定位、水位已經設置;(12)開工報告已審批。
10KV架空线安装施工方案一、施工准备1、材料要求:总则:所采用的器材、材料应符合同家现行技术标准的规定,并应有产品合格证。
导线:导线不理应松股、交叉、卷曲、脱落及损坏等瑕疵,裸铝绞线不理应轻微锈蚀现象。
绝缘导线表而应平整,光滑、色泽均匀,绝缘层厚度应符合规定,绝缘层应挤包紧密,且易剥离、绝缘线端部应有密封措施。
绝缘子:瓷件与铁件组合无歪斜现象、且结合紧密、铁件镀锌良好。
瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷。
弹簧销、垫的弹力适宜。
高压绝缘子的交流耐压试验结果必须符合施工规范的规定。
绑线:裸导线的绑线高文瑞用与导线同金属的单股线,直径不应当大于2.0mm,绝缘导线高文瑞用绝缘绑线。
耐张线夹、并沟线夹、钳压管、铝带:表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷。
线夹转动灵活,与导线接触面符合要求。
碗头挂板、平行挂板、直角挂板、u型挂环、球失挂环、拉板、连扳、曲型垫等。
表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷。
应热镀锌,镀锌良好,镀锌层无剥落,锈蚀现象。
螺栓:螺栓表面不理应裂纹、砂眼、锌皮破损及破损现象。
螺杆与螺母的配合应良好,加大尺寸的内螺纹与有镀层的外螺纹配合,其公差应符合现行国家标准《普通螺纹直径1~300mm公差》的粗牙三级标准。
螺栓宜有防松装z,防松装z弹力应适宜,厚度应符合规定。
其它材料:电力复合脂、砂纸、油漆等。
2、主要工器具:吊车、紧线器、好像链、开口滑轮、放线架、活扳手、油压线钳子、手锤、钢锯、刀锯、粗钢丝刷、斧子、铁线、大小尼龙绳、挑杆、竹梯、温度计、望远镜、登杆用具、安全带、手推车等。
二、加装施工工艺流程:复测分坑→电杆基坑开挖→电杆组立→金具安装→放线→紧线→绝缘子绑扎→搭接过引线、引下线1、朱炎皇分坑:我公司将选派经验丰富的测量人员,分后二个组,使用经纬仪,对线路展开朱炎皇,全面核查杆塔十一位z、档距、横断面高程。
2、电杆基坑开凿:由于电杆基坑工作量较小,且基坑难坍塌引致出错,电杆基坑的开凿最出色在立杆施工的前一两天展开,使用人工开凿。

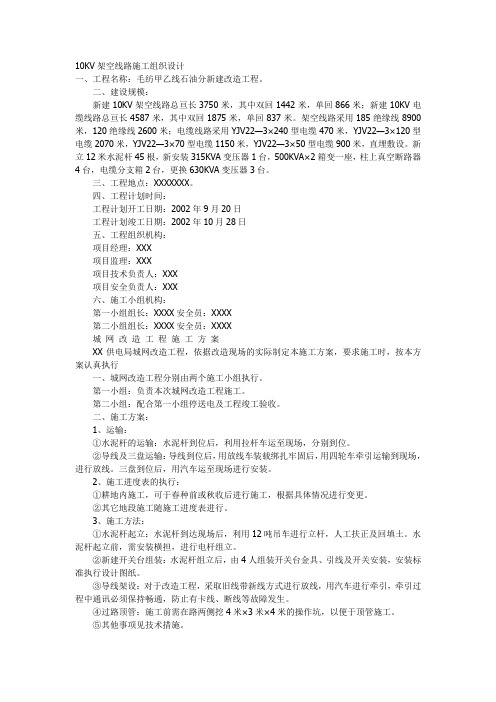

10KV架空线路施工组织设计一、工程名称:毛纺甲乙线石油分新建改造工程。
二、建设规模:新建10KV架空线路总亘长3750米,其中双回1442米,单回866米;新建10KV电缆线路总亘长4587米,其中双回1875米,单回837米。
架空线路采用185绝缘线8900米,120绝缘线2600米;电缆线路采用YJV22—3×240型电缆470米,YJV22—3×120型电缆2070米,YJV22—3×70型电缆1150米,YJV22—3×50型电缆900米,直埋敷设。
新立12米水泥杆45根,新安装315KVA变压器1台,500KVA×2箱变一座,柱上真空断路器4台,电缆分支箱2台,更换630KVA变压器3台。
三、工程地点:XXXXXXX。
四、工程计划时间:工程计划开工日期:2002年9月20日工程计划竣工日期:2002年10月28日五、工程组织机构:项目经理:XXX项目监理:XXX项目技术负责人:XXX项目安全负责人:XXX六、施工小组机构:第一小组组长:XXXX安全员:XXXX第二小组组长:XXXX安全员:XXXX城网改造工程施工方案XX供电局城网改造工程,依据改造现场的实际制定本施工方案,要求施工时,按本方案认真执行一、城网改造工程分别由两个施工小组执行。
第一小组:负责本次城网改造工程施工。
第二小组:配合第一小组停送电及工程竣工验收。
二、施工方案:1、运输:①水泥杆的运输:水泥杆到位后,利用拉杆车运至现场,分别到位。
②导线及三盘运输:导线到位后,用放线车装载绑扎牢固后,用四轮车牵引运输到现场,进行放线。
三盘到位后,用汽车运至现场进行安装。
2、施工进度表的执行:①耕地内施工,可于春种前或秋收后进行施工,根据具体情况进行变更。
②其它地段施工随施工进度表进行。
3、施工方法:①水泥杆起立:水泥杆到达现场后,利用12吨吊车进行立杆,人工扶正及回填土。
水泥杆起立前,需安装横担,进行电杆组立。
10kv线路架设施工方案1. 引言本文档旨在提供一份关于10kv线路架设施工方案的详细说明。
10kv线路是城市电网中常见的电力配送线路,其架设施工方案的设计和实施对于电力系统的可靠运行至关重要。
2. 施工方案概述本方案的主要目标是确保10kv线路的安全可靠运行,并与周围环境相协调。
一个成功的10kv线路架设施工方案应该包括以下内容:2.1 线路布置在布置线路时,需要考虑以下因素: - 线路的起始点和终点 - 线路的走向和跨越障碍物的方式 - 线路之间的距离和分布2.2 杆塔的布置杆塔的布置需要考虑以下因素: - 杆塔的材料和结构设计 - 杆塔的数量、高度和间距 - 杆塔的基础设计和施工2.3 导线的选择和布置导线是10kv线路的核心部分,选择合适的导线并正确布置是确保电力传输的关键。
重点考虑以下因素: - 导线的材料和截面积 - 导线的悬挂方式和张力控制 - 导线之间的距离和分布2.4 接地系统10kv线路的接地系统非常重要,它可以提供对系统故障的保护,并确保操作人员的安全。
以下是需要考虑的关键因素: - 接地电阻的设计和测试 - 接地网的铺设和连接 - 接地系统的监控和维护2.5 安全措施无论是在施工还是运行阶段,都需要采取安全措施来保护工作人员和设备。
安全措施包括但不限于: - 施工现场的安全警示标识 - 工作人员的安全培训和防护装备 - 施工期间的安全监控和检查3. 施工流程本方案建议采用以下流程进行10kv线路架设施工:3.1 前期准备在开始施工前,需要进行详细的规划和准备工作。
包括但不限于: - 建立施工团队,并明确各成员的职责 - 确定施工计划和进度安排 - 确保所需材料和设备的供应和准备 - 进行现场勘察和测量3.2 基础施工基础施工是确保杆塔稳固和线路安全的关键环节。
包括但不限于: - 杆塔基础的施工和安装 - 杆塔的组装和安装 - 张设地线和接地系统3.3 导线安装导线的安装需要精确的测量和施工技术。
一、工程概况本工程为某地区10KV架空线路工程,线路全长XX公里,线路跨越山区、平原等多种地形。
本工程采用双回路架设,导线采用钢芯铝绞线,绝缘子采用悬式绝缘子,杆塔采用预应力混凝土杆塔。
二、施工准备1. 施工组织:成立架空线路本体工程专责小组,负责工程的施工组织、技术指导和质量控制。
2. 材料准备:根据设计图纸及工程量清单,提前采购所需材料,包括导线、绝缘子、杆塔、金具等。
3. 施工机械:配置必要的施工机械,如塔吊、卷扬机、吊车、切割机等。
4. 施工人员:组织具备相关资质的施工队伍,进行技术培训和安全教育。
三、施工工艺1. 杆塔组立(1)基础施工:根据设计图纸,开挖基础坑,制作钢筋笼,浇筑混凝土基础。
(2)杆塔组装:将杆塔分段运输至施工现场,组装成整体。
(3)组立:利用塔吊或吊车将组装好的杆塔吊至基础坑,进行定位和固定。
2. 导线架设(1)定位:根据设计图纸,确定导线走向,进行测量定位。
(2)架设:将导线从起点开始,依次架设至终点,并进行紧线、调整。
(3)连接:将导线与绝缘子、金具等进行连接。
3. 绝缘子安装(1)检查:对绝缘子进行检查,确保无裂纹、损伤等缺陷。
(2)安装:将绝缘子安装到杆塔横担上,并进行固定。
4. 金具安装(1)检查:对金具进行检查,确保无锈蚀、损伤等缺陷。
(2)安装:将金具安装到导线、绝缘子、杆塔等部位,并进行固定。
四、施工质量控制1. 材料质量控制:对进场材料进行检验,确保符合设计要求。
2. 施工过程控制:严格按照施工工艺进行施工,确保工程质量。
3. 质量检验:施工过程中进行质量检验,对不合格项进行整改。
五、施工安全1. 施工人员安全:加强安全教育,提高安全意识,佩戴必要的安全防护用品。
2. 施工设备安全:对施工设备进行定期检查、维护,确保设备安全运行。
3. 施工现场安全:设置安全警示标志,加强施工现场安全管理。
六、施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
10KV架空线路施工方案架空线路是一种常见的电力输电方式,它通过将电力线路悬挂在电杆之间,实现电力的传输与分配。
10KV架空线路是指电压等级为10千伏的架空输电线路。
下面是10KV架空线路施工方案的完整版。
一、前期准备工作1.确定工程范围和需求:明确需要建设的10KV架空线路的起点、终点、路线和覆盖范围。
2.土地征用和拓展:按照设计要求,进行土地征用和拓展工作,确保线路的通行和施工的需要。
3.设计方案:根据工程范围和需求,制定10KV架空线路的设计方案,包括线路走向、电杆布置、导线选择等。
二、施工准备1.确定施工队伍:组建专业的施工队伍,包括架线人员、电工、机械操作人员等,确保施工的顺利进行。
2.施工材料准备:准备所需的施工材料,包括电杆、导线、绝缘子、接地装置等,确保施工的顺利进行。
3.机械设备准备:准备所需的机械设备,包括起重机、挖掘机、电力工具等,用于施工过程中的各项操作。
三、施工过程1.地基处理:根据设计要求,在电杆位置进行地基的处理,确保电杆的稳固性和安全性。
2.架设电杆:按照设计方案,在地基上架设电杆,采用起重机将电杆安装到预定位置,并进行固定和调整。
3.安装绝缘子:在电杆上安装绝缘子,确保导线与电杆之间的绝缘和安全。
4.张设导线:根据设计方案,使用电力工具将导线固定在绝缘子上,并进行张力的调整,确保导线的稳固性和安全性。
5.安装接地装置:在电杆周围安装接地装置,确保线路的接地和安全。
6.线路连接:将相邻的导线通过连接器进行连接,确保线路的连续性和传输的稳定性。
7.试运行和调试:在施工完成后,进行线路的试运行和调试,检查线路的电气性能和安全性。
8.安装配套设施:根据需要,安装线路所需的配套设施,包括避雷器、避雷网等,确保线路的安全性和稳定性。
四、验收和交付1.线路验收:进行线路的验收工作,包括电气性能的测试、线路的外观和安全性的检查等。
2.文档整理:整理相关的施工记录、验收报告和设计文件,形成施工档案。
10kv架空线路施工方案1. 引言本文档旨在介绍10kv架空线路施工方案。
架空线路是电力系统中常见的输电方式之一,通过高空悬挂的电缆和支持结构将电力输送到目标地点。
在施工架空线路时,必须合理安排施工流程,并确保施工过程安全可靠。
2. 施工准备在进行10kv架空线路施工之前,需要进行以下准备工作:1.申请必要的施工许可证和手续。
2.制定详细的施工计划,包括时间表、资源需求和人员安排。
3.采购所需的材料和设备,例如电缆、支持结构和施工工具。
4.对施工现场进行勘察,评估地形、气候和环境因素对施工的影响。
3. 架空线路设计在进行架空线路施工之前,必须合理设计线路:1.确定线路的起点和终点,并计算线路的长度。
2.根据输电需求和地理条件,选择合适的线路走向和支撑结构。
3.设计合适的绝缘系统以确保电力输送的安全和可靠。
4.根据电力负荷和线路容量要求,选择适当的电缆类型和径流断面。
4. 施工流程10kv架空线路施工的基本流程如下:1.准备施工现场:清理现场,确保施工区域安全无障碍。
2.安装支撑结构:根据线路设计,安装支撑结构,例如电杆和横梁。
3.安装电缆:将电缆固定在支撑结构上,并保证电缆的合理张力和绝缘性能。
4.进行电气连接:根据线路设计,将电缆连接到输电设备。
5.进行安全测试:对架空线路进行安全测试,确保电力输送过程可靠。
6.完成施工:清理施工现场,检查线路各部分是否安装正确。
7.进行验收:对架空线路进行验收,确保符合电力输送要求。
5. 安全注意事项在进行10kv架空线路施工时,需要注意以下安全事项:1.操作人员必须具备相关的电力工作经验和专业知识。
2.使用绝缘手套、绝缘靴和安全帽等个人防护装备。
3.在施工现场设置明显的安全警示标志。
4.确保电缆的绝缘性能,避免发生触电事故。
5.遵守相关的电力安全规范和操作流程。
6. 施工质量控制为确保施工质量,需要进行以下控制措施:1.设立专门的质量控制小组,负责施工过程的质量监督和检查。
架空线路台架式变压器施工方案批准:监理:审核:初审:编写:XXX公司日期:2011年月日目录第一章工程概况及特点 (4)一、工程概括 (4)二、工程特点: (4)第二章施工现场组织机构 (5)一、组织机构图 (5)二、各级人员主要职责范围 (6)第三章施工方案 (8)一、准备工作 (8)二、土建部分 (9)二、安装部分 (15)第四章施工进度计划 (29)一、施工进度网络图和横道图: (29)二、保证工期的措施 (30)第五章质量目标及技术组织措施 (32)一、质量目标 (32)二、技术组织措施 (32)第六章安全目标及技术组织措施 (37)一、安全指导思想 (37)二、安全管理目标 (37)三、安全管理制度及方法 (37)四、施工现场危险点分析 (38)第七章环境保护及文明施工 (45)一、文明施工措施 (45)二、环境保护措施 (46)三、安全施工措施 (48)四、施工用电及现场防火 (49)五、水土保持 (49)第八章工程应急预案 (50)前言 (50)一、概述 (50)二、应急组织的设置和职责 (50)三、救援器材 (51)四、应急准备中应遵循的原则 (52)五、应急响应中必须遵循的原则 (52)六、重大事故报告及报警原则 (53)七、应急知识培训 (54)八、通信联络 (54)九、易发事故的预防 (54)十、有关医院特长专科 (60)第一章工程概况及特点一、工程概括本工程计划施工工期:2011年月日开工,2011年月日竣工,总日历工期天。
工程规模:XXX。
二、工程特点:1、设计特点:(1)配网建设与改造项目的特殊性点多且面广,造成设计工作量大,设计内容多。
(2)由于受当地传统和风俗影响,可能会造成设计变和工期的延误。
(3)地形的复杂多样,最终设计难以确定。
(4)经济安全的特点。
2、施工特点:①、工程内容多,施工时间紧迫的特点。
②、地形地貌复杂的,实际施工可能存在困难。
③、当地传统风俗较多,影响施工进度。
10KV架空线路施工方案在电力行业中,架空线路是一种非常常见且重要的输电方式。
10千伏(10KV)架空线路作为中压电力输送的一种形式,在城市及农村地区得到广泛应用。
本文将介绍10KV架空线路的施工方案,包括前期准备、施工步骤、质量控制等内容。
1. 前期准备在开始施工之前,需要进行充分的前期准备工作。
首先是对施工现场进行详细的勘察,包括地形、地貌、周边环境等情况。
根据勘察结果编制施工方案和施工图纸,确定线路走向、塔位、杆位等。
同时,还需要申请相关施工许可证和施工人员资质。
2. 施工步骤2.1 地基基础施工首先是进行地基基础施工,包括打桩、浇筑混凝土基础等。
这一步骤的质量对后续的线路安装起着至关重要的作用,必须严格按照设计要求施工。
2.2 杆塔架设在地基基础完成后,进行杆塔的架设工作。
根据设计图纸确定杆塔的种类和位置,安装好横梁、绝缘子等部件,确保杆塔的牢固和垂直度。
2.3 导线和地线的安装在杆塔架设完成后,进行导线和地线的拉设工作。
根据设计要求,选择合适的导线和地线材料,按照规定的张力要求进行拉设,确保线路的安全运行。
2.4 绝缘子串及接地装置的安装在导线和地线安装完成后,进行绝缘子串及接地装置的安装工作。
绝缘子串的安装位置、数量和型号需根据设计图纸确定,接地装置的设置也必须符合相关标准要求。
3. 施工质量控制在整个施工过程中,质量控制至关重要。
需要对每一个施工环节进行严格监督和检查,确保施工符合设计要求和技术标准。
同时,施工过程中应做好施工记录和质量验收工作,保证线路的安全运行。
4. 施工结束及验收施工完成后,进行线路的试验和调试工作。
包括对导线、地线的电阻、绝缘电阻等指标进行测试,确保线路符合要求。
同时还需进行相关验收工作,取得相关部门的验收合格证书,方可投入使用。
通过以上施工方案,可以保证10KV架空线路的安全、稳定运行,为城乡电力供应提供可靠保障。
张唐铁路丰南南站10KV配电所外部电源工程施工组织方案第一节工程概况1.1工程名称:张唐铁路丰南南站10KV配电所外部电源工程1.2工程地点:丰南1.3主要工程内容:年6月302015第三节设计依据和规范1.1设计依据:1.1.1中铁建电气化局集团第三工程有限公司张唐铁路项目经理部的设计委托。
批复的供电答复单1.2设计所依据的主要规程、规范:1.2.1《城市电力电缆线路设计技术规定》(DL/T5221-2005)1.2.2《10kV及以下架空配电线路设计技术规程》(DL/T5220-2005)1.2.3《66kV及以下架空电力线路设计规范》(GB50061-2010)1.2.4《电力工程地下金属构筑物防腐技术导则》(DL/T5394-2007)1.2.5《电力工程电缆设计规范》(GB50217-2007)1.2.6 Array 1.2.71.2.81.2.9规定。
进场的时间,科学调度劳动力、机械设备及工具,控制计划进度。
施工组织机构图:公司将根据工程进度,劳动力需用计划,以及各阶段施工的用工情况,随时调整、配备、满足工程的需要,形成严密的动态管理。
项目部管理人员配置计划如下:2管理人员岗位职责2.1按项目法施工模式组织项施工队内的施工生产诸要素,配备施工经验丰富的专业技术人员和职能人员,组织各职责部门,对工程项目的工期、质量、安全、成本等综合效益进行高效有计划的组织协调和管理。
2.2各岗位管理职责、职权1)履行工程合同,对履行合同负直接责任。
2)执行公司的精神,负责施工队贯彻和实施公司各项规定,确保所承担的工程质量目标的实现。
3)组织工程施工,合理配置各项资源,对工程的质量、安全、进度、成本负全面责任。
123412345612)贯彻执行各项质量管理制度和规定。
3)负责对工程的技术资料进行搜集整理。
4)按照国家质量评定标准和施工验收规范要求,及时对分项工程进行检查和评定,对不合格工序有拒收和停工权。
10KV架空线路设计施工方案大唐董家口码头(一期)工程施工用电10KV架空线路施工技术方案:一、工程名称:大唐青岛董家口码头(一期)工程施工用电10KV线路接入工程二、建设规模:新建10KV架空线路总亘长650米,单回路单电源供电;架空线路采用LGJ-95的钢芯铝绞线650米;10KV高压接引电缆采用YJV—3*50约40米,直埋敷设。
新立15米水泥杆13根,12.5米水泥杆1根,新安装315KVA箱式变压器1台。
需要挖电杆坑14个,规格1.2*1.2*2.3(m),拉线坑6个,1.2*1.2*2.0(m),立杆后回填均重10公斤左右的块石加固。
三、工程地点:青岛董家口经济区港润大道88号。
四、工程计划时间:工程计划开工日期:2012年6月20日工程计划竣工日期:2012年6月28日五、施工方案:1、运输:?水泥杆的运输:水泥杆到位后,利用拉杆车运至现场,分别到位。
?导线及三盘运输:导线到位后,用放线车装载绑扎牢固后,用四轮车牵引运输到现场,进行放线。
三盘到位后,用汽车运至现场进行安装。
2、施工进度表的执行:?耕地内施工,与当地农户协商好赔偿后进行施工。
?其它地段施工随施工进度表进行。
3、施工方法:?水泥杆起立:水泥杆到达现场后,利用12吨吊车进行立杆,人工扶正及回填土。
水泥杆起立前,需安装横担,进行电杆组立。
?新建开关台组装:水泥杆组立后,由4人组装开关台金具、引线及开关安装,安装标准执行设计图纸。
?导线架设:对于改造工程,采取旧线带新线方式进行放线,用汽车进行牵引,牵引过程中通讯必须保持畅通,防止有卡线、断线等故障发生。
?过路顶管:施工前需在路两侧挖4米×3米×4米的操作坑,以便于顶管施工。
?其他事项见技术措施。
工程施工管理1、在2012年6月15日前将施工预算、开工申请和批准的施工方案、施工措施(施工组织设计)上报大唐青岛港务有限公司工程部。
对已获批准开工的项目与工程部签订施工合同,并办理开工手续。
2、工程项目开工,具备的主要条件:(1)工程项目已批准,投资已下达;(2)外部条件已落实;(3)内部工程开工会签已完成;(4)经济合同已签订;(5)施工准备工作已完成(包括测量定位);(6)施工图会审完毕;(7)施工材料已由乙方订货能连续满足施工要求;(8)建设组织设计(施工组织措施)已批准;(9)建设现场已满足施工需要;(10)施工力量已集结;(11)建设用的坐标已定位、水位已经设置;(12)开工报告已审批。
3、开工报告中明确开工准备情况、施工进度安排,应达到质量标准和执行的施工规范等内容。
4、在施工过程中,认真执行有关施工工艺以及质量标准,严把施工质量关。
5、在施工过程中,配合现场监理(或质检员)的工作,共同解决施工中出现的技术问题。
6、施工中发生的现场签证,必须有施工单位代表、监理工程师、项目负责人、工程审计人员的签字,方可生效。
较大工程量的签证在施工前应由项目负责人请示主管领导批准后方能进行。
对于设计有关的应有设计单位签证。
7、监理工程师在工程施工中执行监理工作。
尤其对于隐蔽工程,保存与其有关的证据资料,以确保施工质量。
8、在施工中加强技术管理工作,建立健全技术管理制度。
9、在施工过程中,建立施工纪录薄和监理日志,详细记载工程施工的主要过程(包括采用的方法、措施和执行的质量标准、工艺标准等)。
10、工程施工记录必须填写齐全,符合实际,应有质检工程师签字。
11、设专人负责整个工程施工的资料收集、整理、归档工作。
12、工程施工一定全面贯彻“安全第一、预防为主”的安全生产方针,充分保障职工在劳动过程中的安全和健康,同时执行“安全是效益基础,抓效益必须管安全”的原则,把第一领导人作为安全施工的第一责任人。
13、在施工准备期间,对参加施工的人员进行全面的安全措施工培训教育,认真贯彻“安全施工、人人有则”的思想,总结经验教训,建立以安全第一责任者为核心的安全施工责任制。
14、在每日工程开工的碰头会上,进行危险点分析和安全交底工作。
采取一切有利措施,杜绝一切事故的发生。
15、认真执行“电力建设安全施工管理规定”有关安全的作业规范、技术规范。
在保证安全生产的前提下,保质保量的完成生产任务。
16、在工程施工中雇用的临时工,事先办理有关雇工手续,进行安全施工教育,并签订有关劳务合同或协议。
17、在施工准备期间建立健全质量保证体系。
施工中加强监督检查,进行严格的质量控制。
18、认真执行施工过程中的中间验收,特别对隐蔽工程验收,验收合格后再进入下道工序作业。
19、工程实行质量责任终身制。
20、严格执行建设程序、行业技术标准,采取一切有力措施,杜绝质量事故的发生。
施工安全措施一、挖电杆坑及拉线坑1、挖坑前必须与有关地下管道、电缆的主管单位取得联系,明确地下设施的确实位置,做好防护措施。
组织外来人员施工时,应交待清楚并加强监护。
2、在超过1.5米深的坑内工作时,抛土要特别注意防止土石回落坑内。
3、在松软土地挖坑,应有防止塌方措施,如加挡板、撑木等。
禁止由下部掏挖土层。
4、在居民区及交通道路附近挖的基坑,应设坑盖或可靠围栏,夜间挂红灯,必要时派专人看守二、立杆和撤杆1、立杆、撤杆要设专人统一指挥。
开工前讲明施工方法及信号。
工作人员要明确分工,密切配合,服从指挥。
在居民区和交通道路上立、撤杆时,应设专人看守。
2、立、撤杆要使用合格的起重设备,严禁过载使用。
3、立杆过程中,杆坑内严禁有人工作,除指挥人及指定人员外,其它人员必须离杆下1.2倍杆高的距离以外。
4、立杆及修整杆坑时,应有防止杆身滚动,倾斜的措施,如采用叉杆和拉绳控制等。
5、顶杆及叉杆只能用于竖立轻的单杆,不得用铁锹、桩柱等代用。
立杆前应开好“马道”。
工作人员要均匀地分配在电杆的两侧。
6、利用旧杆立、撤杆,应先检查杆根,必要时应加设临时拉绳。
7、使用吊车立、撤杆时,钢丝绳套应吊在杆的适当位置,防止电杆突然倾倒。
8、在撤杆工作中,拆除杆上导线前,应先检查杆根,做好防止倒杆措施,在挖坑前应先绑好拉绳。
9、使用抱杆立杆时,主牵引绳、尾绳、杆塔中心及抱杆应在一条直线上。
抱杆应受力均匀,两侧拉绳应拉好,不得左右倾斜。
10、杆塔起立离地后,应对各吃力点出做一次全面检查,确无问题在继续起立。
起立60度后,应将积水全部清除后在行回填。
11、回填土时,如坑内有积水,应将积水全部清除后再行回填。
12、已经立起的电杆,只有在杆基回土夯实完全牢固后,方可撤去叉杆及拉绳。
杆下工作人员应戴安全帽。
三、起重运输1、起重机械,如绞磨、汽车吊、卷杨机手摇绞车等必须安置平稳牢固,应设有制动和逆制装置。
2、当重物吊地面后,工作负责人应再检查各受力部位,无异常情况方可正式起吊。
3、再起吊和牵引过程中,受力钢丝绳的周围上下方,内角侧和起吊物下面,严禁有人逗留和通过。
4、起吊物必须帮牢,起吊电杆时,绳套应在电杆适当位置,防止电杆偏重,起吊变压器时,绳套交叉吊挂,注意防止碰伤套管。
5、在使用开门滑车时,应将开门勾环扣紧,防止绳索自动跑出。
6、使用车辆,不得超载,运电杆、变压器和线盘必须绑扎牢固,防止移动伤人。
7、装卸电杆应防止散堆伤人,当分散卸车时每卸完一处,必须绑扎牢固后,方可继续运送。
8、多人抬杆,必须同肩,步调一致,起放电杆时应互相呼应。
四、杆上工作1、上木杆前应先检查杆根是否牢固,新立电杆在杆基未完全牢固以前,严禁攀登、遇有冲刷、起土、上拔的电杆,应先培土加固,或支好架杆,或打临时拉绳后,再行上杆,凡松动导,地线、拉线电杆,应先检查杆根,并打好临时拉线或支好架杆后,在行上杆。
2、上杆前应先检查等蹬杆工具,如脚扣,腰绳、安全带、梯子等是否完整牢靠。
3、使用梯子时,要有人扶持或绑牢。
4、现场人员应戴安全帽。
五、放线、撤线和紧线1、放线、撤线和紧线工作,均应设专人统一指挥信号,检查紧线工具及设备是否良好。
2、无特殊情况时,一律采取地面放线方式,有跨越物时设专人监护。
3、交叉跨越各种线路、公路、建筑物等,放、撤线时。
应先取得主管部门同意,做好安全措施。
4、紧线前应检查导线有无障碍物挂住。
5、紧线、撤线前应先检查拉线、拉桩及杆根。
6、严禁采用突然剪断导、地线做法松线。
六、电缆敷设、安装1、电缆敷设工作应有专人统一指挥。
开工前讲明施工方法及信号,工作人员要明确分工,密切配合,服从指设专人监护。
2、搬运电缆盘要用合格的起重设备,严禁过载使用。
3、电缆盘在运输过程中不允许平放,以免压伤电缆。
卸车时禁止将电缆线盘从车厢伤推下,以免损伤电缆。
4、用机械施放电缆时,机械牵引的速度应缓慢,一般速度不应超过8m/min。
5、使用喷灯要由专业人员严格按照规程进行操作,并做好防止灼伤的措施。
施工技术措施一、原料及器材质量检验1、电力线路工程所使用的原材料和器材必须符合下列规定:有该产品的出厂质量检验合格证明书;1)有符合国家现行的有关标准的各项质量检验资料;2)对无检验资料的产品或对产品检验结果有疑问的均应重新抽样,并经检验合格,方准使用。
2、原材料及器材有下列情况之一者,必须重做检验:1)保管超过期限规定者;2)因保管不良有变质可能者;3)试样代表性不够者。
3、预制砼构件及现场浇筑基础,砼使用的碎石或卵石、砂石应符合国家现行标准《普通混凝土有碎石或卵石质量标准及检验方法》《普通混凝土有砂质量标准及检验方法》中的有关规定。
4、现场浇筑混凝土宜用饮用水,即使条件不允许,所使用的水中也不得含有油脂或有害化合物。
5、混凝土掺用的外加剂,应采用符合标准的产品,首次使用应经试验符合质量要求后,方可使用。
6、掺入基础的大块石不得有裂缝,夹层,其强度不得低于混凝土用石标准,尺寸宜为150-250mm,且不得使用卵石。
7、焊条的质量应符合国家现行标准,其品种牌号必须与所使用的钢材的化学万分和机械性能相当,并应具有良好的焊接工艺性能,使用前应进行外观检查,并应符合下列规定:1)气焊条表面不得有油脂、污秽、腐蚀等;2)电焊条无药皮剥落,受潮的电焊条必须按焊条说明书规定的温度经过干处理,应再经工艺性能试验,鉴定合格后,方准使用。
二、电杆、拉线基坑及基础埋设1、据杆高确定电杆埋设深度,杆高10米埋设深度为1.7米,杆高12米埋设深度为1.9米。
杆高15米埋设深度为2.3米。
允许偏差为+100mm、-50mm。
2、若坑深误差超过+100mm应按以下规定处理:1)砼杆基础,偏差在+100、-300时,其超深部分以填土夯实处理,超过+300时,以铺实灌浆处理。
2)凡不能以填土夯实处理的水坑、流砂坑、淤泥坑,超深部分以铺石灌浆处理。
3)拉线基础坑,坑深不允许有负偏差,当超深后对拉线基础的安装位置有影响时,应填土夯实处理。
3、电杆基础的回填土应夯实。
夯实变数按土质、坑深而定,一般不少于三遍,松软土质还需增加夯实变数。
