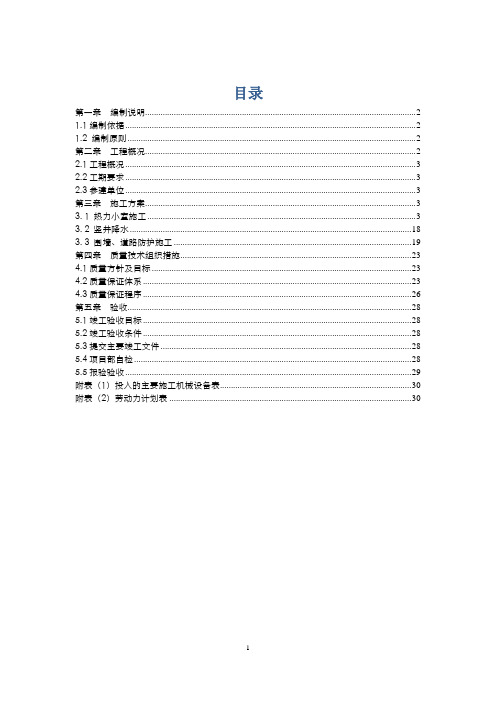

目录第一章编制说明 (2)1.1编制依据 (2)1.2 编制原则 (2)第二章工程概况 (2)2.1工程概况 (3)2.2工期要求 (3)2.3参建单位 (3)第三章施工方案 (3)3. 1 热力小室施工 (3)3. 2 竖井降水 (18)3. 3 围墙、道路防护施工 (19)第四章质量技术组织措施 (23)4.1质量方针及目标 (23)4.2质量保证体系 (23)4.3质量保证程序 (26)第五章验收 (28)5.1竣工验收目标 (28)5.2竣工验收条件 (28)5.3提交主要竣工文件 (28)5.4项目部自检 (28)5.5报验验收 (29)附表(1)投入的主要施工机械设备表 (30)附表(2)劳动力计划表 (30)第一章编制说明1.1编制依据1.1.1工程施工图纸:1.1.2工程应用的主要规程、规范:1.2 编制原则1.2.1在充分理解施工文件的基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制经济科学、切实可行的施工方案,做到施工部署、施工方案、施工方法及工艺先进、科学。
1.2.2质量目标明确,施工中采用先进技术和设备,严格管理,保证措施完善,工程质量确保达到合同文件要求的优良标准。
1.2.3安全目标明确,安全措施可靠,制度完善,确保施工安全。
1.2.4工期目标明确,合理、高效安排施工进度,合理组织施工,协调统一,确保全部工程按期完工。
1.2.5施工中做到保护环境、保护文物、文明施工。
整个工地按照河北省文明施工工地标准进行部署安排。
第二章工程概况2.1工程概况本工程管线全长2156.861米,管径为DN600的管线1545.246米,DN500的管线570.608米,DN400的管线5.007米,设计压力1.6MPa。
本工程已经于2012年11月竣工完成○11-○18点约合计1310米,现根据甲方要求○7 -○11点约260米长范围内具备施工条件,通知我方进行此段施工,○7点以西部分等待甲方通知。

第一节热力小室施工1、热力小室施工本工程新建热力小室为钢筋混凝土结构,结构砼等级为C30,抗渗等级P8。
钢筋采用HPB300、HRB33、HRB400三种类型,预埋件、钢构件采用Q235B级别钢材加工。
其中顶板与底板结构钢筋内外保护层厚度均为40mm,侧墙钢筋内保护层厚度为30mm、迎水面为40mm,梁柱钢筋的内外保护层厚度为35mm,支架底部混凝土保护层厚50mm。
结构防水采用模筑抗渗混凝土加全外包柔性防水的联合防水处理,外包防水层采用双层3mm厚的高聚物改性沥青防水卷材铺设。
2、工艺流程基坑开挖→砼垫层浇筑→底板钢筋绑扎→底板模支撑、砼浇筑→侧墙与顶板钢筋绑扎、预埋件与预留套管安装→模板支撑、砼浇筑→阀井内管件、阀门、爬梯等设备安装→井筒砌筑、外防水层施工→井盖安装→沟槽回填。
3、热力小室施工方法与质量要求1)、钢筋进场验收及绑扎本工程主要采用的钢筋为HPB300、HRB335与HRB400三种规格,焊条采用E43、E50系列。
(1)、工艺流程钢筋进场检查与取样试验→钢筋储存→钢筋加工→钢筋绑扎及安装。
①、钢筋进场a、品种、规格和技术性能等应符合国家现行标准规定和设计要求,应有出厂合格证及检测报告,进入现场应进行复试,确认合格后方可使用。
b、核对每捆或每盘钢筋上的标志是否与出厂质量证明书的型号、批号相同,规格及型号是否符合设计要求。
②、钢筋存放在储存过程中,应避免锈蚀和污染,宜在库内或棚内存放,露天堆置时,应架空存放,离地面不宜小于300mm,应加以遮盖。
③、钢筋加工a、钢筋应平直、无局部弯折,对弯曲的钢筋应调直后使用;调直可采用冷拉法或调直机调直,冷拉法多用于较细钢筋的调直,调直机多用于较粗钢筋的调直,采用冷拉法时应匀速慢拉。
b、钢筋加工前要清除钢筋表面油漆、油污、锈蚀、泥土等污物,有损伤和锈蚀严重的应剔除不用。
④、钢筋弯制a、钢筋弯制和末端弯钩均应符合设计要求,一般如下:(d为钢筋直径)b、箍筋的末端应做弯钩,弯钩的型式应符合设计要求,用Ⅰ级钢筋制作箍筋,其弯钩的弯曲直径应大于受力钢筋直径且不小于箍筋直径的2.5倍;弯钩平直部分的长度,对一般结构,不宜小于箍筋直径的5倍,对有抗震要求的结构不应小于箍筋直径的10倍。
目录第一章编制说明 (2)1.1编制依据 (2)1.2 编制原则 (2)第二章工程概况 (2)2.1工程概况 (3)2.2工期要求 (3)2.3参建单位 (3)第三章施工方案 (3)3. 1 热力小室施工 (3)3. 2 竖井降水 (18)3. 3 围墙、道路防护施工 (19)第四章质量技术组织措施 (23)4.1质量方针及目标 (23)4.2质量保证体系 (23)4.3质量保证程序 (26)第五章验收 (28)5.1竣工验收目标 (28)5.2竣工验收条件 (28)5.3提交主要竣工文件 (28)5.4项目部自检 (28)5.5报验验收 (29)附表(1)投入的主要施工机械设备表 (30)附表(2)劳动力计划表 (30)第一章编制说明1.1编制依据1.1.1工程施工图纸:1.1.2工程应用的主要规程、规范:1.2 编制原则1.2.1在充分理解施工文件的基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制经济科学、切实可行的施工方案,做到施工部署、施工方案、施工方法及工艺先进、科学。
1.2.2质量目标明确,施工中采用先进技术和设备,严格管理,保证措施完善,工程质量确保达到合同文件要求的优良标准。
1.2.3安全目标明确,安全措施可靠,制度完善,确保施工安全。
1.2.4工期目标明确,合理、高效安排施工进度,合理组织施工,协调统一,确保全部工程按期完工。
1.2.5施工中做到保护环境、保护文物、文明施工。
整个工地按照河北省文明施工工地标准进行部署安排。
第二章工程概况2.1工程概况本工程管线全长2156.861米,管径为DN600的管线1545.246米,DN500的管线570.608米,DN400的管线5.007米,设计压力1.6MPa。
本工程已经于2012年11月竣工完成○11-○18点约合计1310米,现根据甲方要求○7 -○11点约260米长范围内具备施工条件,通知我方进行此段施工,○7点以西部分等待甲方通知。
热力竖井小室工程施工组织设计目录第一章编制依据 (1)1.1文件依据 (1)1.2规范依据 (1)1.3施工技术标准及验收规范 (1)1.4编制原则 (2)第二章工程概况 (3)2.1工程概况 (3)2.2.设计依据 (3)2.3设计参数: (3)第三章工程目标及承诺 (4)3.1工期目标及承诺 (4)3.2质量目标及承诺 (4)3.3安全施工目标及承诺 (4)3.4文明施工与环境保护目标及承诺 (4)3.5投资目标 (4)3.6管理目标 (4)3.7安全健康与降噪目标 (4)3.8“四新”技术应用 (5)3.9成品保护、售后技术培训、工程保修及承诺 (5) 3.10工程资料整理归档承诺 (5)第四章施工进度计划及劳动力计划安排方案 (6) 4.1施工进度计划 (6)4.2劳动力计划安排方案 (7)4.3拟投入的主要机具 (8)4.4拟投入的主要测量、试验仪器 (8)第五章:注浆止水施工方案 (9)5.1注浆材料 (9)5.2竖井注浆止水 (9)第六章热力管道外线施工方案 (11)6.1施工方法及技术措施 (11)6.2钢筋混凝土方沟施工 (29)第七章:雨季施工方案 (33)7.1建立防汛领导小组、建立雨季值班制度 (33) 7.2雨季施工前的准备工作 (33)7.3施工中的要求与措施。
(35)第八章竖井及管沟施工方案 (37)8.1竖井提升、运输系统 (37)8.2竖井施工 (37)8.3管沟施工 (42)8.4初期支护 (42)8.5施工记录 (43)8.6防水层施工 (43)第九章施工安全方案及消防、保卫措施 (50) 9.1安全生产及消防、保卫体系 (50)9.2现场安全生产措施 (52)9.3消防保证措施 (55)9.5现场保卫措施 (55)9.5现场防火预案 (55)9.6突发事故应急预案 (58)9.7重大安全质量事故应急预案 (59)第十章质量保证措施 (63)10.1质量保证措施 (63)10.2.工期保证措施 (63)第十一章吊升方案 (71)11.1土方吊装运输 (71)第十二章工期保证措施 (72)第十三章成品保护措施 (75)13.1组织措施 (75)13.2建立文明施工、环保体系 (75)13.3现场场容 (75)13.4施工现场材料、机具管理措施 (76)第十四章对周围环境保护、扬尘控制措施 (78)14.1工作目标 (78)14.2管理措施 (78)14.3技术措施 (78)14.4工作制度 (78)14.5防止噪音污染措施 (79)14.6施工现场环境及危险源控制预案 (80)14.7管理规定 (82)第十五章现场布置各阶段动态调整方案及临时设施安排 (84) 15.1人力资源的组织准备 (84)15.2物资准备 (84)15.3技术准备工作 (84)15.4施工临时设施 (85)第十六章各施工阶段外防护与总承包商外墙施工之配合方案 (86) 16.1与甲方、监理、设计施工配合 (86)16.2与甲方单位的协调配合措施 (86)16.3与监理单位的协调配合措施 (86)16.4与设计单位的协调配合措施 (87)第十七章北京市安全文明工地措施方案 (89)17.1安全文明施工是本次施工重点和难点 (89)17.2安全健康与降噪环境目标是施工重点和难点 (89)第十八章整项工程测试及检测方案 (93)第十九章工程资料管理 (94)19.1工程资料的收集目的 (94)19.4资料收集的整理要求、保证措施 (95)19.5严格交底制度 (95)19.6竣工图的编制、审核、移交制度 (96)第二十章工程竣后服务 (97)20.1保修服务方式 (97)20.2工程保修范围 (97)20.3提供操作和维修保养手册 (98)20.4提供培训 (99)20.6试运行及保修期间紧急事故处置预案 (100)第二十一章附图表 (104)设备、材料采购审定及测试检验程序(见附图1) (104) 设备、材料采购审定流程图(见附图2) (105)设备、材料定型及进货测试检验程序(见附图3) (106) 甲方提供产品的控制程序流程 (107)管道安装允许偏差标准(见附图4) (108)焊缝质量标准(见附图5) (108)质量保证体系:(见附图5) (109)质量目标管理网络图(见附图6) (110)施工过程控制见下图(见附图7) (111)材料管理控制见下图(见附图8) (112)验控制见图(见附图9) (113)文明施工、环保体系见下图(见附图10) (114)组对、焊接 (115)机械施工 (115)组对、焊接 (115)安全保障体系见下图。
第1篇一、工程概况本项目为某建筑物的竖井施工,竖井直径为4米,深度为20米。
竖井主要用于设备安装、人员通行和消防通道。
为确保施工质量和安全,特制定以下工程方案。
二、施工准备1. 施工队伍:组建一支经验丰富的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。
2. 施工材料:准备足够的混凝土、钢筋、模板、水泥、砂石、钢筋笼等材料。
3. 施工设备:配置挖掘机、吊车、搅拌机、振动棒、切割机、电焊机、水泵等施工设备。
4. 施工方案编制:根据工程特点,编制详细的施工方案,明确施工步骤、工艺要求、质量标准、安全措施等。
三、施工工艺1. 土方开挖:采用挖掘机进行土方开挖,确保开挖面平整、边坡稳定。
2. 钢筋制作与安装:根据设计图纸,制作钢筋笼,采用焊接或绑扎方式安装,确保钢筋位置准确、间距符合规范。
3. 模板制作与安装:根据竖井直径和深度,制作模板,采用螺栓连接方式安装,确保模板稳定、接缝严密。
4. 混凝土浇筑:采用搅拌机搅拌混凝土,采用振动棒进行振捣,确保混凝土密实、无蜂窝、麻面。
5. 防水处理:在混凝土浇筑前,对竖井内部进行防水处理,采用防水涂料或防水卷材,确保防水效果。
6. 验收与检测:按照规范要求,对竖井施工质量进行验收和检测,确保符合设计要求。
四、施工进度安排1. 施工准备阶段:2周2. 土方开挖阶段:2周3. 钢筋制作与安装阶段:1周4. 模板制作与安装阶段:1周5. 混凝土浇筑阶段:1周6. 验收与检测阶段:1周总计:9周五、质量保证措施1. 施工人员:加强施工人员培训,提高施工技能和质量意识。
2. 施工材料:选用优质材料,确保材料质量符合规范要求。
3. 施工工艺:严格执行施工方案,确保施工工艺符合规范要求。
4. 施工检测:加强施工过程中的检测,及时发现并解决问题。
5. 质量验收:严格按照规范要求进行质量验收,确保工程质量。
六、安全措施1. 施工人员:加强安全教育培训,提高安全意识。
2. 施工现场:设置安全警示标志,确保施工区域安全。
第1篇一、工程概况本工程为某建筑工程项目,位于市区中心,施工场地面积约10000平方米。
根据设计要求,在施工场地内需开挖一条直径为4米的竖井,深度为50米,用于连接地下室的通风和排水系统。
二、施工方案1. 施工准备(1)施工人员:组织专业施工队伍,包括挖土、支护、排水、测量等人员。
(2)施工材料:准备好挖掘机、装载机、自卸车、模板、钢筋、水泥、砂石等材料。
(3)施工设备:配备挖掘机、装载机、自卸车、钻机、切割机、吊车等设备。
2. 施工工艺(1)场地平整:将施工场地内的杂草、杂物清理干净,进行平整。
(2)挖掘:采用挖掘机进行挖掘,挖掘深度达到设计要求,挖掘过程中注意边坡稳定,防止坍塌。
(3)支护:采用锚杆支护和喷射混凝土支护相结合的方式,确保边坡稳定。
(4)排水:在挖掘过程中,设置排水沟,及时排除积水,防止边坡坍塌。
(5)模板施工:根据设计要求,制作模板,安装模板,确保模板的稳定性和垂直度。
(6)钢筋绑扎:根据设计要求,绑扎钢筋,确保钢筋的间距和位置正确。
(7)混凝土浇筑:在模板和钢筋安装完成后,进行混凝土浇筑,确保混凝土的质量。
(8)养护:混凝土浇筑完成后,进行养护,保证混凝土强度。
(9)拆除模板:混凝土养护达到设计要求后,拆除模板,进行后续施工。
3. 施工安全措施(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工现场设置安全警示标志,防止意外事故发生。
(3)挖掘过程中,注意边坡稳定,防止坍塌。
(4)混凝土浇筑过程中,防止混凝土溅射伤人。
(5)施工设备操作人员必须熟悉设备性能,严格按照操作规程进行操作。
4. 施工进度安排(1)场地平整:5天(2)挖掘:10天(3)支护、排水:5天(4)模板、钢筋、混凝土浇筑:15天(5)养护、拆除模板:5天总计:40天三、施工质量控制1. 施工材料必须符合设计要求,保证质量。
2. 施工过程中,严格按照施工规范进行操作,确保施工质量。
3. 施工完成后,进行质量检查,确保工程质量达到设计要求。
第一节热力小室施工1、热力小室施工本工程新建热力小室为钢筋混凝土结构,结构砼等级为C30,抗渗等级P8。
钢筋采用HPB300、HRB33、HRB400三种类型,预埋件、钢构件采用Q235B级别钢材加工。
其中顶板与底板结构钢筋内外保护层厚度均为40mm,侧墙钢筋内保护层厚度为30mm、迎水面为40mm,梁柱钢筋的内外保护层厚度为35mm,支架底部混凝土保护层厚50mm。
结构防水采用模筑抗渗混凝土加全外包柔性防水的联合防水处理,外包防水层采用双层3mm厚的高聚物改性沥青防水卷材铺设。
2、工艺流程基坑开挖→砼垫层浇筑→底板钢筋绑扎→底板模支撑、砼浇筑→侧墙与顶板钢筋绑扎、预埋件与预留套管安装→模板支撑、砼浇筑→阀井内管件、阀门、爬梯等设备安装→井筒砌筑、外防水层施工→井盖安装→沟槽回填。
3、热力小室施工方法与质量要求1)、钢筋进场验收及绑扎本工程主要采用的钢筋为HPB300、HRB335与HRB400三种规格,焊条采用E43、E50系列。
(1)、工艺流程钢筋进场检查与取样试验→钢筋储存→钢筋加工→钢筋绑扎及安装。
①、钢筋进场a、品种、规格和技术性能等应符合国家现行标准规定和设计要求,应有出厂合格证及检测报告,进入现场应进行复试,确认合格后方可使用。
b、核对每捆或每盘钢筋上的标志是否与出厂质量证明书的型号、批号相同,规格及型号是否符合设计要求。
②、钢筋存放在储存过程中,应避免锈蚀和污染,宜在库内或棚内存放,露天堆置时,应架空存放,离地面不宜小于300mm,应加以遮盖。
③、钢筋加工a、钢筋应平直、无局部弯折,对弯曲的钢筋应调直后使用;调直可采用冷拉法或调直机调直,冷拉法多用于较细钢筋的调直,调直机多用于较粗钢筋的调直,采用冷拉法时应匀速慢拉。
b、钢筋加工前要清除钢筋表面油漆、油污、锈蚀、泥土等污物,有损伤和锈蚀严重的应剔除不用。
④、钢筋弯制a、钢筋弯制和末端弯钩均应符合设计要求,一般如下:(d为钢筋直径)b、箍筋的末端应做弯钩,弯钩的型式应符合设计要求,用Ⅰ级钢筋制作箍筋,其弯钩的弯曲直径应大于受力钢筋直径且不小于箍筋直径的2.5倍;弯钩平直部分的长度,对一般结构,不宜小于箍筋直径的5倍,对有抗震要求的结构不应小于箍筋直径的10倍。
*****热力工程施工组织设计编制单位:***************************编制:日期:审核:日期:批准:日期:目录一、编制依据及采用标准1、编制依据2、采用标准二、工程概况三、施工部署1、施工部署原则2、施工管理组织3、总体施工方案四、施工进度计划及保证措施1、工期安排及工序衔接2、工期保证措施五、施工机具选择及平面布置1、施工机具的选择2、现场设施布置及临时水、电六、施工目标1、质量目标2、安全目标4、文明施工目标七、主要工序施工方法1、工程测量2、土方开挖及回填3、管道安装4、安装工艺5、检验验收工艺6、模板工程7、钢筋工程8、混凝土工程八、质量目标、质量保证体系及措施1、工程质量目标2、质量保证体系3、质量保证措施4、消除质量通病措施九、安全消防措施十、环保与文明施工措施十一、雨期施工措施附录一:施工组织机构图附录二:劳动力组织及计划表附录三:专业管理人员专业工具配备表附录四:施工进度计划横道图附录五:主要材料用量计划表附录六:施工机械一览表附录七:秦皇岛卢龙永平热燃公司热力工程现场平面布置图附图八:质量保证体系框图附图九:安全保证体系一、编制依据:1.1国家标准及规范:1.1.1城市供热管网工程施工及验收规范CJJ28-20041.1.2城市供热管网工程质量检验评定标准CJJ38-901.1.3工业金属管道工程施工及验收规范BG50235-971.1.4现场设备、工业管道焊接工程施工及验收规范GB50236-981.2有关标准图1.3同规模类似工程施工经验。
二、工程概述2.1工程范围本工程位于秦皇岛市卢龙县城城区,有5个换热站,管道沿永盛大街、肥子路、滨河路、龙城路至东门外大街,在阳光水岸处管线穿过教场河。
2.2安装特点本工程按规划路由沿拟建道路布置。
管道总长度约4.5公里,所有管道、管件直埋铺设;阀门设井室;有固定墩;有分支管道,并设置换热站。
施工现场为整个县城主干道一侧,管网沿途跨3条道路、一条河道,均埋地通过;管道沿线地面上涉及树木移植,线干支护等,地下涉及各种管线、通讯电缆、井室拆改,且很多地下设施位置不详。
热力竖井工程施工方案一、工程概述热力竖井工程是利用地热能源进行供热的一种节能环保方式,通过竖井形式采暖,取暖,通风,热水等一系列配套设备。
热力竖井工程广泛适用于住宅小区、商业办公建筑、学校、医院等公共建筑及大型厂矿企业等。
工程名称:热力竖井工程施工方案施工地点:xx市 xx区施工单位:xx建筑工程有限公司二、工程现状1. 热力竖井工程施工区域地质结构为:黄土地区。
2. 施工区域周边有建筑物,需进行环境保护工程。
3. 施工地形较为平坦,便于机械施工。
三、工程技术要求1、竖井深度:竖井深度根据燃烧用气要求,最大不超过其深度。
2、温度:热力导向的温度为0-200℃。
3、坚固耐用:竖井内部结构要坚固,水泵、电机等设备耐用。
四、施工方案1. 施工前准备(1)组织人员在施工前,需组织专业技术人员进行勘探和规划,确定竖井的具体位置、深度和数量;另外,要组织专业的机械设备维护人员,确保设备在施工过程中的正常运转。
(2)准备设备在施工前,需要准备好挖掘机、起重机、压路机、泵车、风机等机械设备,以及钻孔设备、测量设备等工程机械设备,以保证施工进度和施工效率。
(3)施工材料准备在施工前,要准备好建筑材料、钢筋、水泥、煤炭、电力等施工材料,以保证施工进度和材料的供应。
2. 施工过程(1)地面准备工作在竖井的施工区域,首先要进行地面平整工作,清理垃圾和杂草,为机械设备的行驶和操作提供方便。
(2)打桩和挖掘根据竖井的位置和深度,在地面进行打桩和挖掘工作,以确保竖井的稳固和施工的顺利进行。
挖掘机对地面进行挖掘,钻孔设备对竖井进行深度打孔。
(3)砌筑和混凝土浇筑在竖井的内部结构完工后,需要进行砌筑和混凝土浇筑工作,以确保竖井的坚固和抗震性能。
另外,还需要进行钢筋的焊接和照明设备的安装工作。
(4)设备安装和调试在竖井的内部结构完工后,需要进行水泵、电机等设备的安装和调试工作,以确保设备的正常运转和施工的顺利进行。
此外,还需要进行热力导向的温度测量和调节工作,以确保温度的稳定和可控性。
第1篇一、工程概况本工程位于(项目地点),竖井深度为(深度数值)米,直径为(直径数值)米。
竖井主要用途为(用途描述),工程周边环境复杂,地质条件多变。
为确保工程顺利进行,特制定本专项施工方案。
二、施工准备1. 组织机构成立竖井工程专项施工领导小组,负责组织、协调、监督整个施工过程。
2. 人员配备根据工程需求,配备专业技术人员、施工人员、管理人员等。
3. 材料设备(1)材料:水泥、钢筋、混凝土、防水材料等。
(2)设备:挖掘机、装载机、运输车辆、搅拌机、泵送设备、检测仪器等。
4. 施工工艺(1)施工顺序:先进行竖井开挖,然后进行支护、防水、混凝土浇筑等。
(2)施工方法:采用人工挖掘、机械开挖相结合的方式。
三、施工步骤1. 竖井开挖(1)采用挖掘机开挖,人工清理,确保开挖面平整、无杂物。
(2)根据地质情况,合理调整开挖深度,确保开挖面稳定。
2. 支护施工(1)采用钢筋网片、锚杆、喷射混凝土等支护措施,确保支护结构安全可靠。
(2)支护结构施工应按照设计要求进行,确保支护效果。
3. 防水施工(1)采用防水混凝土、防水层等防水措施,确保竖井防水效果。
(2)防水层施工应严格按照规范要求进行,确保防水层质量。
4. 混凝土浇筑(1)采用泵送混凝土,确保混凝土浇筑均匀、密实。
(2)混凝土浇筑前,对模板、钢筋、防水层等检查,确保施工质量。
5. 施工检测(1)对开挖面、支护结构、防水层、混凝土浇筑等环节进行检测,确保施工质量。
(2)检测数据应及时记录、分析,发现问题及时整改。
四、施工安全措施1. 人员安全(1)加强施工人员安全教育,提高安全意识。
(2)配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。
2. 设备安全(1)定期检查、维护机械设备,确保设备正常运行。
(2)设备操作人员应持证上岗,严格遵守操作规程。
3. 施工环境安全(1)加强施工现场环境管理,确保施工环境安全、卫生。
(2)及时清理施工垃圾,防止污染环境。
目录第一章编制依据 (1)1.1文件依据 (1)1.2规范依据 (1)1.3施工技术标准及验收规范 (1)1.4编制原则 (2)第二章工程概况 (3)2.1工程概况 (3)2.2.设计依据 (3)2.3设计参数: (3)第三章工程目标及承诺 (4)3.1工期目标及承诺 (4)3.2质量目标及承诺 (4)3.3安全施工目标及承诺 (4)3.4文明施工与环境保护目标及承诺 (4)3.5投资目标 (4)3.6管理目标 (4)3.7安全健康与降噪目标 (4)3.8“四新”技术应用 (5)3.9成品保护、售后技术培训、工程保修及承诺 (5)3.10工程资料整理归档承诺 (5)第四章施工进度计划及劳动力计划安排方案 (6)4.1施工进度计划 (6)4.2劳动力计划安排方案 (7)4.3拟投入的主要机具 (8)4.4拟投入的主要测量、试验仪器 (8)第五章:注浆止水施工方案 (9)5.1注浆材料 (9)5.2竖井注浆止水 (9)第六章热力管道外线施工方案 (11)6.1施工方法及技术措施 (11)6.2钢筋混凝土方沟施工 (29)第七章:雨季施工方案 (33)7.1建立防汛领导小组、建立雨季值班制度 (33)7.2雨季施工前的准备工作 (33)7.3施工中的要求与措施。
(35)第八章竖井及管沟施工方案 (37)8.1竖井提升、运输系统 (37)8.2竖井施工 (37)8.3管沟施工 (42)8.4初期支护 (42)8.5施工记录 (43)8.6防水层施工 (43)第九章施工安全方案及消防、保卫措施 (50)9.1安全生产及消防、保卫体系 (50)9.2现场安全生产措施 (52)9.3消防保证措施 (55)9.5现场保卫措施 (55)9.5现场防火预案 (55)9.6突发事故应急预案 (58)9.7重大安全质量事故应急预案 (59)第十章质量保证措施 (63)10.1质量保证措施 (63)10.2.工期保证措施 (63)第十一章吊升方案 (71)11.1土方吊装运输 (71)第十二章工期保证措施 (72)第十三章成品保护措施 (75)13.1组织措施 (75)13.2建立文明施工、环保体系 (75)13.3现场场容 (75)13.4施工现场材料、机具管理措施 (76)第十四章对周围环境保护、扬尘控制措施 (78)14.1工作目标 (78)14.2管理措施 (78)14.3技术措施 (78)14.4工作制度 (78)14.5防止噪音污染措施 (79)14.6施工现场环境及危险源控制预案 (80)14.7管理规定 (82)第十五章现场布置各阶段动态调整方案及临时设施安排 (84)15.1人力资源的组织准备 (84)15.2物资准备 (84)15.3技术准备工作 (84)15.4施工临时设施 (85)第十六章各施工阶段外防护与总承包商外墙施工之配合方案 (86)16.1与甲方、监理、设计施工配合 (86)16.2与甲方单位的协调配合措施 (86)16.3与监理单位的协调配合措施 (86)16.4与设计单位的协调配合措施 (87)第十七章北京市安全文明工地措施方案 (89)17.1安全文明施工是本次施工重点和难点 (89)17.2安全健康与降噪环境目标是施工重点和难点 (89)第十八章整项工程测试及检测方案 (93)第十九章工程资料管理 (94)19.1工程资料的收集目的 (94)19.4资料收集的整理要求、保证措施 (95)19.5严格交底制度 (95)19.6竣工图的编制、审核、移交制度 (96)第二十章工程竣后服务 (97)20.1保修服务方式 (97)20.2工程保修范围 (97)20.3提供操作和维修保养手册 (98)20.4提供培训 (99)20.6试运行及保修期间紧急事故处置预案 (100)第二十一章附图表 (104)设备、材料采购审定及测试检验程序(见附图1) (104)设备、材料采购审定流程图(见附图2) (105)设备、材料定型及进货测试检验程序(见附图3) (106)甲方提供产品的控制程序流程 (107)管道安装允许偏差标准(见附图4) (108)焊缝质量标准(见附图5) (108)质量保证体系:(见附图5) (109)质量目标管理网络图(见附图6) (110)施工过程控制见下图(见附图7) (111)材料管理控制见下图(见附图8) (112)验控制见图(见附图9) (113)文明施工、环保体系见下图(见附图10) (114)组对、焊接 (115)机械施工 (115)组对、焊接 (115)安全保障体系见下图。
(见附图11) (116)资料管理目标(见附图12) (117)施工资料通病与防治措施:(见附图13) (118)第一章编制依据1.1文件依据1.1.1中直机关洋桥职工住宅热力外线工程施工图1.1.2根据目前我施工单位掌握的现场勘测资料。
1.1.3根据目前施工情况和工期的要求。
1.1.4现行国家、行业相关技术规范、要求、标准及北京市有关安全、质量、工程验收等方面的地方性法规和行业标准、法律和法规。
1.1.5我施工单位现有的施工技术、施工管理和机械设备配备能力。
1.1.6我单位多年从事类似工程的施工经验.1.2规范依据1.2.1我公司针对此项目对现场了解的基本情况和具体的讨论;1.2.2我公司企业标准和质量保证体系;1.2.3我公司针对此项目所部属的施工力量和技术装备情况;1.2.4北京市热力集团关于热力小室项目、验收、运行、维护方面的技术规范及参考资料;1.2.5我国现行的安全生产、文明施工、环保及消防等有关规定;1.2.6投标人在类似工程中的施工经验;1.4编制原则1.4.1认真贯彻北京市热力集团对热力工程建设的各项方针和政策,严格执行工程建设程序;1.4.2严格遵热力站施工合同中要求的工期目标;1.4.3遵循《城镇供热管网工程施工及验收规范》工艺及其技术规范,合理安排的施工程序和施工顺序;1.4.4依据本工程特点我公司计划采用分段施工方法,合理安排工程施工计划,保证施工质量,保证安全施工、文明施工,保证施工工期,保证降低施工噪声、采用先进的施工管理方法,有序、均衡和连续地施工,努力缩短工期,提高劳动生产率,施工质量达到合格工程;1.4.5北京地区雨季来临,科学地安排雨季施工,保证施工的均衡性和连续性,不因天气变化影响施工质量、工期、安全;1.4.6从公司领导至施工项目部认真贯彻落实施工的具体要求、施工的重点和难点,采用新技术、新工艺、新设备因地制宜地促进施工技术进步和质量的保证;1.4.7以现状地理位置的实际出发,作好人力、物力的综合平衡,组织施工后勤重点保障;1.4.8节约施工用地,合理利用施工场地,减少物资运输量,避免二次搬运,做到文明施工;1.4.9在热力站具体施工中做到施工项目目标分解得当,决策科学,实施有法。
1.4.10与施工项目管理相结合,使施工组织设计从仅服务于施工和施工准备,发展为服务于经营管理和施工管理;1.4.11施工中做到服从甲方总体管理;与监理公司和设计公司配合默契,服从管理、遵循各种施工规章制度;配合好监理检查施工全过程工作和施工资料的整理报审工作。
第二章工程概况2.1 工程概况中直机关洋桥职工住宅热力外线工程,位于丰台区石榴庄路北侧,起点为马家堡东路-南中轴路,终点为中直机关洋桥职工住宅热力站。
管线全长319.6m,其中:干线管径为DN250,长度为290m,分支管径为DN200,长度为29.6m。
2.2.设计依据(1).《中直机关洋桥职工住宅热力外线工程》项目设计任务单(2).《城镇供热管网设计规范》(CJJ34-2010)(3).《输送流体用无缝钢管》(GB/T8163-2008)(4).《低压流体输送用焊接钢管》(GB/T3091-2008)(5).《高密度聚乙烯外护管硬质聚氨酯泡沫塑料预制直埋保温管及管件》(CT/T29047-2012)(6). 北京市热力集团供热技术标准。
2.3设计参数:热水:供/回水温度150℃/90℃,压力1.57Mpa,安装温度-10℃.敷设方式:不通行地沟敷设。
供回水方向:干线1#-7#节点为东供东回;7#-10#节点为北供南回,10#-11#为东供西回。
补偿方式:采用波纹管补偿器及自然补偿。
保温及防腐:地沟内管道采用符合《高密度聚乙烯外护硬质聚氨酯泡沫塑料预制只卖保温管及管件》(GB/T29047-2012)聚氨酯预制保温管,检查室内管道采用膨胀珍珠岩瓦保温,检查室内采用无机富锌底漆和聚氨酯面漆防腐。
管道分类及分级:管道属于公共管道GB2级。
第三章工程目标及承诺3.1工期目标及承诺中直机关洋桥职工住宅热力外线工程,我公司将合理安排工序作业,严格、科学地控制工期。
我公司对工期承诺如下:开竣工日期:计划开工时间:2016年05月25日,计划竣工日期:2016年6月25日总工期为 30 个日历天;确保如期竣工。
3.2质量目标及承诺严格按照国家《城镇供热管网工程施工及验收规范》(CJJ28-2014)施工质量验收检验与评定标准要求施工,贯彻ISO9001-2000质量管理体系标准,确保工程验收达到合格标准并达到一次验收合格。
工期质量为合格3.3安全施工目标及承诺坚决杜绝任何重大伤亡事故,确保工程安全、设备安全,施工人员重伤、死亡事故为零。
3.4文明施工与环境保护目标及承诺该方案将充分考虑此工程地理位置,发扬我公司在文明施工方面的良好形象、在实际施工过程中将严格按照环境保护管理体系进行合理安排施工作业的时间,严格管理,减少大气污染、水污染,确保文明施工和对环境的保护,以及对道路交通的疏导。
3.5投资目标公司在经济和物质方面全力支持,严格控制在合同价格以内。
3.6管理目标公司抽调最好的技术、管理人员,建立完善的项目部组织机构使各种管理运行体系,做到规范化、标准化管理,使各项工程有条不紊。
3.7安全健康与降噪目标根据本工程实际特殊情况,我公司将充分做好施工噪音严格控制,管道、板材、切割、施工中设备、人员等方面噪声控制;在采购设备中选用噪声较小的设备,在施工中做到水泵采用屏蔽泵并增加减震器,管道吊架采用阻尼弹簧吊架,墙体采用吸音板制作等措施控制噪音;施工中粉尘控制、消防控制、固体废弃物控制、工程剩余边角料的控制等各方面的具体工作,并结合ISO14000文件环境保护论证标准的各项具体要求进行实际操作。
本工程目标为:确保无烟无尘施工。
以人为本,预防为主,提高安全管理水平,树立良好的企业形象。
3.8“四新”技术应用我公司将根据本工程的特点,积极推广建设部对于新工艺、新设备、新技术、新材料的应用,从而达到降低投资成本,加快工程施工进度,确保工程质量目标的实现。
3.9成品保护、售后技术培训、工程保修及承诺工程施工前协助甲方做好施工设备的选型,及时与热力集团材料公司签订相关的手续,为工程尽早开工创造有利条件。
